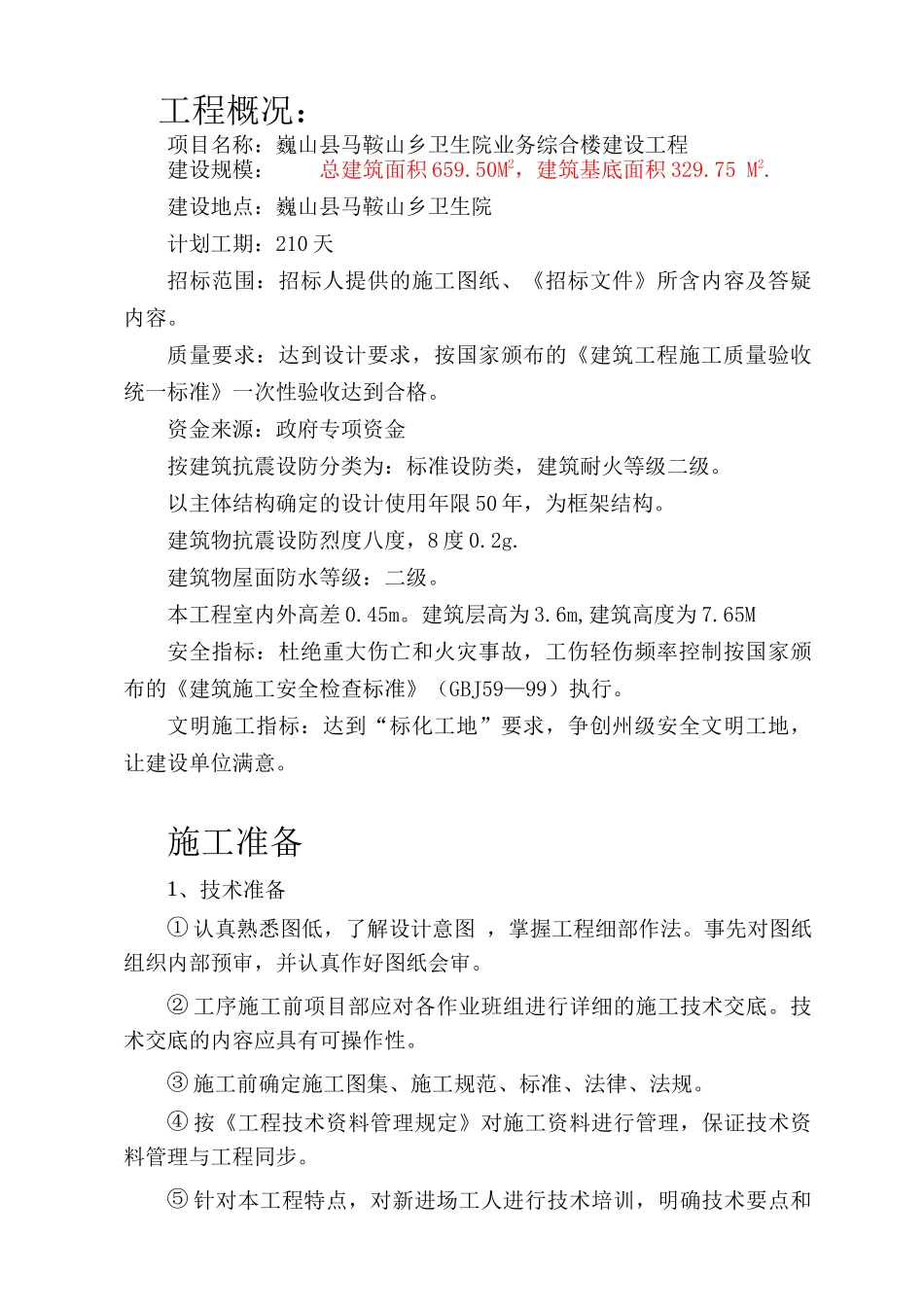

工程概况:项目名称:巍山县马鞍山乡卫生院业务综合楼建设工程建设规模:总建筑面积659
50M2,建筑基底面积329
建设地点:巍山县马鞍山乡卫生院计划工期:210天招标范围:招标人提供的施工图纸、《招标文件》所含内容及答疑内容
质量要求:达到设计要求,按国家颁布的《建筑工程施工质量验收统一标准》一次性验收达到合格
资金来源:政府专项资金按建筑抗震设防分类为:标准设防类,建筑耐火等级二级
以主体结构确定的设计使用年限50年,为框架结构
建筑物抗震设防烈度八度,8度0
建筑物屋面防水等级:二级
本工程室内外高差0
建筑层高为3
6m,建筑高度为7
65M安全指标:杜绝重大伤亡和火灾事故,工伤轻伤频率控制按国家颁布的《建筑施工安全检查标准》(GBJ59—99)执行
文明施工指标:达到“标化工地”要求,争创州级安全文明工地,让建设单位满意
施工准备1、技术准备①认真熟悉图低,了解设计意图,掌握工程细部作法
事先对图纸组织内部预审,并认真作好图纸会审
②工序施工前项目部应对各作业班组进行详细的施工技术交底
技术交底的内容应具有可操作性
③施工前确定施工图集、施工规范、标准、法律、法规
④按《工程技术资料管理规定》对施工资料进行管理,保证技术资料管理与工程同步

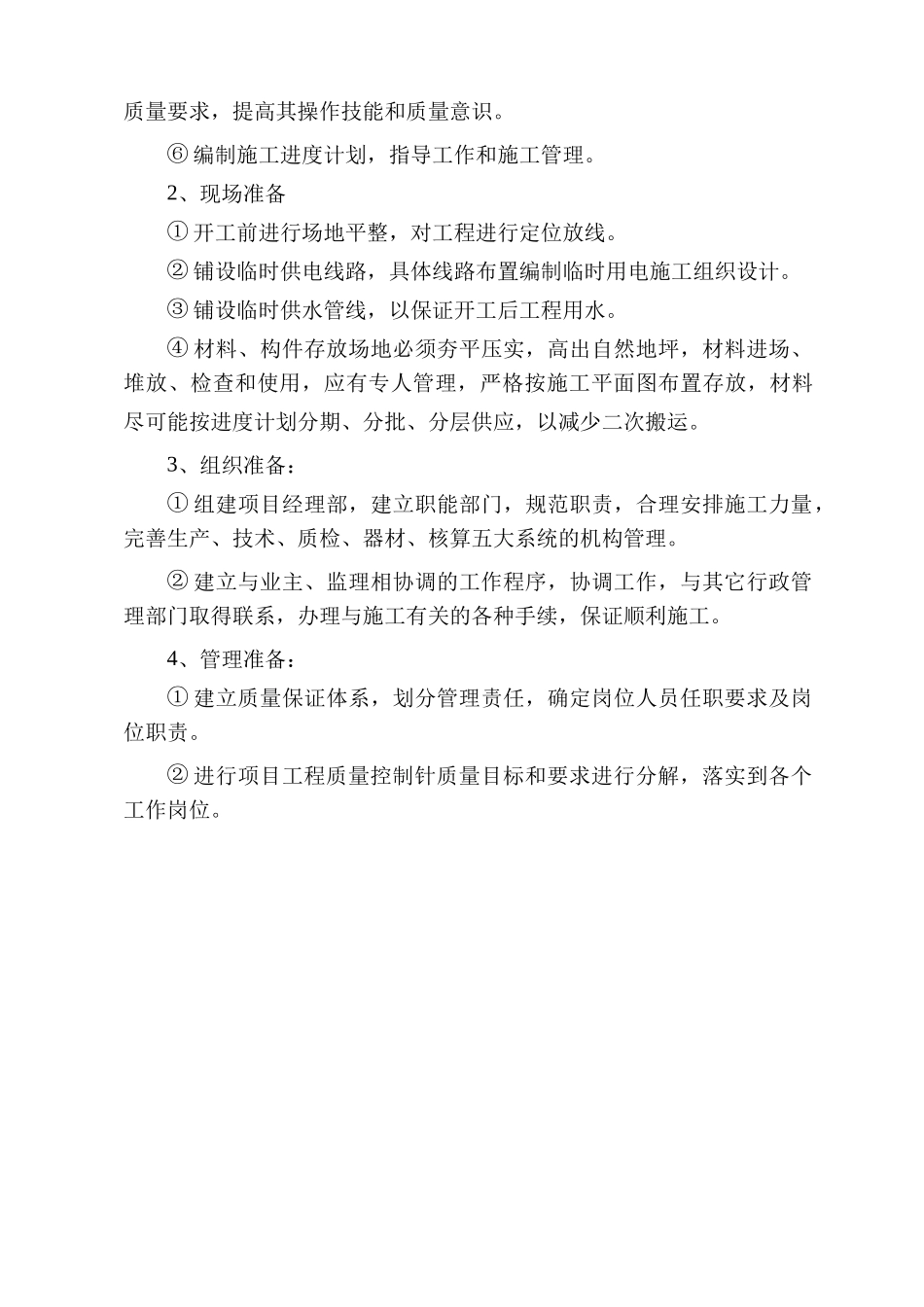

⑤针对本工程特点,对新进场工人进行技术培训,明确技术要点和质量要求,提高其操作技能和质量意识
⑥编制施工进度计划,指导工作和施工管理
2、现场准备①开工前进行场地平整,对工程进行定位放线
②铺设临时供电线路,具体线路布置编制临时用电施工组织设计
③铺设临时供水管线,以保证开工后工程用水
④材料、构件存放场地必须夯平压实,高出自然地坪,材料进场、堆放、检查和使用,应有专人管理,严格按施工平面图布置存放,材料尽可能按进度计划分期、分批、分层供应,以减少二次搬运
3、组织准备:①组建项目经理部,建立职能部门,规
