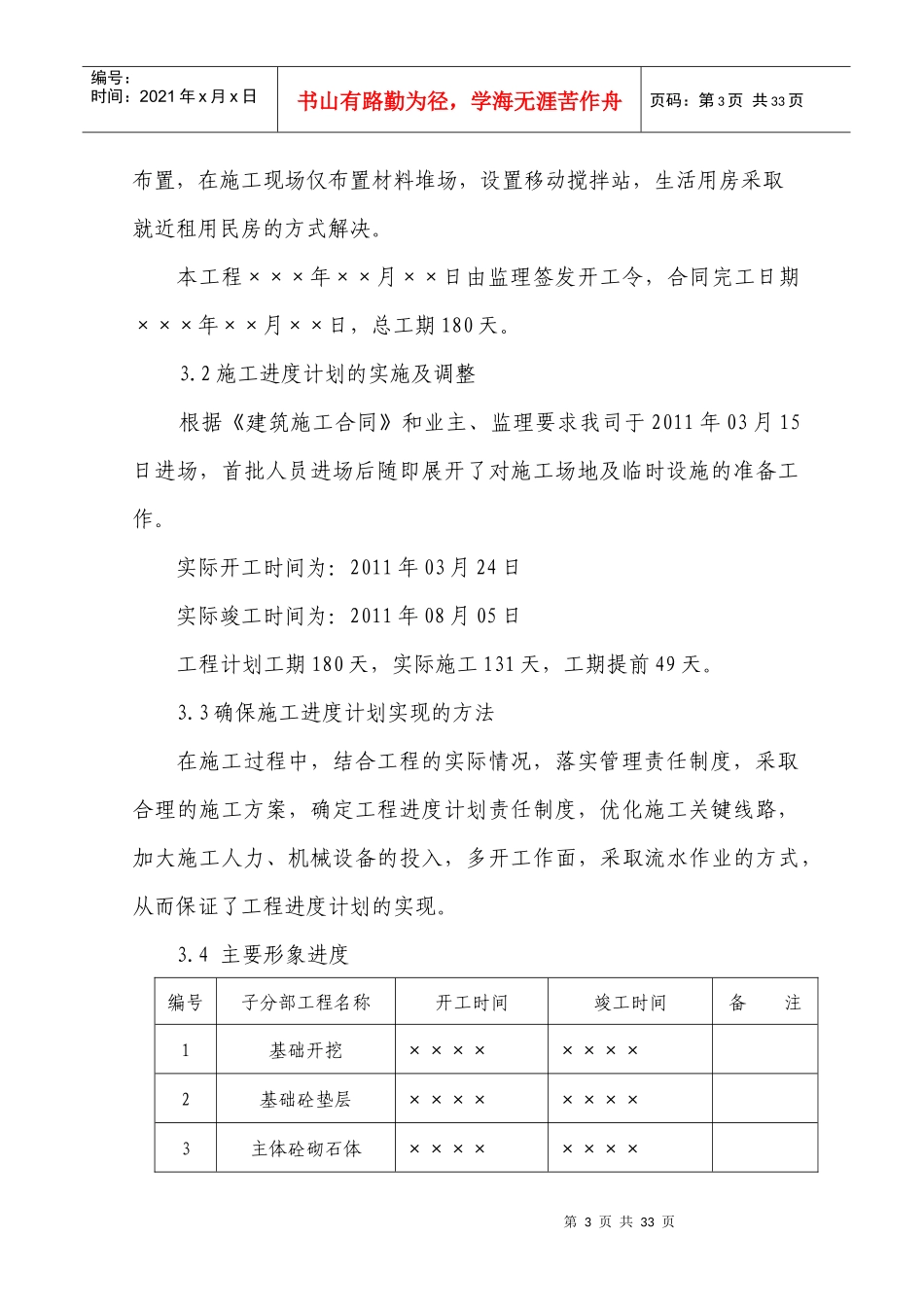

第1页共33页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共33页××××××××××工程施工管理工作报告工程名称××××××××××××施工单位名称××××××××××××施工单位法定代表人××××施工单位总工程师××××编制单位××××××××××××项目经理××××项目技术负责人××××编制时间×××年×月×日第2页共33页第1页共33页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共33页一、工程概况××××××××××××工程位于××××镇内,整治河段贯穿整个××××镇,下游起于沙滩位置处,上游止于××××人行索桥上游约330m处,河道综合治理总长度2
本工程防洪标准按10年一遇洪水标准设计,工程等别为Ⅴ级,堤防及穿堤建筑物工程级别为5级,临时工程部分为5级
本标段共分为三段:索桥上游(上段)K0+000—K0+316
6,长度316
6m;大桥下游(下段)K0+-023
4—K0+162
1,长度185
5m;大桥上游(延长段)K0+286
48—364
98,长度78
5m,本标段总长580
二、工程投标2
1工程招投标过程本工程××年××月××日开标,经过评标、竞标后,我司有幸通过合理的报价和优良的施工技术中得此标
经甲乙双方恰谈签订《××××施工合同》,根据该工程采用单价承包,临设实行总价承包,签订合同总价为:××××元,工期××××天
三、施工进度管理3

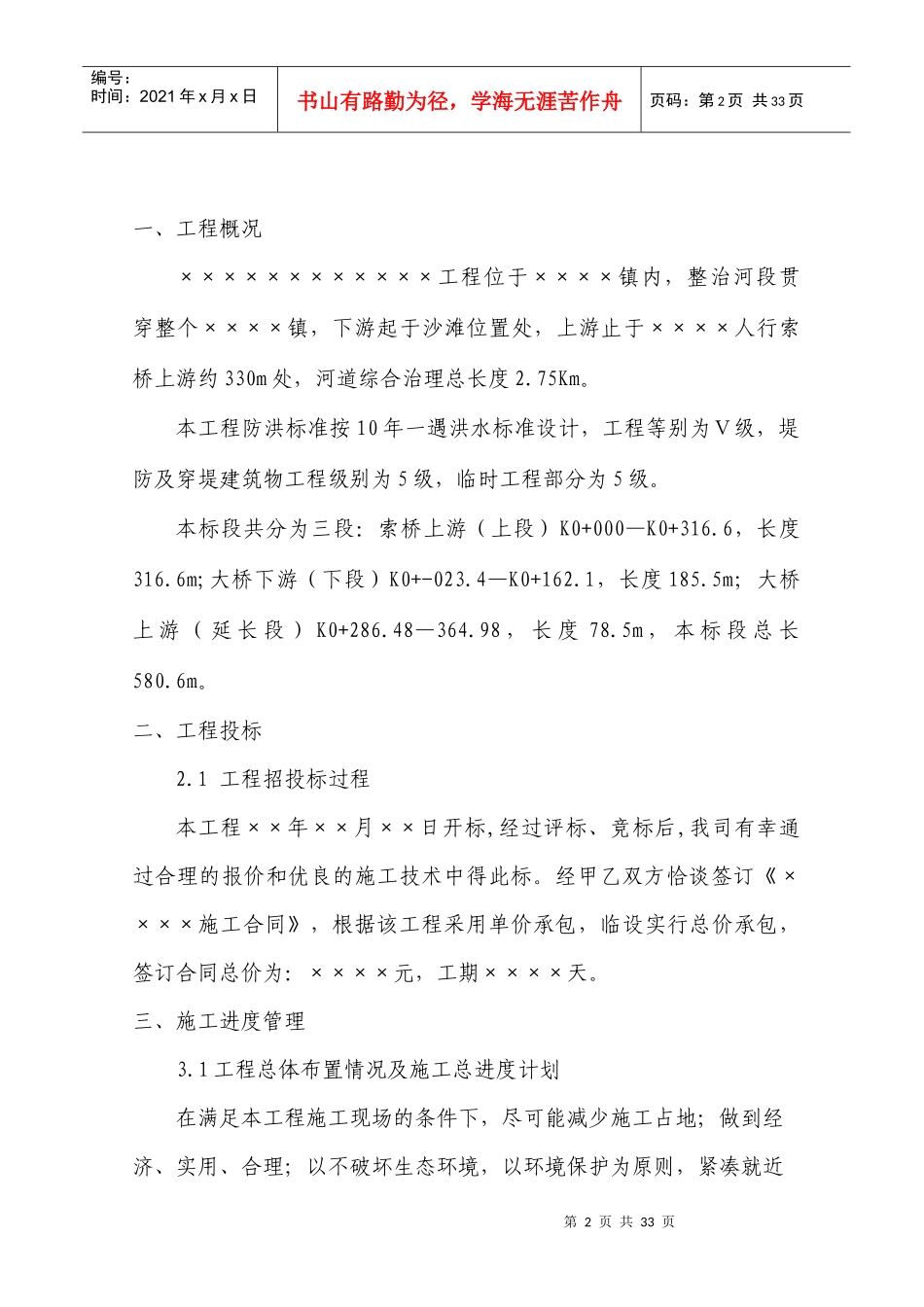

1工程总体布置情况及施工总进度计划在满足本工程施工现场的条件下,尽可能减少施工占地;做到经济、实用、合理;以不破坏生态环境,以环境保护为原则,紧凑就近第3页共33页第2页共33页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共33页布置,在施工现场仅布置材料堆场,设置移动搅拌站,生活用房采取就近租用民房的方式
