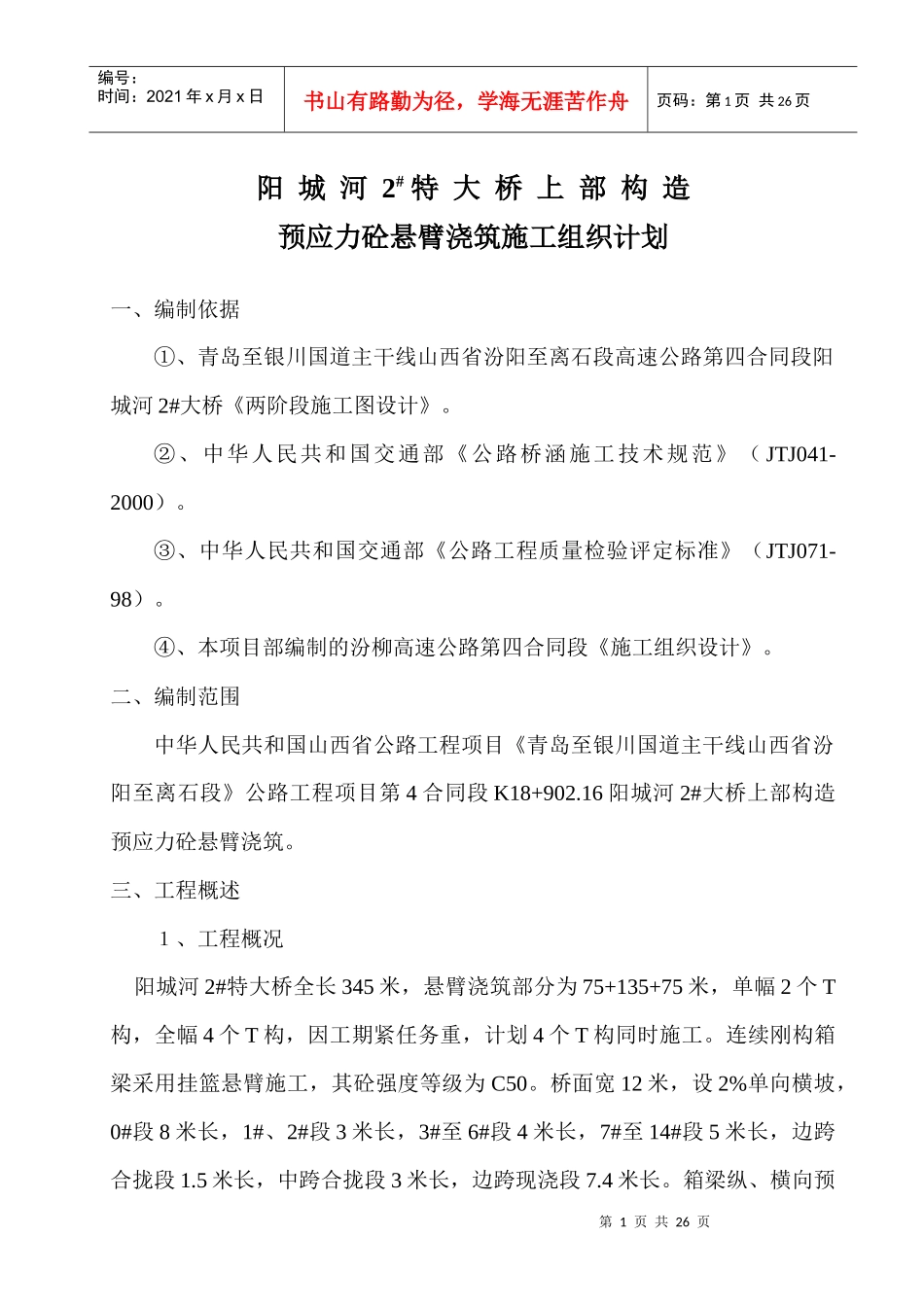

第1页共26页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共26页阳城河2#特大桥上部构造预应力砼悬臂浇筑施工组织计划一、编制依据①、青岛至银川国道主干线山西省汾阳至离石段高速公路第四合同段阳城河2#大桥《两阶段施工图设计》
②、中华人民共和国交通部《公路桥涵施工技术规范》(JTJ041-2000)
③、中华人民共和国交通部《公路工程质量检验评定标准》(JTJ071-98)
④、本项目部编制的汾柳高速公路第四合同段《施工组织设计》
二、编制范围中华人民共和国山西省公路工程项目《青岛至银川国道主干线山西省汾阳至离石段》公路工程项目第4合同段K18+902
16阳城河2#大桥上部构造预应力砼悬臂浇筑
三、工程概述1、工程概况阳城河2#特大桥全长345米,悬臂浇筑部分为75+135+75米,单幅2个T构,全幅4个T构,因工期紧任务重,计划4个T构同时施工
连续刚构箱梁采用挂篮悬臂施工,其砼强度等级为C50
桥面宽12米,设2%单向横坡,0#段8米长,1#、2#段3米长,3#至6#段4米长,7#至14#段5米长,边跨合拢段1
5米长,中跨合拢段3米长,边跨现浇段7
箱梁纵、横向预第2页共26页第1页共26页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共26页应力材料采用符合美国标准ASTMA416—97的270级高强底松弛预应力钢绞线,竖向预应力采用屈服强度бs=750Mpa级直径32精轧高强螺纹粗钢筋,纵向预应力管道采用塑料波纹管,横向、竖向采用金属波纹管,压浆用水泥浆采用50号,纵向钢绞线采用真空吸浆法压浆,横向、竖向管道采用普通活塞式压浆法压浆
2、主要工程数量①、混凝土a、C50上部结构混凝土:4504
4m3②、预应力钢材a、Φ15
24钢绞线:403
583tb、Φ12
7钢绞线:21

865tc、Φ32精
