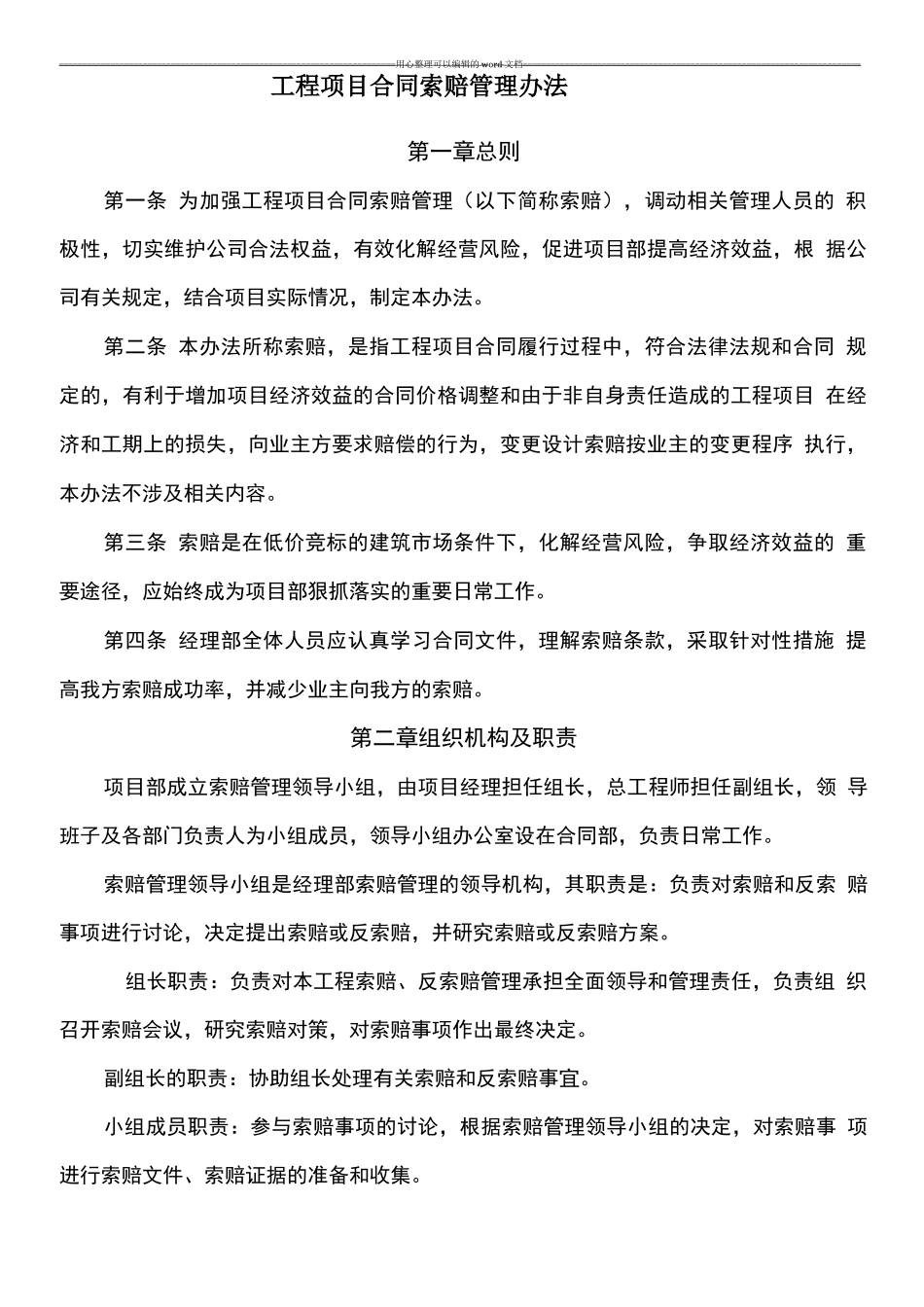

------------------------------------------------------------------------用心整理可以编辑的word文档------------------------------------------------------------------------工程项目合同索赔管理办法第一章总则第一条为加强工程项目合同索赔管理(以下简称索赔),调动相关管理人员的积极性,切实维护公司合法权益,有效化解经营风险,促进项目部提高经济效益,根据公司有关规定,结合项目实际情况,制定本办法
第二条本办法所称索赔,是指工程项目合同履行过程中,符合法律法规和合同规定的,有利于增加项目经济效益的合同价格调整和由于非自身责任造成的工程项目在经济和工期上的损失,向业主方要求赔偿的行为,变更设计索赔按业主的变更程序执行,本办法不涉及相关内容
第三条索赔是在低价竞标的建筑市场条件下,化解经营风险,争取经济效益的重要途径,应始终成为项目部狠抓落实的重要日常工作
第四条经理部全体人员应认真学习合同文件,理解索赔条款,采取针对性措施提高我方索赔成功率,并减少业主向我方的索赔
第二章组织机构及职责项目部成立索赔管理领导小组,由项目经理担任组长,总工程师担任副组长,领导班子及各部门负责人为小组成员,领导小组办公室设在合同部,负责日常工作
索赔管理领导小组是经理部索赔管理的领导机构,其职责是:负责对索赔和反索赔事项进行讨论,决定提出索赔或反索赔,并研究索赔或反索赔方案
组长职责:负责对本工程索赔、反索赔管理承担全面领导和管理责任,负责组织召开索赔会议,研究索赔对策,对索赔事项作出最终决定
副组长的职责:协助组长处理有关索赔和反索赔事宜
小组成员职责:参与索赔事项的讨论,根据索赔管理领导小组的决定,对索赔事项进行索赔文件、索赔证据的准备和收集
-------
