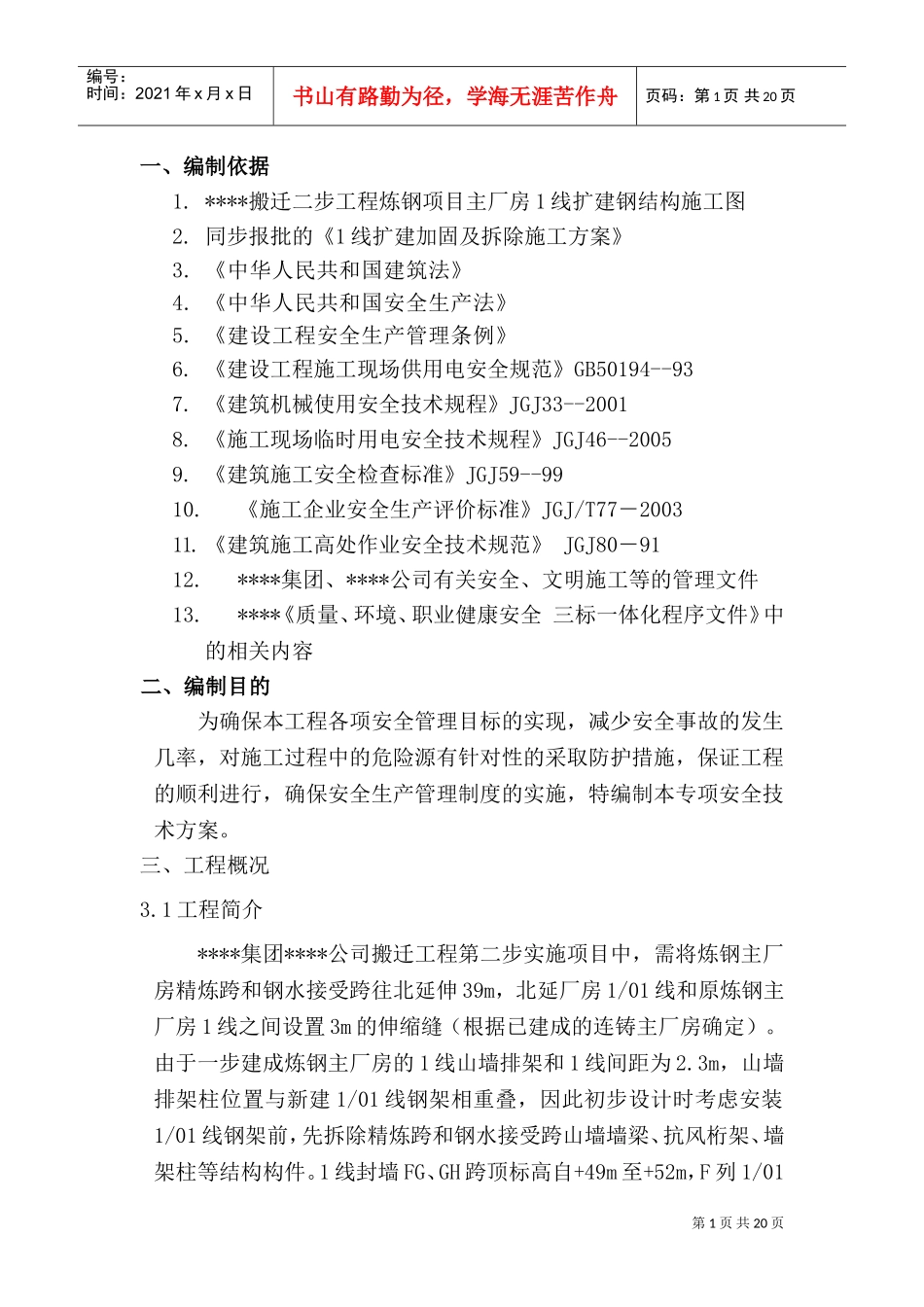

第1页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共20页一、编制依据1
****搬迁二步工程炼钢项目主厂房1线扩建钢结构施工图2
同步报批的《1线扩建加固及拆除施工方案》3
《中华人民共和国建筑法》4
《中华人民共和国安全生产法》5
《建设工程安全生产管理条例》6
《建设工程施工现场供用电安全规范》GB50194--937
《建筑机械使用安全技术规程》JGJ33--20018
《施工现场临时用电安全技术规程》JGJ46--20059
《建筑施工安全检查标准》JGJ59--9910
《施工企业安全生产评价标准》JGJ/T77-200311
《建筑施工高处作业安全技术规范》JGJ80-9112
****集团、****公司有关安全、文明施工等的管理文件13
****《质量、环境、职业健康安全三标一体化程序文件》中的相关内容二、编制目的为确保本工程各项安全管理目标的实现,减少安全事故的发生几率,对施工过程中的危险源有针对性的采取防护措施,保证工程的顺利进行,确保安全生产管理制度的实施,特编制本专项安全技术方案

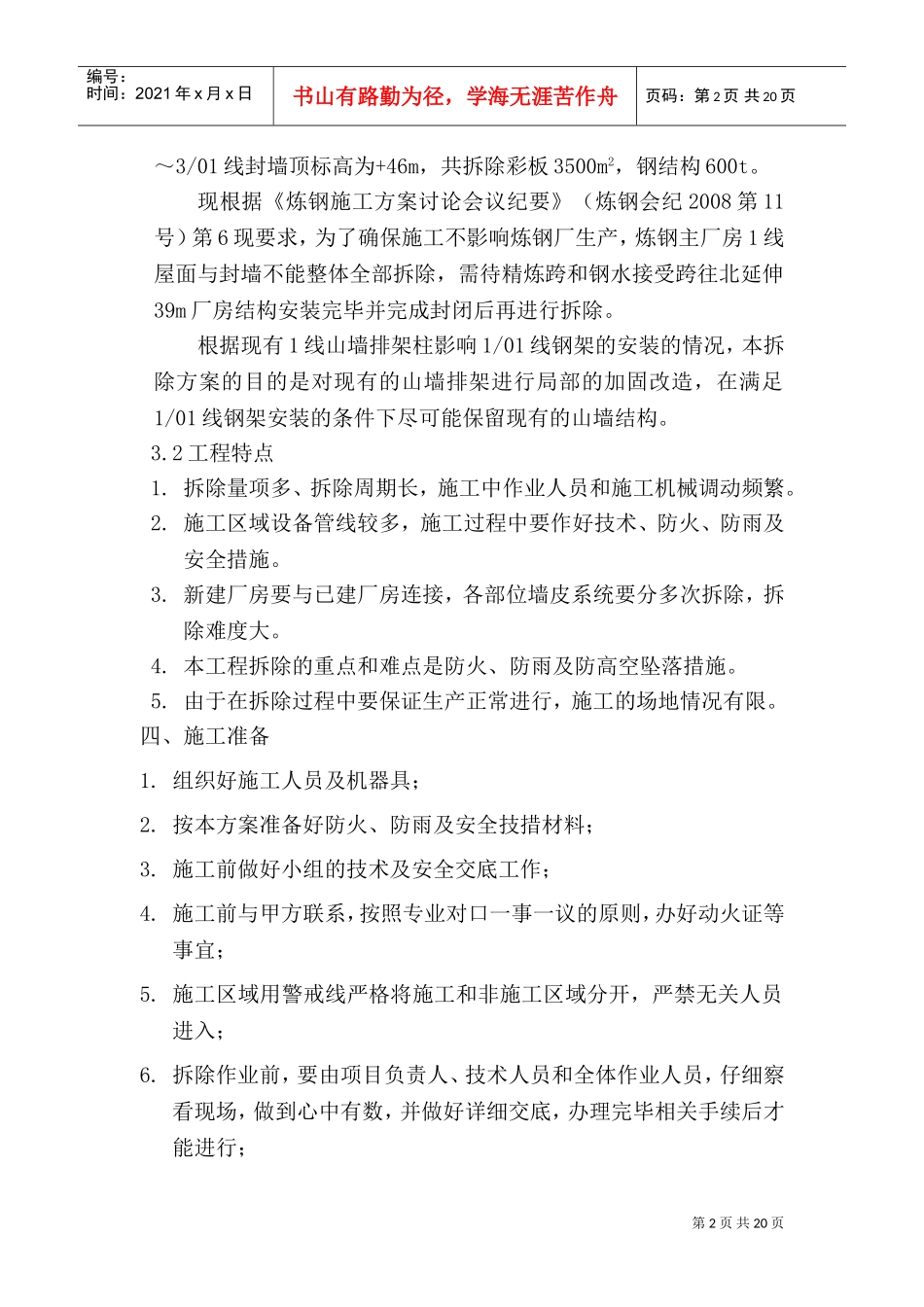

三、工程概况3
1工程简介****集团****公司搬迁工程第二步实施项目中,需将炼钢主厂房精炼跨和钢水接受跨往北延伸39m,北延厂房1/01线和原炼钢主厂房1线之间设置3m的伸缩缝(根据已建成的连铸主厂房确定)
由于一步建成炼钢主厂房的1线山墙排架和1线间距为2
3m,山墙排架柱位置与新建1/01线钢架相重叠,因此初步设计时考虑安装1/01线钢架前,先拆除精炼跨和钢水接受跨山墙墙梁、抗风桁架、墙架柱等结构构件
