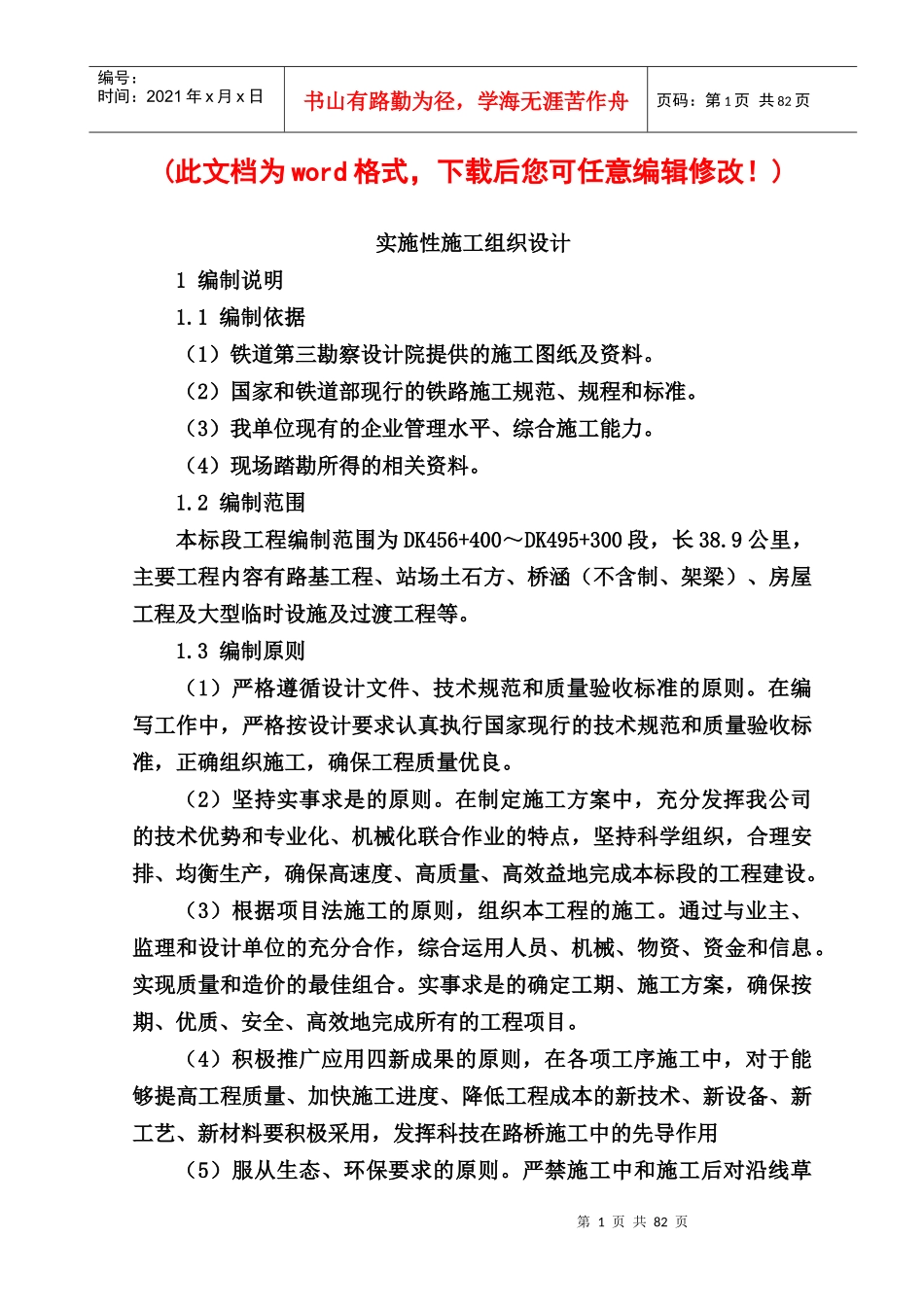

)实施性施工组织设计1编制说明1
1编制依据(1)铁道第三勘察设计院提供的施工图纸及资料
(2)国家和铁道部现行的铁路施工规范、规程和标准
(3)我单位现有的企业管理水平、综合施工能力
(4)现场踏勘所得的相关资料
2编制范围本标段工程编制范围为DK456+400~DK495+300段,长38
9公里,主要工程内容有路基工程、站场土石方、桥涵(不含制、架梁)、房屋工程及大型临时设施及过渡工程等
3编制原则(1)严格遵循设计文件、技术规范和质量验收标准的原则
在编写工作中,严格按设计要求认真执行国家现行的技术规范和质量验收标准,正确组织施工,确保工程质量优良
(2)坚持实事求是的原则
在制定施工方案中,充分发挥我公司的技术优势和专业化、机械化联合作业的特点,坚持科学组织,合理安排、均衡生产,确保高速度、高质量、高效益地完成本标段的工程建设
(3)根据项目法施工的原则,组织本工程的施工
通过与业主、监理和设计单位的充分合作,综合运用人员、机械、物资、资金和信息
实现质量和造价的最佳组合
实事求是的确定工期、施工方案,确保按期、优质、安全、高效地完成所有的工程项目
(4)积极推广应用四新成果的原则,在各项工序施工中,对于能够提高工程质量、加快施工进度、降低工程成本的新技术、新设备、新工艺、新材料要积极采用,发挥科技在路桥施工中的先导作用(5)服从生态、环保要求的原则
严禁施工中和施工后对沿线草第2页共82页第1页共82页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共82页原生态环境造成破坏或者影响
(6)遵循“安全第一,预防为主”的方针
(7)遵循贯标机制的原则
使ISO9001质量保证体系、ISO140
