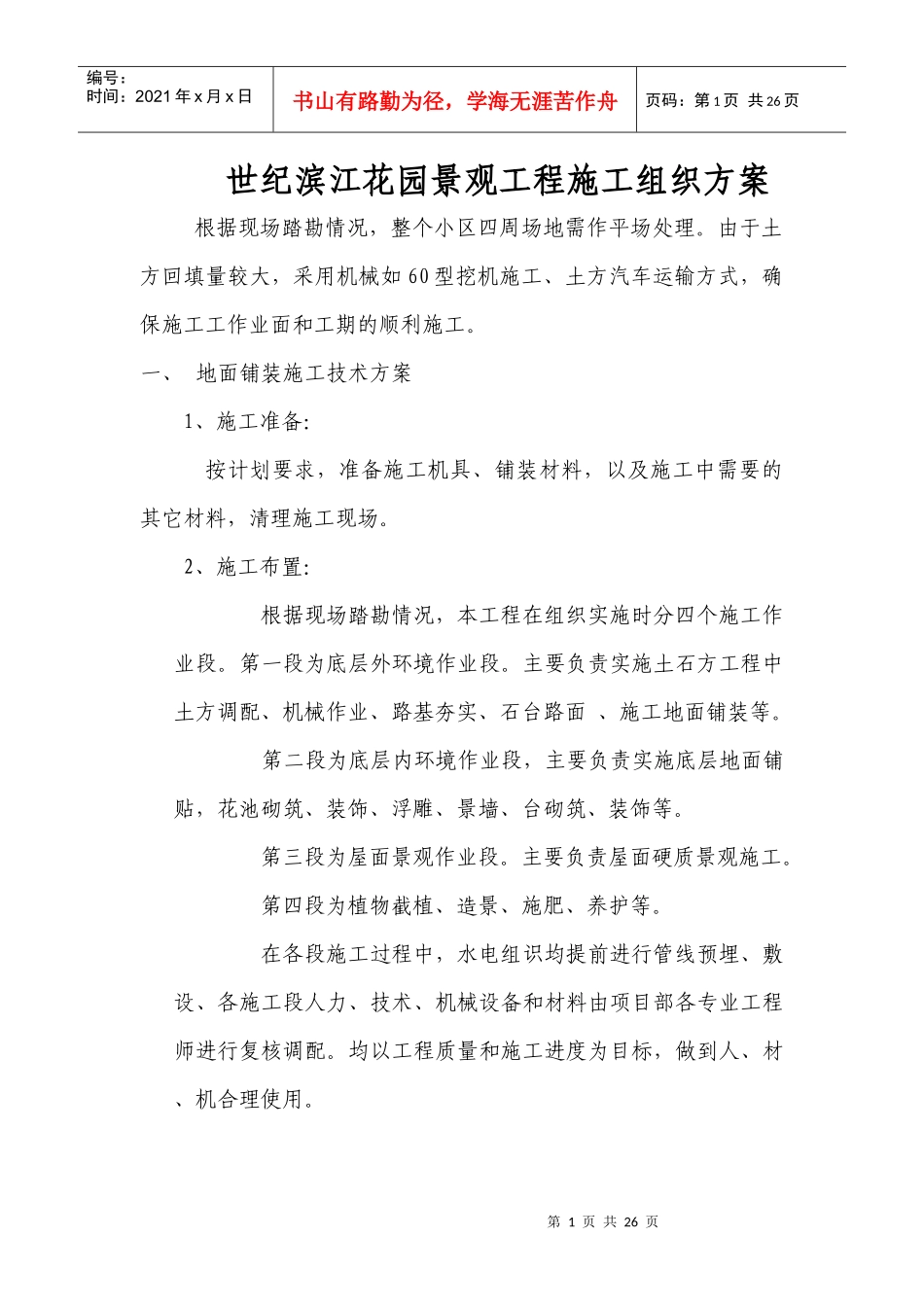

第1页共26页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共26页世纪滨江花园景观工程施工组织方案根据现场踏勘情况,整个小区四周场地需作平场处理。由于土方回填量较大,采用机械如60型挖机施工、土方汽车运输方式,确保施工工作业面和工期的顺利施工。一、地面铺装施工技术方案1、施工准备:按计划要求,准备施工机具、铺装材料,以及施工中需要的其它材料,清理施工现场。2、施工布置:根据现场踏勘情况,本工程在组织实施时分四个施工作业段。第一段为底层外环境作业段。主要负责实施土石方工程中土方调配、机械作业、路基夯实、石台路面、施工地面铺装等。第二段为底层内环境作业段,主要负责实施底层地面铺贴,花池砌筑、装饰、浮雕、景墙、台砌筑、装饰等。第三段为屋面景观作业段。主要负责屋面硬质景观施工。第四段为植物截植、造景、施肥、养护等。在各段施工过程中,水电组识均提前进行管线预埋、敷设、各施工段人力、技术、机械设备和材料由项目部各专业工程师进行复核调配。均以工程质量和施工进度为目标,做到人、材、机合理使用。第2页共26页第1页共26页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共26页3、定位放线1)本工程项目拟采用一台北光DJ6经纬仪控制,检测轴线和垂直度;用一台苏光自动安平水准仪控制,检测水准点标高和平整度;垂球辅助控制,检测垂直度,标高的传递采用标准长钢尺和水准仪相结合进行。2)定位放线依据根据土建设计平面定位放线图,国家高程标准桩及现场放点进行现场轴线控制网和标高控制点的引测。3)高程控制①依据建设单位提供的水准基点(不少于三个),采用0.2mm级精度的DS这水准仪对所提供的水准基点进行复测检查,校测合格后,测设一条闭合或符合水准路线,联测场区平面控制点,以此作为保证施工竖向精度控制的首要条件。②施工区内至少应有三个水准点,水准点的间距小于1公里,距离建筑物大于25米,距离回填土边线不小于15米。③高程控制网的等级及观测技术要求:高程控制网的等级拟布设三等附合水准,水准测量技术要求如下表。④按照设计图所绘制的施工坐标方格网,将所有坐标点测设到场地上,并打桩定点,然后以坐标点为准。根据设计图,在场地的面上放出场地的边线,主要地面设施的范围线。⑤对照竖向设计图,复核场地地形。各坐标点,控制点的自然地坪标高数据有缺漏的,要在现场测量补上。4)施工场地整平与找坡①上道挖填方工序完成后,对挖填出的新地面进行整理。要铲平地第3页共26页第2页共26页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共26页面,使地面平整度变化在20毫米以内,根据各坐标桩标明的该点填挖高度数据和设计的坡度数据对场地进行找坡,保证场地内各处地面都基本达到设计的坡度。土层松软的部分区域还要作地基加固处理。②根据场地周边与建筑、原路面、管线等的连接条件,确定边缘地带的竖向连接方式,调整连接点的地面标高。还要确认地面排水口位置,调整排水沟管的底部标高,使施工地面与周围地坪的连接更自然,排水通道的矛盾降至最低。5)地面基层施工①地面基层采用商品砼,首先测出砼面层标高,打靶出柱,现浇砼时采用人工摊铺,机械振捣,找平压实,待强度达到80%后,采用机械切割变形缝。②面层的施工在整体现浇基层的区域,把该区域划分成若干规则的地块,每一块面积控制在6M×9M范围。然后一个地块一个地块地施工,地块之间的缝隙做成伸缩缝,用沥青棉纱等材料填塞。③地面装饰依照设计图案、纹样、颜色、装饰材料等进行地面装饰性铺装,其铺装方法为:a、基层处理:在混凝土地面上铺水泥砂浆,要求拌匀、铺压均匀密实,不空鼓,表面平整。第4页共26页第3页共26页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共26页b、弹线:根据图纸尺寸及排列要求弹基线及控制网格。c、选材:根据弹线在地面预排,将色泽相近的摆在一起,减少过大的色差,认为总体效果为最好时,对板进行编号并绘平面布置图,以便施工时对号入座。d、铺贴:要控制板缝及标高,应在每组工人中配一个木工来控制,铺贴可用手...
