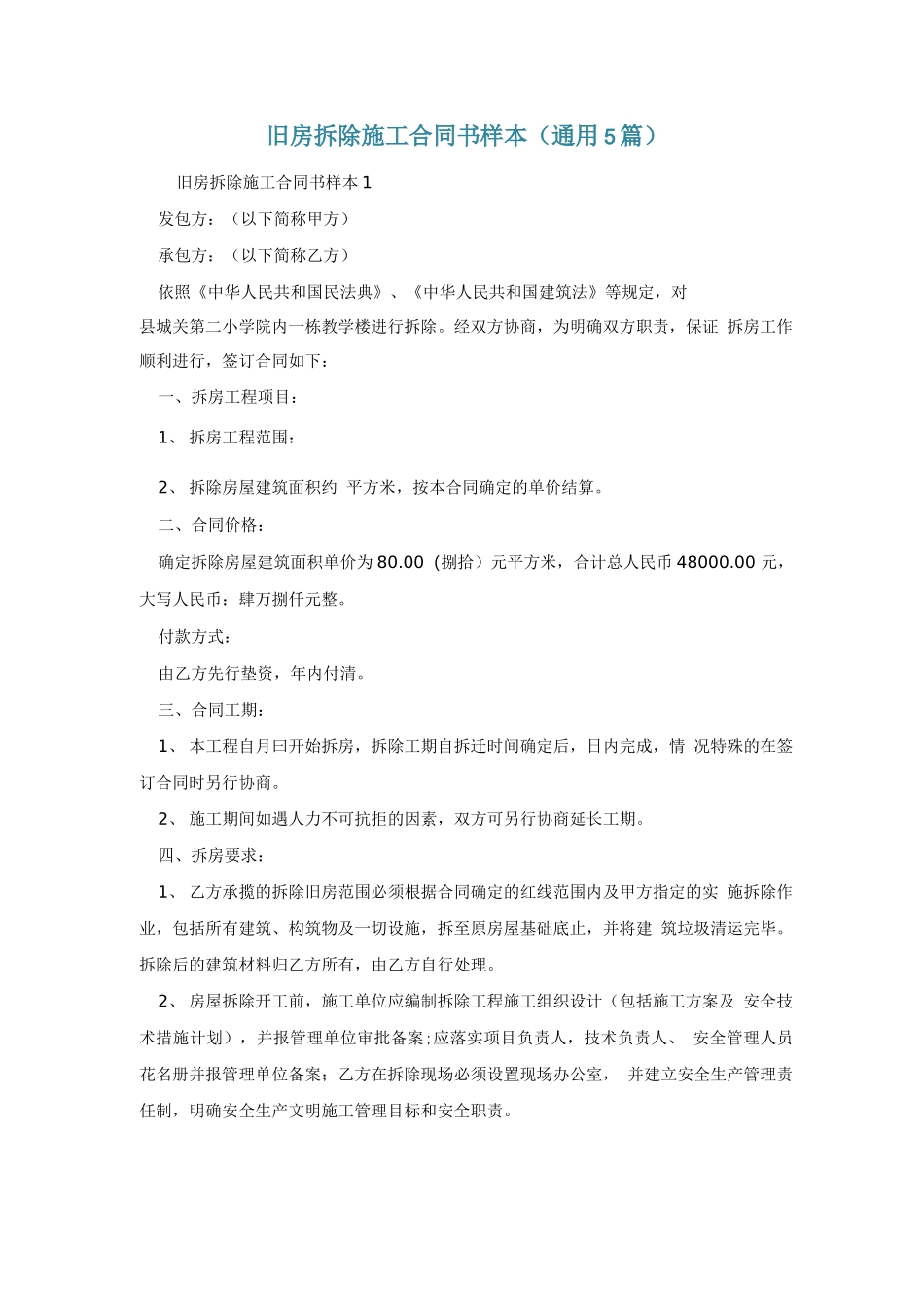

旧房拆除施工合同书样本(通用5篇)旧房拆除施工合同书样本1发包方:(以下简称甲方)承包方:(以下简称乙方)依照《中华人民共和国民法典》、《中华人民共和国建筑法》等规定,对县城关第二小学院内一栋教学楼进行拆除
经双方协商,为明确双方职责,保证拆房工作顺利进行,签订合同如下:一、拆房工程项目:1、拆房工程范围:2、拆除房屋建筑面积约平方米,按本合同确定的单价结算
二、合同价格:确定拆除房屋建筑面积单价为80
00(捌拾)元平方米,合计总人民币48000
00元,大写人民币:肆万捌仟元整
付款方式:由乙方先行垫资,年内付清
三、合同工期:1、本工程自月曰开始拆房,拆除工期自拆迁时间确定后,日内完成,情况特殊的在签订合同时另行协商
2、施工期间如遇人力不可抗拒的因素,双方可另行协商延长工期
四、拆房要求:1、乙方承揽的拆除旧房范围必须根据合同确定的红线范围内及甲方指定的实施拆除作业,包括所有建筑、构筑物及一切设施,拆至原房屋基础底止,并将建筑垃圾清运完毕

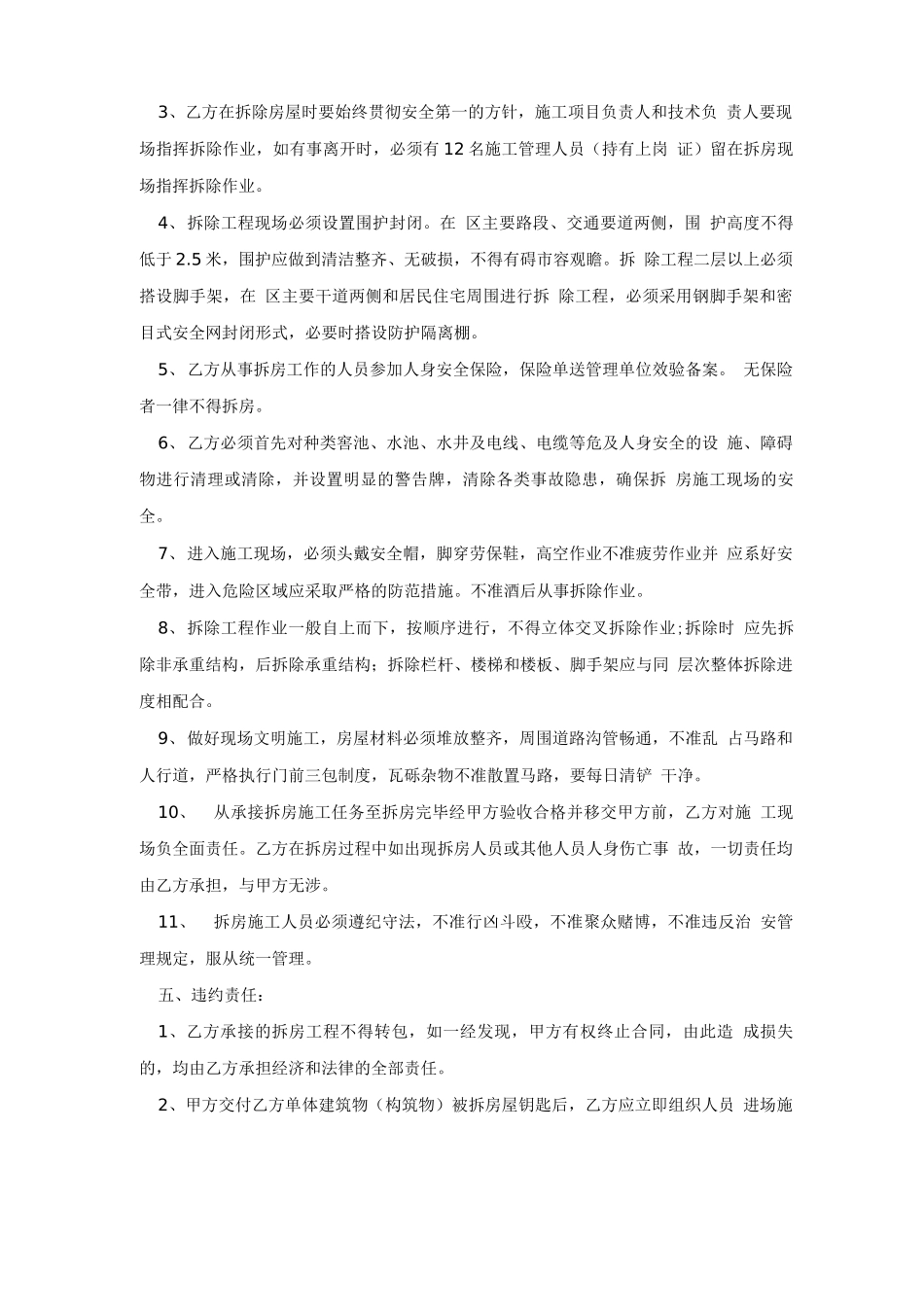

拆除后的建筑材料归乙方所有,由乙方自行处理
2、房屋拆除开工前,施工单位应编制拆除工程施工组织设计(包括施工方案及安全技术措施计划),并报管理单位审批备案;应落实项目负责人,技术负责人、安全管理人员花名册并报管理单位备案;乙方在拆除现场必须设置现场办公室,并建立安全生产管理责任制,明确安全生产文明施工管理目标和安全职责
3、乙方在拆除房屋时要始终贯彻安全第一的方针,施工项目负责人和技术负责人要现场指挥拆除作业,如有事离开时,必须有12名施工管理人员(持有上岗证)留在拆房现场指挥拆除作业
4、拆除工程现场必须设置围护封闭
在区主要路段、交通要道两侧,围护高度不得低于2
5米,围护应做到清洁整齐、无破损,不得有碍市容观瞻

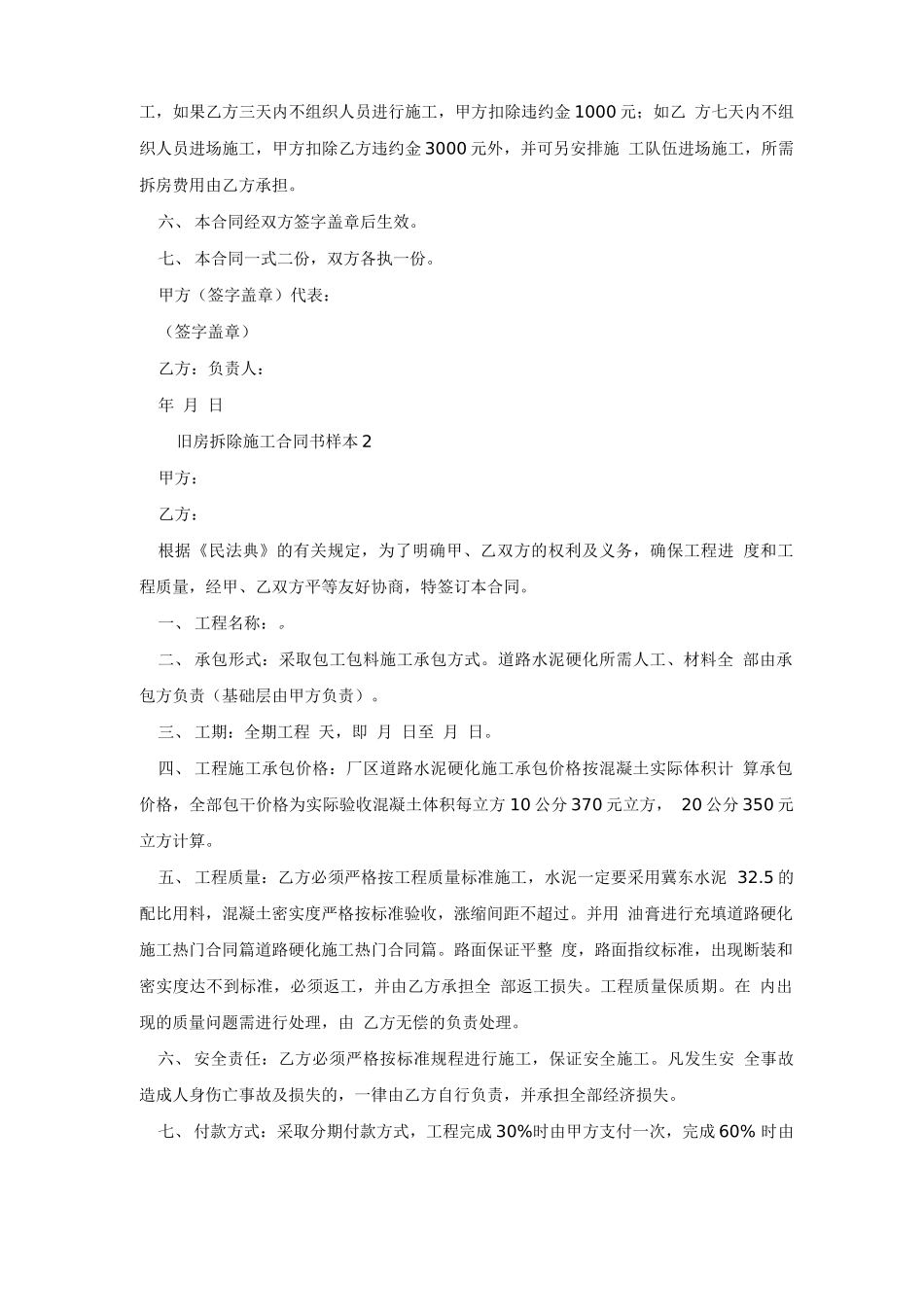

拆除工程二层以上必须搭设脚手架,在区主要干道两侧和居民住宅周围进行拆除工程,必须采用钢脚手架和密目式安全网封闭形式
