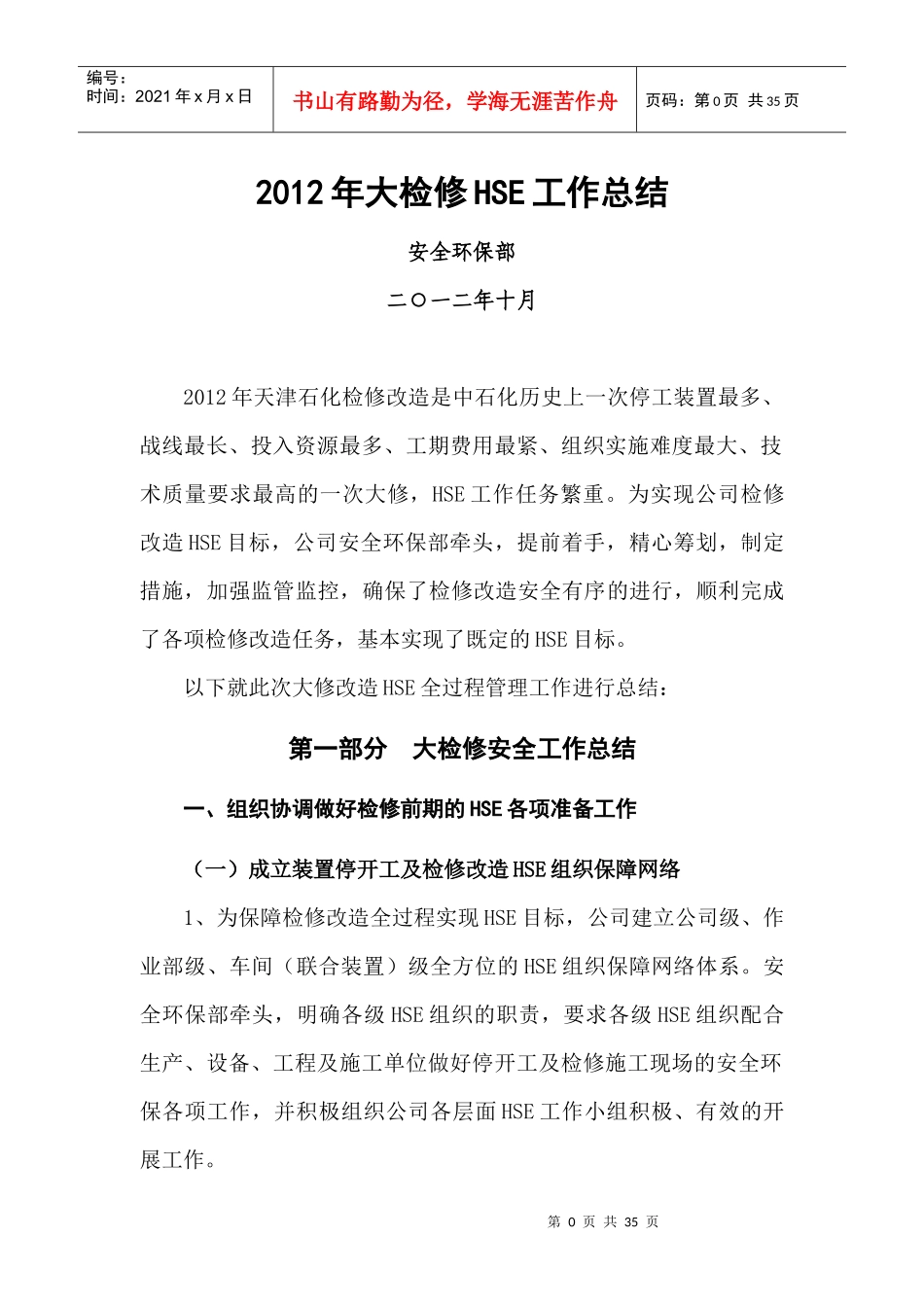

第0页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第0页共35页2012年大检修HSE工作总结安全环保部二○一二年十月2012年天津石化检修改造是中石化历史上一次停工装置最多、战线最长、投入资源最多、工期费用最紧、组织实施难度最大、技术质量要求最高的一次大修,HSE工作任务繁重
为实现公司检修改造HSE目标,公司安全环保部牵头,提前着手,精心筹划,制定措施,加强监管监控,确保了检修改造安全有序的进行,顺利完成了各项检修改造任务,基本实现了既定的HSE目标
以下就此次大修改造HSE全过程管理工作进行总结:第一部分大检修安全工作总结一、组织协调做好检修前期的HSE各项准备工作(一)成立装置停开工及检修改造HSE组织保障网络1、为保障检修改造全过程实现HSE目标,公司建立公司级、作业部级、车间(联合装置)级全方位的HSE组织保障网络体系
安全环保部牵头,明确各级HSE组织的职责,要求各级HSE组织配合生产、设备、工程及施工单位做好停开工及检修施工现场的安全环保各项工作,并积极组织公司各层面HSE工作小组积极、有效的开展工作

第1页共35页第0页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共35页2、明确了装置检修改造HSE管理原则、目标
装置停工检修改造以“不发生事故,不报火灾,不发生环境污染,装置开停工火炬不冒黑烟”为目标;坚持“安全第一、预防为主、综合治理”的方针和“谁主管,谁负责”、“谁签发,谁负责”、“谁发包、谁负责”及按属地化管理的原则

施工安全管理由总承包商负总责,对分包商进行统一协调管理,各级承包商要建立安全监管组织,实行自主安全管理;检修改造全过程HSE管理分检修改造前期准备、装置停工交付检修、检修作业现场HSE管理、装置开工四个阶段,落实“七想七不干”,尽最大可能减少“四小”(即“小事故”、“小伤
