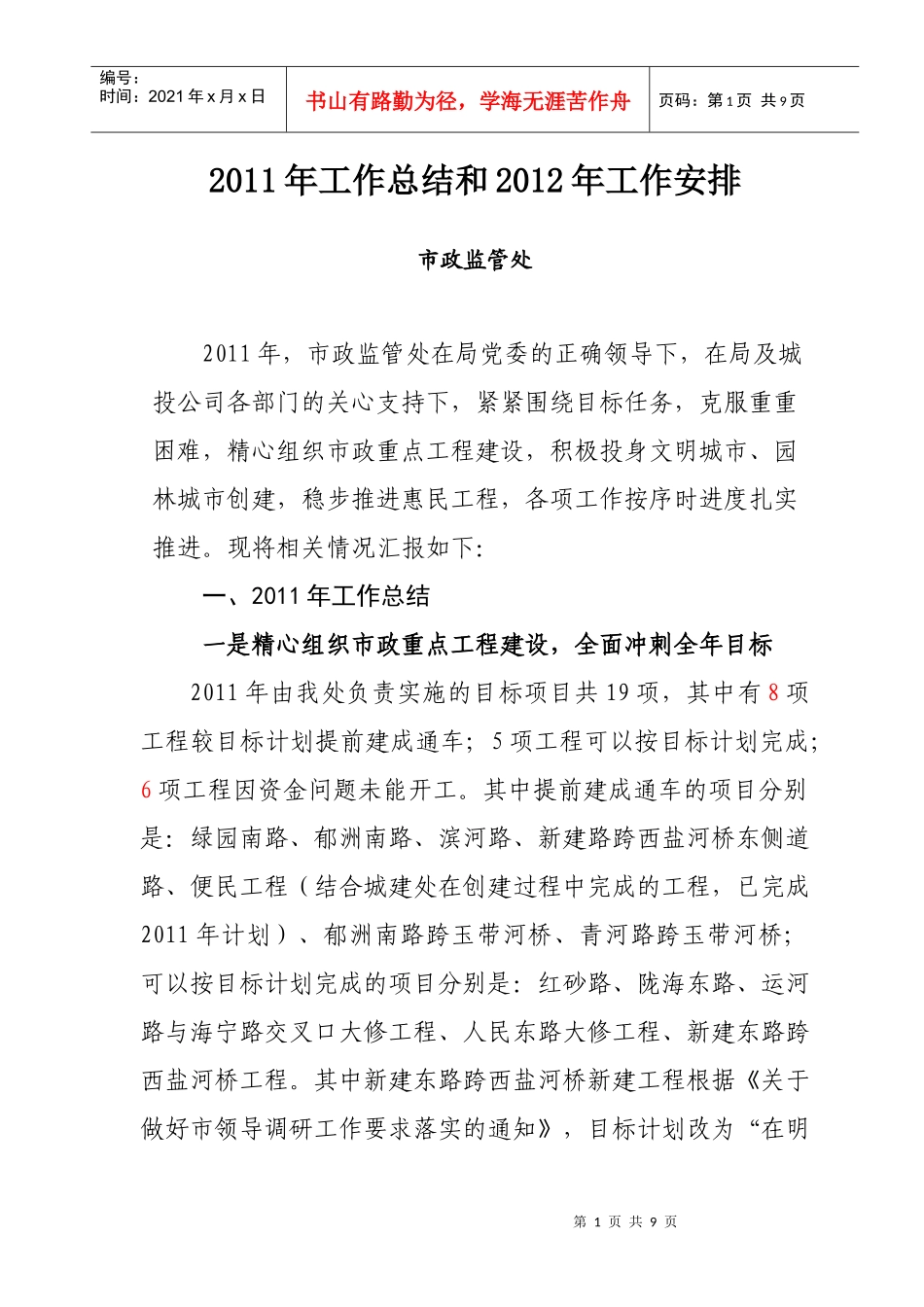

第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页2011年工作总结和2012年工作安排市政监管处2011年,市政监管处在局党委的正确领导下,在局及城投公司各部门的关心支持下,紧紧围绕目标任务,克服重重困难,精心组织市政重点工程建设,积极投身文明城市、园林城市创建,稳步推进惠民工程,各项工作按序时进度扎实推进
现将相关情况汇报如下:一、2011年工作总结一是精心组织市政重点工程建设,全面冲刺全年目标2011年由我处负责实施的目标项目共19项,其中有8项工程较目标计划提前建成通车;5项工程可以按目标计划完成;6项工程因资金问题未能开工

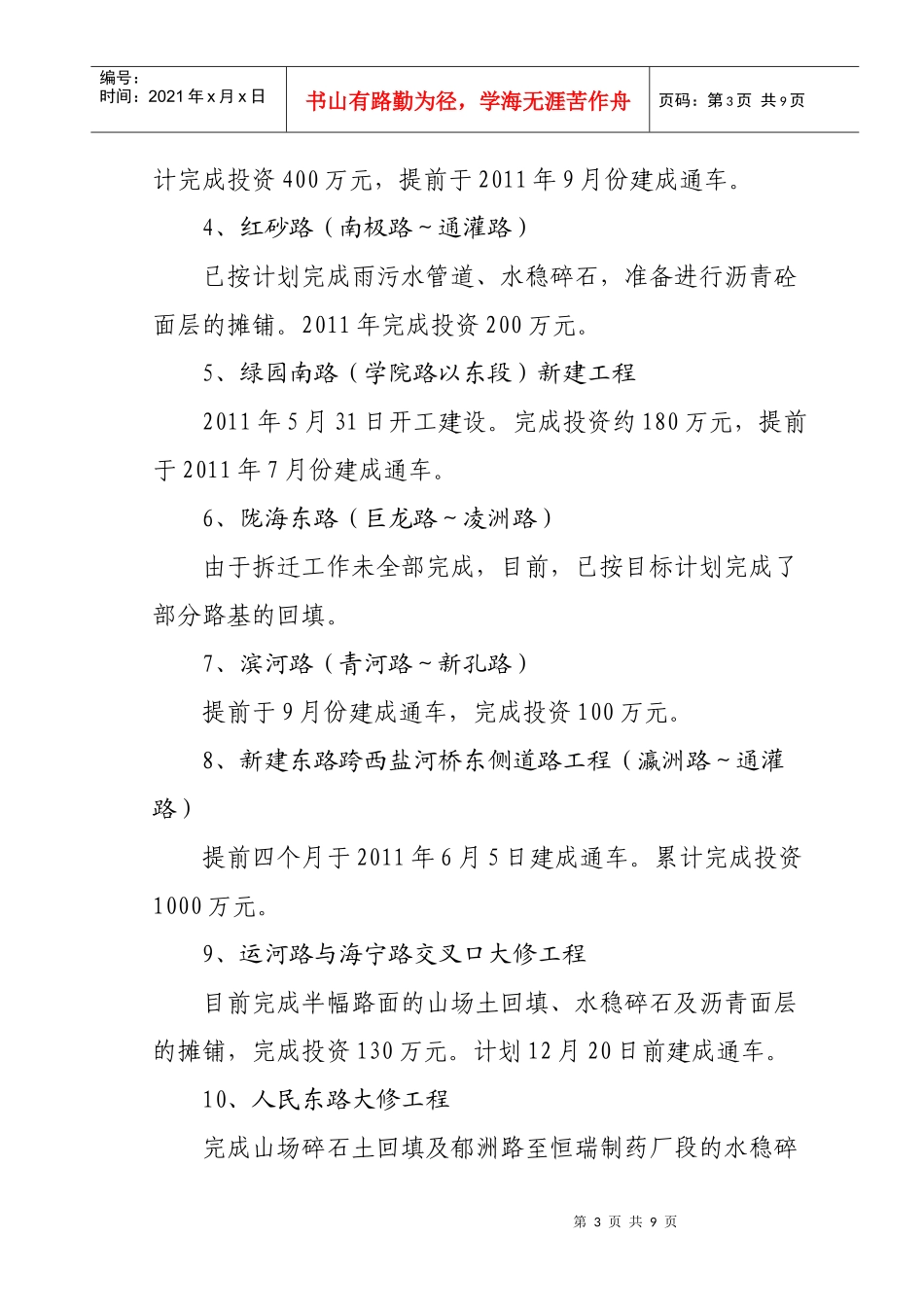

其中提前建成通车的项目分别是:绿园南路、郁洲南路、滨河路、新建路跨西盐河桥东侧道路、便民工程(结合城建处在创建过程中完成的工程,已完成2011年计划)、郁洲南路跨玉带河桥、青河路跨玉带河桥;可以按目标计划完成的项目分别是:红砂路、陇海东路、运河路与海宁路交叉口大修工程、人民东路大修工程、新建东路跨西盐河桥工程
其中新建东路跨西盐河桥新建工程根据《关于做好市领导调研工作要求落实的通知》,目标计划改为“在明第2页共9页第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共9页年初市人代会召开前实现简通车”;新浦新区支路、朝阳西路等工程因资金问题未能开工

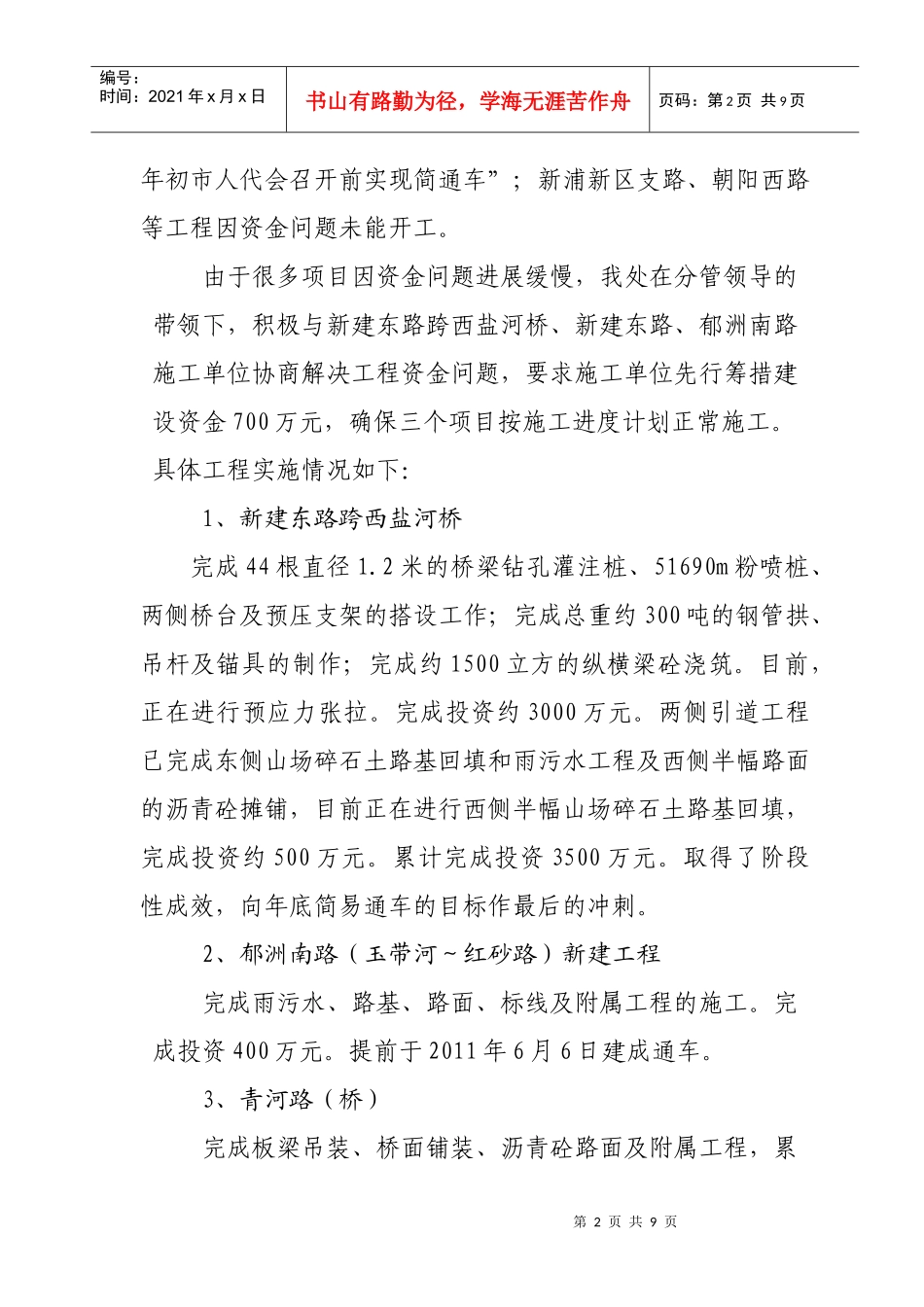

由于很多项目因资金问题进展缓慢,我处在分管领导的带领下,积极与新建东路跨西盐河桥、新建东路、郁洲南路施工单位协商解决工程资金问题,要求施工单位先行筹措建设资金700万元,确保三个项目按施工进度计划正常施工
具体工程实施情况如下:1、新建东路跨西盐河桥完成44根直径1
2米的桥梁钻孔灌注桩、51690m粉喷桩、两侧桥台及预压支架的搭设工作;完成总重约300吨的钢管拱、吊杆及锚具的制作;完成约1500立方的纵横梁砼浇筑
目前,正在进
