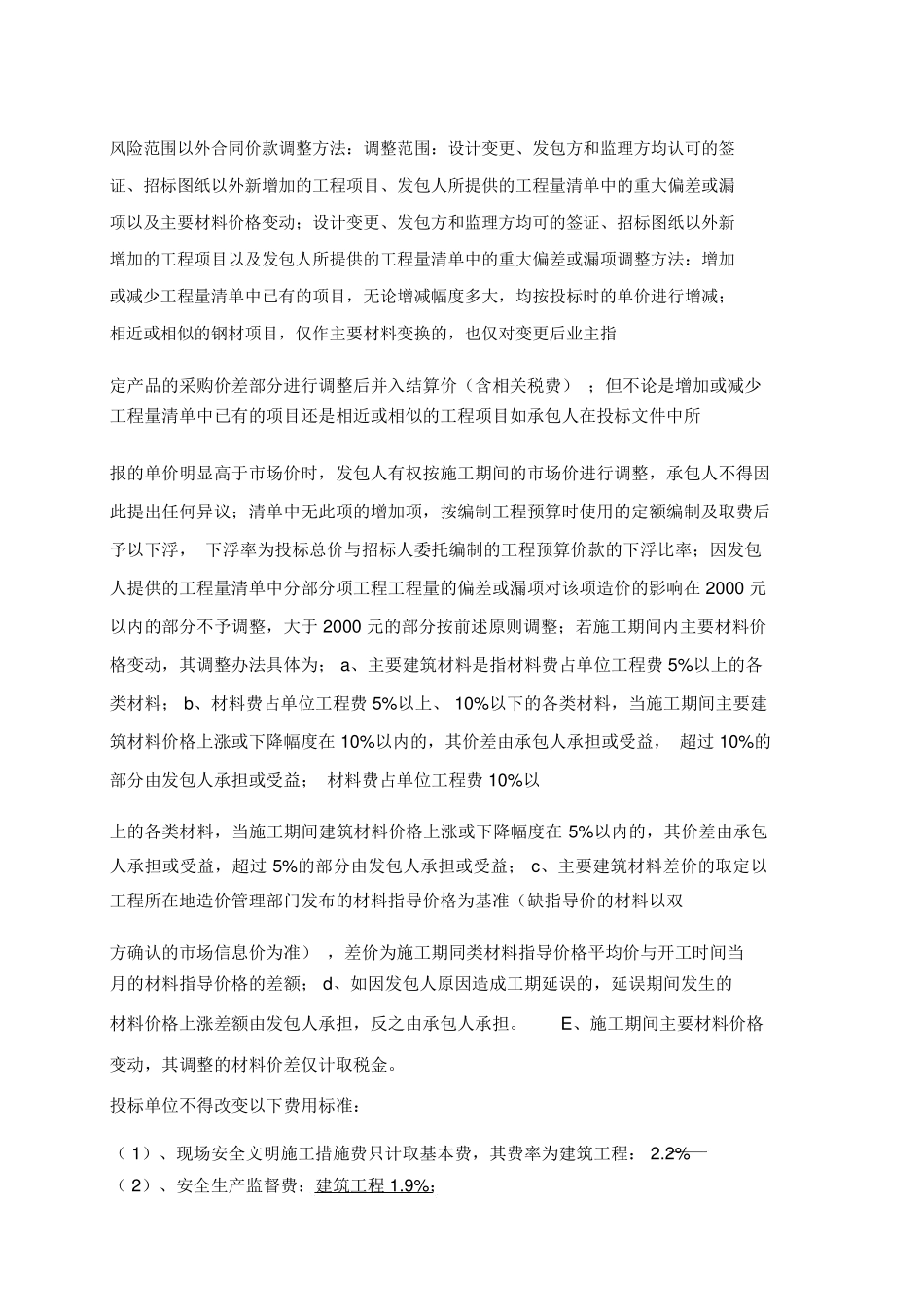

风险范围以外合同价款调整方法:调整范围:设计变更、发包方和监理方均认可的签证、招标图纸以外新增加的工程项目、发包人所提供的工程量清单中的重大偏差或漏项以及主要材料价格变动;设计变更、发包方和监理方均可的签证、招标图纸以外新增加的工程项目以及发包人所提供的工程量清单中的重大偏差或漏项调整方法:增加或减少工程量清单中已有的项目,无论增减幅度多大,均按投标时的单价进行增减;相近或相似的钢材项目,仅作主要材料变换的,也仅对变更后业主指定产品的采购价差部分进行调整后并入结算价(含相关税费);但不论是增加或减少工程量清单中已有的项目还是相近或相似的工程项目如承包人在投标文件中所报的单价明显高于市场价时,发包人有权按施工期间的市场价进行调整,承包人不得因此提出任何异议;清单中无此项的增加项,按编制工程预算时使用的定额编制及取费后予以下浮,下浮率为投标总价与招标人委托编制的工程预算价款的下浮比率;因发包人提供的工程量清单中分部分项工程工程量的偏差或漏项对该项造价的影响在2000元以内的部分不予调整,大于2000元的部分按前述原则调整;若施工期间内主要材料价格变动,其调整办法具体为;a、主要建筑材料是指材料费占单位工程费5%以上的各类材料;b、材料费占单位工程费5%以上、10%以下的各类材料,当施工期间主要建筑材料价格上涨或下降幅度在10%以内的,其价差由承包人承担或受益,超过10%的部分由发包人承担或受益;材料费占单位工程费10%以上的各类材料,当施工期间建筑材料价格上涨或下降幅度在5%以内的,其价差由承包人承担或受益,超过5%的部分由发包人承担或受益;c、主要建筑材料差价的取定以工程所在地造价管理部门发布的材料指导价格为基准(缺指导价的材料以双方确认的市场信息价为准),差价为施工期同类材料指导价格平均价与开工时间当月的材料指导价格的差额;d、如因发包人原因造成工期延误的,延误期间发生的材
