第1页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共13页连霍高速(G30)西安至宝鸡高速公路改扩建工程K255+338主线下穿桥施工、保畅、应急方案第2页共13页第1页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共13页西宝高速改扩建B-C09标项目经理部K255+338主线下穿桥施工、保畅、应急方案一、工程简介:K255+338移位新建主线下穿天桥为两跨2x35m箱梁桥,新建桥位于原桥西侧约9米处,下部为薄壁式墩、柱式台、灌注桩基础
主体工程量为:直径1
3米桩基114米/6根,薄壁式桥墩1个,桥台2个,箱梁6片

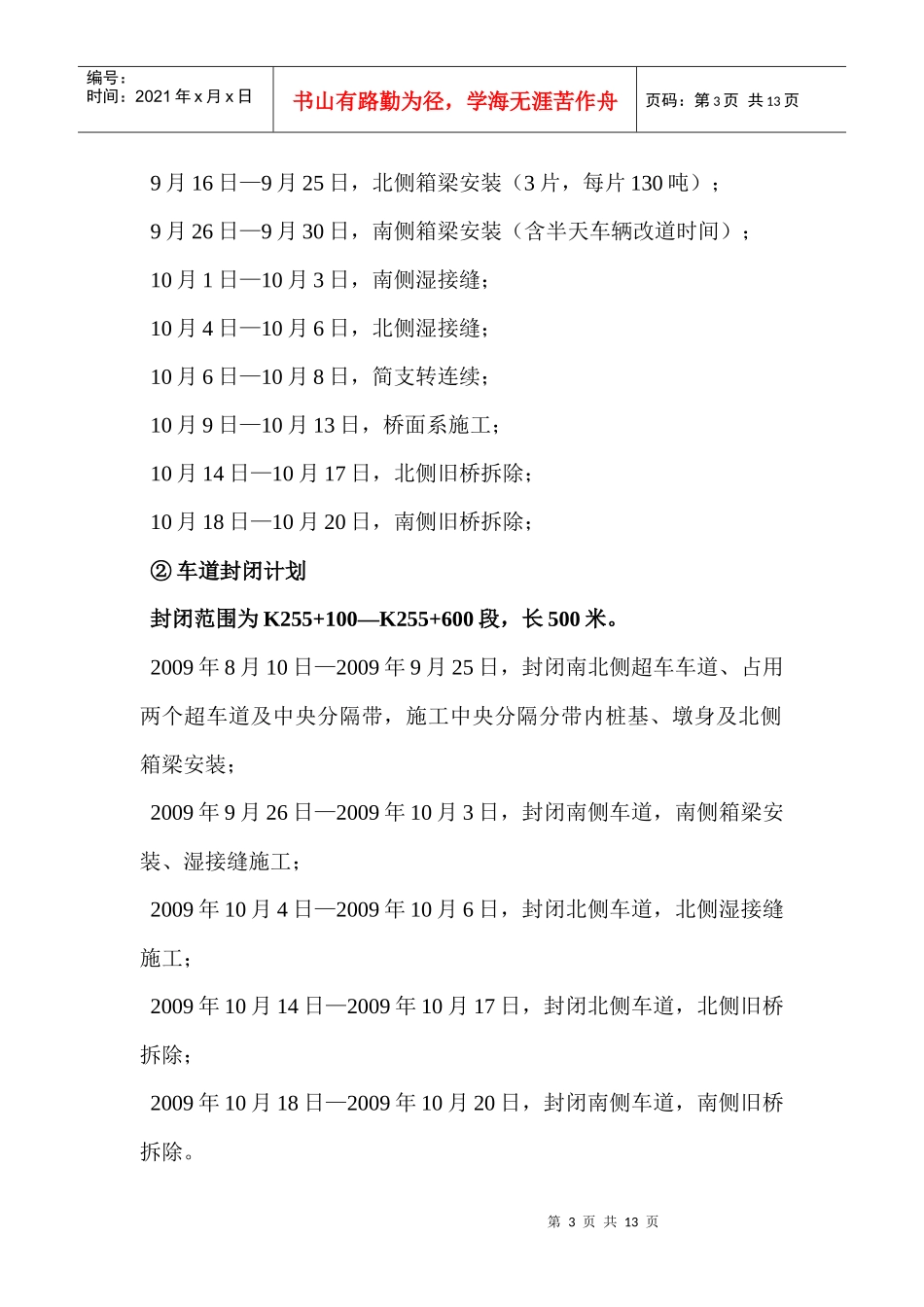

二、施工方案1、施工总体进度安排及车道封闭计划①施工进度计划2009年8月6日--8月25日,箱梁模板加工(1套半);8月10日—8月25日,6个箱板底座制作;8月26日—9月19日,25天,梁板预制6片;8月10日—8月15日,桩基成孔、灌注;8月16日—8月20日,1#墩承台施工;8月16日—8月29日,0#、2#台盖梁施工;8月21日—8月27日,1#墩薄壁台身施工;8月28日—8月31日,4天,1#墩盖梁施工;9月10日—9月15日,在北侧安装架桥机;第3页共13页第2页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共13页9月16日—9月25日,北侧箱梁安装(3片,每片130吨);9月26日—9月30日,南侧箱梁安装(含半天车辆改道时间);10月1日—10月3日,南侧湿接缝;10月4日—10月6日,北侧湿接缝;10月6日—10月8日,简支转连续;10月9日—10月13日,桥面系施工;10月14日—10月17日,北侧旧桥拆除;10月18日—10月20日,南侧旧桥拆除;②车道封闭计划封闭范围为K255+100—K255+600段,长500
