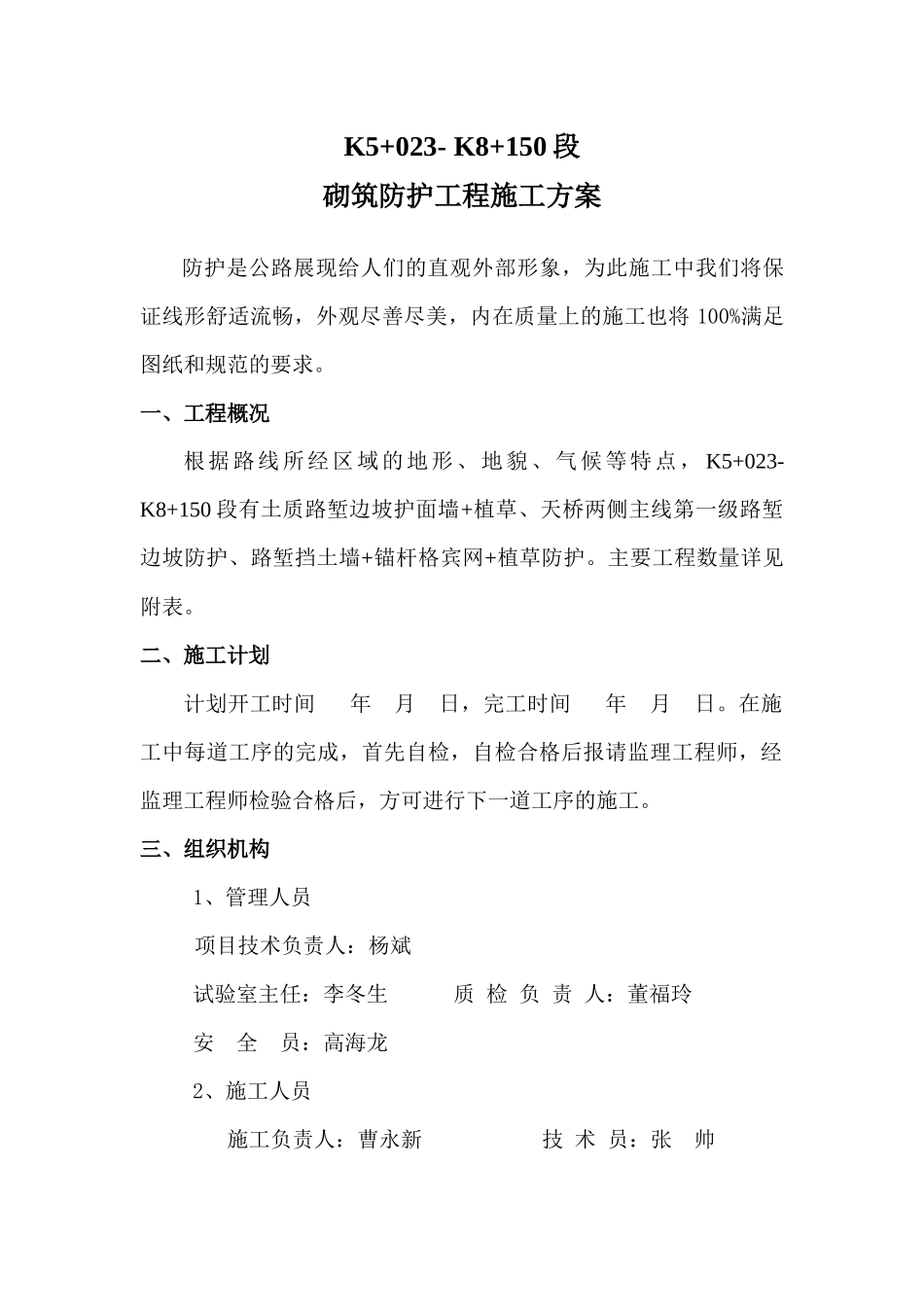

K5+023-K8+150段砌筑防护工程施工方案防护是公路展现给人们的直观外部形象,为此施工中我们将保证线形舒适流畅,外观尽善尽美,内在质量上的施工也将100%满足图纸和规范的要求
一、工程概况根据路线所经区域的地形、地貌、气候等特点,K5+023-K8+150段有土质路堑边坡护面墙+植草、天桥两侧主线第一级路堑边坡防护、路堑挡土墙+锚杆格宾网+植草防护
主要工程数量详见附表
二、施工计划计划开工时间年月日,完工时间年月日
在施工中每道工序的完成,首先自检,自检合格后报请监理工程师,经监理工程师检验合格后,方可进行下一道工序的施工

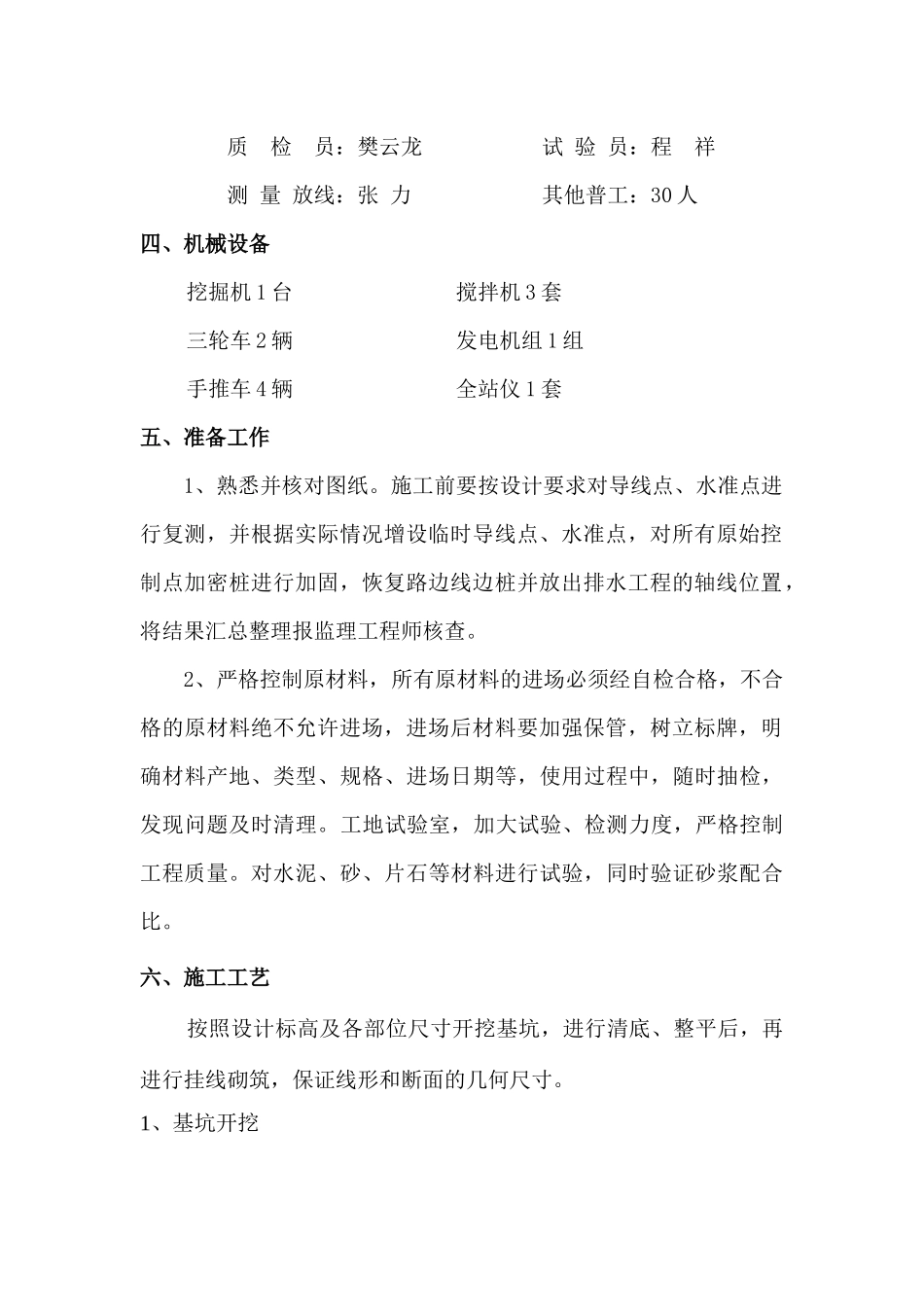

三、组织机构1、管理人员项目技术负责人:杨斌试验室主任:李冬生质检负责人:董福玲安全员:高海龙2、施工人员施工负责人:曹永新技术员:张帅质检员:樊云龙试验员:程祥测量放线:张力其他普工:30人四、机械设备挖掘机1台搅拌机3套三轮车2辆发电机组1组手推车4辆全站仪1套五、准备工作1、熟悉并核对图纸
施工前要按设计要求对导线点、水准点进行复测,并根据实际情况增设临时导线点、水准点,对所有原始控制点加密桩进行加固,恢复路边线边桩并放出排水工程的轴线位置,将结果汇总整理报监理工程师核查
2、严格控制原材料,所有原材料的进场必须经自检合格,不合格的原材料绝不允许进场,进场后材料要加强保管,树立标牌,明确材料产地、类型、规格、进场日期等,使用过程中,随时抽检,发现问题及时清理
工地试验室,加大试验、检测力度,严格控制工程质量
对水泥、砂、片石等材料进行试验,同时验证砂浆配合比
六、施工工艺按照设计标高及各部位尺寸开挖基坑,进行清底、整平后,再进行挂线砌筑,保证线形和断面的几何尺寸

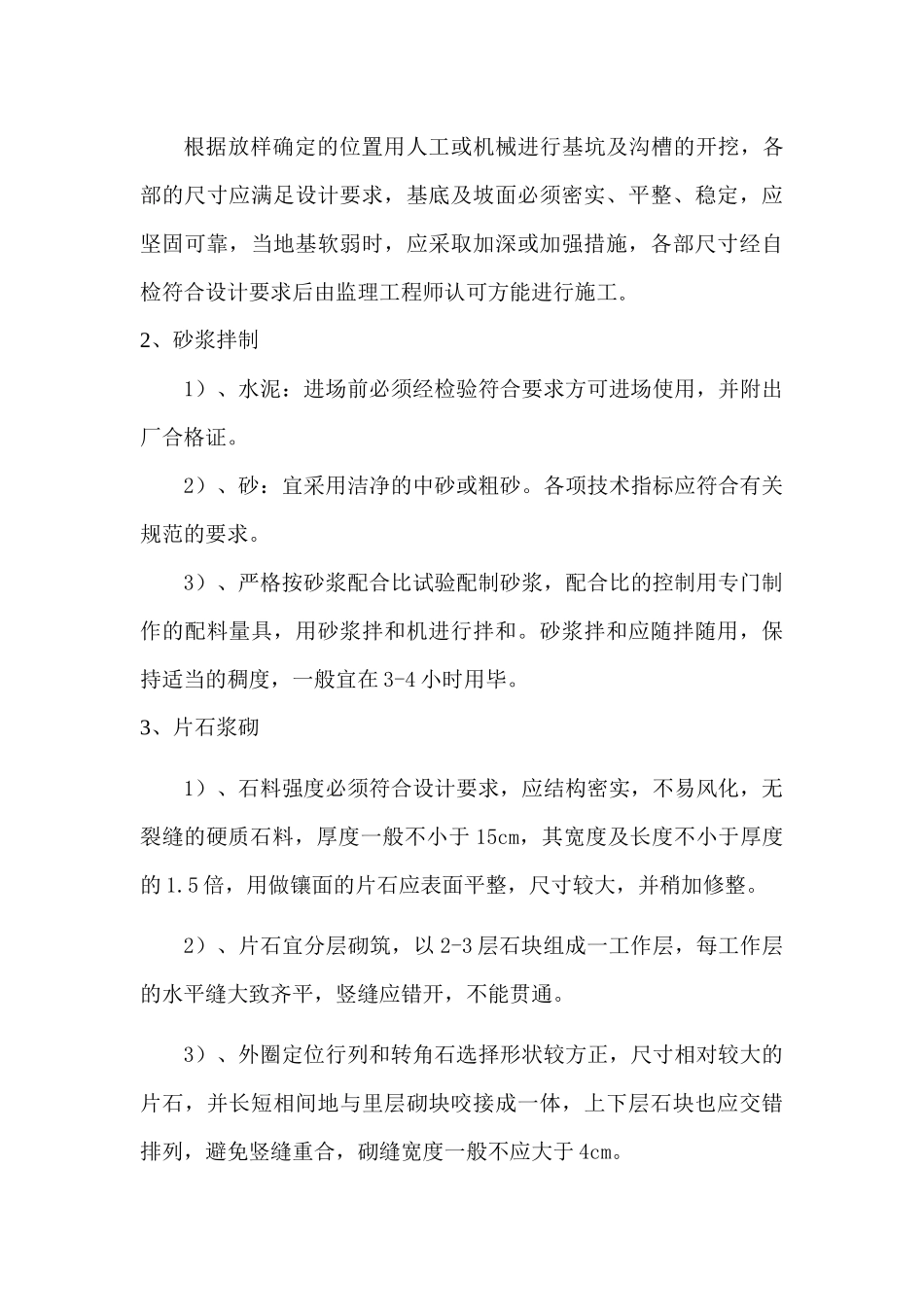

1、基坑开挖根据放样确定的位置用人工或机械进行基坑及沟槽的开挖,各部的尺寸应满足设计要求,基底及坡面必须密实、平整、稳定,应坚固可靠,当地基软弱时,应采取加深或加强措施,各部尺寸经
