正本建湖创新园供配电工程施工投标文件(二号标书)施工组织设计投标人(公章):江苏海益电气工程有限公司法定代表人(签字或盖章):或委托代理人:第1页共41页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共41页日期:2016年4月25日目录

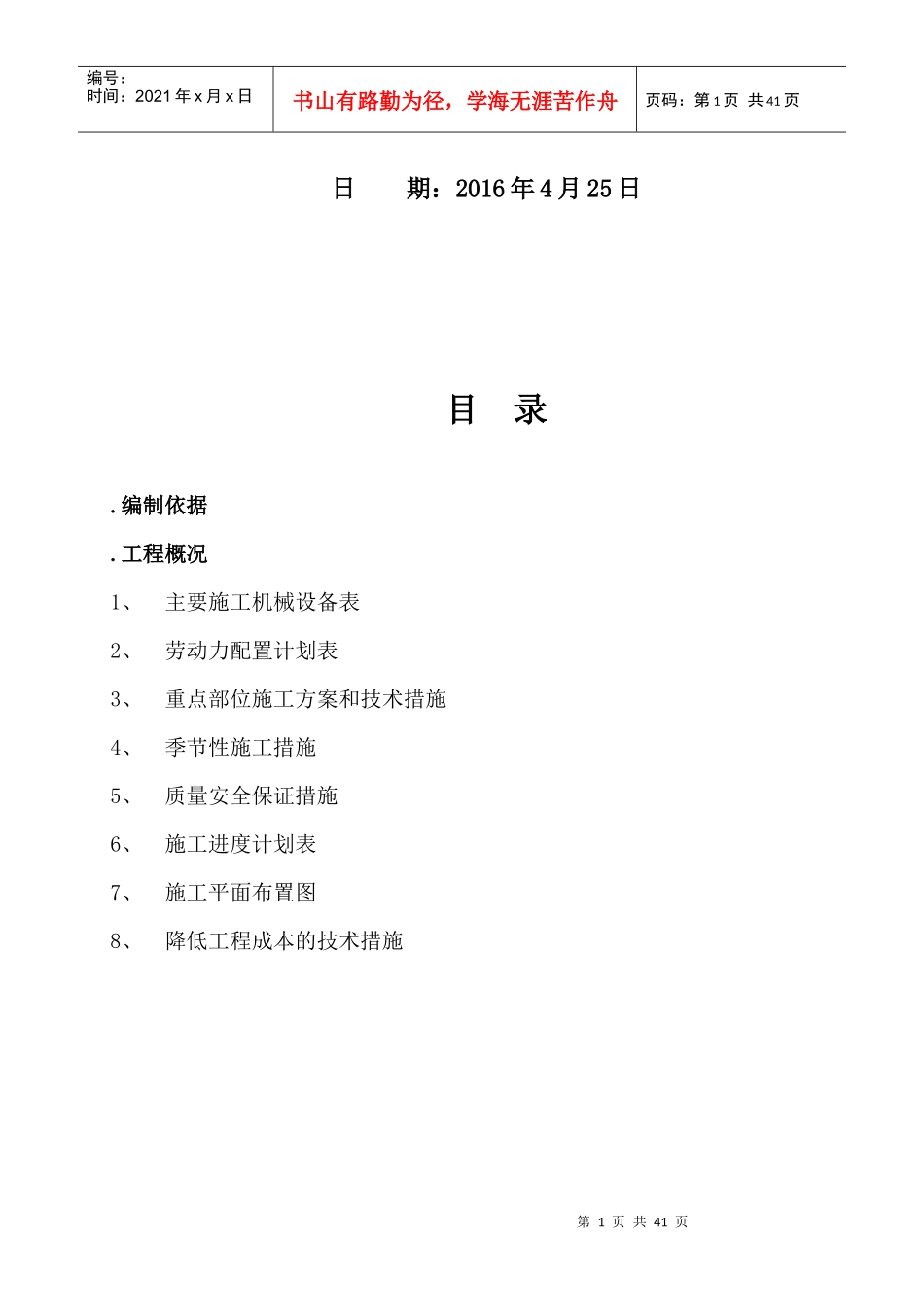

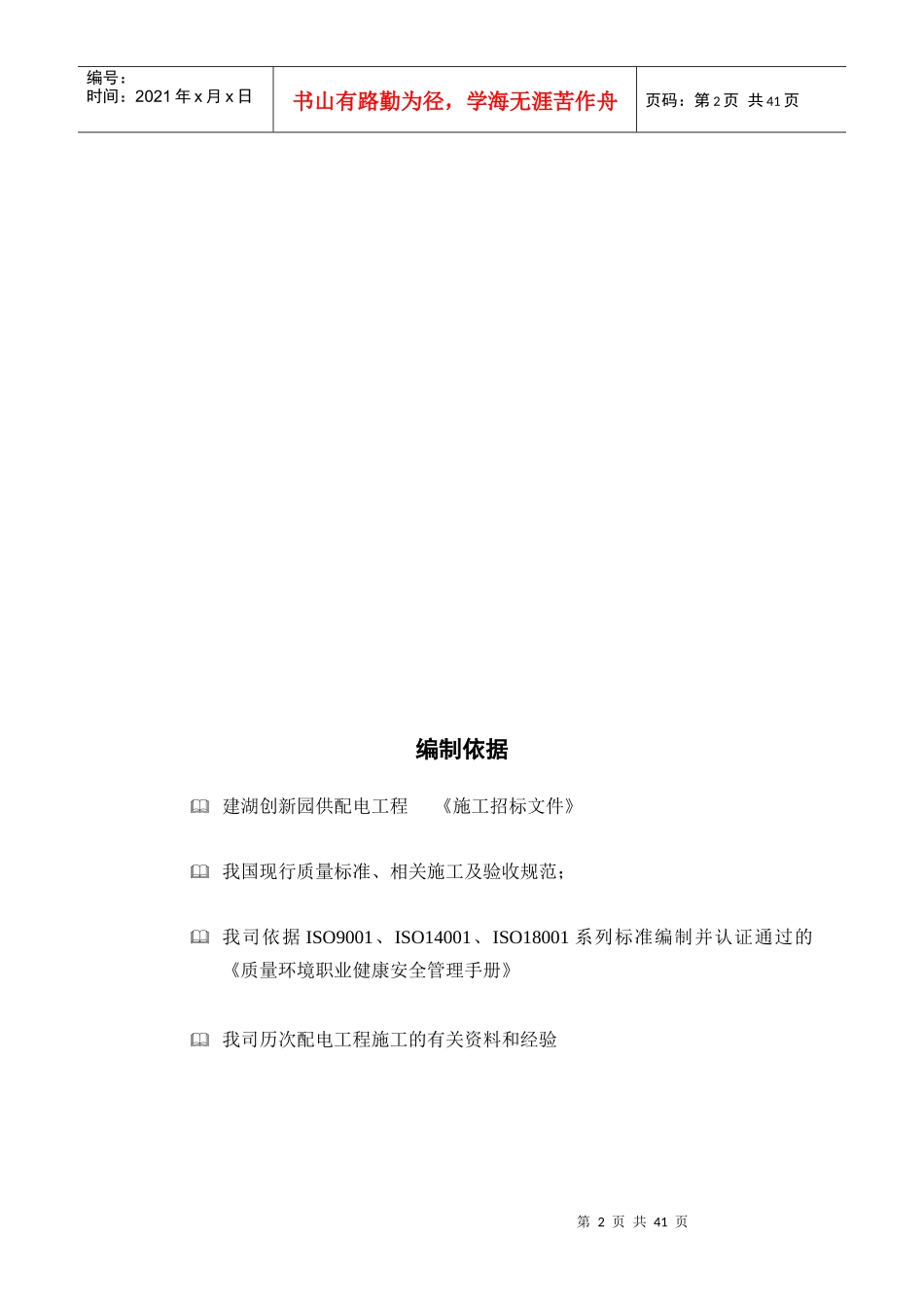

工程概况1、主要施工机械设备表2、劳动力配置计划表3、重点部位施工方案和技术措施4、季节性施工措施5、质量安全保证措施6、施工进度计划表7、施工平面布置图8、降低工程成本的技术措施第2页共41页第1页共41页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共41页编制依据建湖创新园供配电工程《施工招标文件》我国现行质量标准、相关施工及验收规范;我司依据ISO9001、ISO14001、ISO18001系列标准编制并认证通过的《质量环境职业健康安全管理手册》我司历次配电工程施工的有关资料和经验第3页共41页第2页共41页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共41页工程概况一.工程简述建湖创新园供配电工程本工程建设规模:建湖县开发区冠华东路南、上海路西、建港沟北,共设置2台500kVA干变,2台800KVA干变,小区高压进线为双电源供电(10KV齐心线、10KV新架设线路)
建设地点:建湖县开发区冠华东路南、上海路西、建港沟北第4页共41页第3页共41页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共41页施工承包方式:包工包料计划工期:100日历天质量目标:确保工程质量一次性验收达合格工程标准,并通过供电部门验收二.工程承包内容1、本工程全部本体施工;2、负责承包商供应的材料到承包商中心材料站的质量验收工作;3、负责承包商供应的材料至项目经理部中心材料站的卸车、运输及现场保管;4、承包商供应的设备材料
