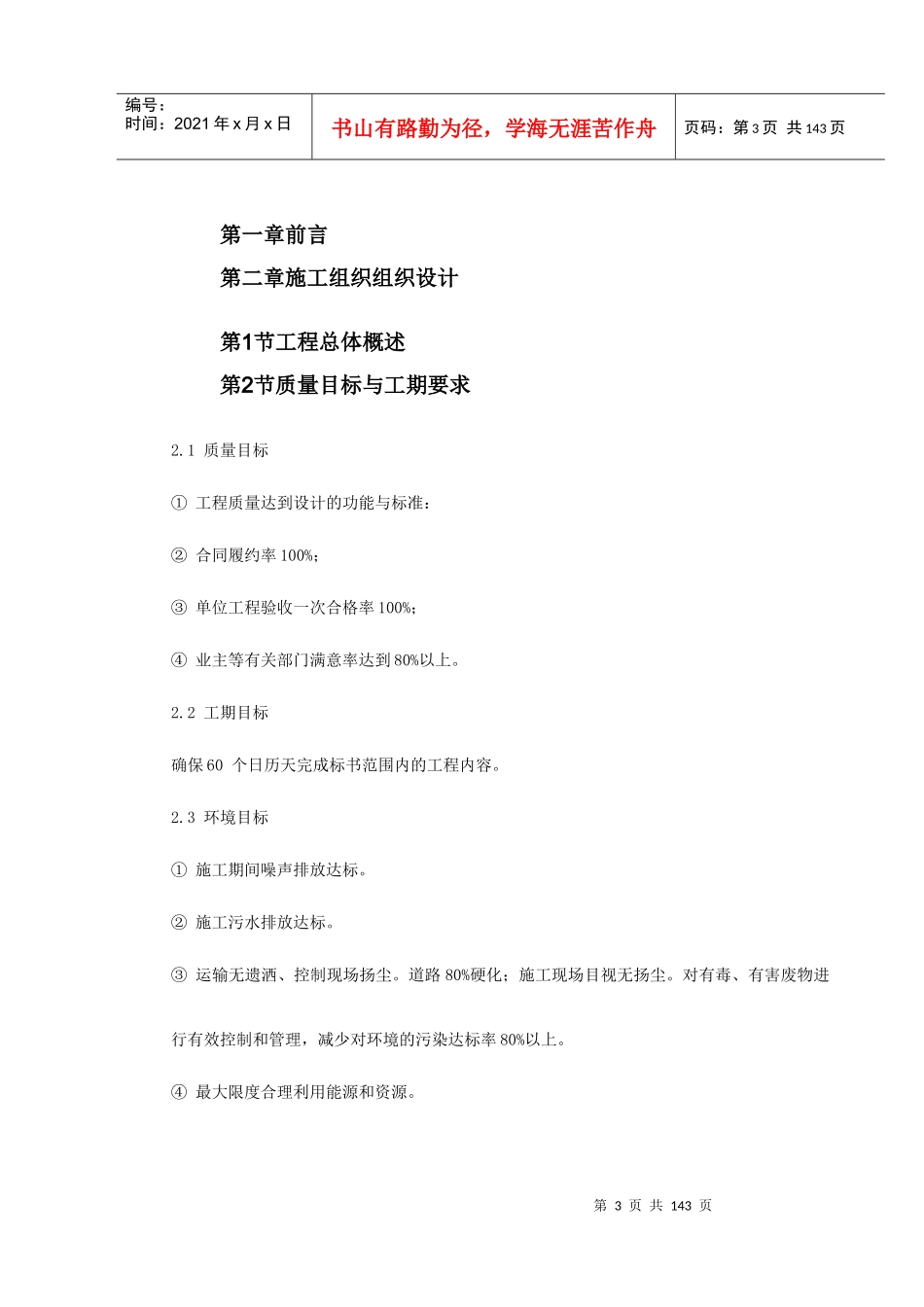

第1页共143页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共143页目录第一章前言....................................................................3第二章施工组织组织设计........................................................6第1节工程总体概述.........................................................6第2节质量目标与工期要求..................................................16第3节施工工艺、技术措施..................................................18第4节施工总进度计划及进度网络图..........................................95第5节施工总平面图........................................................96第6节施工安全及文明施工措施.............................................104第7节质量保证体系、工程质量标准及保证质量的具体措施.....................122第8节环境及文物保护措施.................................................149第9节附表(图).........................................................151第三章项目管理机构配备情况..................................................158第1节项目管理机构及配备情况表...........................................158第2节项目经理简历表.....................................................160第3节项目副经理简历表...................................................161第4节项目技术负责人简历表...............................................163第5节主要人员简历表.....................................................164第2页共143页第1页共143页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共143页第6节项目管理机构配备情况辅助说明资料...................................172第四章总工期及保证总工期完成的措施..........................................179第1节总工期.............................................................179第2节保证工程进度主要措施...............................................180第2页共143页第3页共143页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共143页第一章前言第二章施工组织组织设计第1节工程总体概述第2节质量目标与工期要求2.1质量目标①工程质量达到设计的功能与标准:②合同履约率100%;③单位工程验收一次合格率100%;④业主等有关部门满意率达到80%以上。2.2工期目标确保60个日历天完成标书范围内的工程内容。2.3环境目标①施工期间噪声排放达标。②施工污水排放达标。③运输无遗洒、控制现场扬尘。道路80%硬化;施工现场目视无扬尘。对有毒、有害废物进行有效控制和管理,减少对环境的污染达标率80%以上。④最大限度合理利用能源和资源。第4页共143页第3页共143页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共143页2.4职业健康安全目标①按公司的五无标准(无死亡、无重伤、无火灾、无中毒、无倒塌),严格按建设部及我司的一标三规范组织施工:②轻伤率控制在2‰以内,杜绝重大机械设备事故,机械设备安全装置100%、机械完好率92%。2.5文明施工目标①严格按建设部的有关文件执行,努力做好规范管理,达到文明样板工地标准:②坚持人文精神,营造绿色建筑,追求社区、人居和施工的环境的不断改善。进行CI规划设计,做好现场硬化、绿化、美化,实施花园式工地管理,使之成为一道靓丽的风景。③以人为本,创造干净、整齐、卫生、方便的生活条件,丰富项目业余文化生活,树立安全意识、营造文明环境。2.6团结协作目标提高服务意识,急业主之所急,想业主之所想。积极主动协调与业主、设计、监理、各专业分包单位以及政府部门的关系,营造精诚协作、积极高效、和谐健康的工作氛围,形成合力,创造精品工程。2.7工程回访及服务目标第4页共143页第5页共143页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共143页我司承诺对本工程质量终身负责。工程交付使用时,建立《...
