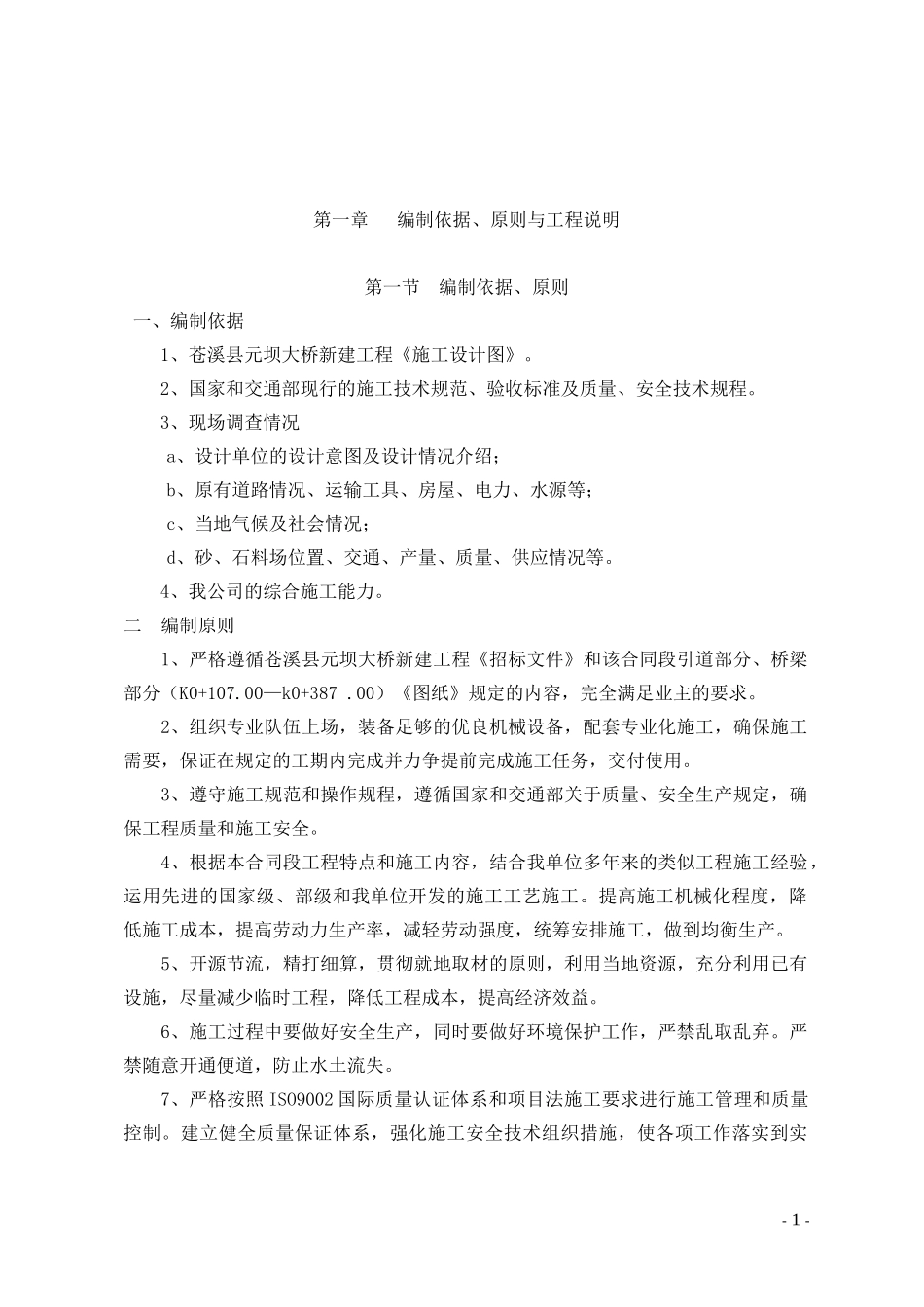

第一章编制依据、原则与工程说明第一节编制依据、原则一、编制依据1、苍溪县元坝大桥新建工程《施工设计图》
2、国家和交通部现行的施工技术规范、验收标准及质量、安全技术规程
3、现场调查情况a、设计单位的设计意图及设计情况介绍;b、原有道路情况、运输工具、房屋、电力、水源等;c、当地气候及社会情况;d、砂、石料场位置、交通、产量、质量、供应情况等
4、我公司的综合施工能力
二编制原则1、严格遵循苍溪县元坝大桥新建工程《招标文件》和该合同段引道部分、桥梁部分(K0+107
00—k0+387
00)《图纸》规定的内容,完全满足业主的要求
2、组织专业队伍上场,装备足够的优良机械设备,配套专业化施工,确保施工需要,保证在规定的工期内完成并力争提前完成施工任务,交付使用
3、遵守施工规范和操作规程,遵循国家和交通部关于质量、安全生产规定,确保工程质量和施工安全
4、根据本合同段工程特点和施工内容,结合我单位多年来的类似工程施工经验,运用先进的国家级、部级和我单位开发的施工工艺施工
提高施工机械化程度,降低施工成本,提高劳动力生产率,减轻劳动强度,统筹安排施工,做到均衡生产
5、开源节流,精打细算,贯彻就地取材的原则,利用当地资源,充分利用已有设施,尽量减少临时工程,降低工程成本,提高经济效益
6、施工过程中要做好安全生产,同时要做好环境保护工作,严禁乱取乱弃
严禁随意开通便道,防止水土流失
7、严格按照ISO9002国际质量认证体系和项目法施工要求进行施工管理和质量控制
建立健全质量保证体系,强化施工安全技术组织措施,使各项工作落实到实-1-处,为本工程施工的顺利、高效进行创造良好的条件
8、在仔细考察工程实地,认真研究招标文件和有关规定的基础上,针对本合同段工程的特点、施工条件、自然条件,并结合现场实际、上场的机械装备、人员条件,科学合理地组织施工
9、坚持以对业主负责,对用户负责
