郴州恒大华府1#、2#楼住宅抹灰工程施工技术交底记录交底内容:一、操作要点及技术措施1、基层清理:抹灰前应将杂物清理干净影响面层厚度的凸出部位应先剔打平整
2、抹灰施工前基层应洒水潮湿
凡砖墙与砼墙、梁连接处采用¢27的钢丝网300mm宽沿墙高通长设置
3、抹灰应分层进展
当抹灰总厚度大于或等于35mm时应采取满挂钢丝网等的加强措施
4、抹灰层与基层之间及各抹灰层之间必须粘结结实
5、外墙抹灰工程施工前应先安装门窗框、护栏等并应将墙上的施工孔洞塞实
6、室内墙面、柱面和门洞的角做法应符合设计要求
墙身角均加1:2水泥砂浆护角其高度不应低于1

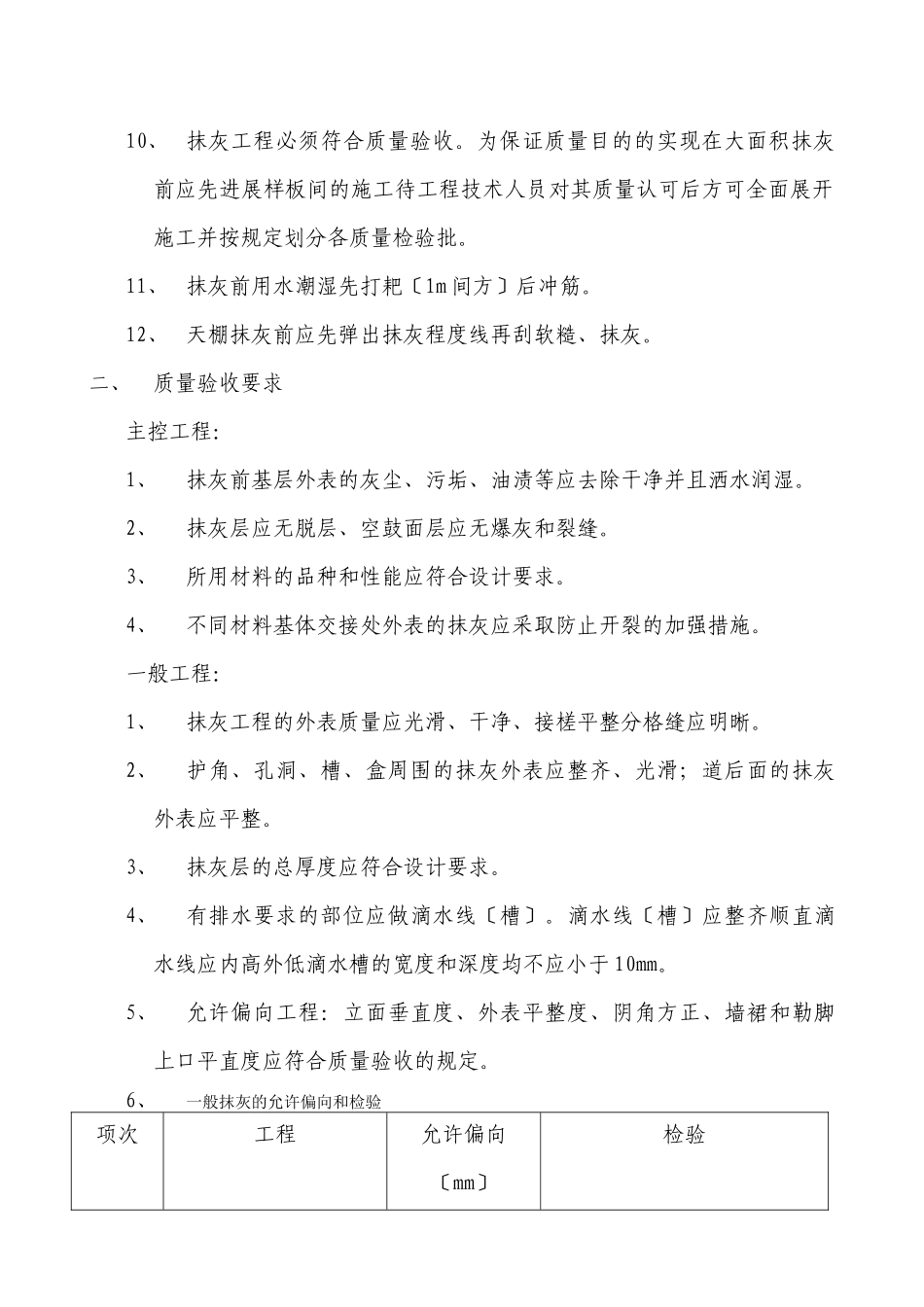

8m每侧宽度不应小于50mm但凡砼面均应满刮1mm厚水泥软糙再挂基层灰厚度为7mm并且外表应毛糙待凝结后再抹中层灰厚度为7mm待中层灰凝结后再抹面层厚度为6mm
7、在施工过程中应经常使用靠尺和托线板检查墙体的垂直度和平整度质量必须符合要求
8、在凝结前应防止快干、水冲、撞击、振动在凝结后应采取成品保护措施必须进展养护养护时间不少于7天
9、有排水要求的部位应在墙面砂浆枯燥后如发现裂缝、空鼓部位应将空鼓裂缝部位全部凿除然后重新按施工进展修补处理
10、抹灰工程必须符合质量验收
为保证质量目的的实现在大面积抹灰前应先进展样板间的施工待工程技术人员对其质量认可后方可全面展开施工并按规定划分各质量检验批
11、抹灰前用水潮湿先打耙〔1m间方〕后冲筋
12、天棚抹灰前应先弹出抹灰程度线再刮软糙、抹灰
二、质量验收要求主控工程:1、抹灰前基层外表的灰尘、污垢、油渍等应去除干净并且洒水润湿
2、抹灰层应无脱层、空鼓面层应无爆灰和裂缝
3、所用材料的品种和性能应符合设计要求
4、不同材料基体交接处外表的抹灰应采取防止开裂的加强措施
一般工程:1、抹灰工程的外表质量应光滑、干净、接槎平整分格缝应明晰

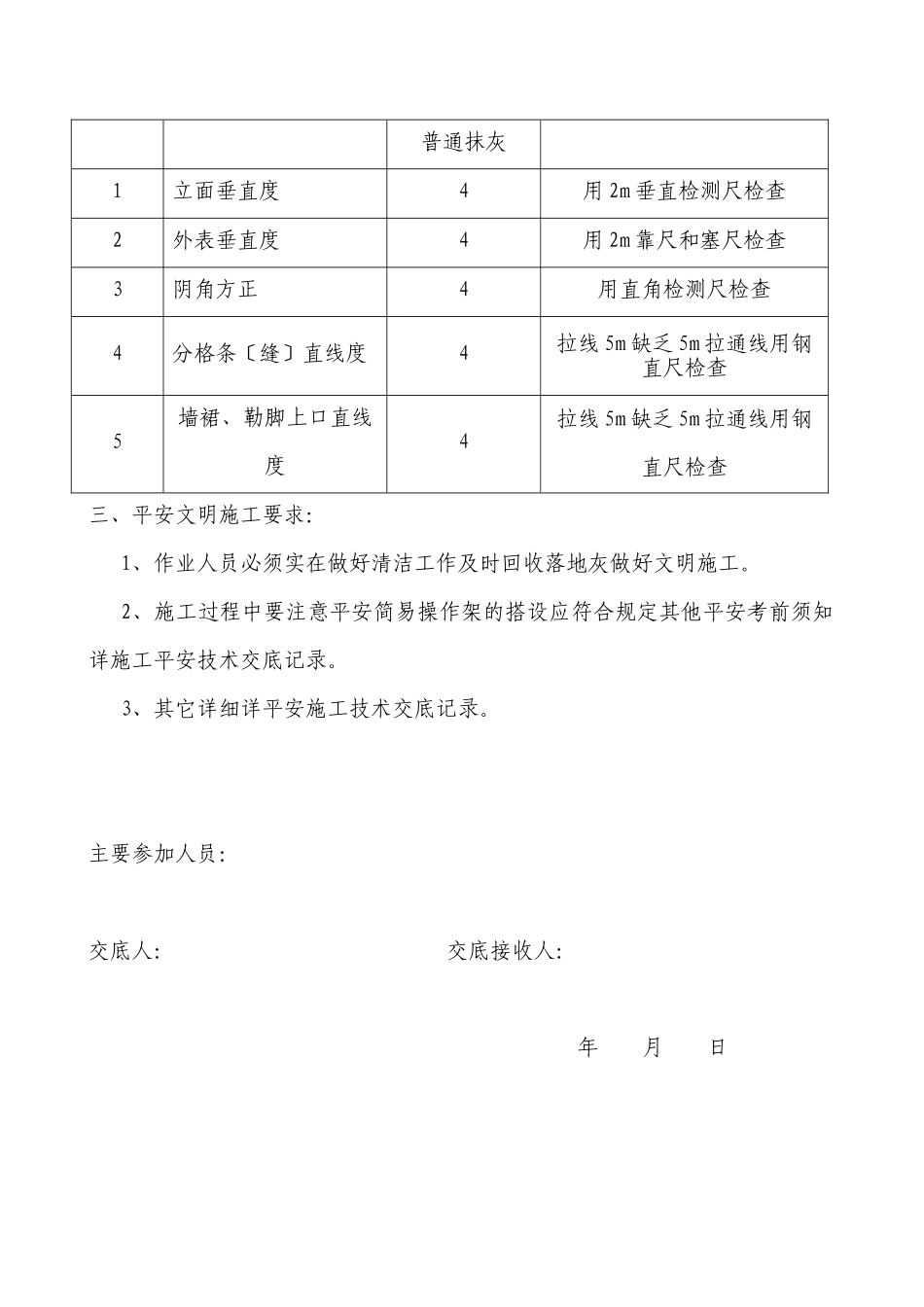

2、护角、孔洞、槽、盒周围的抹灰外表应整齐、光滑;道
