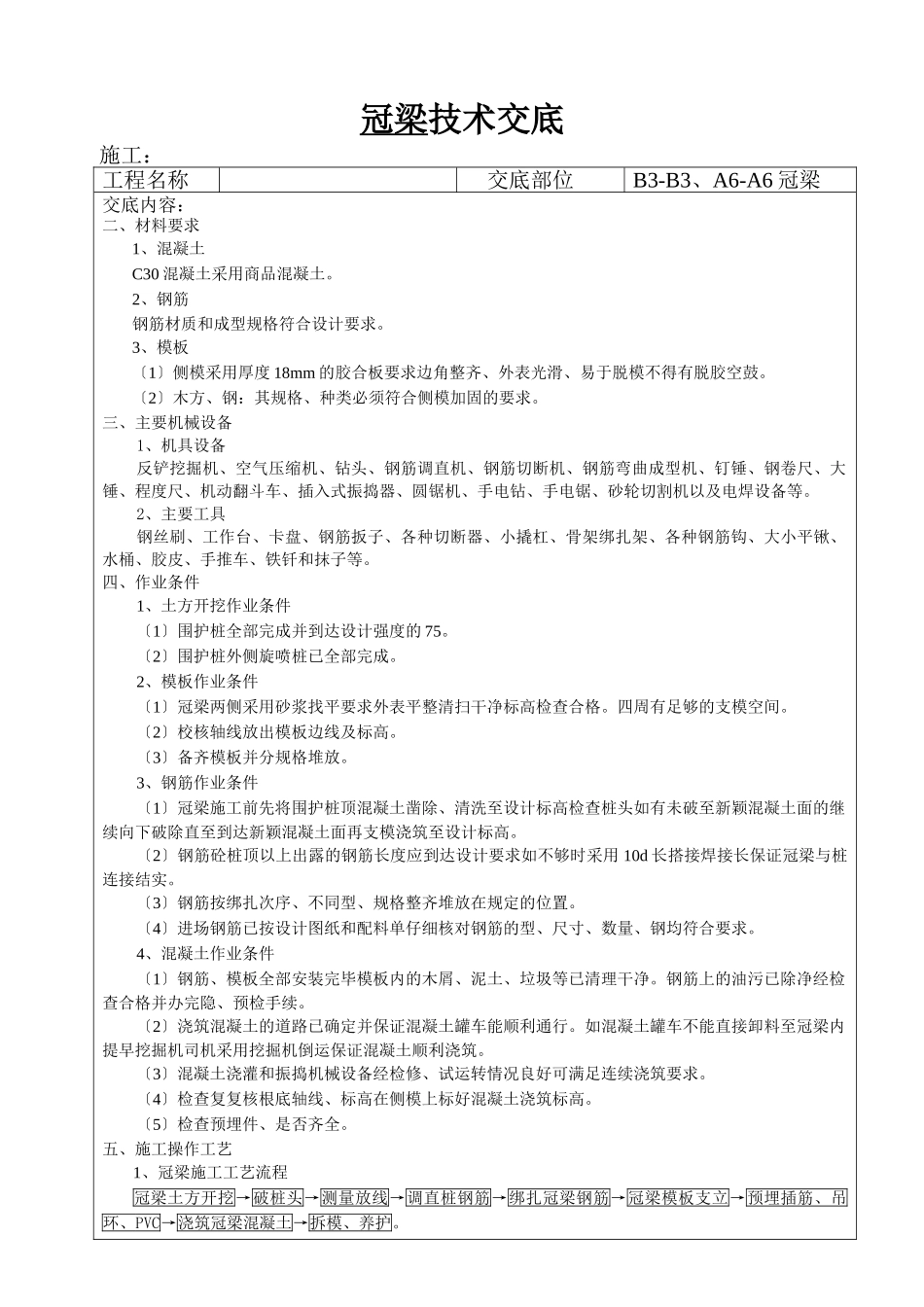

冠梁技术交底施工:工程名称交底部位B3-B3、A6-A6冠梁交底内容:二、材料要求1、混凝土C30混凝土采用商品混凝土

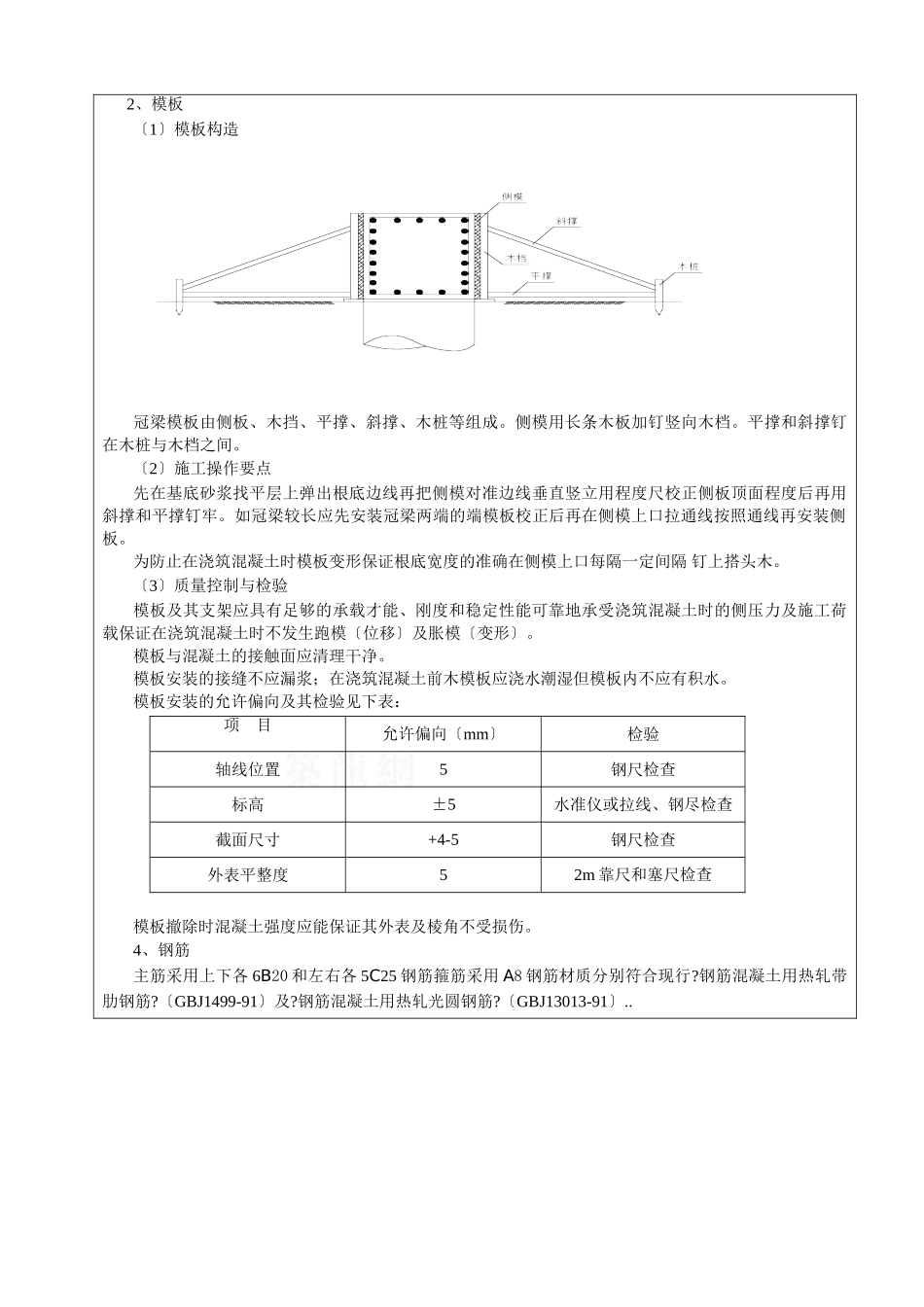

2、钢筋钢筋材质和成型规格符合设计要求
3、模板〔1〕侧模采用厚度18mm的胶合板要求边角整齐、外表光滑、易于脱模不得有脱胶空鼓
〔2〕木方、钢:其规格、种类必须符合侧模加固的要求
三、主要机械设备1、机具设备反铲挖掘机、空气压缩机、钻头、钢筋调直机、钢筋切断机、钢筋弯曲成型机、钉锤、钢卷尺、大锤、程度尺、机动翻斗车、插入式振捣器、圆锯机、手电钻、手电锯、砂轮切割机以及电焊设备等
2、主要工具钢丝刷、工作台、卡盘、钢筋扳子、各种切断器、小撬杠、骨架绑扎架、各种钢筋钩、大小平锹、水桶、胶皮、手推车、铁钎和抹子等
四、作业条件1、土方开挖作业条件〔1〕围护桩全部完成并到达设计强度的75
〔2〕围护桩外侧旋喷桩已全部完成
2、模板作业条件〔1〕冠梁两侧采用砂浆找平要求外表平整清扫干净标高检查合格
四周有足够的支模空间
〔2〕校核轴线放出模板边线及标高
〔3〕备齐模板并分规格堆放
3、钢筋作业条件〔1〕冠梁施工前先将围护桩顶混凝土凿除、清洗至设计标高检查桩头如有未破至新颖混凝土面的继续向下破除直至到达新颖混凝土面再支模浇筑至设计标高

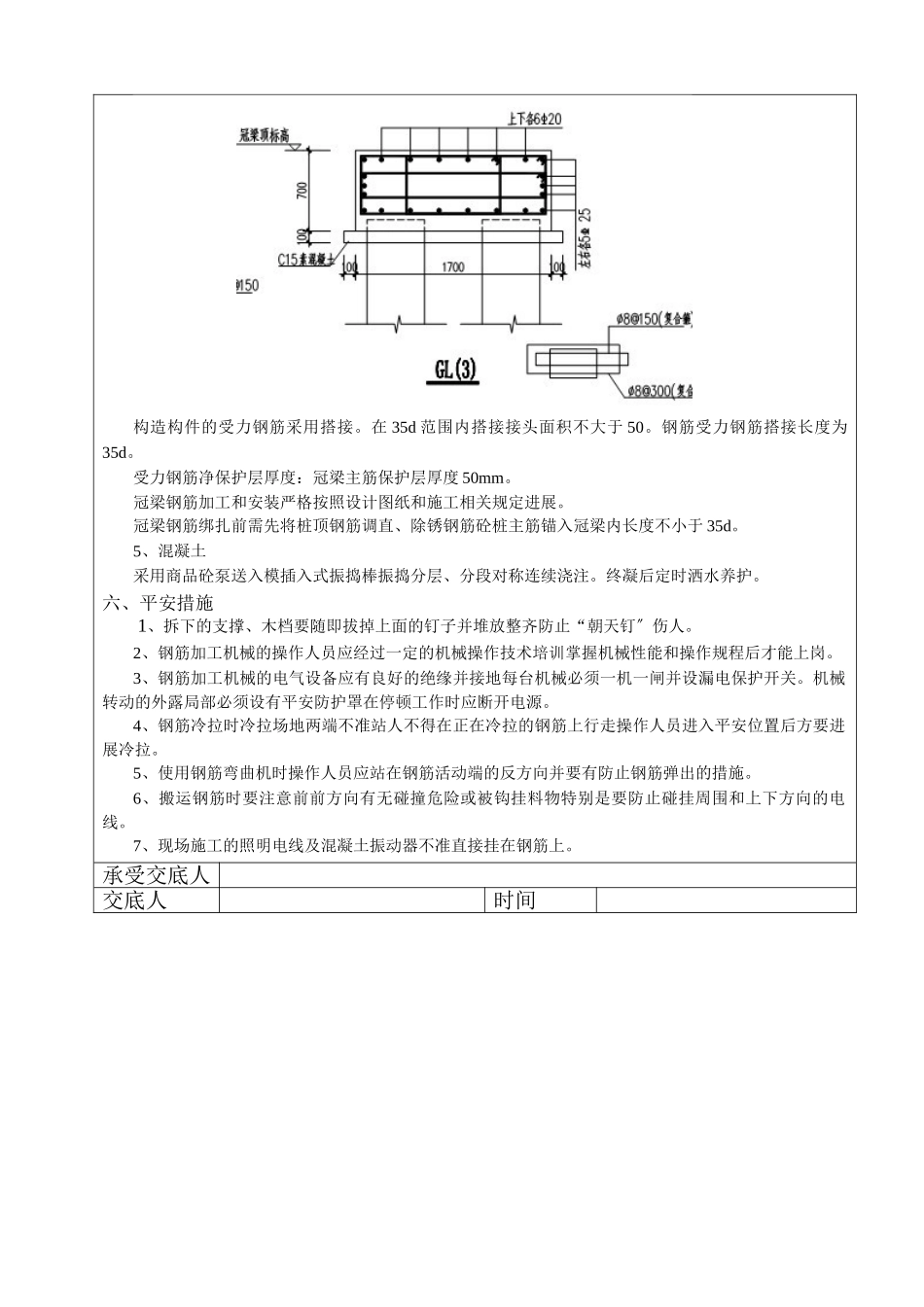

〔2〕钢筋砼桩顶以上出露的钢筋长度应到达设计要求如不够时采用10d长搭接焊接长保证冠梁与桩连接结实
〔3〕钢筋按绑扎次序、不同型、规格整齐堆放在规定的位置
〔4〕进场钢筋已按设计图纸和配料单仔细核对钢筋的型、尺寸、数量、钢均符合要求
4、混凝土作业条件〔1〕钢筋、模板全部安装完毕模板内的木屑、泥土、垃圾等已清理干净
钢筋上的油污已除净经检查合格并办完隐、预检手续
〔2〕浇筑混凝土的道路已确定并保证混凝土罐车能顺利通行
如混凝土罐车不能直接卸料至冠梁内提早挖掘机司机采用挖掘机倒运保证混凝土顺利浇筑
〔3〕混凝土浇灌和振捣机械设备经检修、
