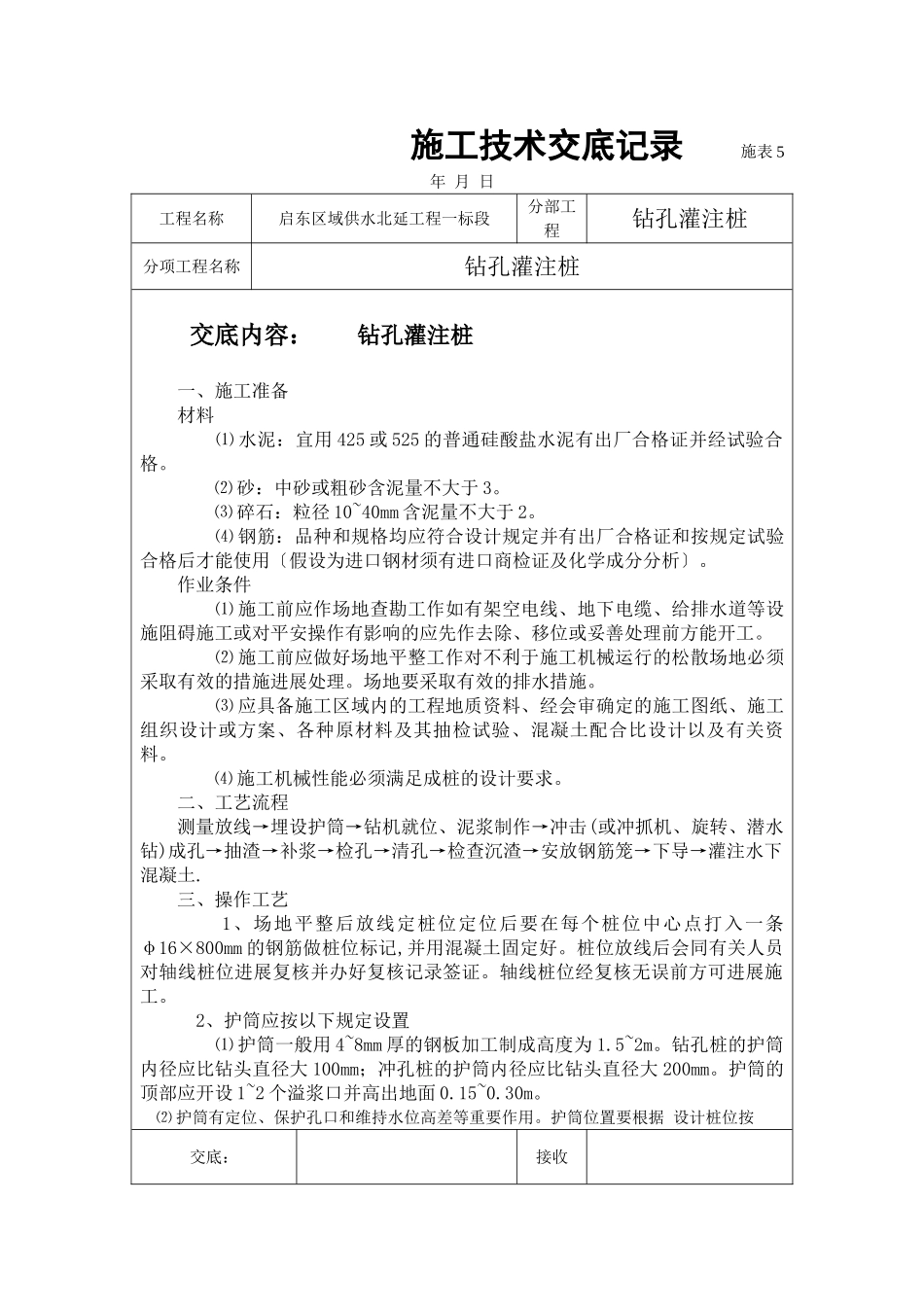

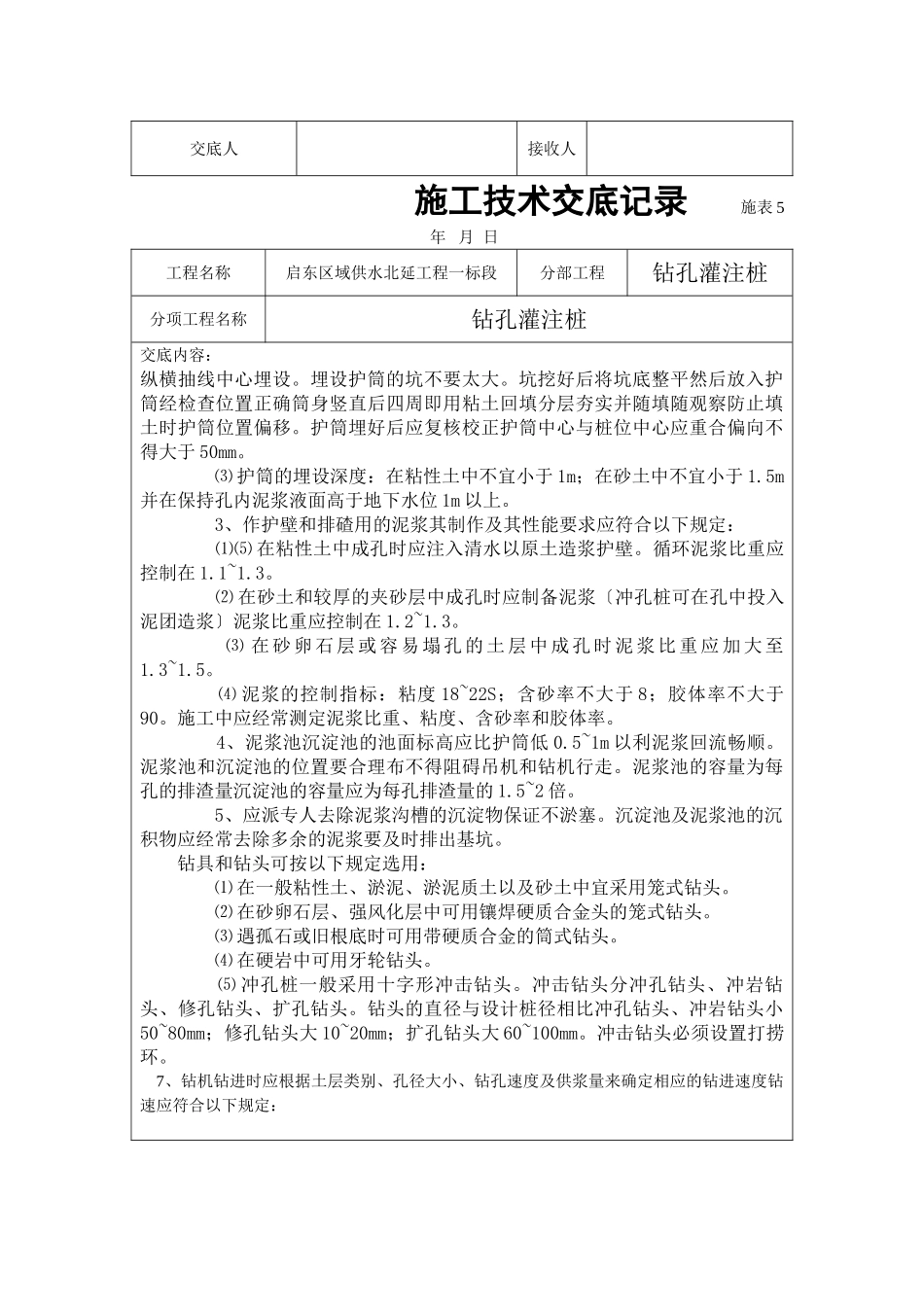

施工技术交底记录施表5年月日工程名称启东区域供水北延工程一标段分部工程钻孔灌注桩分项工程名称钻孔灌注桩交底内容:钻孔灌注桩一、施工准备材料⑴水泥:宜用425或525的普通硅酸盐水泥有出厂合格证并经试验合格。⑵砂:中砂或粗砂含泥量不大于3。⑶碎石:粒径10~40mm含泥量不大于2。⑷钢筋:品种和规格均应符合设计规定并有出厂合格证和按规定试验合格后才能使用〔假设为进口钢材须有进口商检证及化学成分分析〕。作业条件⑴施工前应作场地查勘工作如有架空电线、地下电缆、给排水道等设施阻碍施工或对平安操作有影响的应先作去除、移位或妥善处理前方能开工。⑵施工前应做好场地平整工作对不利于施工机械运行的松散场地必须采取有效的措施进展处理。场地要采取有效的排水措施。⑶应具备施工区域内的工程地质资料、经会审确定的施工图纸、施工组织设计或方案、各种原材料及其抽检试验、混凝土配合比设计以及有关资料。⑷施工机械性能必须满足成桩的设计要求。二、工艺流程测量放线→埋设护筒→钻机就位、泥浆制作→冲击(或冲抓机、旋转、潜水钻)成孔→抽渣→补浆→检孔→清孔→检查沉渣→安放钢筋笼→下导→灌注水下混凝土.三、操作工艺1、场地平整后放线定桩位定位后要在每个桩位中心点打入一条φ16×800mm的钢筋做桩位标记,并用混凝土固定好。桩位放线后会同有关人员对轴线桩位进展复核并办好复核记录签证。轴线桩位经复核无误前方可进展施工。2、护筒应按以下规定设置⑴护筒一般用4~8mm厚的钢板加工制成高度为1.5~2m。钻孔桩的护筒内径应比钻头直径大100mm;冲孔桩的护筒内径应比钻头直径大200mm。护筒的顶部应开设1~2个溢浆口并高出地面0.15~0.30m。⑵护筒有定位、保护孔口和维持水位高差等重要作用。护筒位置要根据设计桩位按交底:接收交底人接收人施工技术交底记录施表5年月日工程名称启东区域供水北延工程一标段分部工程钻孔灌注桩分项工程名称钻孔灌注桩交底内容:纵横抽线中心埋设。埋设护筒的坑不要太大。坑挖好后将坑底整平然后放入护筒经检查位置正确筒身竖直后四周即用粘土回填分层夯实并随填随观察防止填土时护筒位置偏移。护筒埋好后应复核校正护筒中心与桩位中心应重合偏向不得大于50mm。⑶护筒的埋设深度:在粘性土中不宜小于1m;在砂土中不宜小于1.5m并在保持孔内泥浆液面高于地下水位1m以上。3、作护壁和排碴用的泥浆其制作及其性能要求应符合以下规定:⑴⑸在粘性土中成孔时应注入清水以原土造浆护壁。循环泥浆比重应控制在1.1~1.3。⑵在砂土和较厚的夹砂层中成孔时应制备泥浆〔冲孔桩可在孔中投入泥团造浆〕泥浆比重应控制在1.2~1.3。⑶在砂卵石层或容易塌孔的土层中成孔时泥浆比重应加大至1.3~1.5。⑷泥浆的控制指标:粘度18~22S;含砂率不大于8;胶体率不大于90。施工中应经常测定泥浆比重、粘度、含砂率和胶体率。4、泥浆池沉淀池的池面标高应比护筒低0.5~1m以利泥浆回流畅顺。泥浆池和沉淀池的位置要合理布不得阻碍吊机和钻机行走。泥浆池的容量为每孔的排渣量沉淀池的容量应为每孔排渣量的1.5~2倍。5、应派专人去除泥浆沟槽的沉淀物保证不淤塞。沉淀池及泥浆池的沉积物应经常去除多余的泥浆要及时排出基坑。钻具和钻头可按以下规定选用:⑴在一般粘性土、淤泥、淤泥质土以及砂土中宜采用笼式钻头。⑵在砂卵石层、强风化层中可用镶焊硬质合金头的笼式钻头。⑶遇孤石或旧根底时可用带硬质合金的筒式钻头。⑷在硬岩中可用牙轮钻头。⑸冲孔桩一般采用十字形冲击钻头。冲击钻头分冲孔钻头、冲岩钻头、修孔钻头、扩孔钻头。钻头的直径与设计桩径相比冲孔钻头、冲岩钻头小50~80mm;修孔钻头大10~20mm;扩孔钻头大60~100mm。冲击钻头必须设置打捞环。7、钻机钻进时应根据土层类别、孔径大小、钻孔速度及供浆量来确定相应的钻进速度钻速应符合以下规定:交底:接收交底人接收人施工技术交底记录施表5年月日工程名称启东区域供水北延工程一标段分部工程钻孔灌注桩分项工程名称钻孔灌注桩交底内容:⑴在淤泥和淤泥质土层中应根据泥浆补给情况严格控制钻进速度一般不宜大于1m/min;在松散砂层中钻进速度不宜超过3m/h。⑵在硬土层中或在岩层中的钻进速度以钻机不发...
