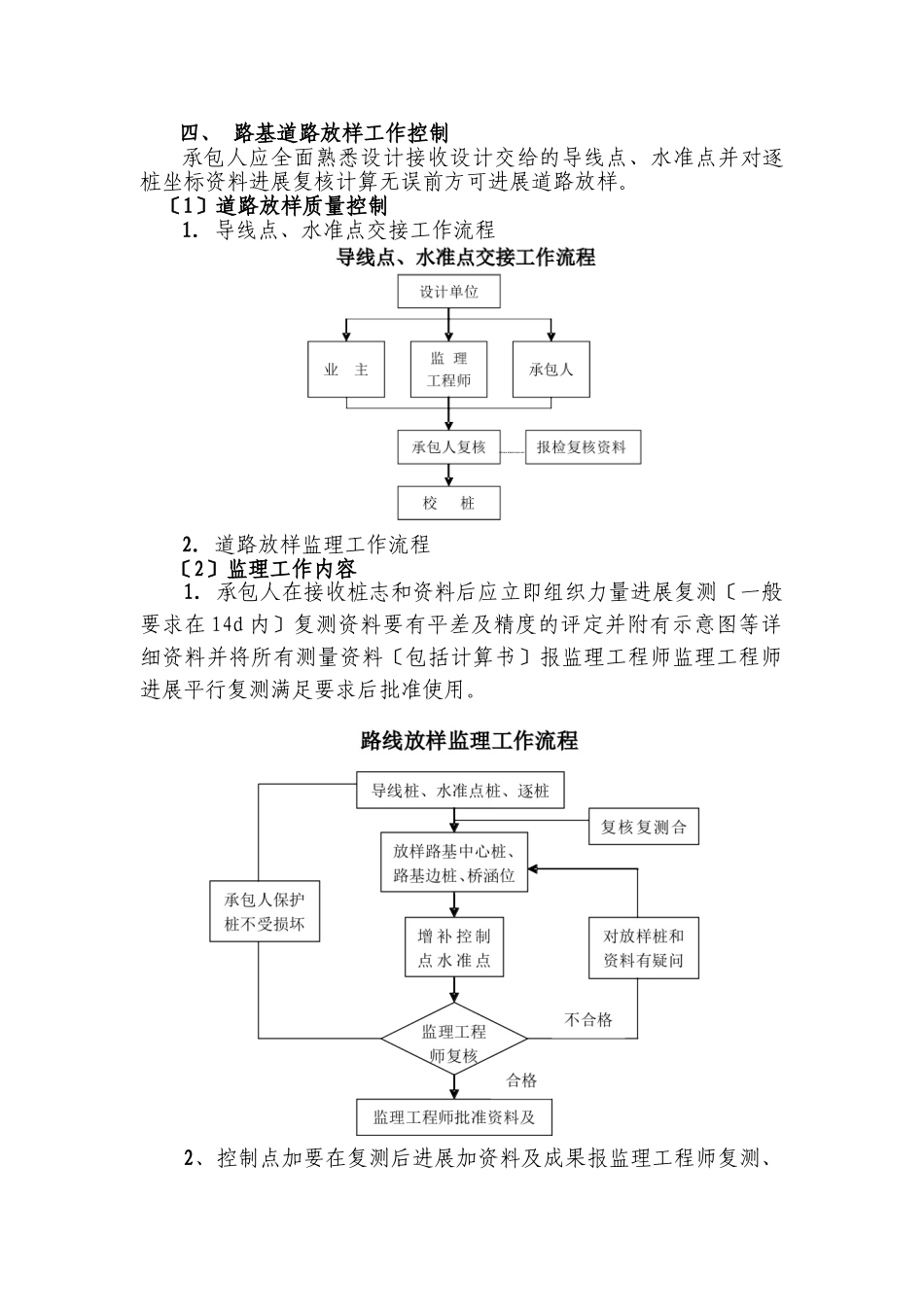

路基施工监理施行细那么一、工程根本概况工程名称;倒淌河至共和公路二土建工程工程组织业主:青海高等级公路建立理质量监视机构;青海交通根本建立质量监视站设计:青海公路科研勘测设计院监理:青海公路工程咨询监理处承包:D标:中交路桥北方工程倒淌河至共和高速公路二土建工程主线为双向四车道起点桩K29+800终点桩K39+203.1全线长度9.404KM小桥1座简支梁构造桥长8M。通道小桥114M/8座涵式通道86.50M/2道涵洞30道挖方1161355.3M3填方720491.4M3换填117194M3边沟及排水24537.6M,浆砌片石护坡383.2M3。针对倒淌河至共和公路二土建工程工紧、任务重、地质复杂、土质变化大的特点。特制定路基施工监理施行细那么:二、路基工程质量控制工作流程质量控制工作将是对工程的全方位控制它是从原材料、施工工艺到工程各部位质量的全过程理来实现的。监理工程师通过工程检查对合格工程签字认可允许进入下道工序施工;对施工中出现的达不到要求的工程监理工程师应视质量问题的程度指承包修补或其返工到达要求。所有施工记录包括达不到工程质量要求的原始记录承包对有缺陷或不合格工程制定的修补措施和返工前的施工记录以及监理工程师在复查合格后的记录均应经监理、承包双方签字后存档备查。三、路基工程监理工作流程四、路基道路放样工作控制承包人应全面熟悉设计接收设计交给的导线点、水准点并对逐桩坐标资料进展复核计算无误前方可进展道路放样。〔1〕道路放样质量控制1.导线点、水准点交接工作流程2.道路放样监理工作流程〔2〕监理工作内容1.承包人在接收桩志和资料后应立即组织力量进展复测〔一般要求在14d内〕复测资料要有平差及精度的评定并附有示意图等详细资料并将所有测量资料〔包括计算书〕报监理工程师监理工程师进展平行复测满足要求后批准使用。2、控制点加要在复测后进展加资料及成果报监理工程师复测、加原那么如下:⑴导线点加原那么:①每300~500m至少设置1点隧道每个洞口应不少于二点特大桥两边不少于二点。②标志桩要用水泥护钢筋制作钢筋要刻十字。③导线点加要用附合导线形式按一级点精度加上报资料及成果要有平差和精度评定。⑵水准点加必须往返测200~300m设置1点同时每座构造物旁必须有水准点特大桥两边、隧道每个洞口不少于两个水准点。标志桩必须是久永性的。往返较差及闭合差的精度要满足?公路勘测?中的相关要求。3、公路道路放样应放出路基中线桩、边桩、路基边沟、取土坑、护坡道等详细位置。4、道路中线桩的间距一般为20m曲线上的中桩间距一般为10m超高超宽段路基适当加。5、承包人应根据原地面测量向监理工程师提交原地面测量复核设计的原地面和土石方工程量经监理工程师以不低于30%的频率抽检复核后转报业主批准。6、监理工程师对承包人因施工需要所增加的加控制点应进展复核和平行复测复核合格后批准其为测量资料的一部分直到开工验收。7、监理工程师应催促承包人在路基、排水、边坡防护等工程开工之前按照规定的计算核实工程量并要求将核实结果一式三份提交审查业主认可前方可开工。五、一般路基工程质量控制〔1〕一般路基工程监理工作流程1.路基工程监理工作流程〔2〕监理工作要点1.监理工程师应认真阅读设计理解全道路纵坡、弯道、超高、加宽路段及地质情况掌握取土坑位置。2.复核承包人的放样资料及复测中线桩位置和高程复核承包人因施工需要增加的水准点和控制点。3.会同承包人对取土坑进展勘察和取土样作土工验证试验确定土料性质。如不符合要求应在开工前变更土场。如土样能用于工程应进一步做干度试验〔重型击实〕并由监理工程师批准用于控制路基压实度。4.检查承包人开工前工程准备情况包括人员进场情况质量保证体系的建立机械、材料、试验设备进场及调试情况。监理工程师认为所有开工前准备工作均已就绪满足开工条件可批准工程开工。5.承包人为获得经历在被批准开工后首先应做100~200m的试验段。确定松铺厚度、机具组合和最正确碾压遍数等参数获得经历指导消费;监理工程师可以将其合格的试验段作为工程的一部分验收。6.施工过程中应加强监视和监测:⑴检查承包人道路范围内场地清理情况是否已按要求清理了垃圾、杂物、树木和不适宜材料;...
