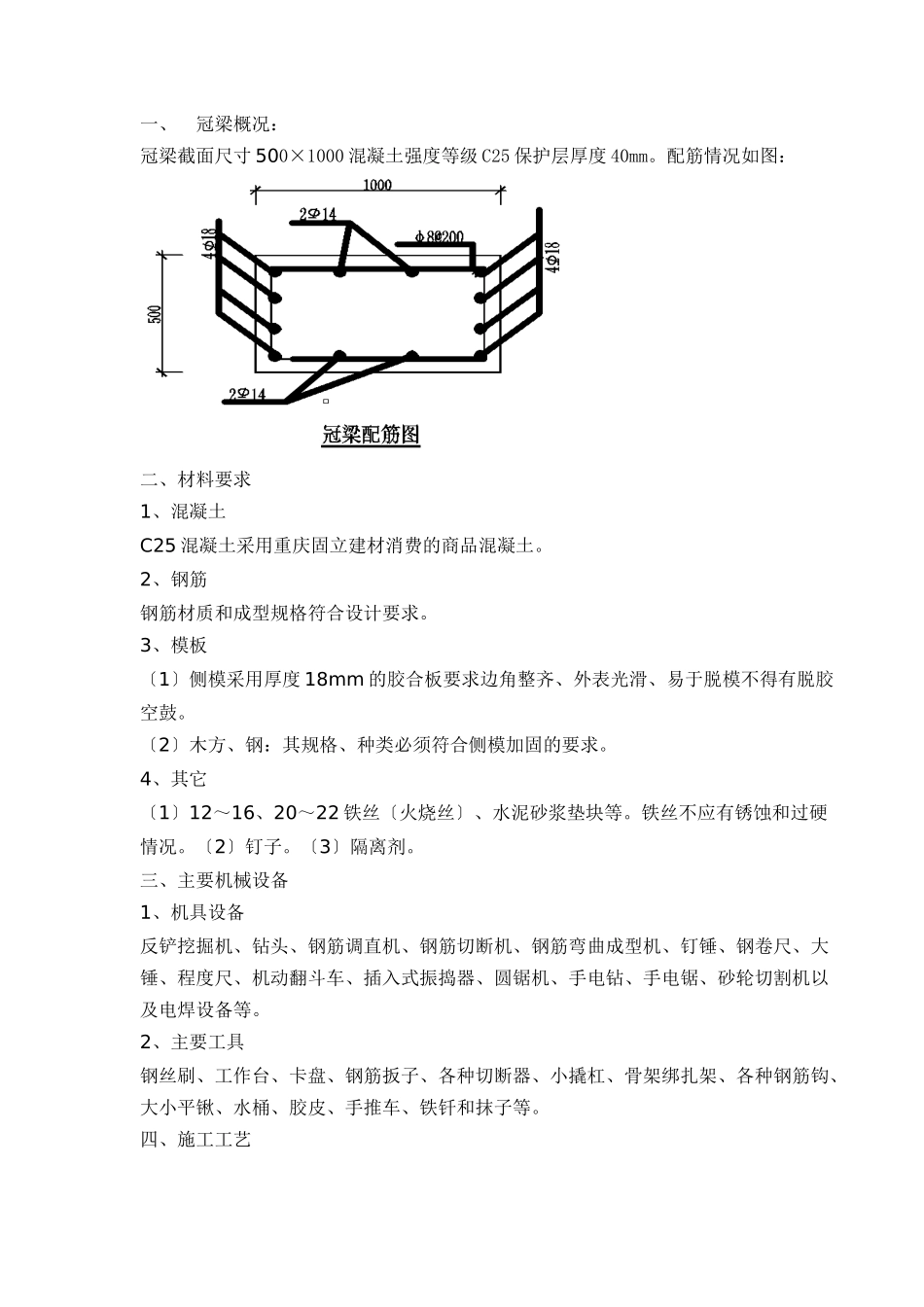

一、冠梁概况:冠梁截面尺寸500×1000混凝土强度等级C25保护层厚度40mm
配筋情况如图:二、材料要求1、混凝土C25混凝土采用重庆固立建材消费的商品混凝土
2、钢筋钢筋材质和成型规格符合设计要求
3、模板〔1〕侧模采用厚度18mm的胶合板要求边角整齐、外表光滑、易于脱模不得有脱胶空鼓
〔2〕木方、钢:其规格、种类必须符合侧模加固的要求
4、其它〔1〕12~16、20~22铁丝〔火烧丝〕、水泥砂浆垫块等
铁丝不应有锈蚀和过硬情况
〔3〕隔离剂
三、主要机械设备1、机具设备反铲挖掘机、钻头、钢筋调直机、钢筋切断机、钢筋弯曲成型机、钉锤、钢卷尺、大锤、程度尺、机动翻斗车、插入式振捣器、圆锯机、手电钻、手电锯、砂轮切割机以及电焊设备等
2、主要工具钢丝刷、工作台、卡盘、钢筋扳子、各种切断器、小撬杠、骨架绑扎架、各种钢筋钩、大小平锹、水桶、胶皮、手推车、铁钎和抹子等

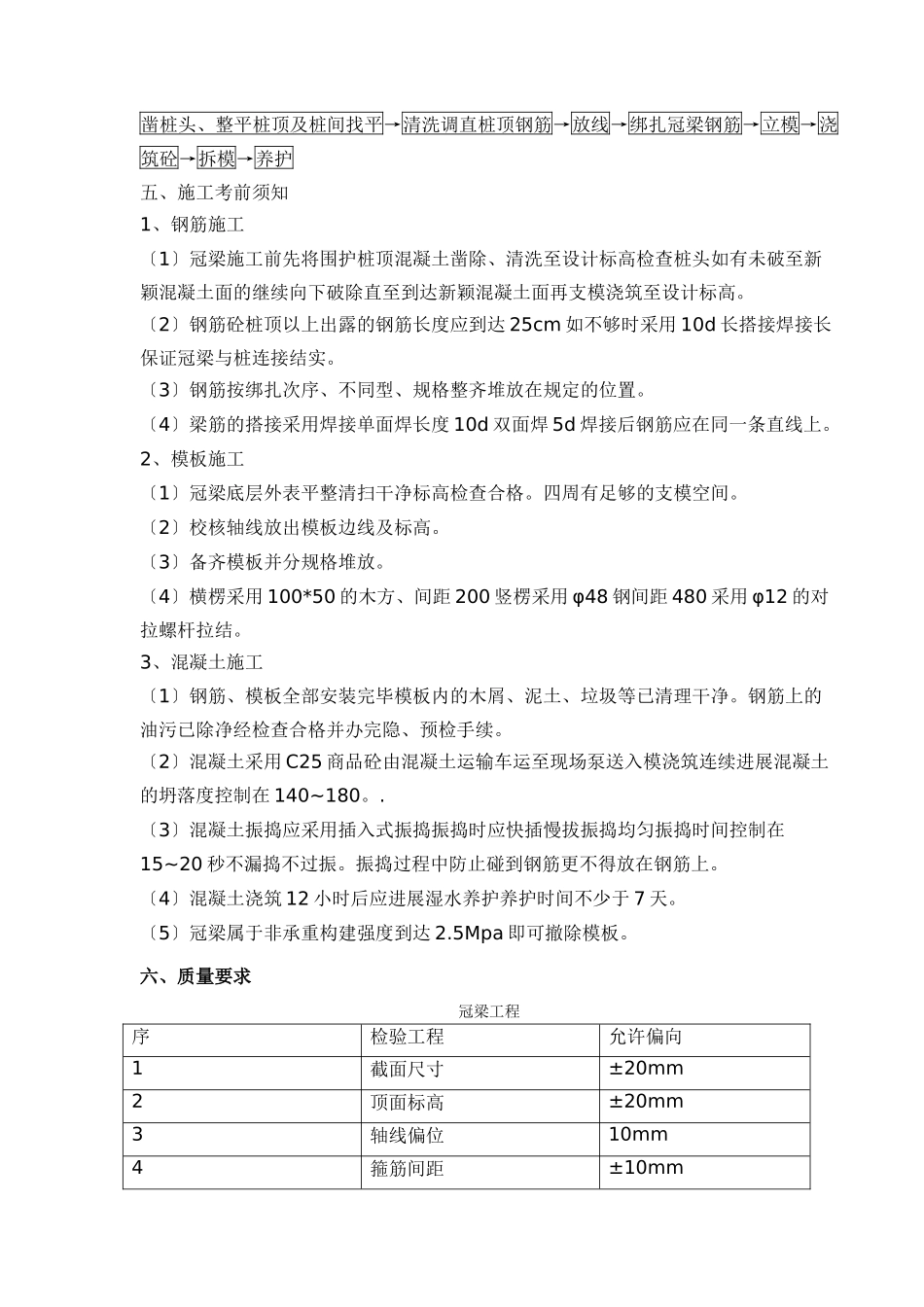

四、施工工艺凿桩头、整平桩顶及桩间找平→清洗调直桩顶钢筋→放线→绑扎冠梁钢筋→立模→浇筑砼→拆模→养护五、施工考前须知1、钢筋施工〔1〕冠梁施工前先将围护桩顶混凝土凿除、清洗至设计标高检查桩头如有未破至新颖混凝土面的继续向下破除直至到达新颖混凝土面再支模浇筑至设计标高
〔2〕钢筋砼桩顶以上出露的钢筋长度应到达25cm如不够时采用10d长搭接焊接长保证冠梁与桩连接结实
〔3〕钢筋按绑扎次序、不同型、规格整齐堆放在规定的位置
〔4〕梁筋的搭接采用焊接单面焊长度10d双面焊5d焊接后钢筋应在同一条直线上
2、模板施工〔1〕冠梁底层外表平整清扫干净标高检查合格
四周有足够的支模空间
〔2〕校核轴线放出模板边线及标高
〔3〕备齐模板并分规格堆放
〔4〕横楞采用100*50的木方、间距200竖楞采用φ48钢间距480采用φ12的对拉螺杆拉结

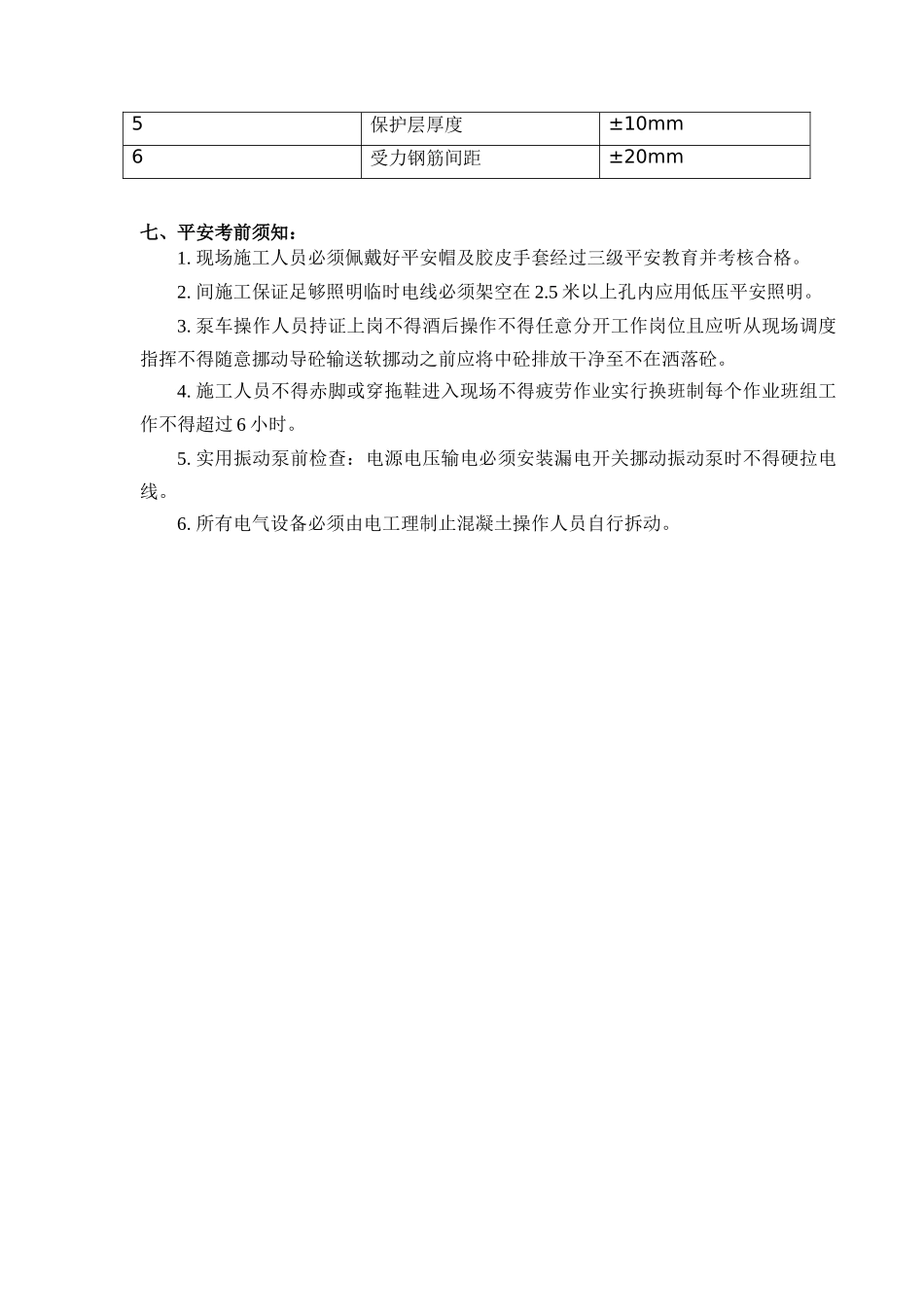

3、混凝土施工〔1〕钢筋、模板全部安装完毕模板内的木屑、泥土、垃圾等已清
