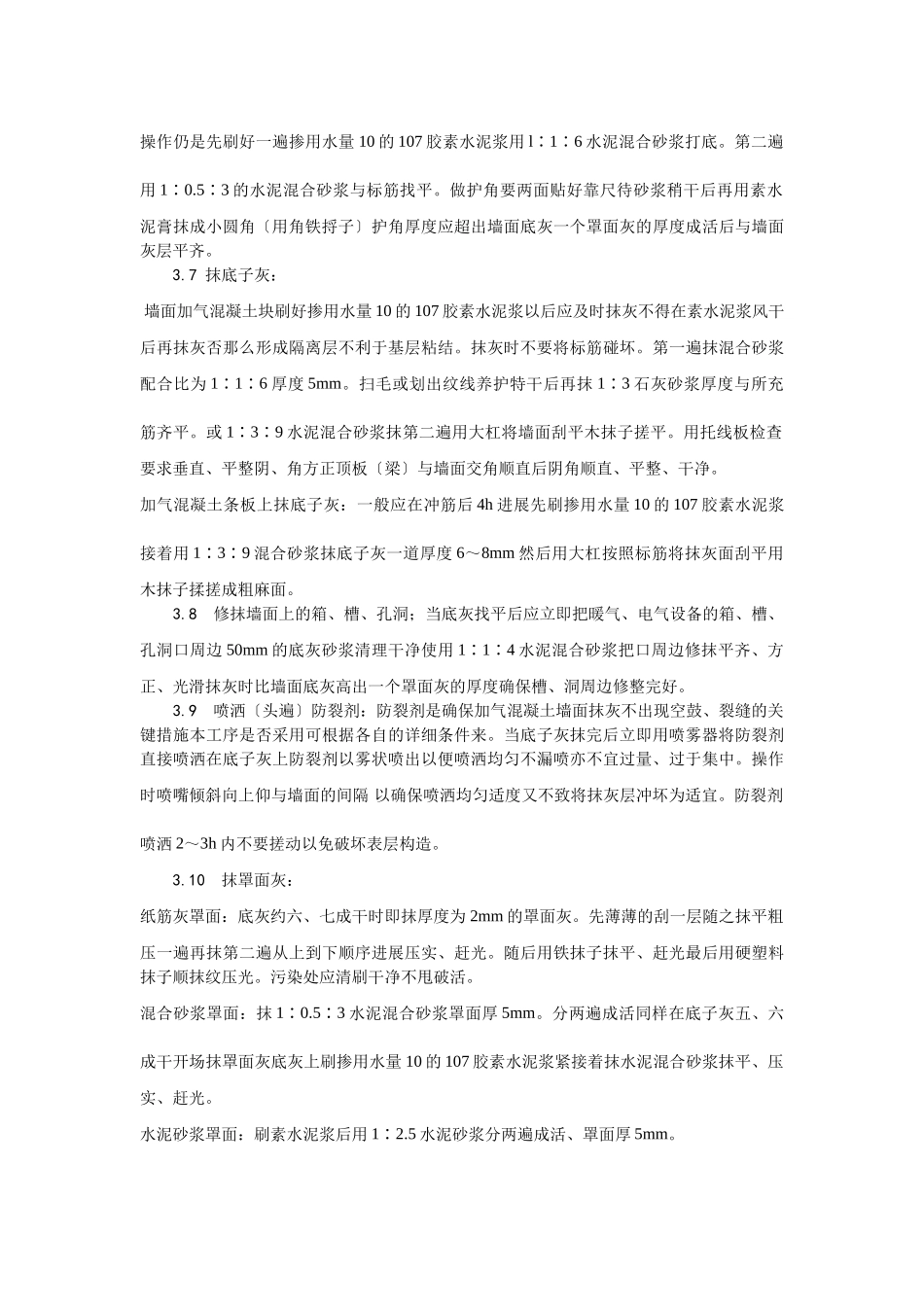

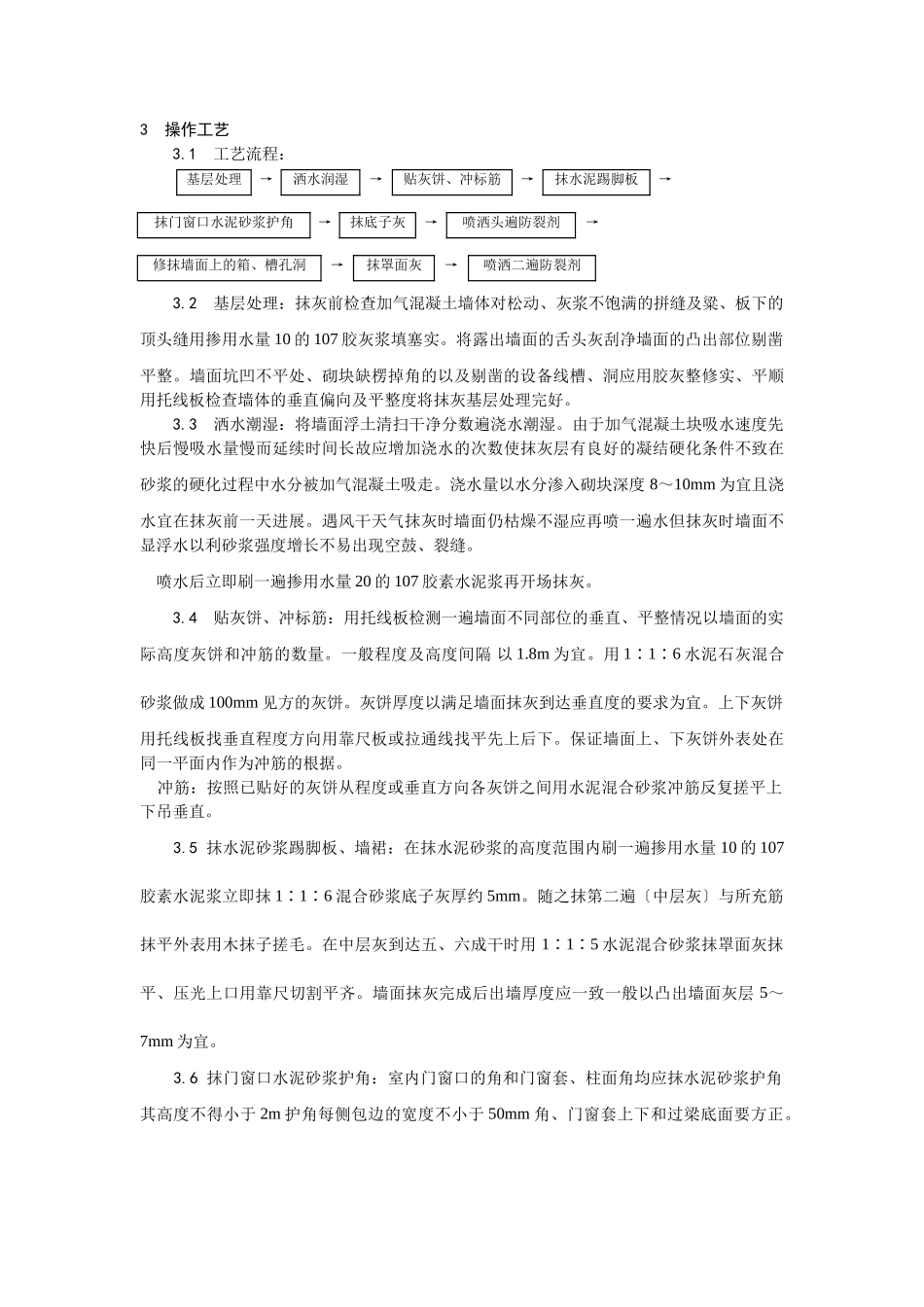

加气混凝土条板墙面抹灰1范围本工艺适用于加气混凝土砌块及加气混凝土条板墙面抹灰工程。2施工准备2.1材料及主要机具水泥:325普通硅酸盐或矿渣硅酸盐水泥。砂子:中砂;使用前过孔径5mm筛子含泥量不超过5不得含有杂物。石灰膏:使用前一个月用块状生石灰淋制淋灰用孔径为3mm×3mm的筛子过滤。或使用磨细生石灰粉在沉淀池内贮存用水浸泡不少于3d使其充分熟化石灰膏内不得含有未熟化的颗粒和其他杂质。提早将灰膏捣成灰浆掺入水泥砂浆中搅拌。纸筋:白纸筋和草纸筋使用前用水浸泡、捣碎。罩面用的纸筋宜用机碾磨细不含杂质。稻草、麦秸应坚韧、枯燥不含杂质纤维长度不得超过30mm。稻草、麦秸使用前应经石灰浆浸泡处理。麻:必须均匀、柔韧、枯燥不含杂质长度在10~30mm。拍打松散。防裂剂:使用防裂剂应满足施工方案所规定的性能指标如pH值、粘度、相对度、初凝时间、不挥发物成分等进展测试。粉煤灰、膨胀珍珠岩粉〔度为40~300kg/m3〕、107胶等。主要机具:一般应备有砂浆搅拌机、上料架、垂直运输机械、筛子〔孔径为50mm×50mm、30mm×30mm〕、手摇喷雾器、托灰板、木抹子、铁抹子、靠尺板、半截大桶、铁板、铁锹、阴角抹子、角抹子、小圆角〔三角铁〕捋子、毛刷、大杠、小杠、托线板等。2.2作业条件:对主体构造工程进展核查验收并获得构造验收手续后方可进展抹灰工程。加气混凝土墙体整修完毕完成门窗框、隔断墙、水暖、电气、线、消防栓箱、配电箱柜、有关埋件、木砖等安装埋设工作。抹灰前对墙体上被剔凿的线槽、洞进展整修完善。检查门窗框位置是否正确安装连接是否结实门窗框与墙体之间的缝隙应用1∶3水泥砂浆或1∶1∶6水泥混合砂浆嵌塞严实。按抹灰墙面的高度支搭好抹灰用脚手架、高凳。操作平台及架木应分开墙面及门窗口200~250mm以利操作。架木要稳定、结实、可靠。冬施工抹灰砂浆及防裂剂应有保温措施操作场所做好防寒、防冻设施。温度不宜低于5℃。3操作工艺3.1工艺流程:基层处理→洒水润湿→贴灰饼、冲标筋→抹水泥踢脚板→抹门窗口水泥砂浆护角→抹底子灰→喷洒头遍防裂剂→修抹墙面上的箱、槽孔洞→抹罩面灰→喷洒二遍防裂剂3.2基层处理:抹灰前检查加气混凝土墙体对松动、灰浆不饱满的拼缝及粱、板下的顶头缝用掺用水量10的107胶灰浆填塞实。将露出墙面的舌头灰刮净墙面的凸出部位剔凿平整。墙面坑凹不平处、砌块缺楞掉角的以及剔凿的设备线槽、洞应用胶灰整修实、平顺用托线板检查墙体的垂直偏向及平整度将抹灰基层处理完好。3.3洒水潮湿:将墙面浮土清扫干净分数遍浇水潮湿。由于加气混凝土块吸水速度先快后慢吸水量慢而延续时间长故应增加浇水的次数使抹灰层有良好的凝结硬化条件不致在砂浆的硬化过程中水分被加气混凝土吸走。浇水量以水分渗入砌块深度8~10mm为宜且浇水宜在抹灰前一天进展。遇风干天气抹灰时墙面仍枯燥不湿应再喷一遍水但抹灰时墙面不显浮水以利砂浆强度增长不易出现空鼓、裂缝。喷水后立即刷一遍掺用水量20的107胶素水泥浆再开场抹灰。3.4贴灰饼、冲标筋:用托线板检测一遍墙面不同部位的垂直、平整情况以墙面的实际高度灰饼和冲筋的数量。一般程度及高度间隔以1.8m为宜。用1∶1∶6水泥石灰混合砂浆做成100mm见方的灰饼。灰饼厚度以满足墙面抹灰到达垂直度的要求为宜。上下灰饼用托线板找垂直程度方向用靠尺板或拉通线找平先上后下。保证墙面上、下灰饼外表处在同一平面内作为冲筋的根据。冲筋:按照已贴好的灰饼从程度或垂直方向各灰饼之间用水泥混合砂浆冲筋反复搓平上下吊垂直。3.5抹水泥砂浆踢脚板、墙裙:在抹水泥砂浆的高度范围内刷一遍掺用水量10的107胶素水泥浆立即抹1∶1∶6混合砂浆底子灰厚约5mm。随之抹第二遍〔中层灰〕与所充筋抹平外表用木抹子搓毛。在中层灰到达五、六成干时用1∶1∶5水泥混合砂浆抹罩面灰抹平、压光上口用靠尺切割平齐。墙面抹灰完成后出墙厚度应一致一般以凸出墙面灰层5~7mm为宜。3.6抹门窗口水泥砂浆护角:室内门窗口的角和门窗套、柱面角均应抹水泥砂浆护角其高度不得小于2m护角每侧包边的宽度不小于50mm角、门窗套上下和过梁底面要方正。操作仍是先刷好一遍掺用水量10的107胶素水泥浆用l∶1∶6水泥混...
