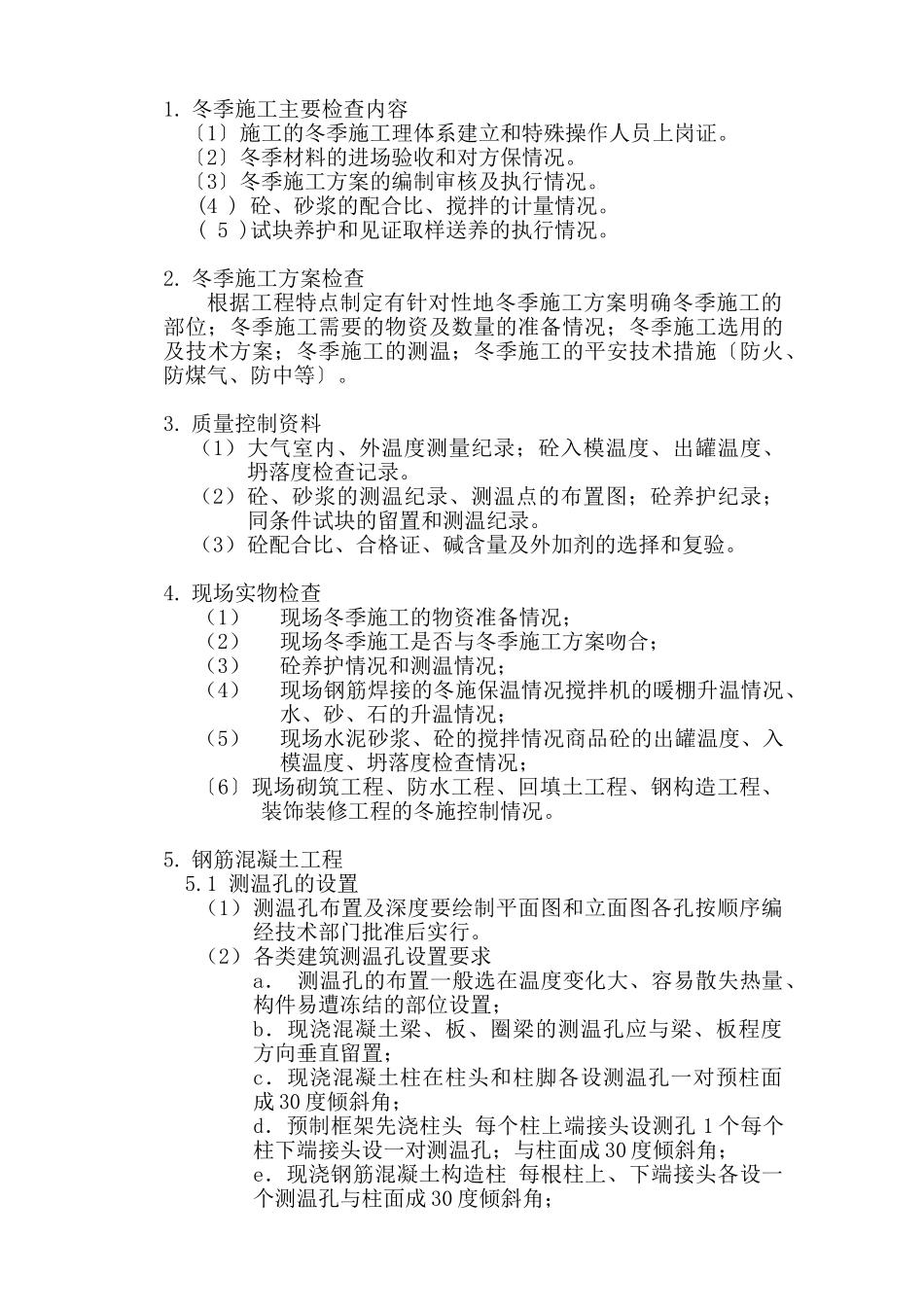

冬季施工主要检查内容〔1〕施工的冬季施工理体系建立和特殊操作人员上岗证
〔2〕冬季材料的进场验收和对方保情况
〔3〕冬季施工方案的编制审核及执行情况
(4)砼、砂浆的配合比、搅拌的计量情况
(5)试块养护和见证取样送养的执行情况
冬季施工方案检查根据工程特点制定有针对性地冬季施工方案明确冬季施工的部位;冬季施工需要的物资及数量的准备情况;冬季施工选用的及技术方案;冬季施工的测温;冬季施工的平安技术措施〔防火、防煤气、防中等〕
质量控制资料(1)大气室内、外温度测量纪录;砼入模温度、出罐温度、坍落度检查记录
(2)砼、砂浆的测温纪录、测温点的布置图;砼养护纪录;同条件试块的留置和测温纪录
(3)砼配合比、合格证、碱含量及外加剂的选择和复验
现场实物检查(1)现场冬季施工的物资准备情况;(2)现场冬季施工是否与冬季施工方案吻合;(3)砼养护情况和测温情况;(4)现场钢筋焊接的冬施保温情况搅拌机的暖棚升温情况、水、砂、石的升温情况;(5)现场水泥砂浆、砼的搅拌情况商品砼的出罐温度、入模温度、坍落度检查情况;〔6〕现场砌筑工程、防水工程、回填土工程、钢构造工程、装饰装修工程的冬施控制情况

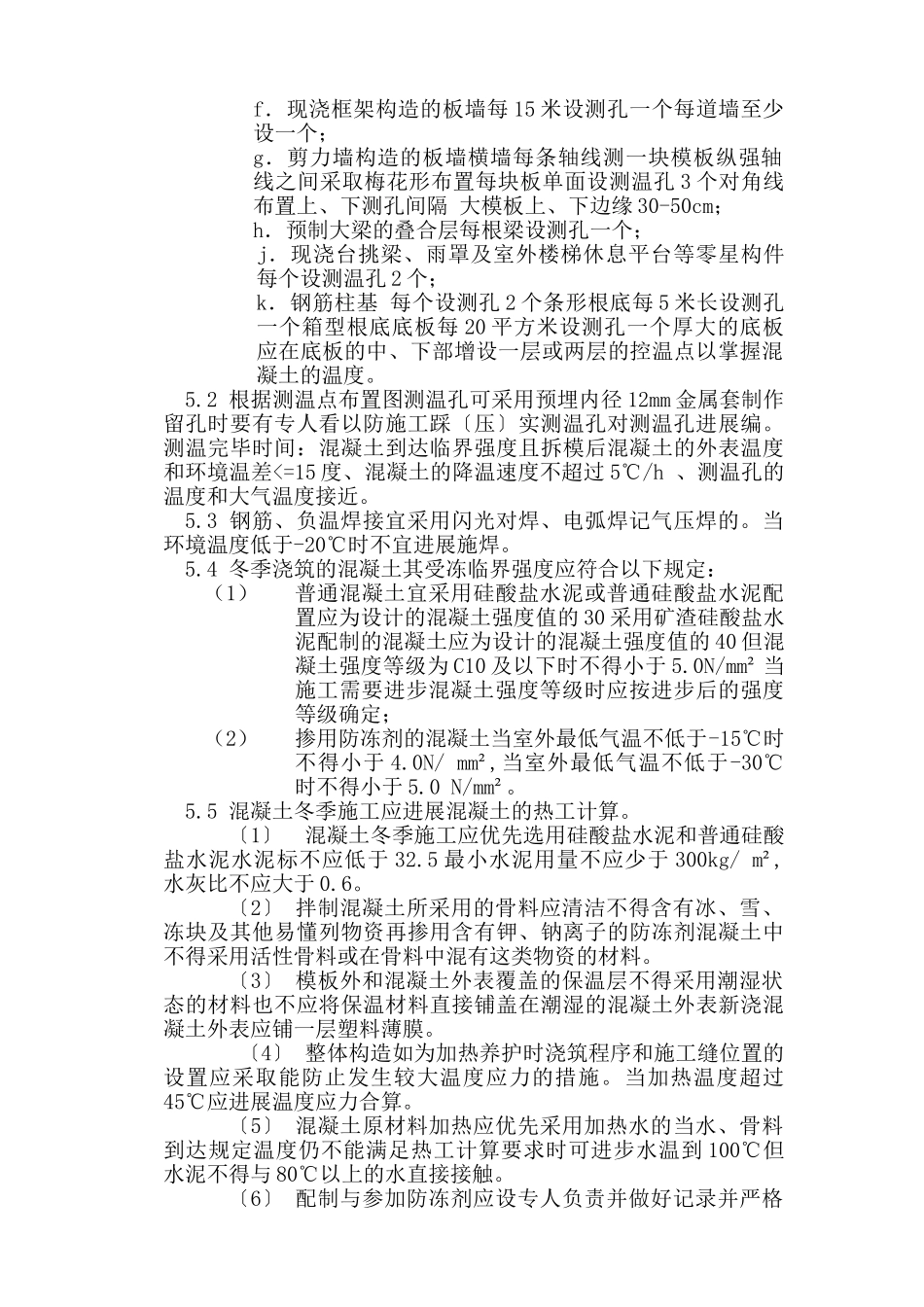

钢筋混凝土工程5

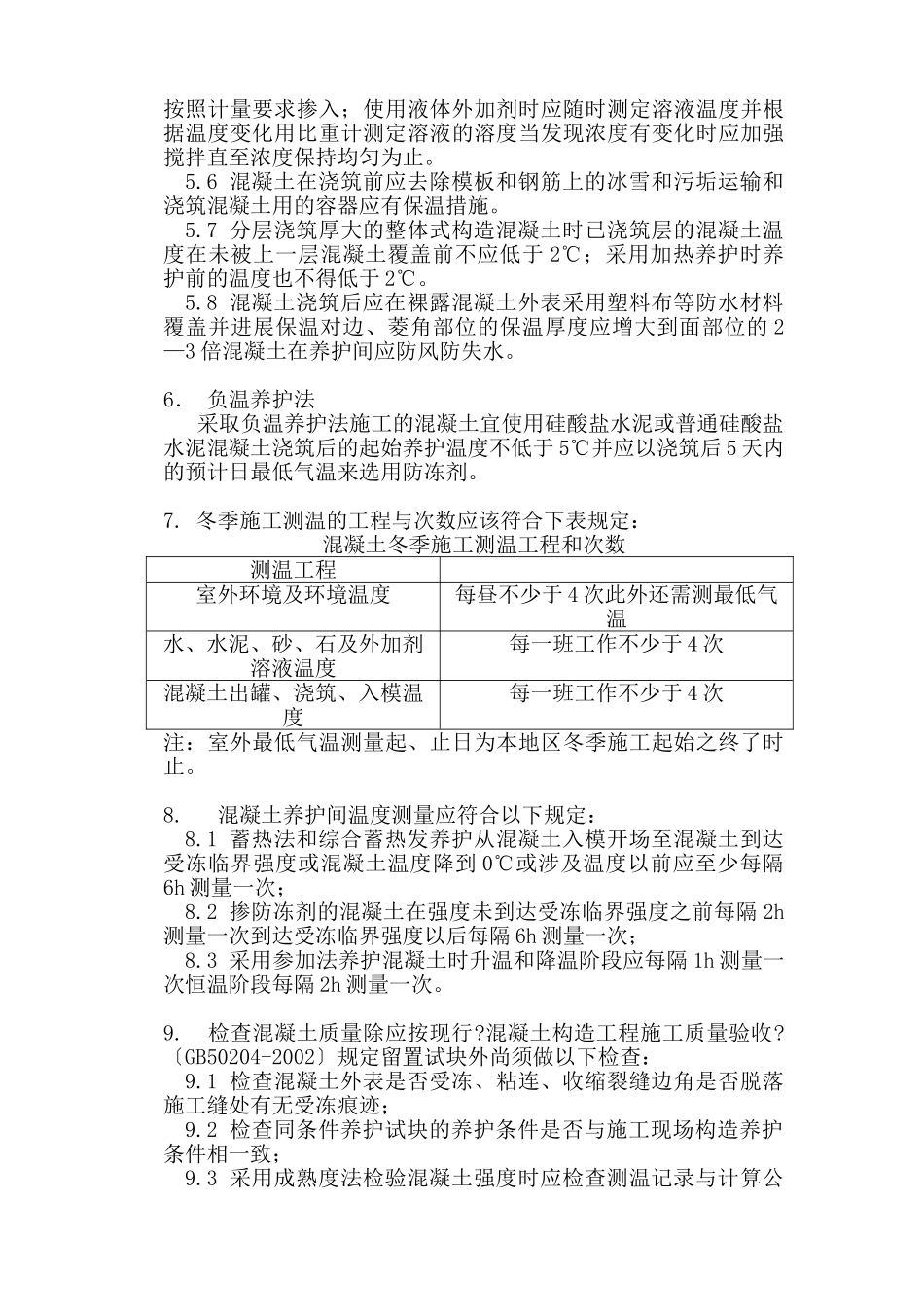

1测温孔的设置(1)测温孔布置及深度要绘制平面图和立面图各孔按顺序编经技术部门批准后实行
(2)各类建筑测温孔设置要求a.测温孔的布置一般选在温度变化大、容易散失热量、构件易遭冻结的部位设置;b.现浇混凝土梁、板、圈梁的测温孔应与梁、板程度方向垂直留置;c.现浇混凝土柱在柱头和柱脚各设测温孔一对预柱面成30度倾斜角;d.预制框架先浇柱头每个柱上端接头设测孔1个每个柱下端接头设一对测温孔;与柱面成30度倾斜角;e.现浇钢筋混凝土构造柱每根柱上、下端接头各设一个测温孔与柱面成30度倾斜角;f.现浇框架构造的板墙每15米设测孔一个每道墙至少设一个;g.剪力墙构造的板
