编:ZHFJ08016/06B/中海康城大运酒店工程2021年10月工程监理月报编制:审核:编制日:2021年10月30日抄报:业主:业主相关指导、业主相关部门深圳中海建立监理:汪总、吴副总、范副总工房建工程部一、进度控制1、本月完成中建五〔1〕北裙楼室内防火卷帘门边砌筑施工完成;〔2〕2#车道地坪施工完成;冷冻机房过道砂浆地面施工完成;〔3〕北裙楼1~5层柱刮腻子施工完成;〔4〕首层西面外墙增加挡水反坎施工完成
〔5〕塔楼风井清理完成;南裙楼首层外电梯基座打凿完成;〔6〕北裙楼首层地面完成50墙面完成50;〔7〕西面、北面外墙收尾施工完成;塔吊扶墙洞口18层以上施工完成〔8〕负一层六区地面清理完成
江苏华建〔1〕消防水工程:配合消防调试;水泵调试;地下室负1层喷淋挂下安装完成;消塔楼井清理刷漆完成50;地下室负1层气体消防启动瓶安装完成602〔2〕电气工程:;所有电箱、设备电源到位;完成我方所有施工范围照明安装;完成7-26层塔楼疏散及楼层;所有电箱到各设备电源及初步调试完成
完善各设备房〔风机房、水泵房、锅炉房、冷冻机房、冷却塔、生活泵房、消防泵房等〕设备通电、照明等并初步调试完成;〔3〕空调工程:配合弱电调试(空调水);配合弱电调试(空调水);完成地下室下挂风口安装;裙楼1-3层厨房下挂风口完成安装;完成四、五层后勤区下挂风口安装90;塔楼空中花园7-22层空调水配合精装修安装完成
精装修(1)首层外廊底天花及圆拱形批腻子刷乳胶漆完成;首层外廊铺地面砖完成;铁艺栏杆油漆完成50;中餐区及会议区墙面软包及墙纸完成〔2〕中餐堂座凉亭架安装完成;1-3层包房卫生间及公共卫生间贴墙纸完成50;1-3层卫生洁具〔除水龙头外〕安装完成;1-3层灯具及开关插座安装完成95;1-3层门扇安装完成80;2-3层通向景观塔的回廊地面防水层及保护层完成

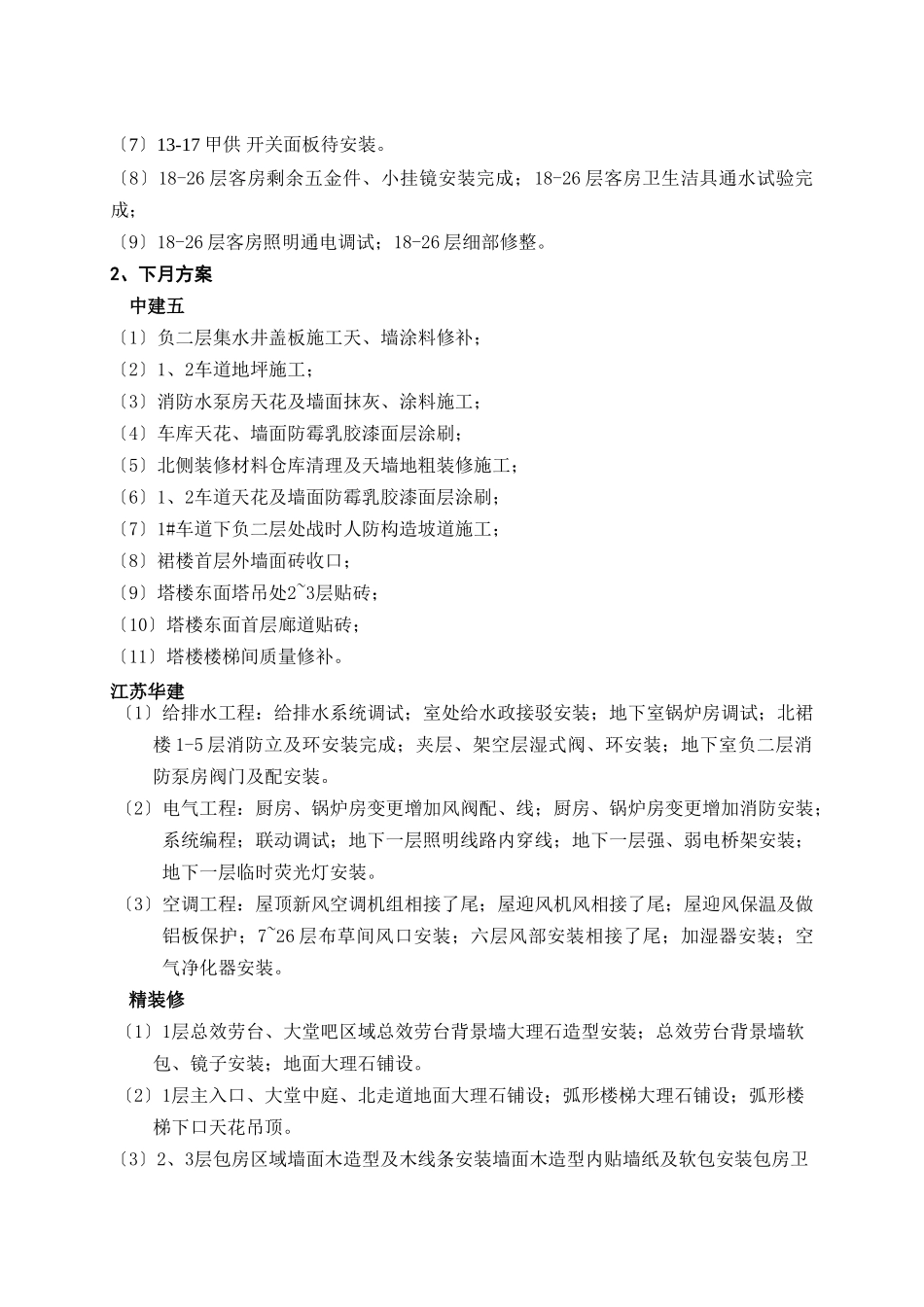

〔3〕1-3层7-10电梯防撞墙裙及
