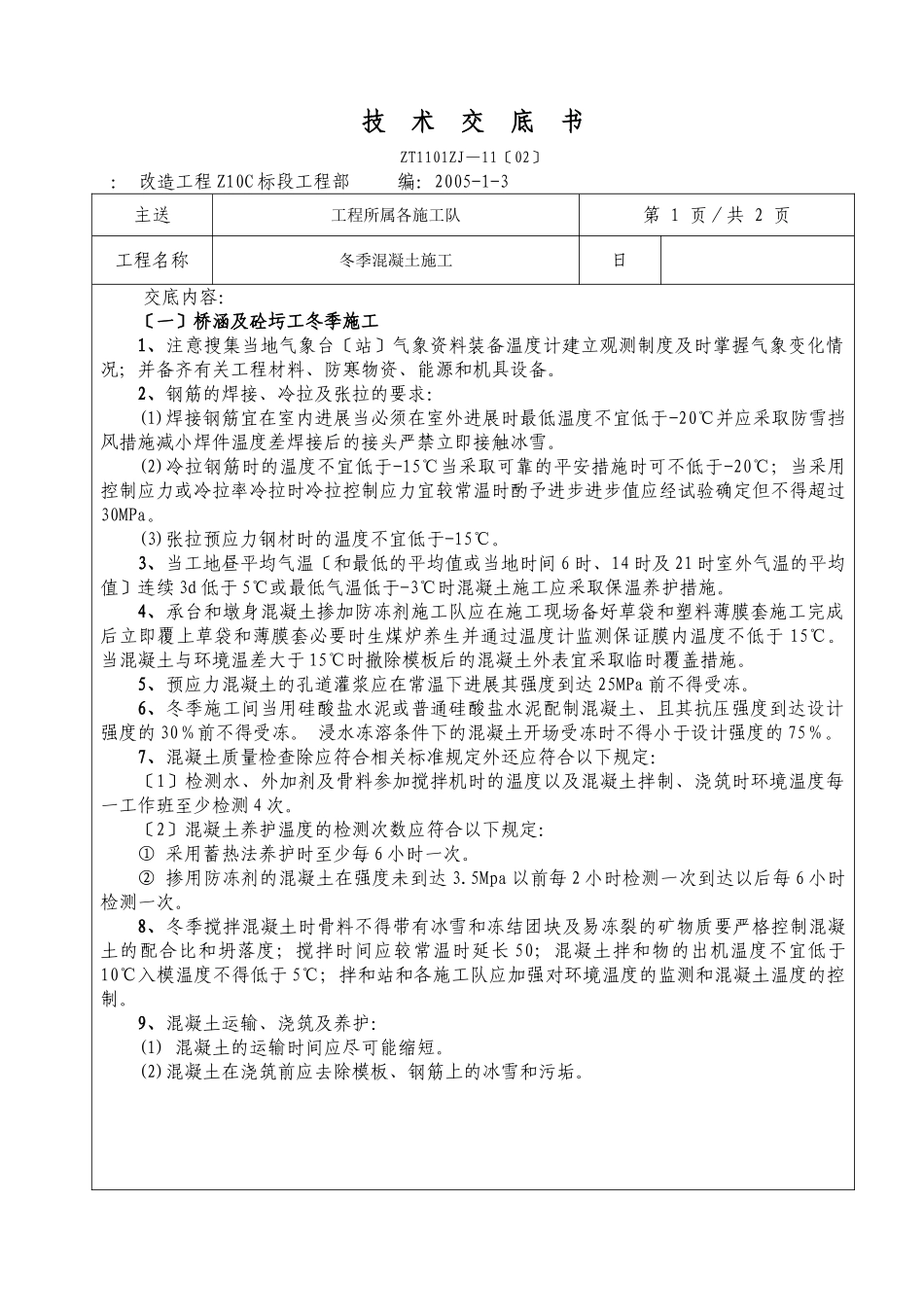

技术交底书ZT1101ZJ—11〔02〕:改造工程Z10C标段工程部编:2005-1-3主送工程所属各施工队第1页/共2页工程名称冬季混凝土施工日交底内容:〔一〕桥涵及砼圬工冬季施工1、注意搜集当地气象台〔站〕气象资料装备温度计建立观测制度及时掌握气象变化情况;并备齐有关工程材料、防寒物资、能源和机具设备。2、钢筋的焊接、冷拉及张拉的要求:(1)焊接钢筋宜在室内进展当必须在室外进展时最低温度不宜低于-20℃并应采取防雪挡风措施减小焊件温度差焊接后的接头严禁立即接触冰雪。(2)冷拉钢筋时的温度不宜低于-15℃当采取可靠的平安措施时可不低于-20℃;当采用控制应力或冷拉率冷拉时冷拉控制应力宜较常温时酌予进步进步值应经试验确定但不得超过30MPa。(3)张拉预应力钢材时的温度不宜低于-15℃。3、当工地昼平均气温〔和最低的平均值或当地时间6时、14时及21时室外气温的平均值〕连续3d低于5℃或最低气温低于-3℃时混凝土施工应采取保温养护措施。4、承台和墩身混凝土掺加防冻剂施工队应在施工现场备好草袋和塑料薄膜套施工完成后立即覆上草袋和薄膜套必要时生煤炉养生并通过温度计监测保证膜内温度不低于15℃。当混凝土与环境温差大于15℃时撤除模板后的混凝土外表宜采取临时覆盖措施。5、预应力混凝土的孔道灌浆应在常温下进展其强度到达25MPa前不得受冻。6、冬季施工间当用硅酸盐水泥或普通硅酸盐水泥配制混凝土、且其抗压强度到达设计强度的30%前不得受冻。浸水冻溶条件下的混凝土开场受冻时不得小于设计强度的75%。7、混凝土质量检查除应符合相关标准规定外还应符合以下规定:〔1〕检测水、外加剂及骨料参加搅拌机时的温度以及混凝土拌制、浇筑时环境温度每一工作班至少检测4次。〔2〕混凝土养护温度的检测次数应符合以下规定:①采用蓄热法养护时至少每6小时一次。②掺用防冻剂的混凝土在强度未到达3.5Mpa以前每2小时检测一次到达以后每6小时检测一次。8、冬季搅拌混凝土时骨料不得带有冰雪和冻结团块及易冻裂的矿物质要严格控制混凝土的配合比和坍落度;搅拌时间应较常温时延长50;混凝土拌和物的出机温度不宜低于10℃入模温度不得低于5℃;拌和站和各施工队应加强对环境温度的监测和混凝土温度的控制。9、混凝土运输、浇筑及养护:(1)混凝土的运输时间应尽可能缩短。(2)混凝土在浇筑前应去除模板、钢筋上的冰雪和污垢。复核:签收:年月日技术交底书ZT1101ZJ—11〔02〕:改造工程Z10C标段工程部编:2005-1-3主送工程所属各施工队第1页/共2页工程名称冬季混凝土施工日交底内容:(3)冬施工接缝混凝土时在新混凝土浇筑前应加热使接合面有5℃以上的温度浇筑完成后应采取措施使混凝土接合面继续保持正温直至新浇筑混凝土获得规定的抗冻强度。(4)浇筑预应力混凝土构件的湿接缝时宜采用热混凝土或热水泥砂浆并应适当降低水灰比。浇筑完成后应加热或连续保温养护直至接缝混凝土或水泥砂浆挤压强度的75。(5)应采取加速混凝土硬化和降低混凝土冻结温度的措施。(6)对容易冷却的部位特别是构造的边角隅角应特别加强覆盖保温。(7)不应往混凝土和覆盖物上洒水。10、模板的撤除:(1)根据与构造同条件养护试件的试验证明混凝土已到达要求抗冻强度及拆模强度后模板方可撤除:混凝土拆模时侧模应在混凝土强度到达2.5MPa以上且其外表及棱角不因拆模而受损时方可撤除〔详细拆模时间在目前温度下至少三天方可拆模〕;梁部底模应在混凝土强度的100﹪时方可撤除其它构造底模应在混凝土强度的75﹪以上方可撤除。(2)加热养护构造的模板和保温层在混凝土冷却至5℃以前方可撤除。当混凝土与外界气温相差大于20℃时撤除模板后的混凝土外表应加以覆盖使其缓慢冷却。〔二〕其它平安考前须知1、施工现场设专人负责平安设施的提供、使用工作坚决杜绝一切不平安因素平安负责人具有一定的平安理知识要认真负责做到及时发现问题及时处理问题。2、定时、定组织专职人员对施工现场进展平安设施检查严格按有关标准要求进展组织施工不许违章操作。3、防寒物品装备专人理对看守房及职工宿舍、的火炉、取暖设备进展合理安排防止火灾或煤气中的发生。4、加强便道的养护及时去除冻结物保证道路平安运输。复核:签收:年...
