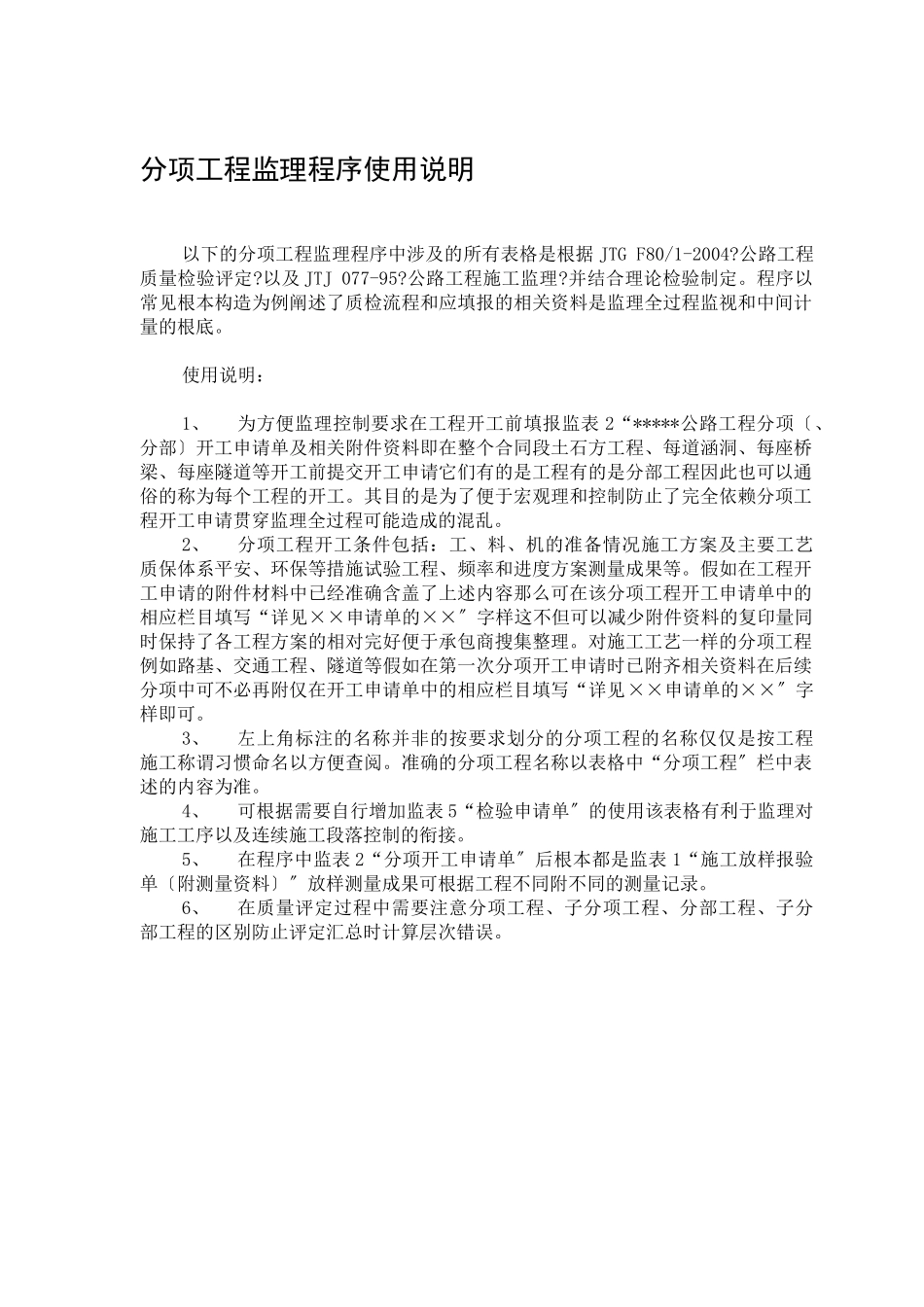

分项工程监理程序使用说明以下的分项工程监理程序中涉及的所有表格是根据JTGF80/1-2004
公路工程质量检验评定
以及JTJ077-95
公路工程施工监理
并结合理论检验制定
程序以常见根本构造为例阐述了质检流程和应填报的相关资料是监理全过程监视和中间计量的根底
使用说明:1、为方便监理控制要求在工程开工前填报监表2“*****公路工程分项〔、分部〕开工申请单及相关附件资料即在整个合同段土石方工程、每道涵洞、每座桥梁、每座隧道等开工前提交开工申请它们有的是工程有的是分部工程因此也可以通俗的称为每个工程的开工
其目的是为了便于宏观理和控制防止了完全依赖分项工程开工申请贯穿监理全过程可能造成的混乱
2、分项工程开工条件包括:工、料、机的准备情况施工方案及主要工艺质保体系平安、环保等措施试验工程、频率和进度方案测量成果等
假如在工程开工申请的附件材料中已经准确含盖了上述内容那么可在该分项工程开工申请单中的相应栏目填写“详见××申请单的××〞字样这不但可以减少附件资料的复印量同时保持了各工程方案的相对完好便于承包商搜集整理
对施工工艺一样的分项工程例如路基、交通工程、隧道等假如在第一次分项开工申请时已附齐相关资料在后续分项中可不必再附仅在开工申请单中的相应栏目填写“详见××申请单的××〞字样即可
3、左上角标注的名称并非的按要求划分的分项工程的名称仅仅是按工程施工称谓习惯命名以方便查阅
准确的分项工程名称以表格中“分项工程〞栏中表述的内容为准
4、可根据需要自行增加监表5“检验申请单〞的使用该表格有利于监理对施工工序以及连续施工段落控制的衔接
5、在程序中监表2“分项开工申请单〞后根本都是监表1“施工放样报验单〔附测量资料〕〞放样测量成果可根据工程不同附不同的测量记录
6、在质量评定过程中需要注意分项工程、子分项工程、分部工程、子分部工程的区别防止评定汇总时计算层次错误
