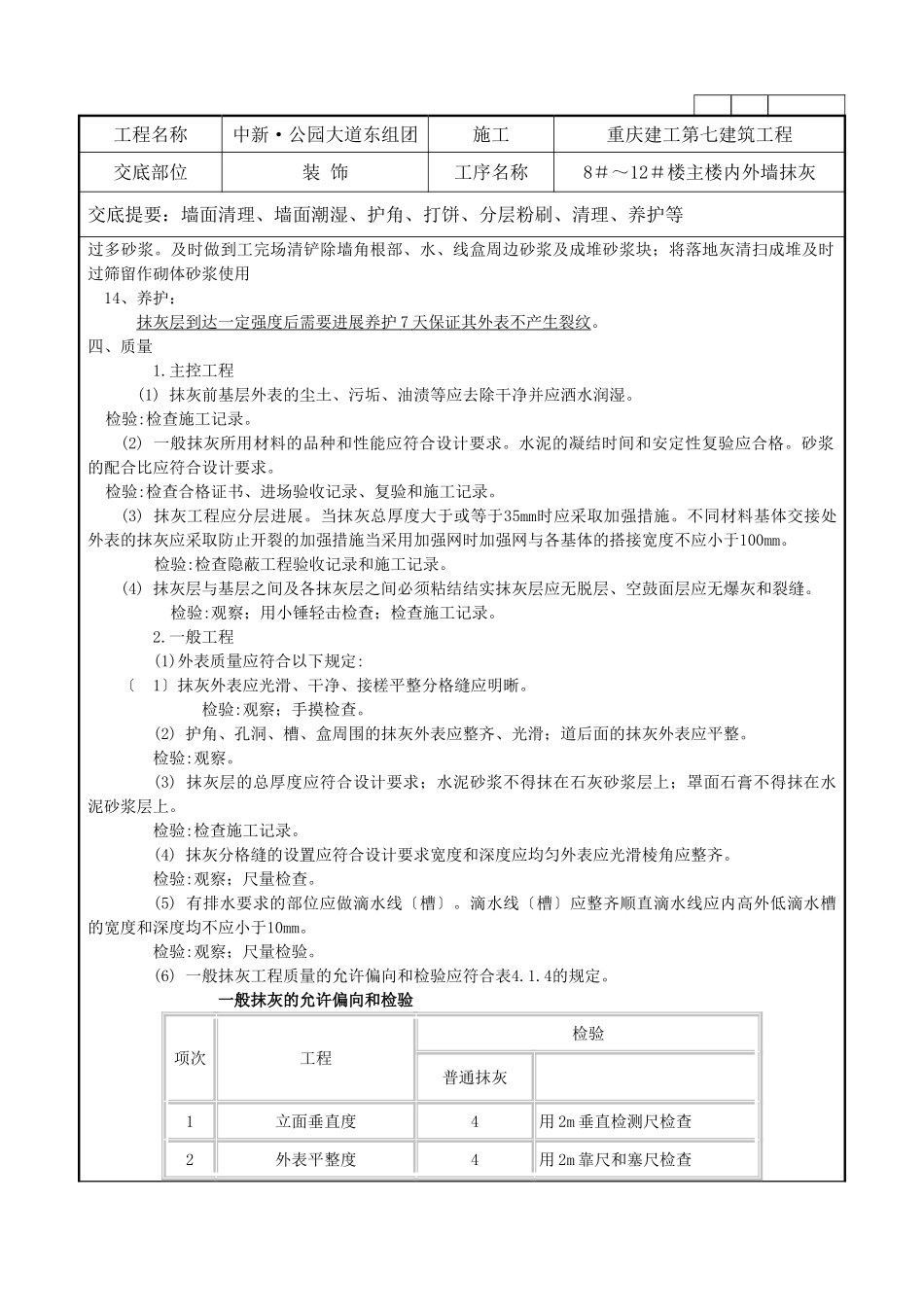

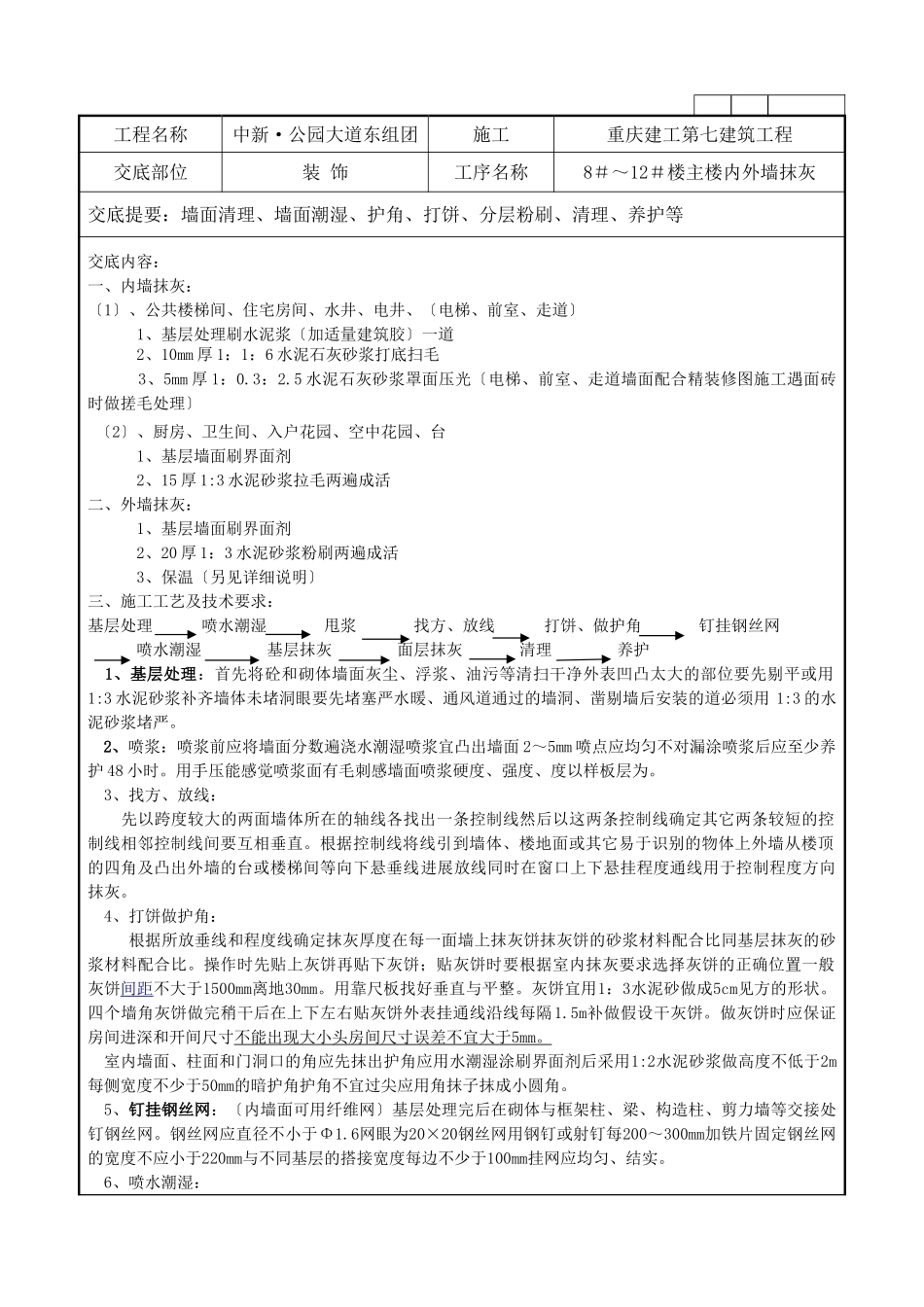

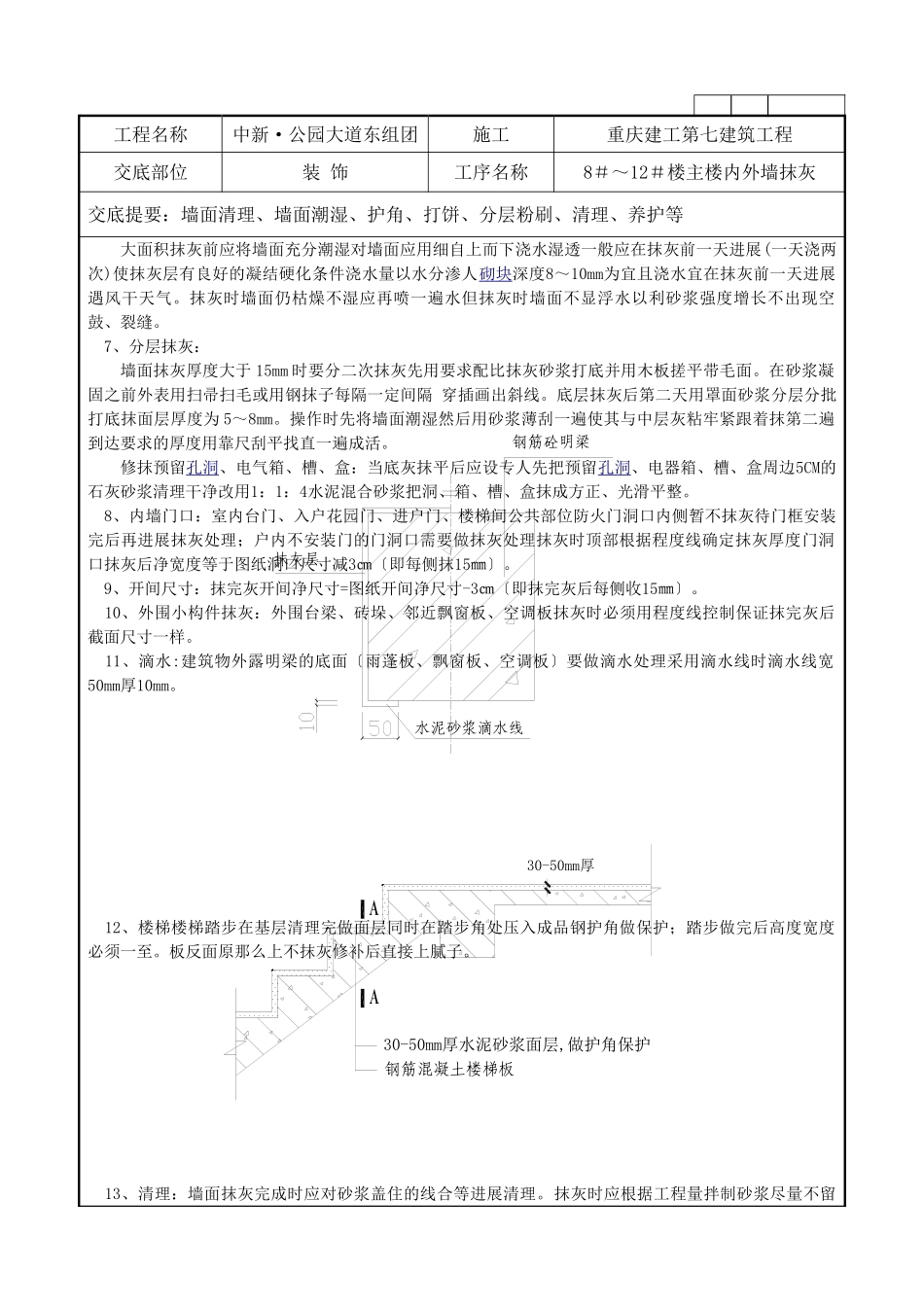

工程名称中新·公园大道东组团施工重庆建工第七建筑工程交底部位装饰工序名称8#~12#楼主楼内外墙抹灰交底提要:墙面清理、墙面潮湿、护角、打饼、分层粉刷、清理、养护等交底内容:一、内墙抹灰:〔1〕、公共楼梯间、住宅房间、水井、电井、〔电梯、前室、走道〕1、基层处理刷水泥浆〔加适量建筑胶〕一道2、10mm厚1:1:6水泥石灰砂浆打底扫毛3、5mm厚1:0
5水泥石灰砂浆罩面压光〔电梯、前室、走道墙面配合精装修图施工遇面砖时做搓毛处理〕〔2〕、厨房、卫生间、入户花园、空中花园、台1、基层墙面刷界面剂2、15厚1:3水泥砂浆拉毛两遍成活二、外墙抹灰:1、基层墙面刷界面剂2、20厚1:3水泥砂浆粉刷两遍成活3、保温〔另见详细说明〕三、施工工艺及技术要求:基层处理喷水潮湿甩浆找方、放线打饼、做护角钉挂钢丝网喷水潮湿基层抹灰面层抹灰清理养护1、基层处理:首先将砼和砌体墙面灰尘、浮浆、油污等清扫干净外表凹凸太大的部位要先剔平或用1:3水泥砂浆补齐墙体未堵洞眼要先堵塞严水暖、通风道通过的墙洞、凿剔墙后安装的道必须用1:3的水泥砂浆堵严
2、喷浆:喷浆前应将墙面分数遍浇水潮湿喷浆宜凸出墙面2~5mm喷点应均匀不对漏涂喷浆后应至少养护48小时
用手压能感觉喷浆面有毛刺感墙面喷浆硬度、强度、度以样板层为
3、找方、放线:先以跨度较大的两面墙体所在的轴线各找出一条控制线然后以这两条控制线确定其它两条较短的控制线相邻控制线间要互相垂直
根据控制线将线引到墙体、楼地面或其它易于识别的物体上外墙从楼顶的四角及凸出外墙的台或楼梯间等向下悬垂线进展放线同时在窗口上下悬挂程度通线用于控制程度方向抹灰
4、打饼做护角:根据所放垂线和程度线确定抹灰厚度在每一面墙上抹灰饼抹灰饼的砂浆材料配合比同基层抹灰的砂浆材料配合比
操作时先贴上灰饼再贴下灰饼;贴灰饼时要根据室内抹灰要求选择灰饼的正确位置一般灰饼间距不大于
