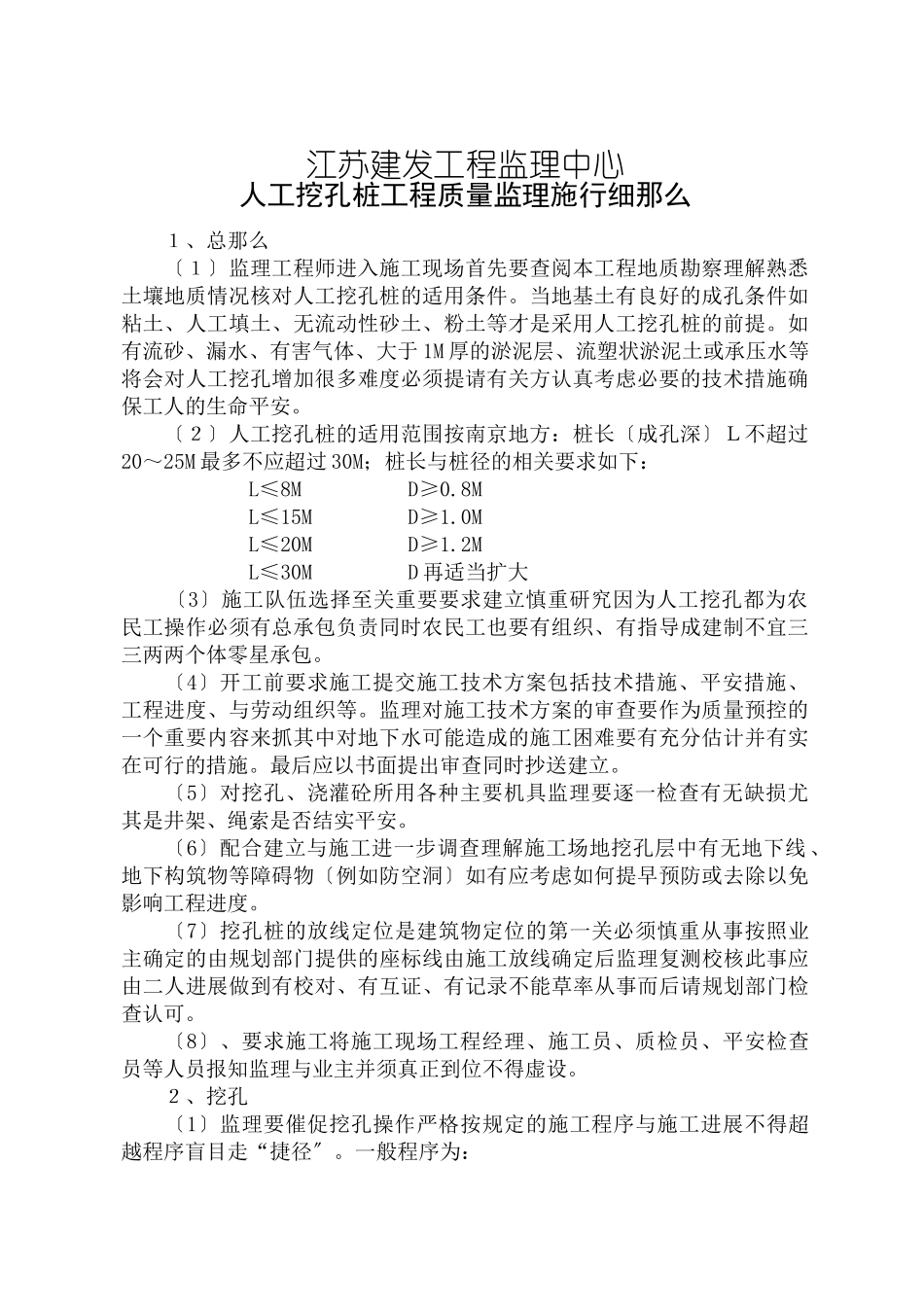

江苏建发工程监理中心人工挖孔桩工程质量监理施行细那么1、总那么〔1〕监理工程师进入施工现场首先要查阅本工程地质勘察理解熟悉土壤地质情况核对人工挖孔桩的适用条件
当地基土有良好的成孔条件如粘土、人工填土、无流动性砂土、粉土等才是采用人工挖孔桩的前提
如有流砂、漏水、有害气体、大于1M厚的淤泥层、流塑状淤泥土或承压水等将会对人工挖孔增加很多难度必须提请有关方认真考虑必要的技术措施确保工人的生命平安
〔2〕人工挖孔桩的适用范围按南京地方:桩长〔成孔深〕L不超过20~25M最多不应超过30M;桩长与桩径的相关要求如下:L≤8MD≥0
8ML≤15MD≥1
0ML≤20MD≥1
2ML≤30MD再适当扩大〔3〕施工队伍选择至关重要要求建立慎重研究因为人工挖孔都为农民工操作必须有总承包负责同时农民工也要有组织、有指导成建制不宜三三两两个体零星承包
〔4〕开工前要求施工提交施工技术方案包括技术措施、平安措施、工程进度、与劳动组织等
监理对施工技术方案的审查要作为质量预控的一个重要内容来抓其中对地下水可能造成的施工困难要有充分估计并有实在可行的措施
最后应以书面提出审查同时抄送建立
〔5〕对挖孔、浇灌砼所用各种主要机具监理要逐一检查有无缺损尤其是井架、绳索是否结实平安
〔6〕配合建立与施工进一步调查理解施工场地挖孔层中有无地下线、地下构筑物等障碍物〔例如防空洞〕如有应考虑如何提早预防或去除以免影响工程进度
〔7〕挖孔桩的放线定位是建筑物定位的第一关必须慎重从事按照业主确定的由规划部门提供的座标线由施工放线确定后监理复测校核此事应由二人进展做到有校对、有互证、有记录不能草率从事而后请规划部门检查认可
〔8〕、要求施工将施工现场工程经理、施工员、质检员、平安检查员等人员报知监理与业主并须真正到位不得虚设

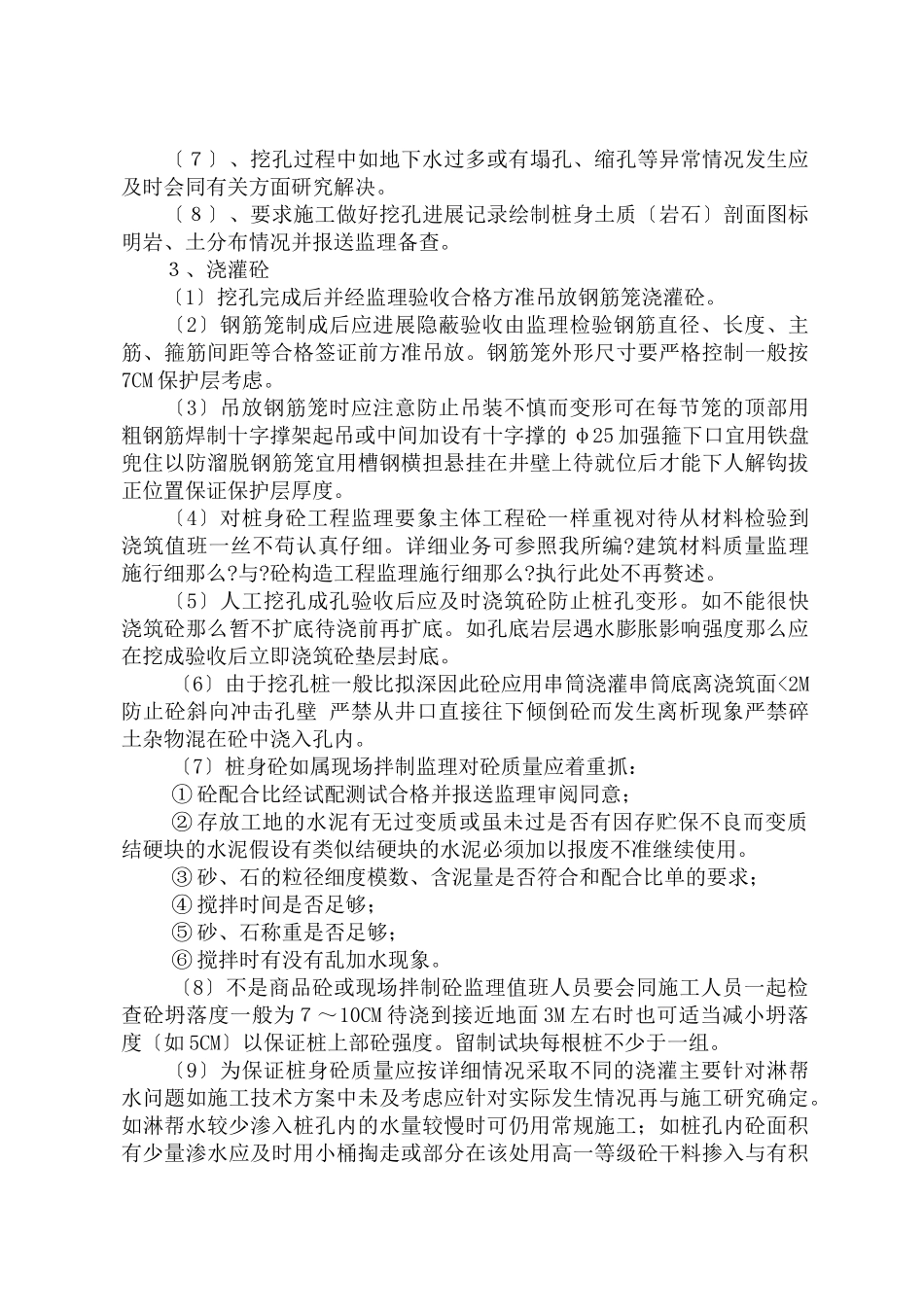

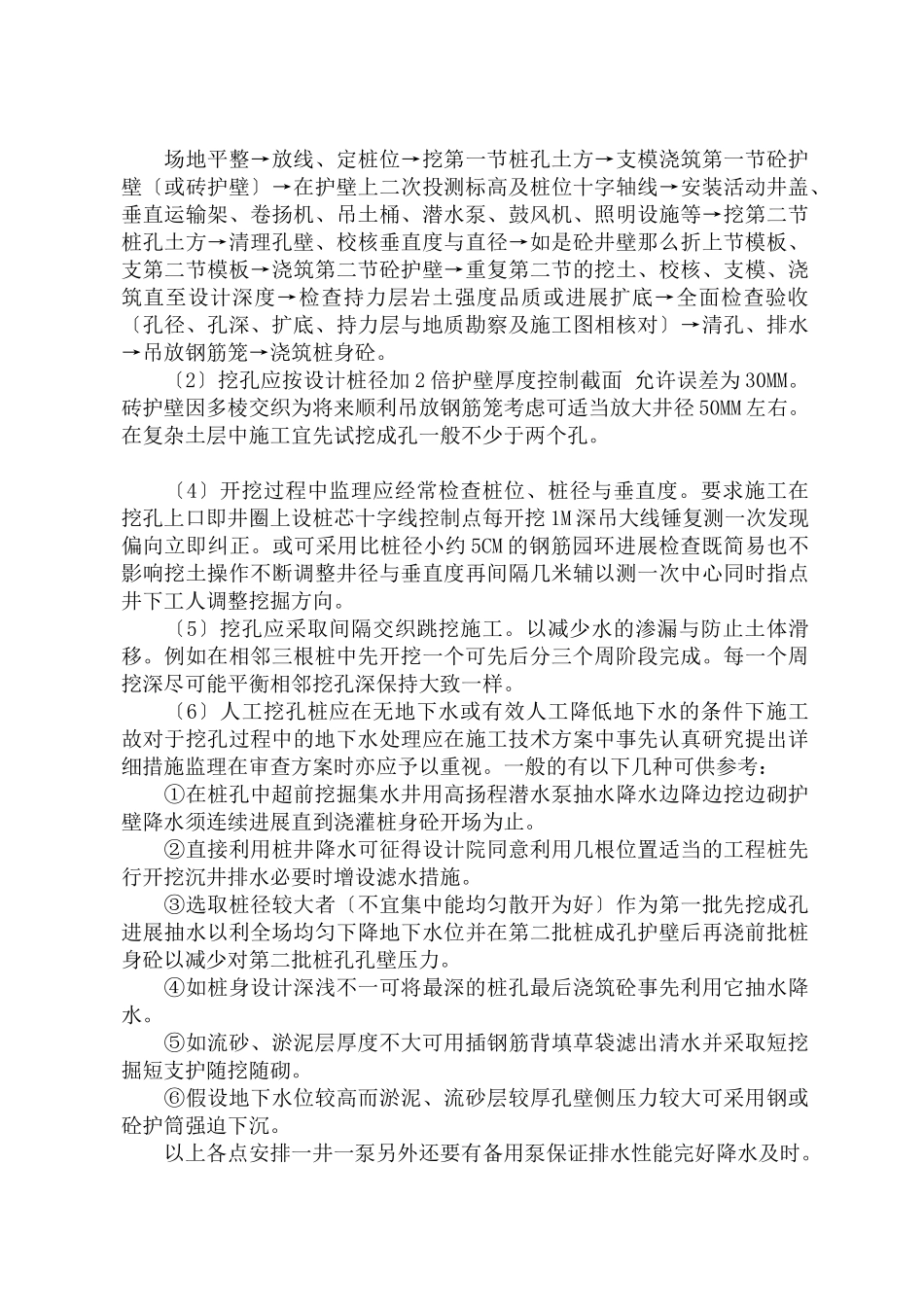

2、挖孔〔1〕监理要催促挖孔操作严格按规定的施工程序与施工进展不得超越程序盲目走“捷径〞
