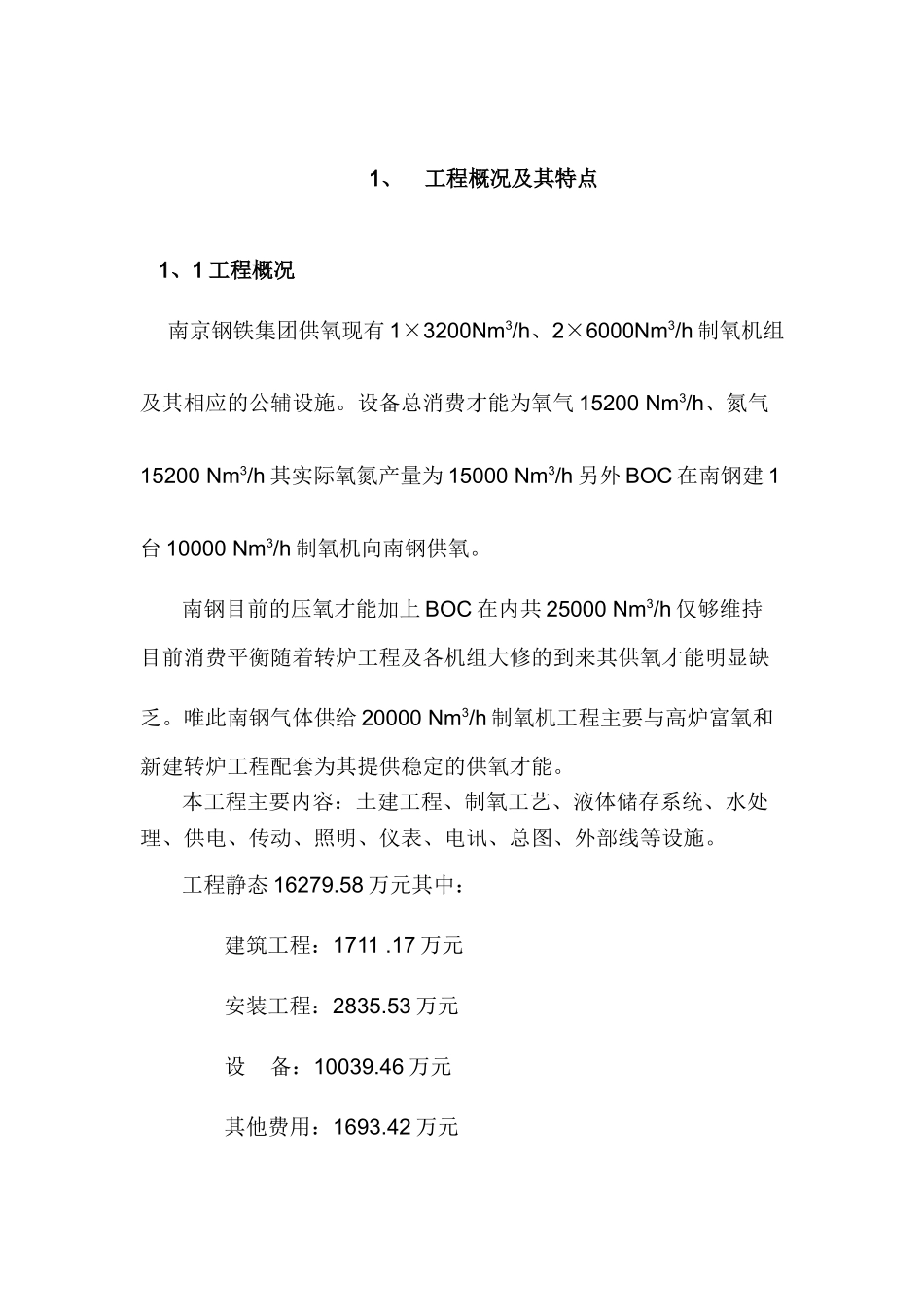

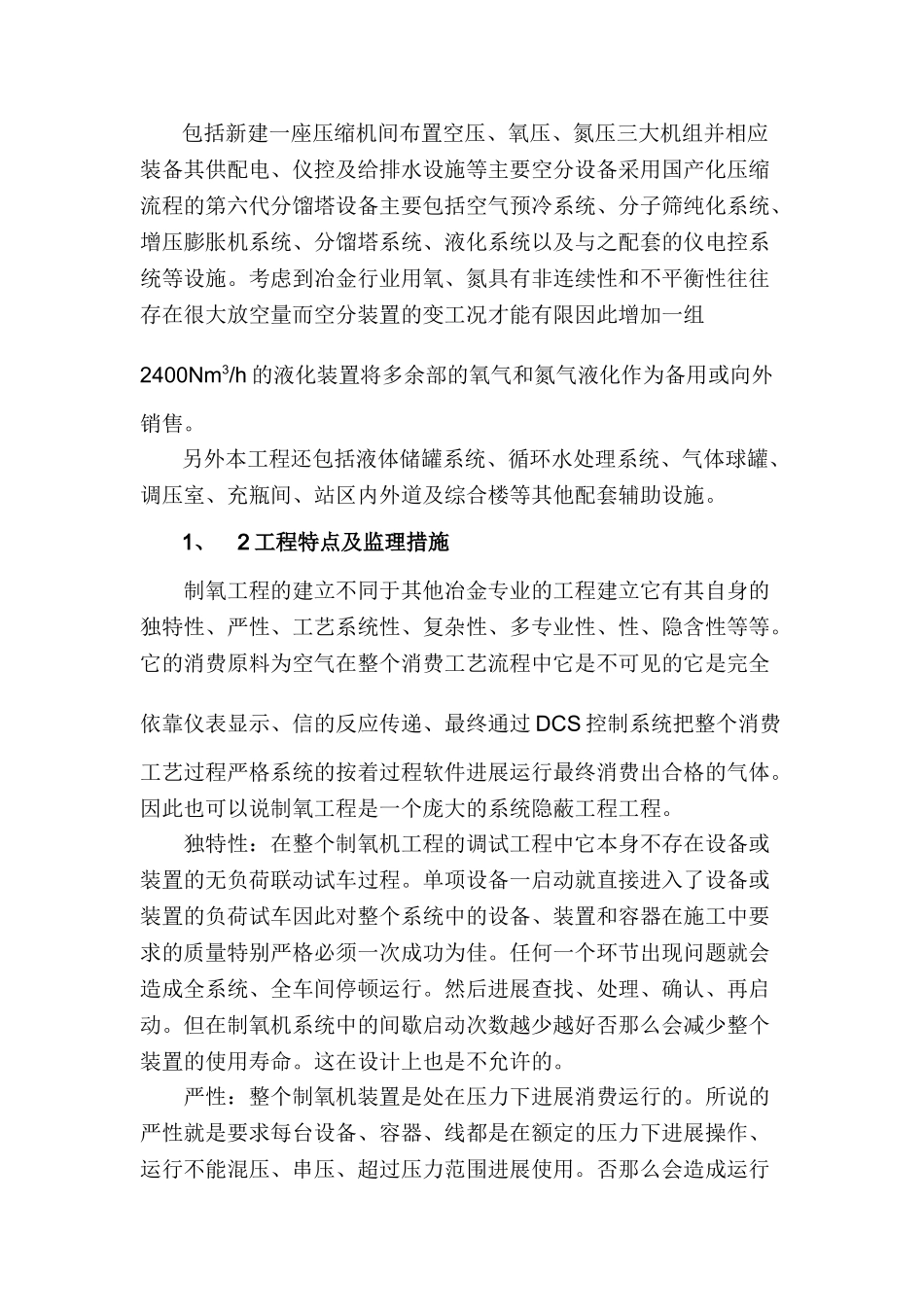

1、工程概况及其特点1、1工程概况南京钢铁集团供氧现有1×3200Nm3/h、2×6000Nm3/h制氧机组及其相应的公辅设施。设备总消费才能为氧气15200Nm3/h、氮气15200Nm3/h其实际氧氮产量为15000Nm3/h另外BOC在南钢建1台10000Nm3/h制氧机向南钢供氧。南钢目前的压氧才能加上BOC在内共25000Nm3/h仅够维持目前消费平衡随着转炉工程及各机组大修的到来其供氧才能明显缺乏。唯此南钢气体供给20000Nm3/h制氧机工程主要与高炉富氧和新建转炉工程配套为其提供稳定的供氧才能。本工程主要内容:土建工程、制氧工艺、液体储存系统、水处理、供电、传动、照明、仪表、电讯、总图、外部线等设施。工程静态16279.58万元其中:建筑工程:1711.17万元安装工程:2835.53万元设备:10039.46万元其他费用:1693.42万元包括新建一座压缩机间布置空压、氧压、氮压三大机组并相应装备其供配电、仪控及给排水设施等主要空分设备采用国产化压缩流程的第六代分馏塔设备主要包括空气预冷系统、分子筛纯化系统、增压膨胀机系统、分馏塔系统、液化系统以及与之配套的仪电控系统等设施。考虑到冶金行业用氧、氮具有非连续性和不平衡性往往存在很大放空量而空分装置的变工况才能有限因此增加一组2400Nm3/h的液化装置将多余部的氧气和氮气液化作为备用或向外销售。另外本工程还包括液体储罐系统、循环水处理系统、气体球罐、调压室、充瓶间、站区内外道及综合楼等其他配套辅助设施。1、2工程特点及监理措施制氧工程的建立不同于其他冶金专业的工程建立它有其自身的独特性、严性、工艺系统性、复杂性、多专业性、性、隐含性等等。它的消费原料为空气在整个消费工艺流程中它是不可见的它是完全依靠仪表显示、信的反应传递、最终通过DCS控制系统把整个消费工艺过程严格系统的按着过程软件进展运行最终消费出合格的气体。因此也可以说制氧工程是一个庞大的系统隐蔽工程工程。独特性:在整个制氧机工程的调试工程中它本身不存在设备或装置的无负荷联动试车过程。单项设备一启动就直接进入了设备或装置的负荷试车因此对整个系统中的设备、装置和容器在施工中要求的质量特别严格必须一次成功为佳。任何一个环节出现问题就会造成全系统、全车间停顿运行。然后进展查找、处理、确认、再启动。但在制氧机系统中的间歇启动次数越少越好否那么会减少整个装置的使用寿命。这在设计上也是不允许的。严性:整个制氧机装置是处在压力下进展消费运行的。所说的严性就是要求每台设备、容器、线都是在额定的压力下进展操作、运行不能混压、串压、超过压力范围进展使用。否那么会造成运行工况不稳严重会产生。因此工艺系统上的容器、阀门、线等在安装前必须进展严格检查、试压到达设计要求。施工过程中的焊接质量、全系统的清洁度、油脂残流量必须到达平安使用要求否那么制止投入安装运行。在施工中质检员、监理工程师必须采取旁站、逐个给予认定。尤其是分子筛系统的阀门严性要求更加严格否那么就难以到达本装置切换使用的功能使氧气消费工艺性能达不到消费要求。工艺系统性:在整个制氧工艺流程中由多个小系统组成全过程的系统操作。每个系统都要完成一定的技术指标这些各系统又是不可分割的整体一旦在某个小系统中出现问题都会直接影响到的质量。因此每个系统都必须从头至尾的反复检查、认可确信无问题才可投入消费。还要对全系统还要进展检查、认可最终查实具备不具备投产使用条件。复杂性:所说复杂性就是在整个制氧机工程施工中一开场就进入到复杂的施工工序中它表达在施工清洁度的处理复杂工序多中间互相交接复杂易出现无视如铝道的材料检验开场到制作成一根线要经过十几道工序最后才可进入冷箱内安装一旦在那个环节上有问题都会影响施工进度质量甚至最终造成返工处理。冷箱内系统道安装工作必须通过现场实地标识来完成否那么不能顺利的进展冷箱内线、阀门、容器、各种测示点的安装吹扫及裸冷工作。冷箱内系统道安装后要进展系统试压每个区域每根线都有所不同同时要与计器部结合检查进展其难度是很大的。这些工作必须做的耐心细致、准确无误否那么就不具备安装条件。因此制氧站工的安排;就是冷箱工作的开场到裸冷完毕。假如要到达出氧...
