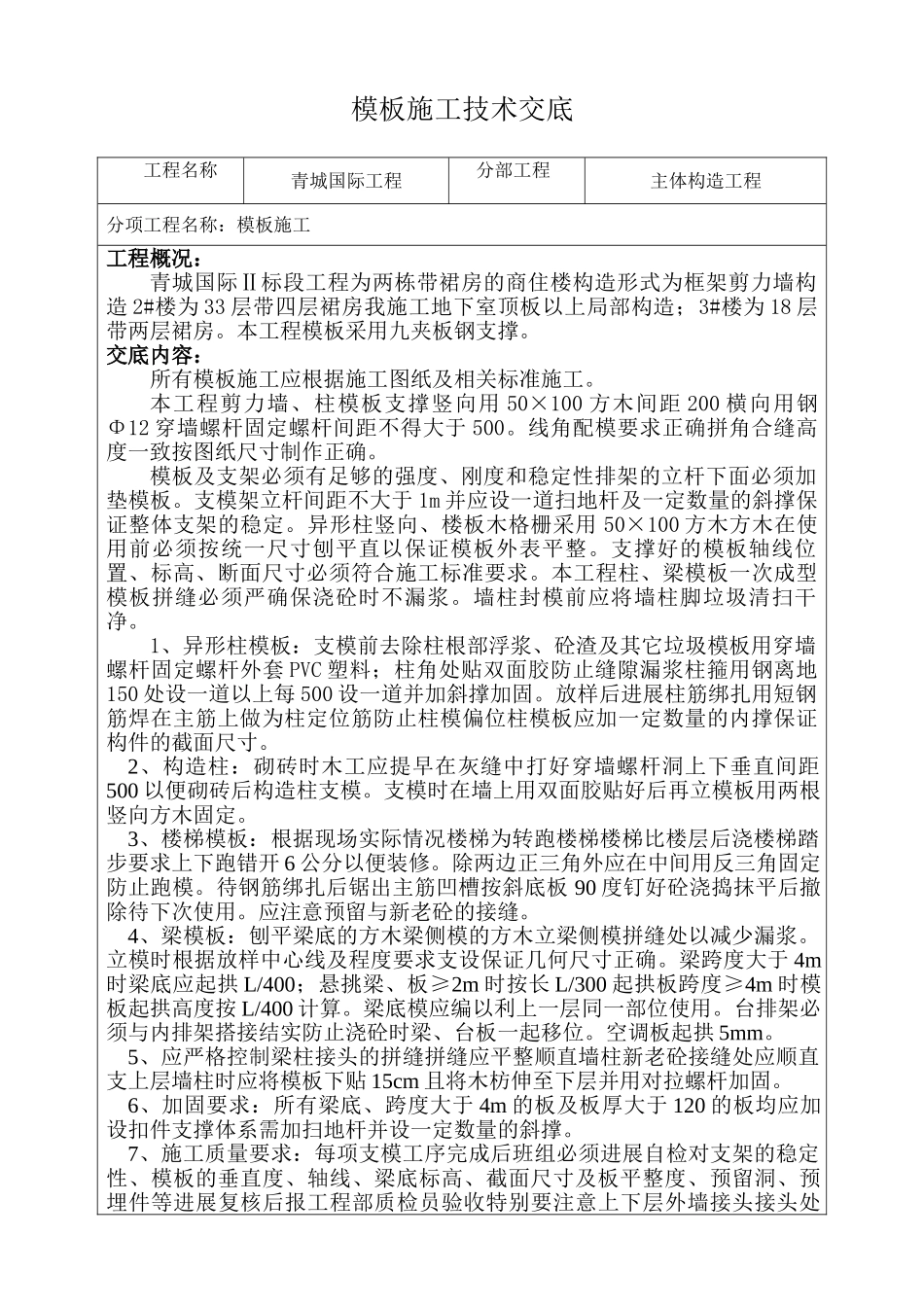

模板施工技术交底工程名称青城国际工程分部工程主体构造工程分项工程名称:模板施工工程概况:青城国际Ⅱ标段工程为两栋带裙房的商住楼构造形式为框架剪力墙构造2#楼为33层带四层裙房我施工地下室顶板以上局部构造;3#楼为18层带两层裙房
本工程模板采用九夹板钢支撑
交底内容:所有模板施工应根据施工图纸及相关标准施工
本工程剪力墙、柱模板支撑竖向用50×100方木间距200横向用钢Φ12穿墙螺杆固定螺杆间距不得大于500
线角配模要求正确拼角合缝高度一致按图纸尺寸制作正确
模板及支架必须有足够的强度、刚度和稳定性排架的立杆下面必须加垫模板
支模架立杆间距不大于1m并应设一道扫地杆及一定数量的斜撑保证整体支架的稳定
异形柱竖向、楼板木格栅采用50×100方木方木在使用前必须按统一尺寸刨平直以保证模板外表平整
支撑好的模板轴线位置、标高、断面尺寸必须符合施工标准要求
本工程柱、梁模板一次成型模板拼缝必须严确保浇砼时不漏浆
墙柱封模前应将墙柱脚垃圾清扫干净
1、异形柱模板:支模前去除柱根部浮浆、砼渣及其它垃圾模板用穿墙螺杆固定螺杆外套PVC塑料;柱角处贴双面胶防止缝隙漏浆柱箍用钢离地150处设一道以上每500设一道并加斜撑加固
放样后进展柱筋绑扎用短钢筋焊在主筋上做为柱定位筋防止柱模偏位柱模板应加一定数量的内撑保证构件的截面尺寸
2、构造柱:砌砖时木工应提早在灰缝中打好穿墙螺杆洞上下垂直间距500以便砌砖后构造柱支模
支模时在墙上用双面胶贴好后再立模板用两根竖向方木固定
3、楼梯模板:根据现场实际情况楼梯为转跑楼梯楼梯比楼层后浇楼梯踏步要求上下跑错开6公分以便装修
除两边正三角外应在中间用反三角固定防止跑模
待钢筋绑扎后锯出主筋凹槽按斜底板90度钉好砼浇捣抹平后撤除待下次使用
应注意预留与新老砼的接缝
4、梁模板:刨平梁底的方木梁侧模的方木立梁侧模拼缝处以减少漏浆
立模时根据放样中心线及程
