目录一、地基与基础工程1、专业工程特点2、监理工作流程3监理工作控制目标机控制要点4、监理工作方法及措施二、主体结构分部1、专业工程特点2、监理工作流程3监理工作控制目标机控制要点4、监理工作方法及措施三、建筑装饰装修分部1、专业工程特点2、监理工作流程3监理工作控制目标机控制要点4、监理工作方法及措施土建工程监理细则一:地基与基础工程1:土方开挖及土方回填监理工作特点、监理工作流程、监理工作的控制要点及目标值、监理工作的方法及措施1)监理工作特点:1、土方开挖是在原厂房回填土基础上开挖2、开挖点较多,深度各不同

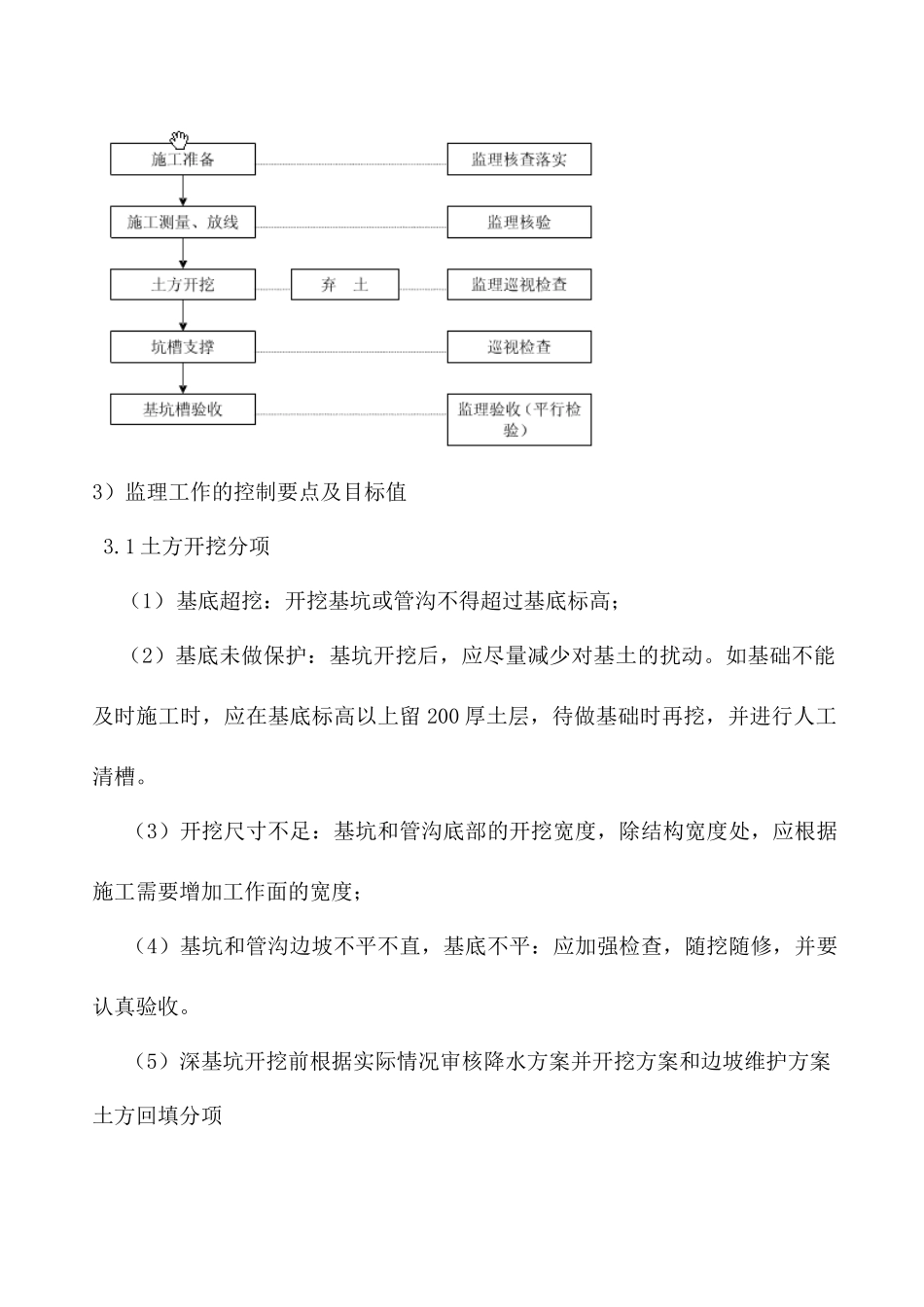

2)监理工作流程3)监理工作的控制要点及目标值3
1土方开挖分项(1)基底超挖:开挖基坑或管沟不得超过基底标高;(2)基底未做保护:基坑开挖后,应尽量减少对基土的扰动
如基础不能及时施工时,应在基底标高以上留200厚土层,待做基础时再挖,并进行人工清槽
(3)开挖尺寸不足:基坑和管沟底部的开挖宽度,除结构宽度处,应根据施工需要增加工作面的宽度;(4)基坑和管沟边坡不平不直,基底不平:应加强检查,随挖随修,并要认真验收
(5)深基坑开挖前根据实际情况审核降水方案并开挖方案和边坡维护方案土方回填分项(1)回填土下沉:因虚铺土超过规定厚度或夯实不够,甚至漏夯
坑底杂物或落土清理不干净,这些问题均应在施工中认真执行规范规定,发现后及时纠正
(2)回填土夯压不密实:应分析原因,换土重夯
(3)管道下部夯填不密实:管道下部应按要求填夯密实,夯不实会造成管道下部空虚,造成管道折断而渗漏
4)监理工作的方法及措施①土方开挖分项(1)土方开挖前检查定位放线、施工方案等(2)施工过程应检查平面位置,水平标高,边坡坡度等,并随时观察、观测周围的环境变化
(3)根据施工现场的土的类别,挖方的放坡系数应符合国家关于“建筑工程预算工程量计算规则”的规定
(4)土方开挖工程质量检验标准(mm)
