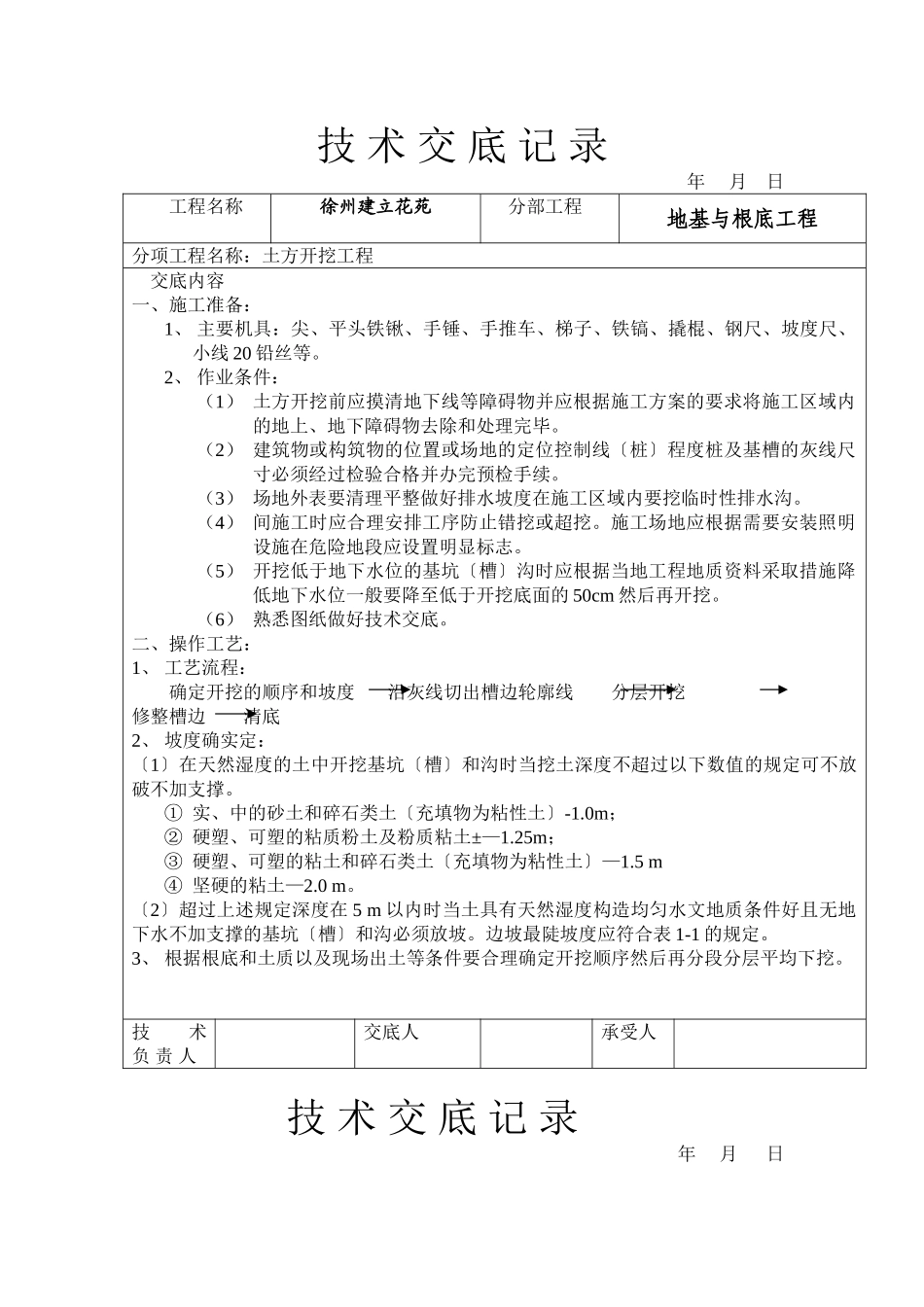

技术交底记录年月日工程名称徐州建立花苑分部工程地基与根底工程分项工程名称:土方开挖工程交底内容一、施工准备:1、主要机具:尖、平头铁锹、手锤、手推车、梯子、铁镐、撬棍、钢尺、坡度尺、小线20铅丝等
2、作业条件:(1)土方开挖前应摸清地下线等障碍物并应根据施工方案的要求将施工区域内的地上、地下障碍物去除和处理完毕
(2)建筑物或构筑物的位置或场地的定位控制线〔桩〕程度桩及基槽的灰线尺寸必须经过检验合格并办完预检手续
(3)场地外表要清理平整做好排水坡度在施工区域内要挖临时性排水沟
(4)间施工时应合理安排工序防止错挖或超挖
施工场地应根据需要安装照明设施在危险地段应设置明显标志
(5)开挖低于地下水位的基坑〔槽〕沟时应根据当地工程地质资料采取措施降低地下水位一般要降至低于开挖底面的50cm然后再开挖
(6)熟悉图纸做好技术交底
二、操作工艺:1、工艺流程:确定开挖的顺序和坡度沿灰线切出槽边轮廓线分层开挖修整槽边清底2、坡度确实定:〔1〕在天然湿度的土中开挖基坑〔槽〕和沟时当挖土深度不超过以下数值的规定可不放破不加支撑
①实、中的砂土和碎石类土〔充填物为粘性土〕-1
0m;②硬塑、可塑的粘质粉土及粉质粘土±—1
25m;③硬塑、可塑的粘土和碎石类土〔充填物为粘性土〕—1
5m④坚硬的粘土—2
〔2〕超过上述规定深度在5m以内时当土具有天然湿度构造均匀水文地质条件好且无地下水不加支撑的基坑〔槽〕和沟必须放坡
边坡最陡坡度应符合表1-1的规定
3、根据根底和土质以及现场出土等条件要合理确定开挖顺序然后再分段分层平均下挖

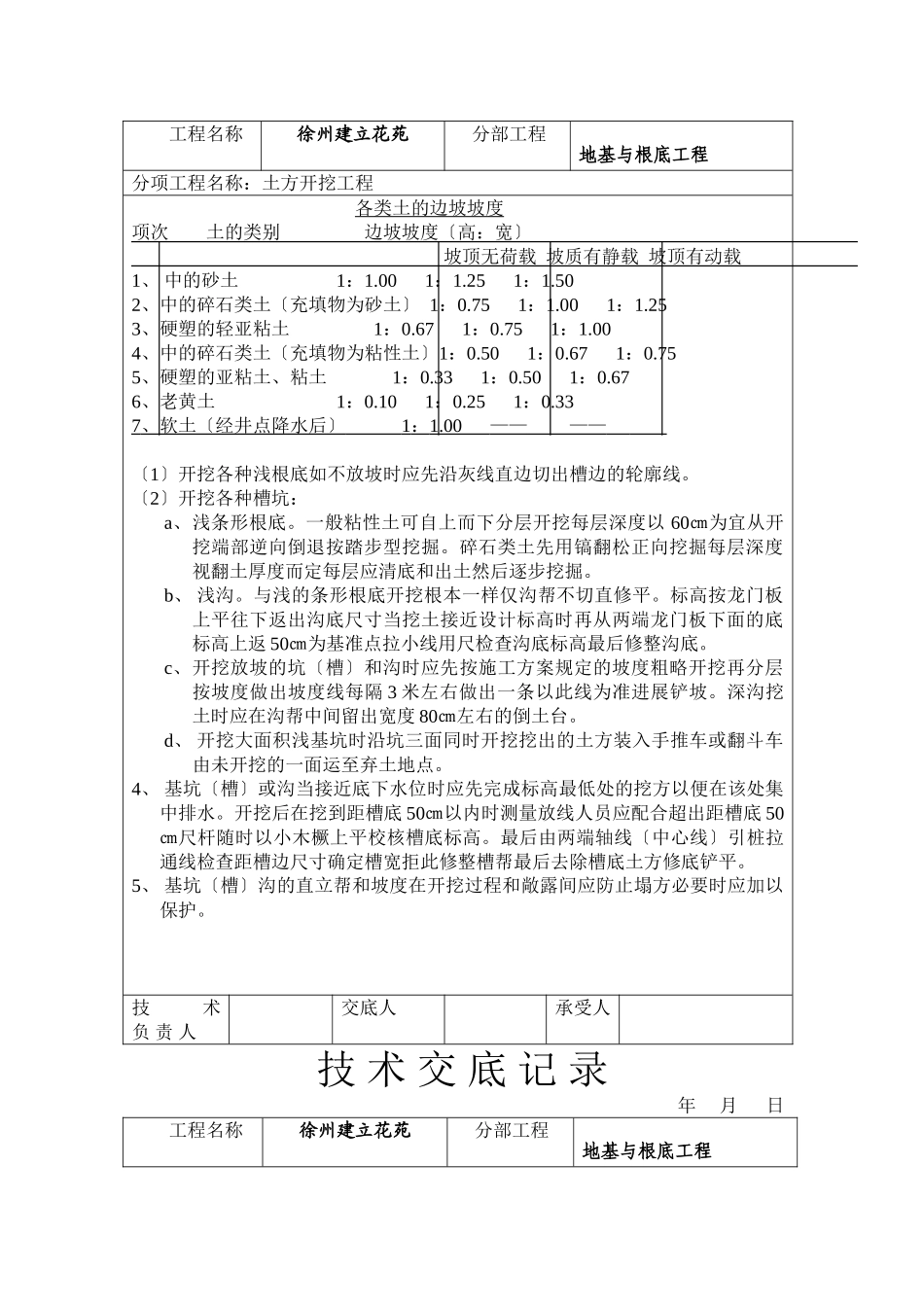

技术负责人交底人承受人技术交底记录年月日工程名称徐州建立花苑分部工程地基与根底工程分项工程名称:土方开挖工程各类土的边坡坡度项次土的类别边坡坡度〔高:宽〕坡顶无荷载坡质有静载坡顶有动载1、中的砂土1:1

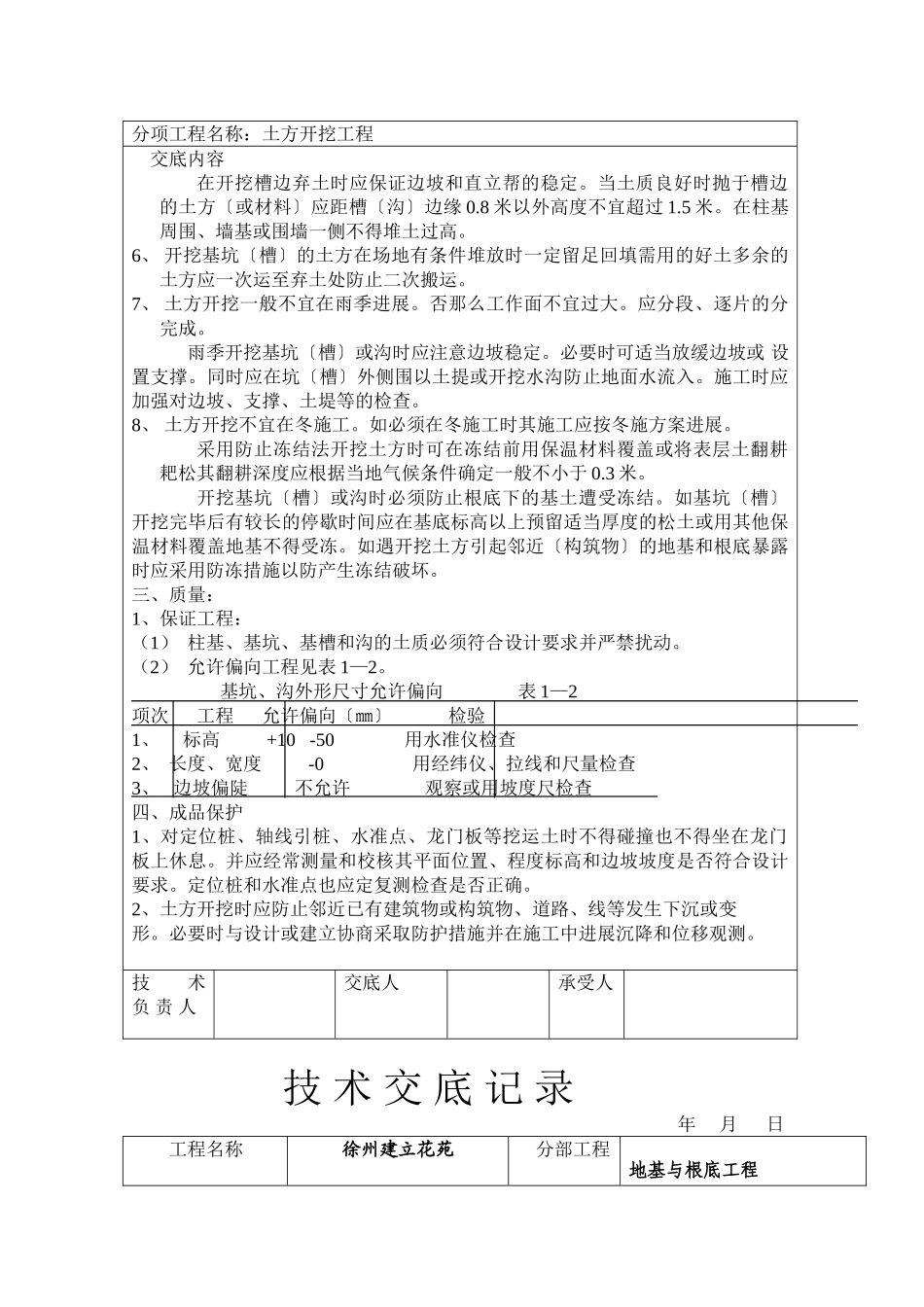

502、中的碎石类土〔充填物为
