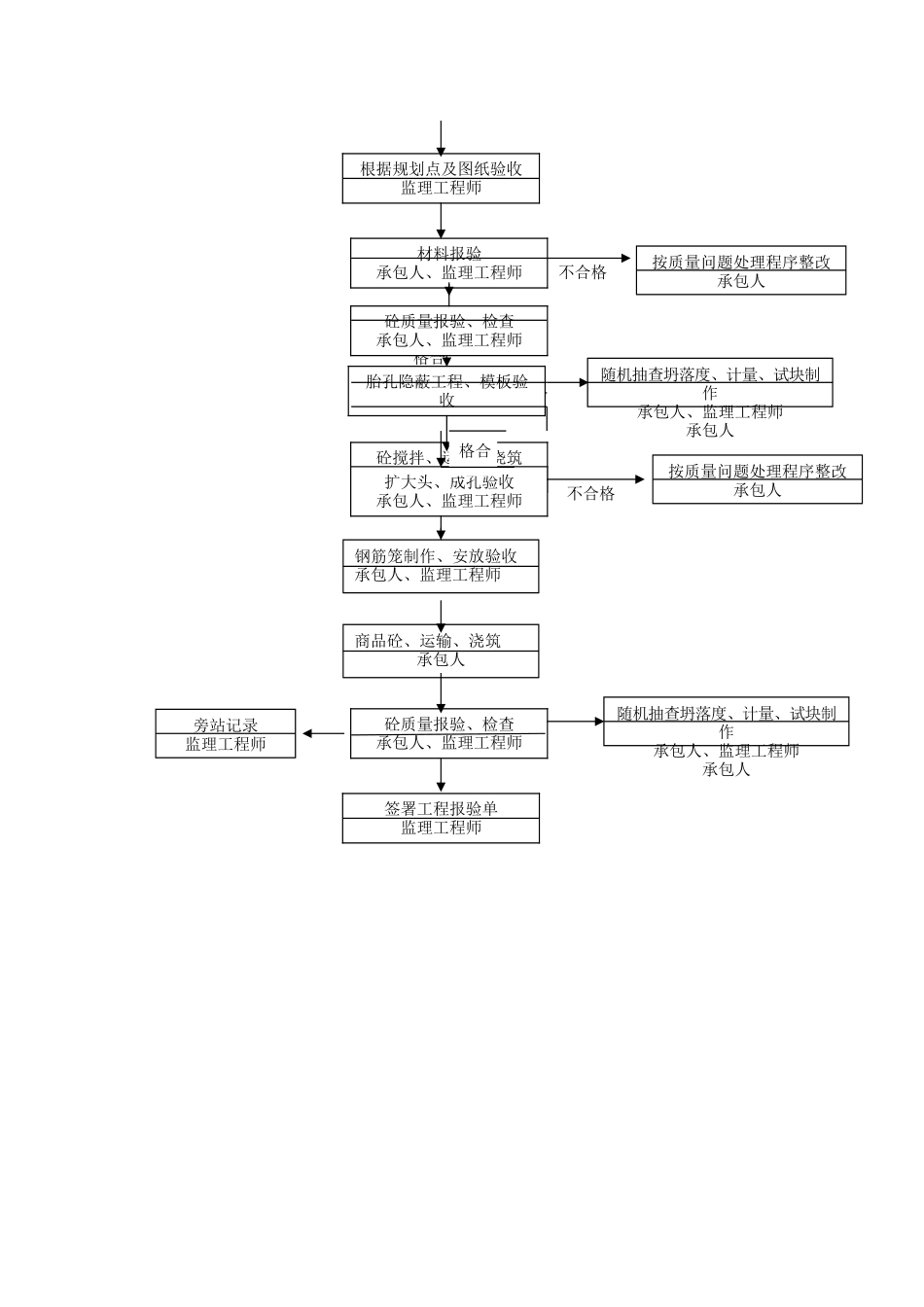

合肥中心医院桩基工程监理细那么日:安徽建立监理合肥中心医院工程监理部二00七年七月合肥中心医院桩基工程监理细那么一、专业构造特征合肥中心医院工程位于滨湖新区徽州大道于紫云路穿插口。建立为合肥第一人民医院勘察为安徽工程勘察院设计为广州科城建筑设计监理为安徽建立监理施工为冶金部华东地质勘察根底工程。本工程地基根底设计等级为甲级桩基平安等级为一级。桩基设计为D、B两区采用121根大直径人工挖孔〔扩底〕灌注桩其中D区83根桩桩径Φ2800有Φ1400、Φ1600、Φ1800、Φ2000、Φ2200、Φ2800六种桩径最小桩径为Φ1400。B区36根桩桩径Φ1400有Φ1400、Φ1200两种桩径最小桩径为Φ1200桩端持力层为③2层中风化砂岩桩的端阻力特征为值qpa=1000KPaD区人工挖孔灌注桩孔深有效桩长H约为30.4米〔无地下室的桩长H约为38.4米〕D区护壁采用C35级钢筋砼桩芯采用C35级钢筋砼B区人工挖孔灌注桩孔深有效桩长H约为10米B区护壁采用C35级钢筋砼桩芯采用C25级钢筋砼。根据桩径尺寸钢筋笼主筋分别为Φ25、Φ22、Φ20加劲箍筋D区为Φ16、Φ14B区为Φ14螺旋箍筋D区为Φ10B区为Φ8。本工程+0.000相当于绝对标高21.900m〔吴淞高程系〕;本工程根据要求须进展桩基承载力检测试验〔结合本地区质检部门确定检测〕①每根桩均采用基桩应力波反射法检测成桩质量;②承载力检测:钻孔抽芯法检测总桩数10且不少于5根;静载试验法:③单桩竖向极限承载力为2倍单桩竖向极限承载力特征值试桩数量不少于总桩数的1且不少于3根。二、监理工作流程定位放线承包人旁站记录监理工程师合格不合格根据规划点及图纸验收监理工程师材料报验承包人、监理工程师砼搅拌、运输、浇筑承包人、胎孔隐蔽工程、模板验收扩大头、成孔验收承包人、监理工程师商品砼、运输、浇筑承包人砼质量报验、检查承包人、监理工程师签署工程报验单监理工程师按质量问题处理程序整改承包人随机抽查坍落度、计量、试块制作承包人、监理工程师承包人砼质量报验、检查承包人、监理工程师按质量问题处理程序整改承包人不合格合格钢筋笼制作、安放验收承包人、监理工程师随机抽查坍落度、计量、试块制作承包人、监理工程师承包人三、监理工作的及措施1、施工前主要审查内容工作包括:〔1〕对施工报审的已组织专家证通过的人工挖孔桩专项施工方案进展审查审查主要分项工程施工程序、流向、施工段划分、选择、技术组织措施〔保证工程质量、进度、平安等措施及季节施工措施〕是否满足要求是否有违背法律、法规和建立工程强迫性条文等内容;对施工报审的已组织专家证通过的人工挖孔桩专项平安施工方案进展审查主要审查施工过程中平安组织措施、预控措施、紧急预案措施是否合理〔2〕施工前要审查施工的材料及设备报验、定位放线等质量保证资料。2、监视检查在施工过程中的人员、机械、材料、及环境条件等是否执行监理审批后的施工方案是否符合保证工程质量的要求特别是开工前施工设备等平安工作内容要求施工平安部门应组织自检合格后报监理检查假设发现问题应催促施工纠正。3、催促技术交底工作设计要向施工进展详细的技术交底并由业主组织设计、监理、施工进展图纸会审催促施工要向施工工人进展工艺技术交底。4、各工序应按施工技术进展质量控制每道工序完成后要求施工严格执行“三检〞制度;相关各专业工种之间应进展交接检并进展检验批的报验最终经监理工程师组织检查合格签认前方可进展下道工序。本工程工序施工过程中采用巡视、旁站、平行检验等措施的工作重点内容为如下方面:1〕人工挖孔桩放线定位;由施工根据规划点进展现场定位放线报监理定位放线记录监理根据规划点对施工测量放线成果进展复测发现问题要求必须进展整改并形成监理复测记录验收合格后由业主报规划部门验线。特别是要求施工砌好导向圈井圈顶面应比场地高出150~200mm壁厚比下面井壁厚度增加100~150mm桩位中心点用4个点进展固定井圈中心线与设计轴线的偏向不得大于20mm验收合格后方可开场空头土方和护壁施工。2〕成孔几何尺寸及模板安装;工程桩成孔质量进展严格控制逐孔检查每节护壁施工桩径尺寸、护壁厚度、模板吊中、护壁砼浇筑。桩径尺寸:用卷尺测量模板口径是否满足设...
