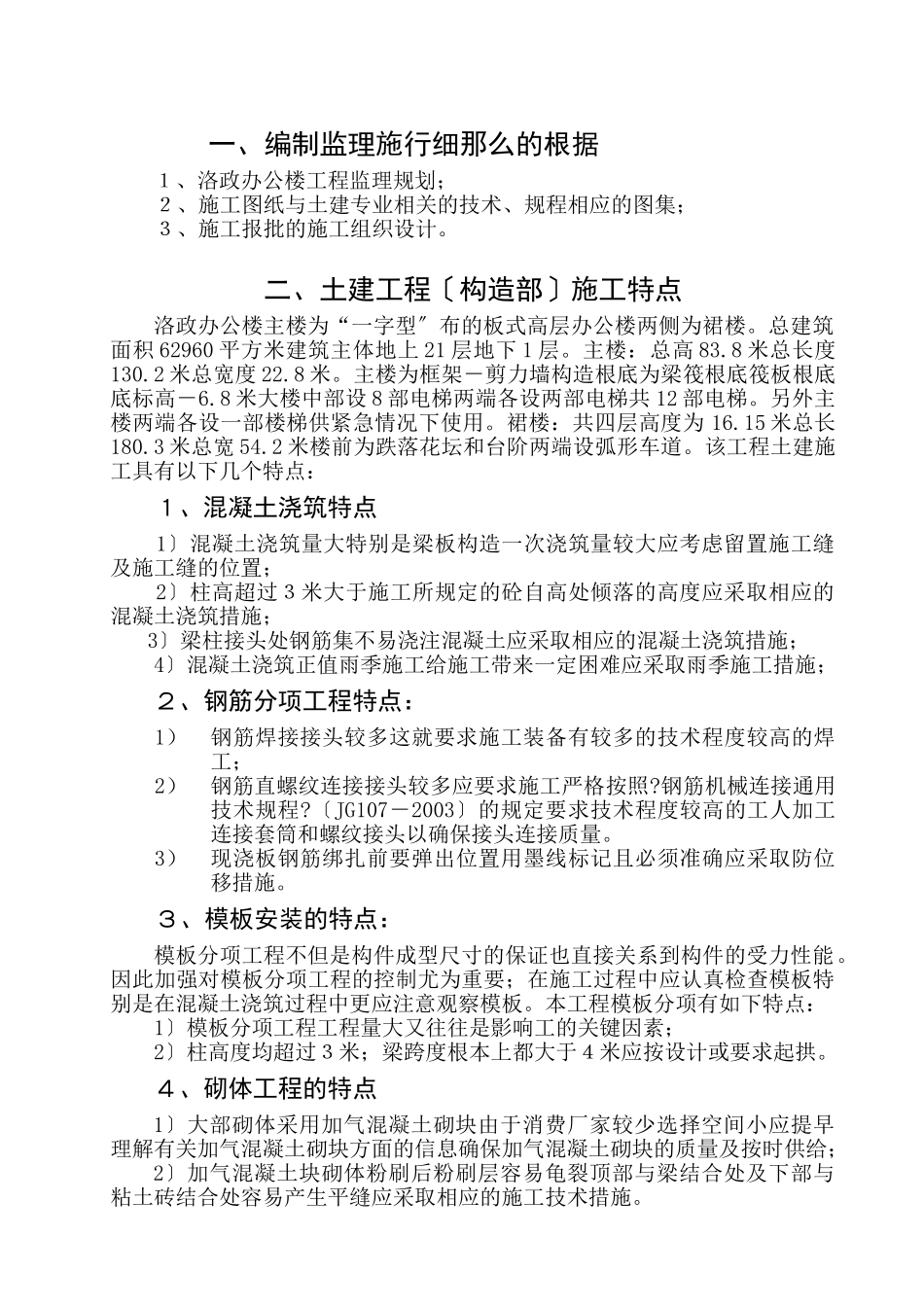

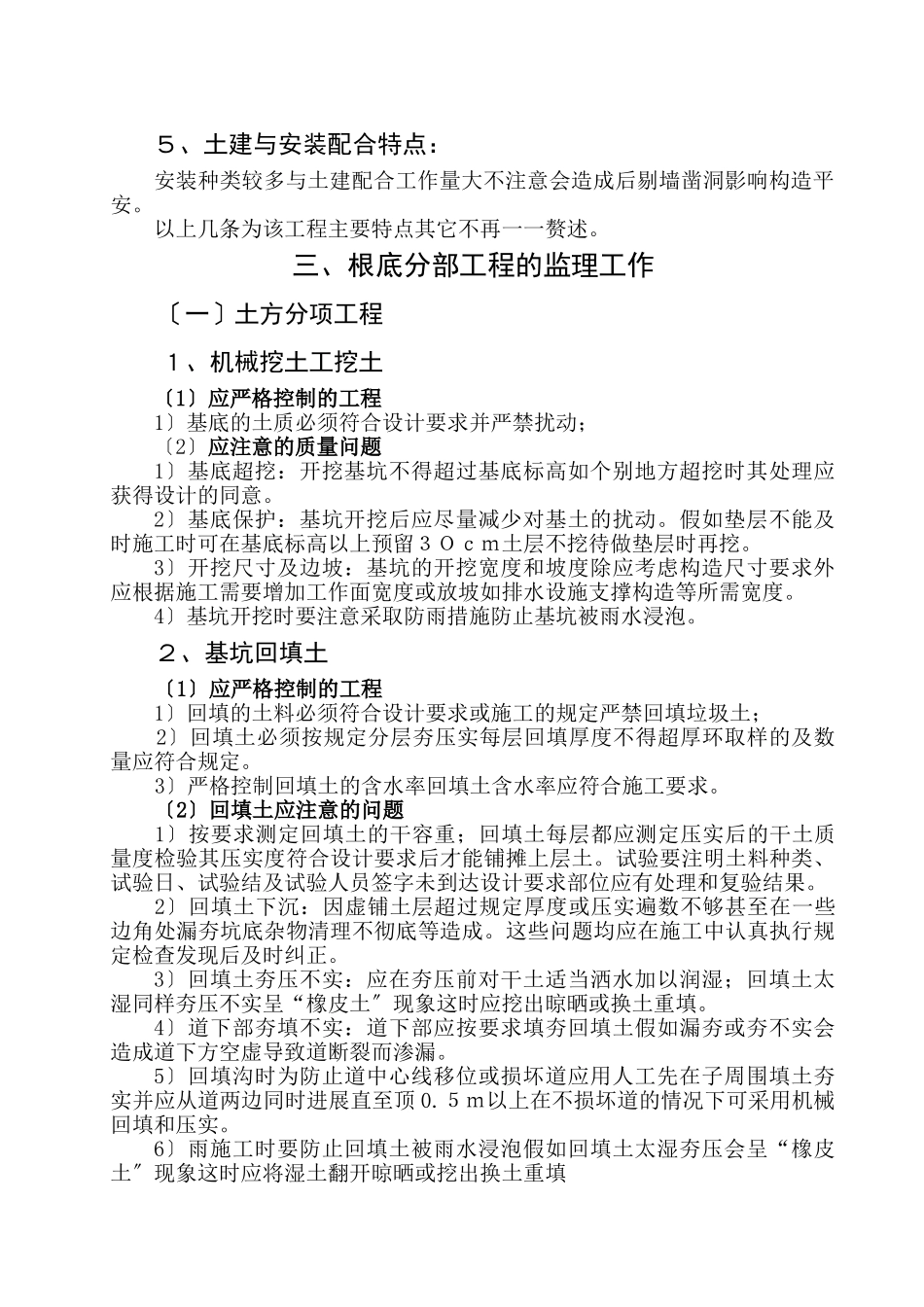

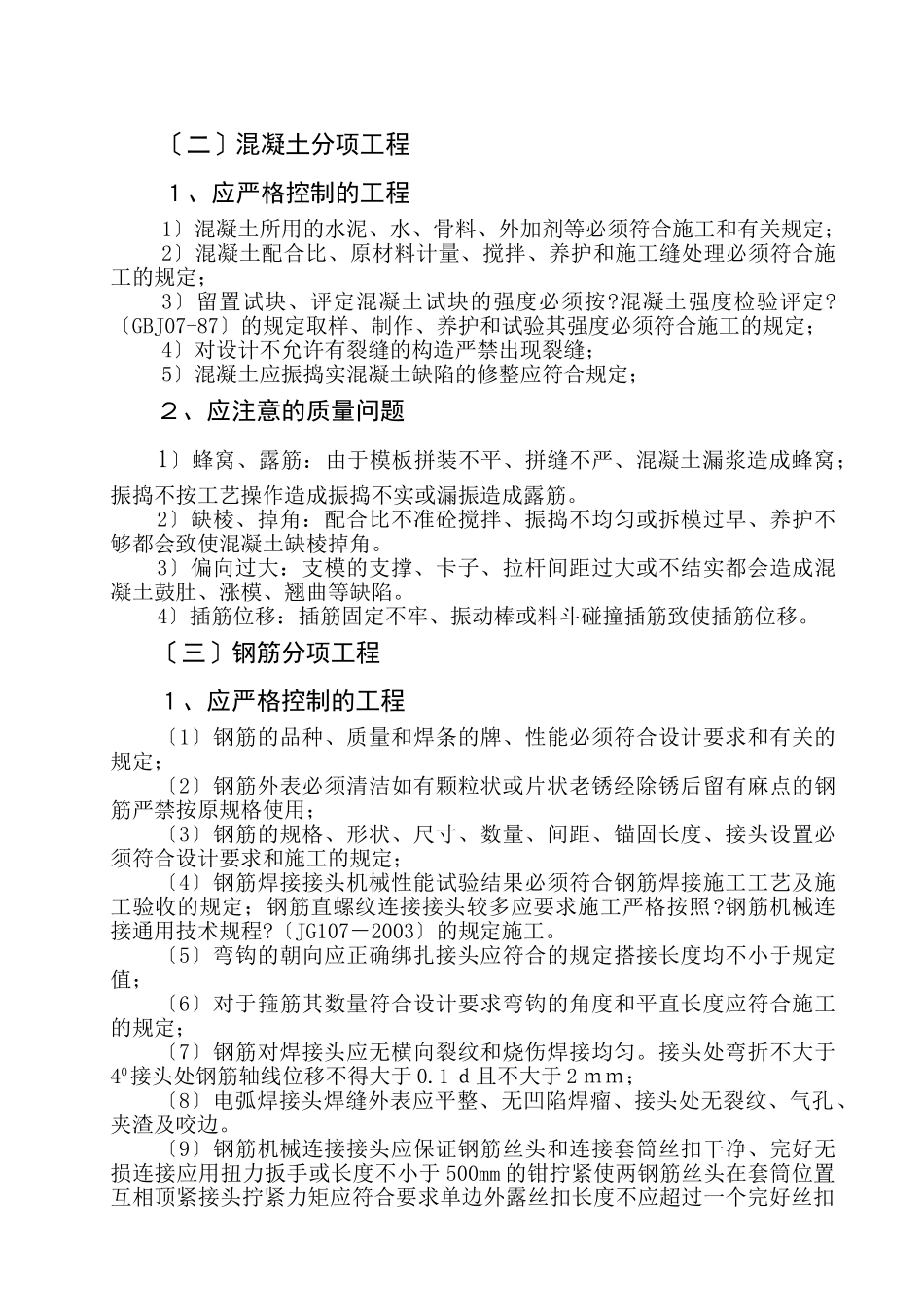

一、编制监理施行细那么的根据1、洛政办公楼工程监理规划;2、施工图纸与土建专业相关的技术、规程相应的图集;3、施工报批的施工组织设计。二、土建工程〔构造部〕施工特点洛政办公楼主楼为“一字型〞布的板式高层办公楼两侧为裙楼。总建筑面积62960平方米建筑主体地上21层地下1层。主楼:总高83.8米总长度130.2米总宽度22.8米。主楼为框架-剪力墙构造根底为梁筏根底筏板根底底标高-6.8米大楼中部设8部电梯两端各设两部电梯共12部电梯。另外主楼两端各设一部楼梯供紧急情况下使用。裙楼:共四层高度为16.15米总长180.3米总宽54.2米楼前为跌落花坛和台阶两端设弧形车道。该工程土建施工具有以下几个特点:1、混凝土浇筑特点1〕混凝土浇筑量大特别是梁板构造一次浇筑量较大应考虑留置施工缝及施工缝的位置;2〕柱高超过3米大于施工所规定的砼自高处倾落的高度应采取相应的混凝土浇筑措施;3〕梁柱接头处钢筋集不易浇注混凝土应采取相应的混凝土浇筑措施;4〕混凝土浇筑正值雨季施工给施工带来一定困难应采取雨季施工措施;2、钢筋分项工程特点:1)钢筋焊接接头较多这就要求施工装备有较多的技术程度较高的焊工;2)钢筋直螺纹连接接头较多应要求施工严格按照?钢筋机械连接通用技术规程?〔JG107-2003〕的规定要求技术程度较高的工人加工连接套筒和螺纹接头以确保接头连接质量。3)现浇板钢筋绑扎前要弹出位置用墨线标记且必须准确应采取防位移措施。3、模板安装的特点:模板分项工程不但是构件成型尺寸的保证也直接关系到构件的受力性能。因此加强对模板分项工程的控制尤为重要;在施工过程中应认真检查模板特别是在混凝土浇筑过程中更应注意观察模板。本工程模板分项有如下特点:1〕模板分项工程工程量大又往往是影响工的关键因素;2〕柱高度均超过3米;梁跨度根本上都大于4米应按设计或要求起拱。4、砌体工程的特点1〕大部砌体采用加气混凝土砌块由于消费厂家较少选择空间小应提早理解有关加气混凝土砌块方面的信息确保加气混凝土砌块的质量及按时供给;2〕加气混凝土块砌体粉刷后粉刷层容易龟裂顶部与梁结合处及下部与粘土砖结合处容易产生平缝应采取相应的施工技术措施。5、土建与安装配合特点:安装种类较多与土建配合工作量大不注意会造成后剔墙凿洞影响构造平安。以上几条为该工程主要特点其它不再一一赘述。三、根底分部工程的监理工作〔一〕土方分项工程1、机械挖土工挖土〔1〕应严格控制的工程1〕基底的土质必须符合设计要求并严禁扰动;〔2〕应注意的质量问题1〕基底超挖:开挖基坑不得超过基底标高如个别地方超挖时其处理应获得设计的同意。2〕基底保护:基坑开挖后应尽量减少对基土的扰动。假如垫层不能及时施工时可在基底标高以上预留3Ocm土层不挖待做垫层时再挖。3〕开挖尺寸及边坡:基坑的开挖宽度和坡度除应考虑构造尺寸要求外应根据施工需要增加工作面宽度或放坡如排水设施支撑构造等所需宽度。4〕基坑开挖时要注意采取防雨措施防止基坑被雨水浸泡。2、基坑回填土〔1〕应严格控制的工程1〕回填的土料必须符合设计要求或施工的规定严禁回填垃圾土;2〕回填土必须按规定分层夯压实每层回填厚度不得超厚环取样的及数量应符合规定。3〕严格控制回填土的含水率回填土含水率应符合施工要求。〔2〕回填土应注意的问题1〕按要求测定回填土的干容重;回填土每层都应测定压实后的干土质量度检验其压实度符合设计要求后才能铺摊上层土。试验要注明土料种类、试验日、试验结及试验人员签字未到达设计要求部位应有处理和复验结果。2〕回填土下沉:因虚铺土层超过规定厚度或压实遍数不够甚至在一些边角处漏夯坑底杂物清理不彻底等造成。这些问题均应在施工中认真执行规定检查发现后及时纠正。3〕回填土夯压不实:应在夯压前对干土适当洒水加以润湿;回填土太湿同样夯压不实呈“橡皮土〞现象这时应挖出晾晒或换土重填。4〕道下部夯填不实:道下部应按要求填夯回填土假如漏夯或夯不实会造成道下方空虚导致道断裂而渗漏。5〕回填沟时为防止道中心线移位或损坏道应用人工先在子周围填土夯实并应从道两边同时进展直至顶0.5m以上在不损坏道的情况下可采用机械回...
