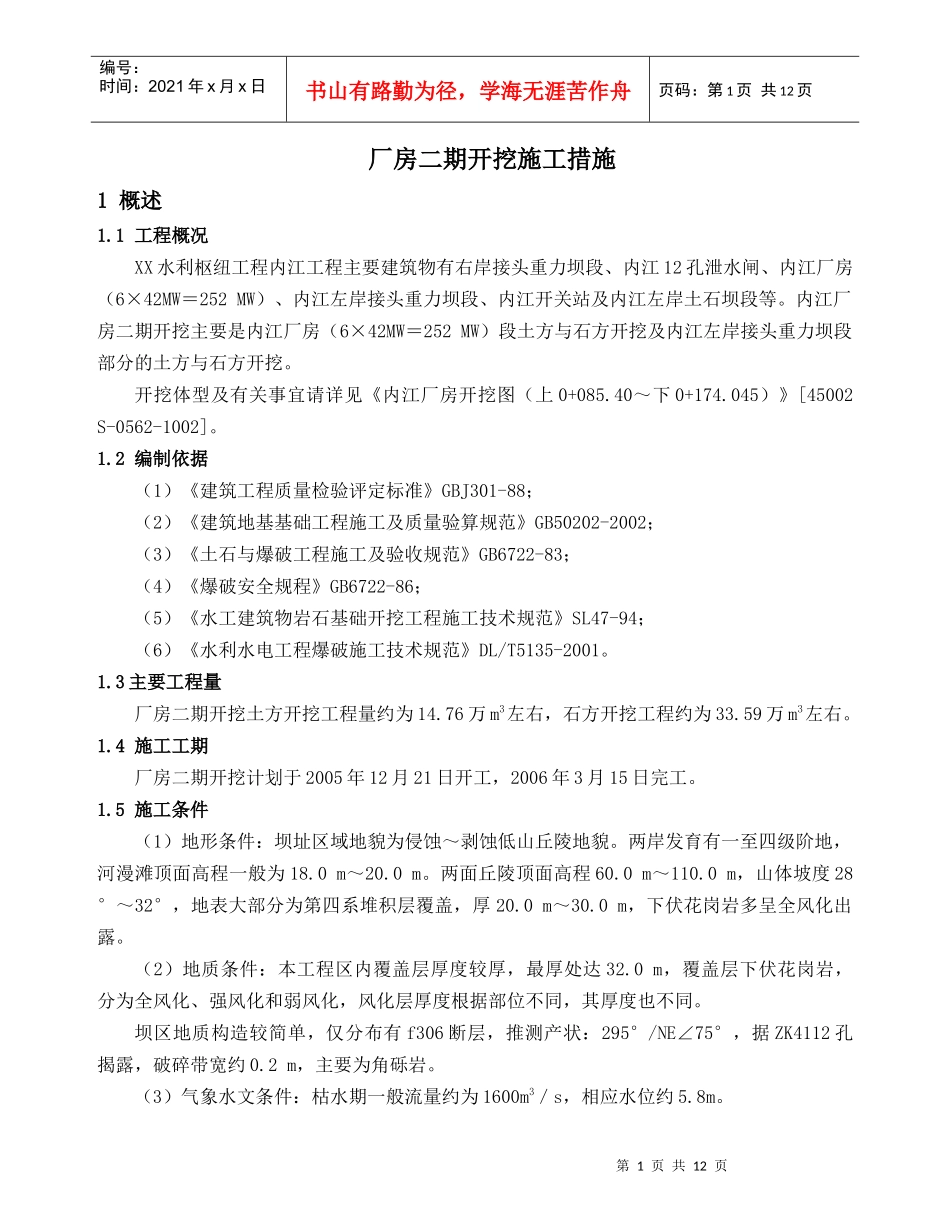

第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共12页厂房二期开挖施工措施1概述1
1工程概况XX水利枢纽工程内江工程主要建筑物有右岸接头重力坝段、内江12孔泄水闸、内江厂房(6×42MW=252MW)、内江左岸接头重力坝段、内江开关站及内江左岸土石坝段等
内江厂房二期开挖主要是内江厂房(6×42MW=252MW)段土方与石方开挖及内江左岸接头重力坝段部分的土方与石方开挖
开挖体型及有关事宜请详见《内江厂房开挖图(上0+085
40~下0+174
045)》[45002S-0562-1002]
2编制依据(1)《建筑工程质量检验评定标准》GBJ301-88;(2)《建筑地基基础工程施工及质量验算规范》GB50202-2002;(3)《土石与爆破工程施工及验收规范》GB6722-83;(4)《爆破安全规程》GB6722-86;(5)《水工建筑物岩石基础开挖工程施工技术规范》SL47-94;(6)《水利水电工程爆破施工技术规范》DL/T5135-2001
3主要工程量厂房二期开挖土方开挖工程量约为14
76万m3左右,石方开挖工程约为33
59万m3左右
4施工工期厂房二期开挖计划于2005年12月21日开工,2006年3月15日完工
5施工条件(1)地形条件:坝址区域地貌为侵蚀~剥蚀低山丘陵地貌
两岸发育有一至四级阶地,河漫滩顶面高程一般为18
两面丘陵顶面高程60
0m~110
0m,山体坡度28°~32°,地表大部分为第四系堆积层覆盖,厚20
0m,下伏花岗岩多呈全风化出露
(2)地质条件:本工程区内覆盖层厚度较厚,最厚处达32
0m,覆盖层下伏花岗岩,分为全风化、强风化和弱风化,风化层厚度根据部位不同,其厚度也不同
坝区地质构造较简单,仅分布有f306断层,推测产状:295°/NE∠7
