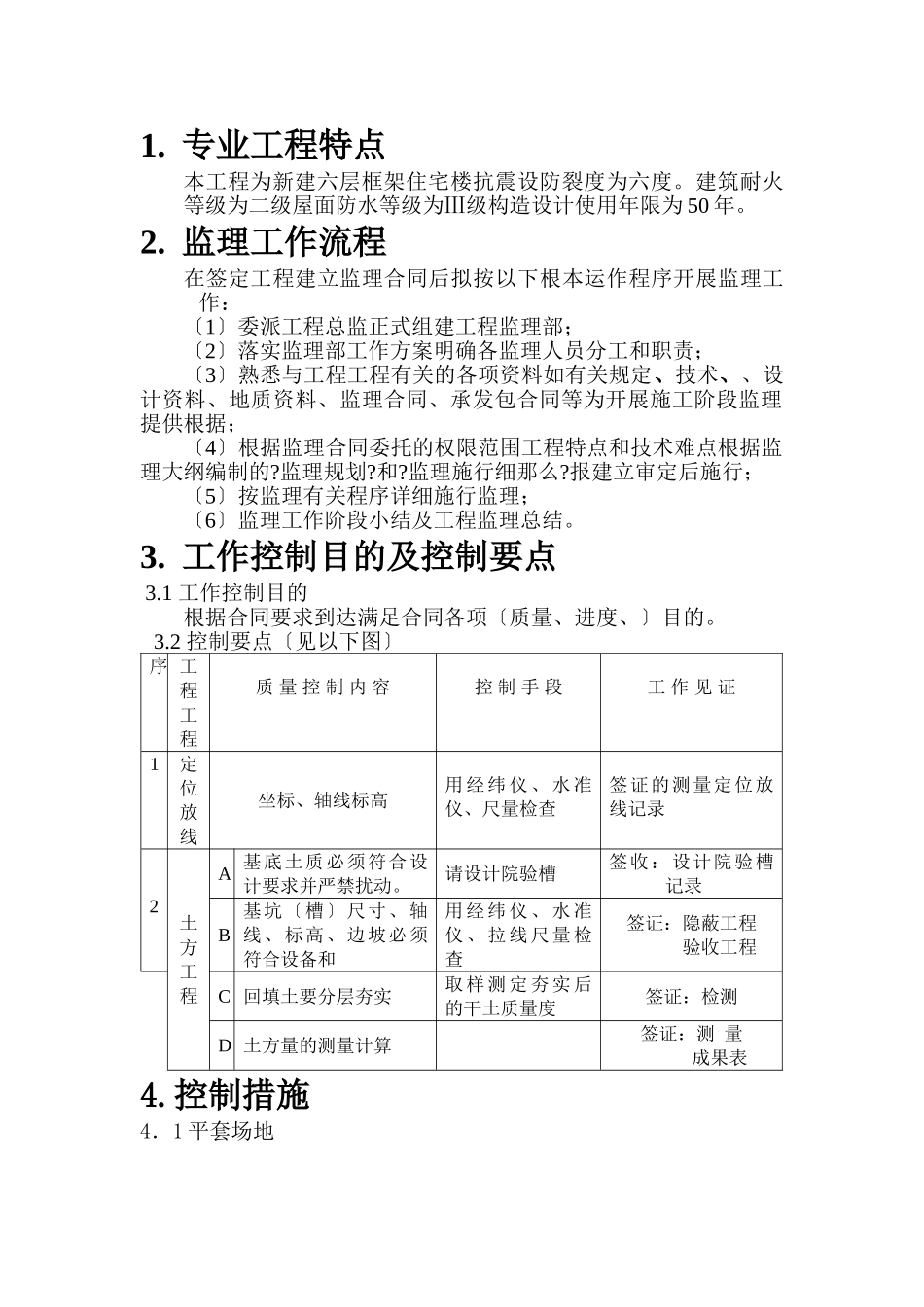

专业工程特点本工程为新建六层框架住宅楼抗震设防裂度为六度
建筑耐火等级为二级屋面防水等级为Ⅲ级构造设计使用年限为50年
监理工作流程在签定工程建立监理合同后拟按以下根本运作程序开展监理工作:〔1〕委派工程总监正式组建工程监理部;〔2〕落实监理部工作方案明确各监理人员分工和职责;〔3〕熟悉与工程工程有关的各项资料如有关规定、技术、、设计资料、地质资料、监理合同、承发包合同等为开展施工阶段监理提供根据;〔4〕根据监理合同委托的权限范围工程特点和技术难点根据监理大纲编制的
监理施行细那么
报建立审定后施行;〔5〕按监理有关程序详细施行监理;〔6〕监理工作阶段小结及工程监理总结
工作控制目的及控制要点3
1工作控制目的根据合同要求到达满足合同各项〔质量、进度、〕目的
2控制要点〔见以下图〕序工程工程质量控制内容控制手段工作见证1定位放线坐标、轴线标高用经纬仪、水准仪、尺量检查签证的测量定位放线记录2土方工程A基底土质必须符合设计要求并严禁扰动
请设计院验槽签收:设计院验槽记录B基坑〔槽〕尺寸、轴线、标高、边坡必须符合设备和用经纬仪、水准仪、拉线尺量检查签证:隐蔽工程验收工程C回填土要分层夯实取样测定夯实后的干土质量度签证:检测D土方量的测量计算签证:测量成果表4

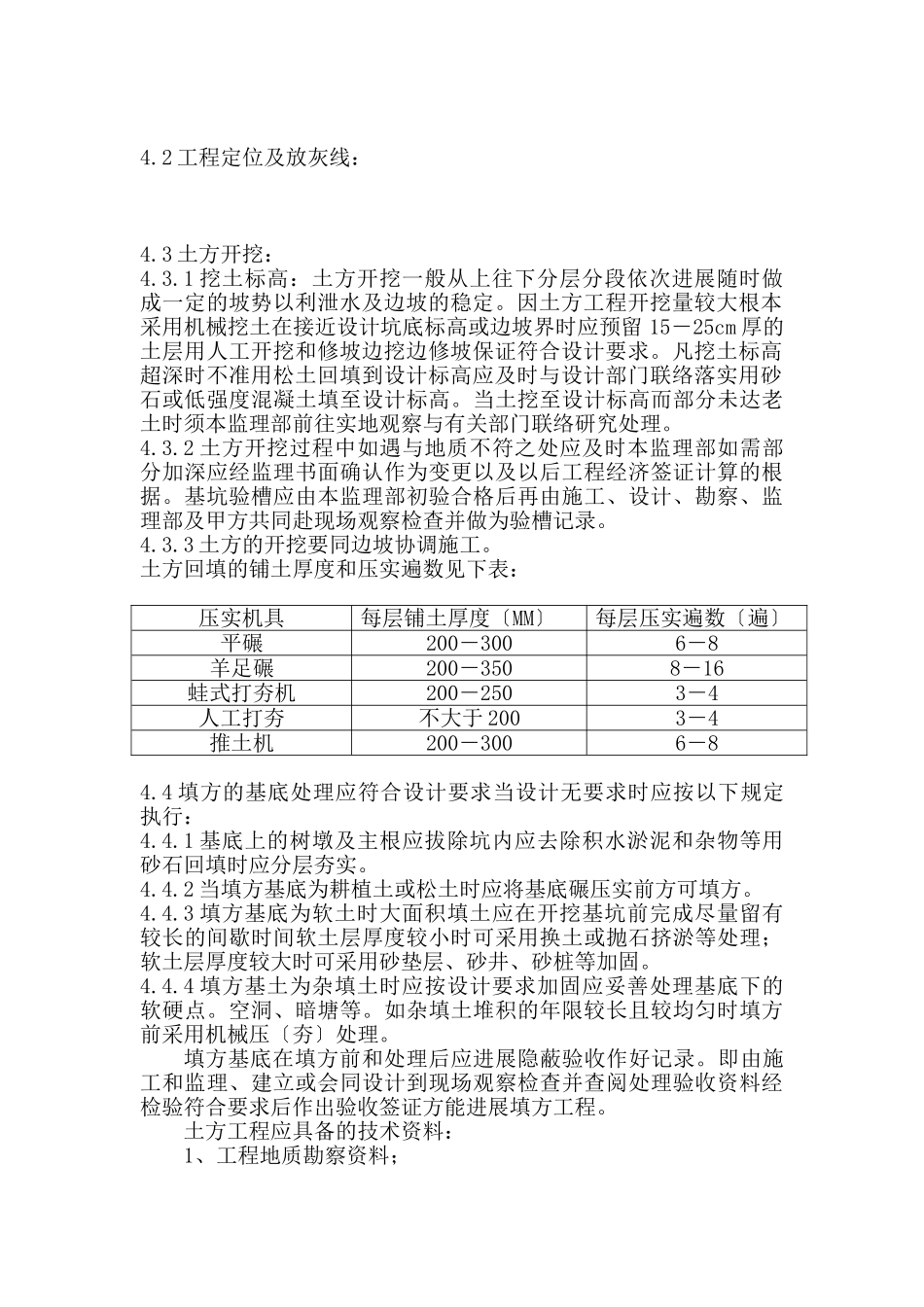

控制措施4.1平套场地4
2工程定位及放灰线:4
3土方开挖:4
1挖土标高:土方开挖一般从上往下分层分段依次进展随时做成一定的坡势以利泄水及边坡的稳定
因土方工程开挖量较大根本采用机械挖土在接近设计坑底标高或边坡界时应预留15-25cm厚的土层用人工开挖和修坡边挖边修坡保证符合设计要求
凡挖土标高超深时不准用松土回填到设计标高应及时与设计部门联络落实用砂石或低强度混凝土填至设计标高
当土挖至设计标高而部分未达老土时须本监理部前往实地观察与有关部门联络研究处理

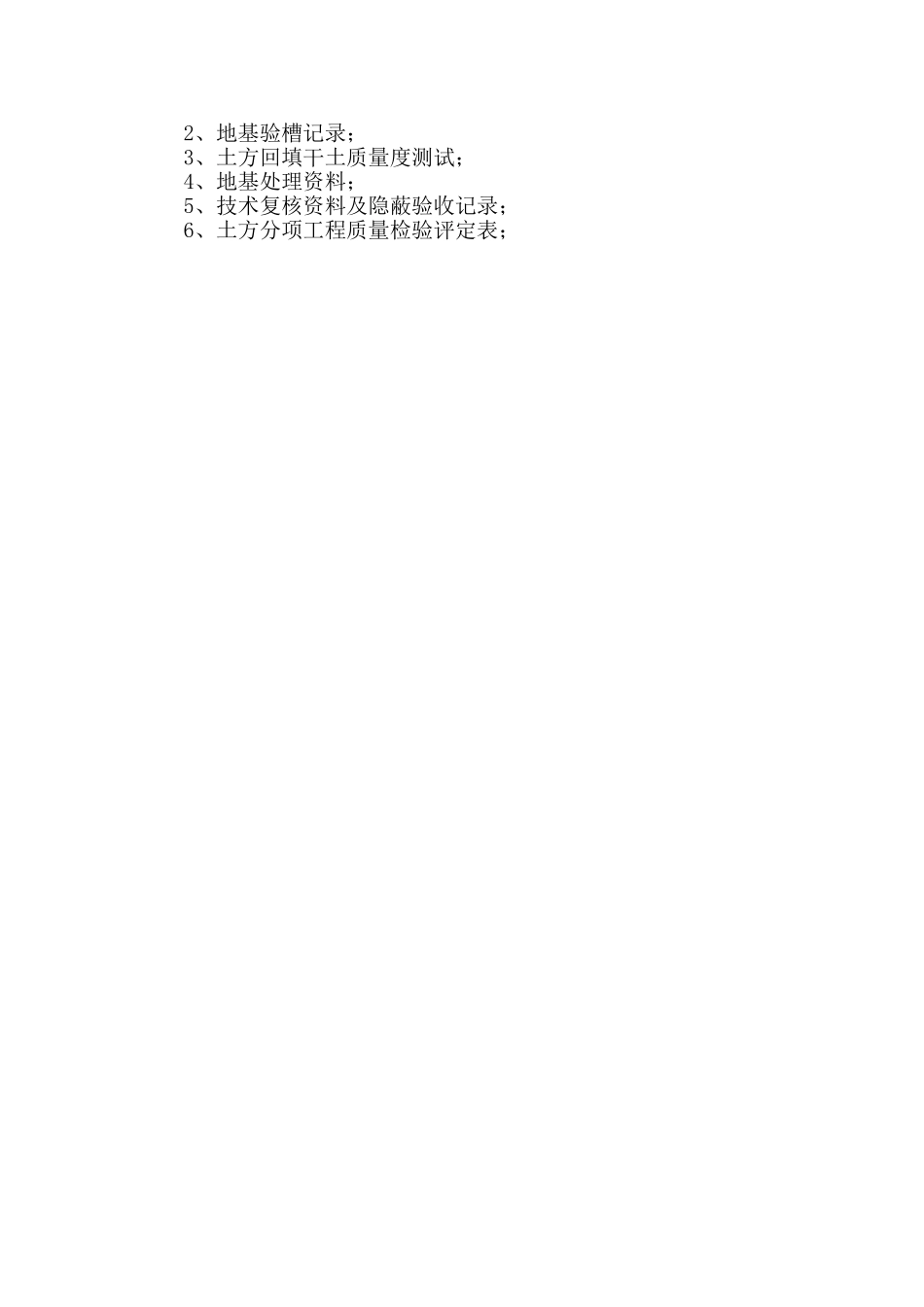

2土方开挖过程中如遇
