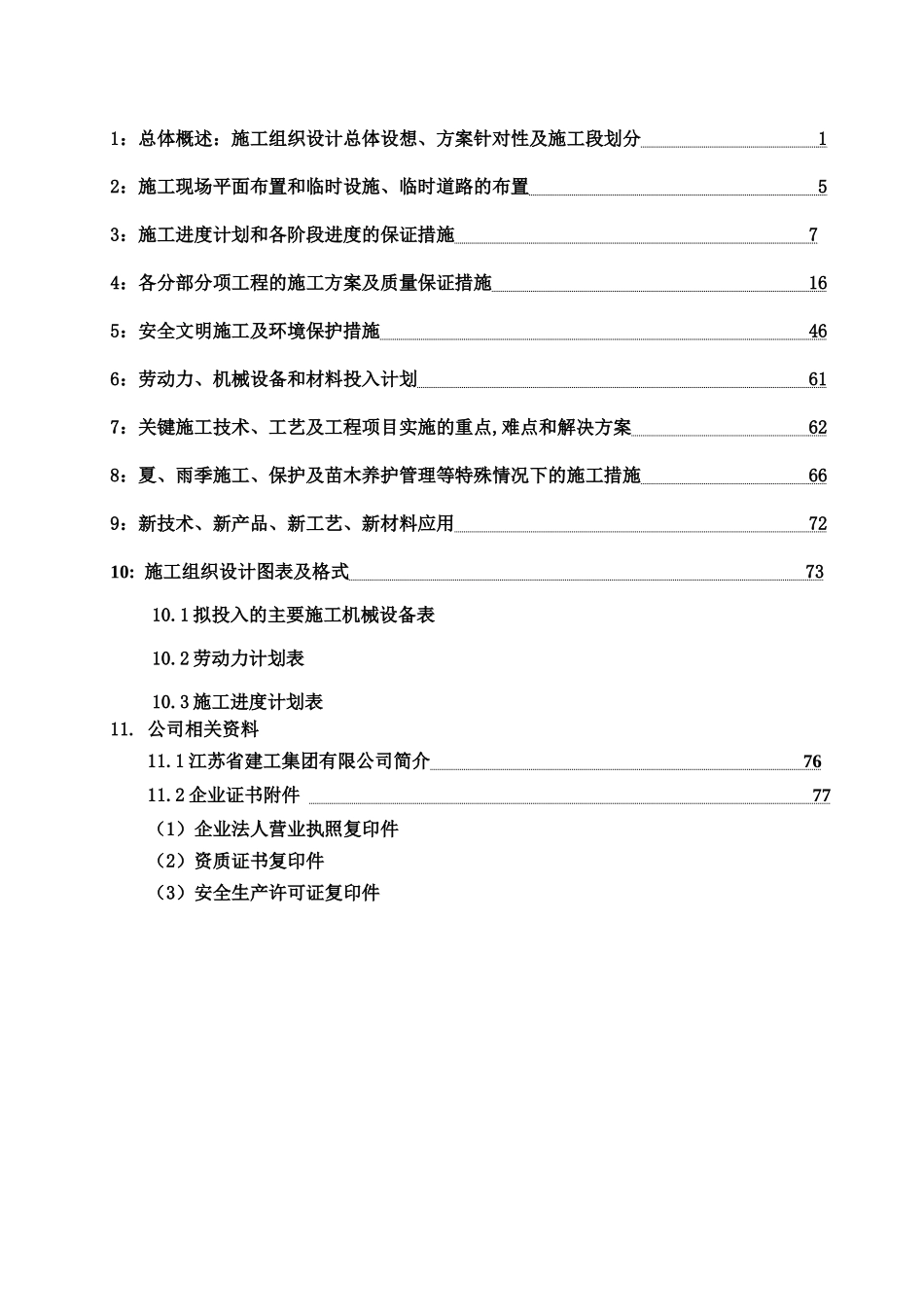

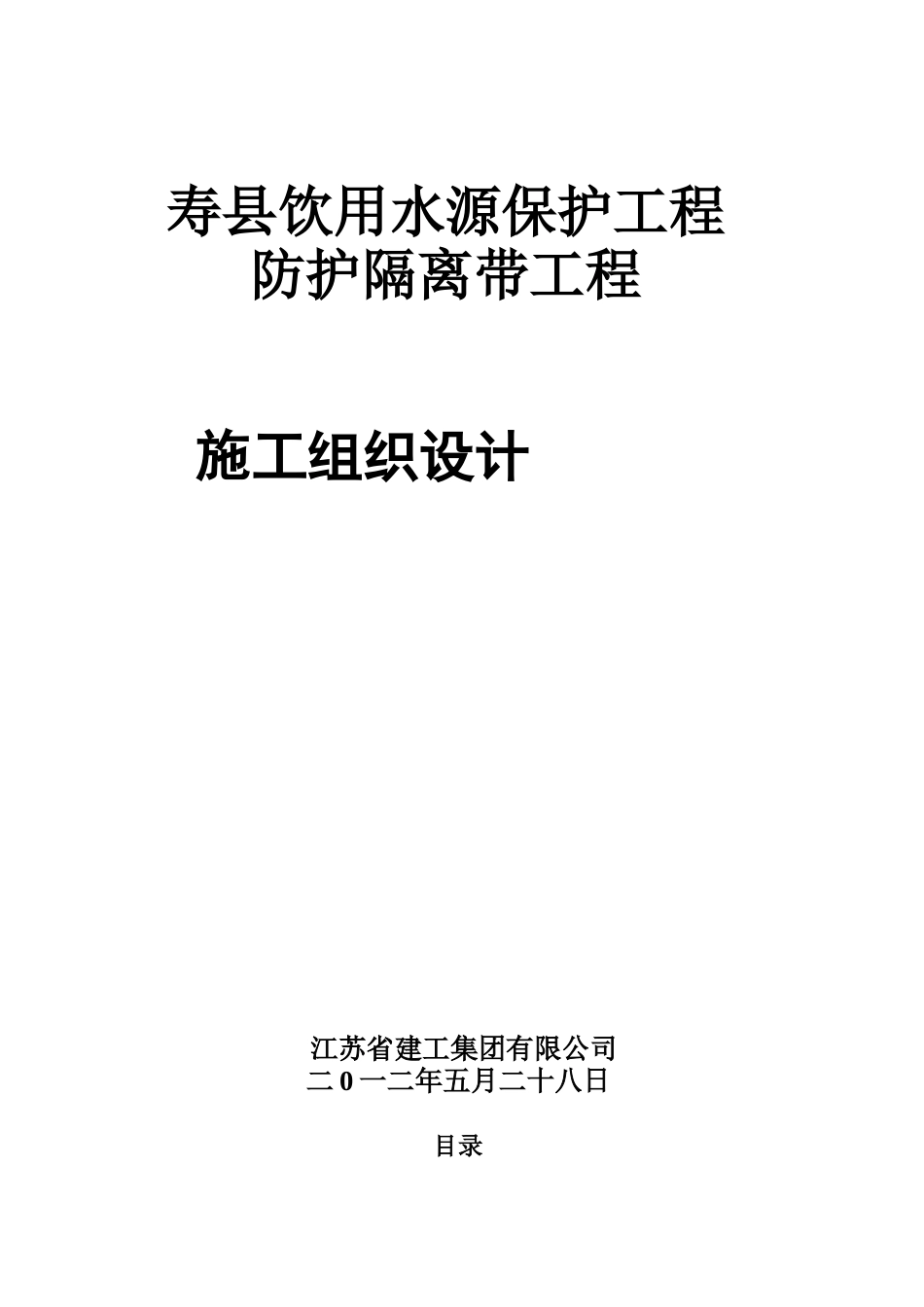

寿县饮用水源保护工程防护隔离带工程施工组织设计江苏省建工集团有限公司二0一二年五月二十八日目录1:总体概述:施工组织设计总体设想、方案针对性及施工段划分12:施工现场平面布置和临时设施、临时道路的布置53:施工进度计划和各阶段进度的保证措施74:各分部分项工程的施工方案及质量保证措施165:安全文明施工及环境保护措施466:劳动力、机械设备和材料投入计划617:关键施工技术、工艺及工程项目实施的重点,难点和解决方案628:夏、雨季施工、保护及苗木养护管理等特殊情况下的施工措施669:新技术、新产品、新工艺、新材料应用7210:施工组织设计图表及格式7310
1拟投入的主要施工机械设备表10
2劳动力计划表10
3施工进度计划表11
公司相关资料11
1江苏省建工集团有限公司简介7611

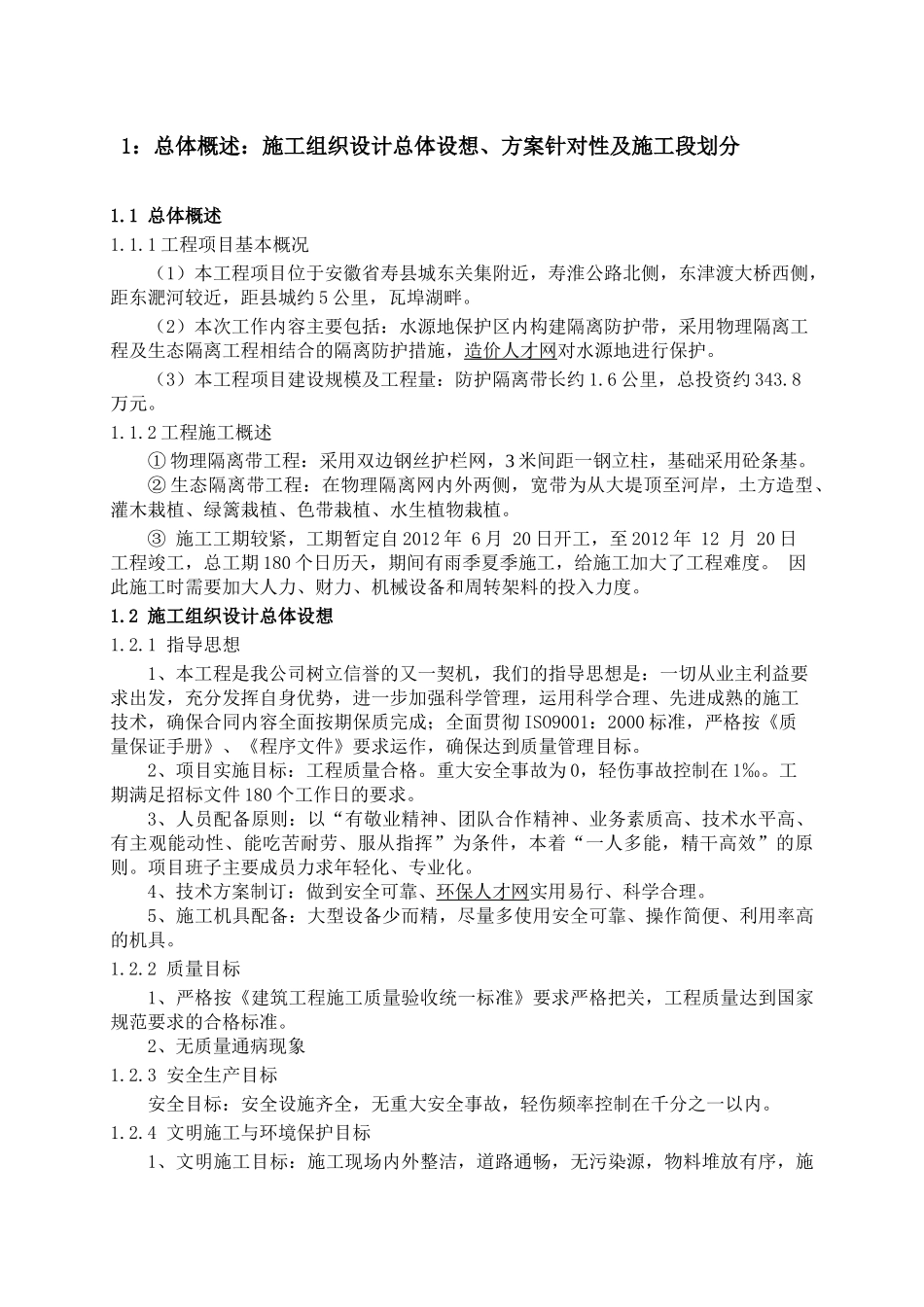

2企业证书附件77(1)企业法人营业执照复印件(2)资质证书复印件(3)安全生产许可证复印件1:总体概述:施工组织设计总体设想、方案针对性及施工段划分1
1总体概述1
1工程项目基本概况(1)本工程项目位于安徽省寿县城东关集附近,寿淮公路北侧,东津渡大桥西侧,距东淝河较近,距县城约5公里,瓦埠湖畔
(2)本次工作内容主要包括:水源地保护区内构建隔离防护带,采用物理隔离工程及生态隔离工程相结合的隔离防护措施,造价人才网对水源地进行保护
(3)本工程项目建设规模及工程量:防护隔离带长约1
6公里,总投资约343
2工程施工概述①物理隔离带工程:采用双边钢丝护栏网,3米间距一钢立柱,基础采用砼条基
②生态隔离带工程:在物理隔离网内外两侧,宽带为从大堤顶至河岸,土方造型、灌木栽植、绿篱栽植、色带栽植、水生植物栽植
③施工工期较紧,工期暂定自2012年6月20日开工,至2012年12月20日工程竣工,总工期180个日历天,期间有雨季夏季施工,给施工加大了工程难度
因此施工时需要加大
