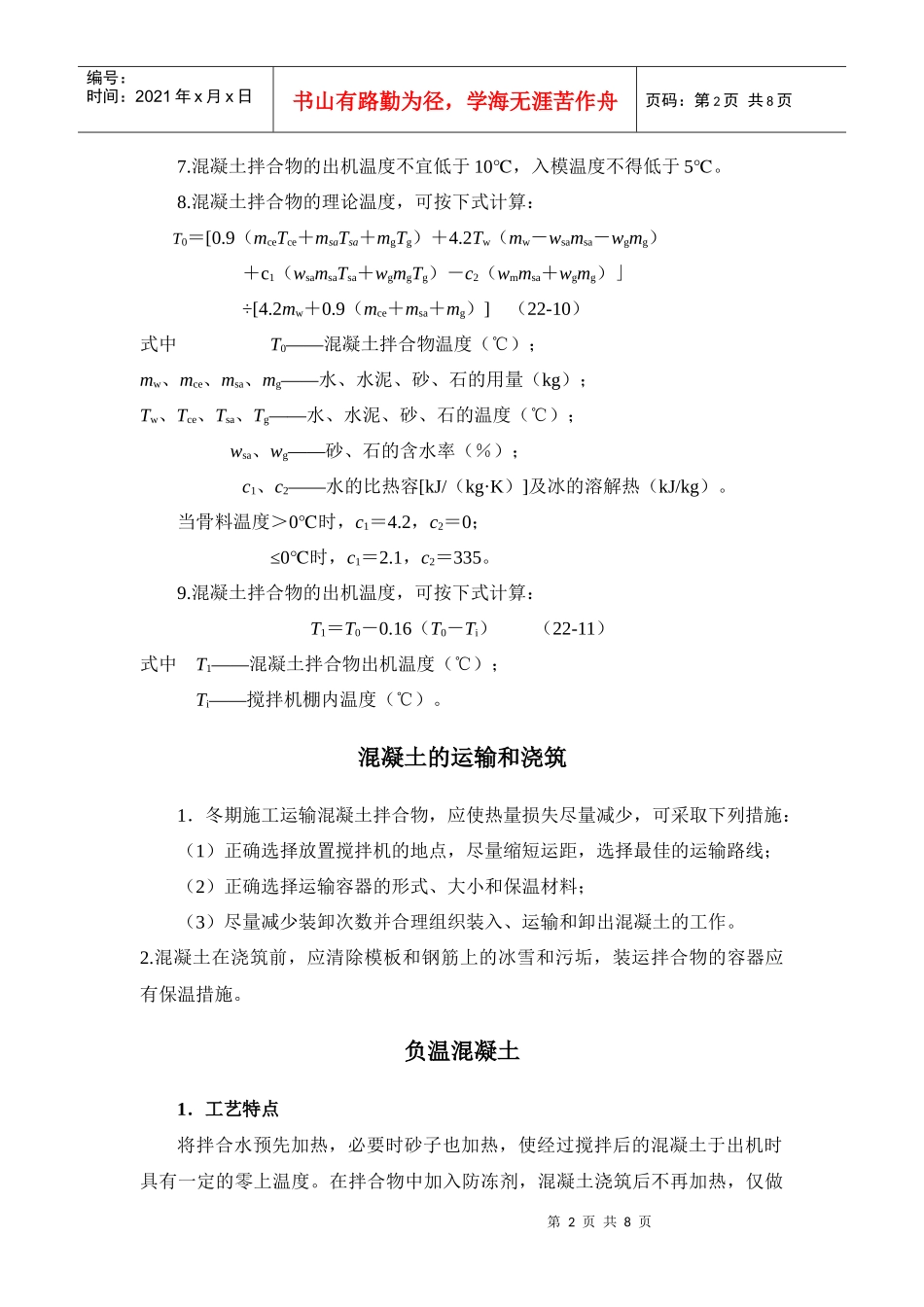

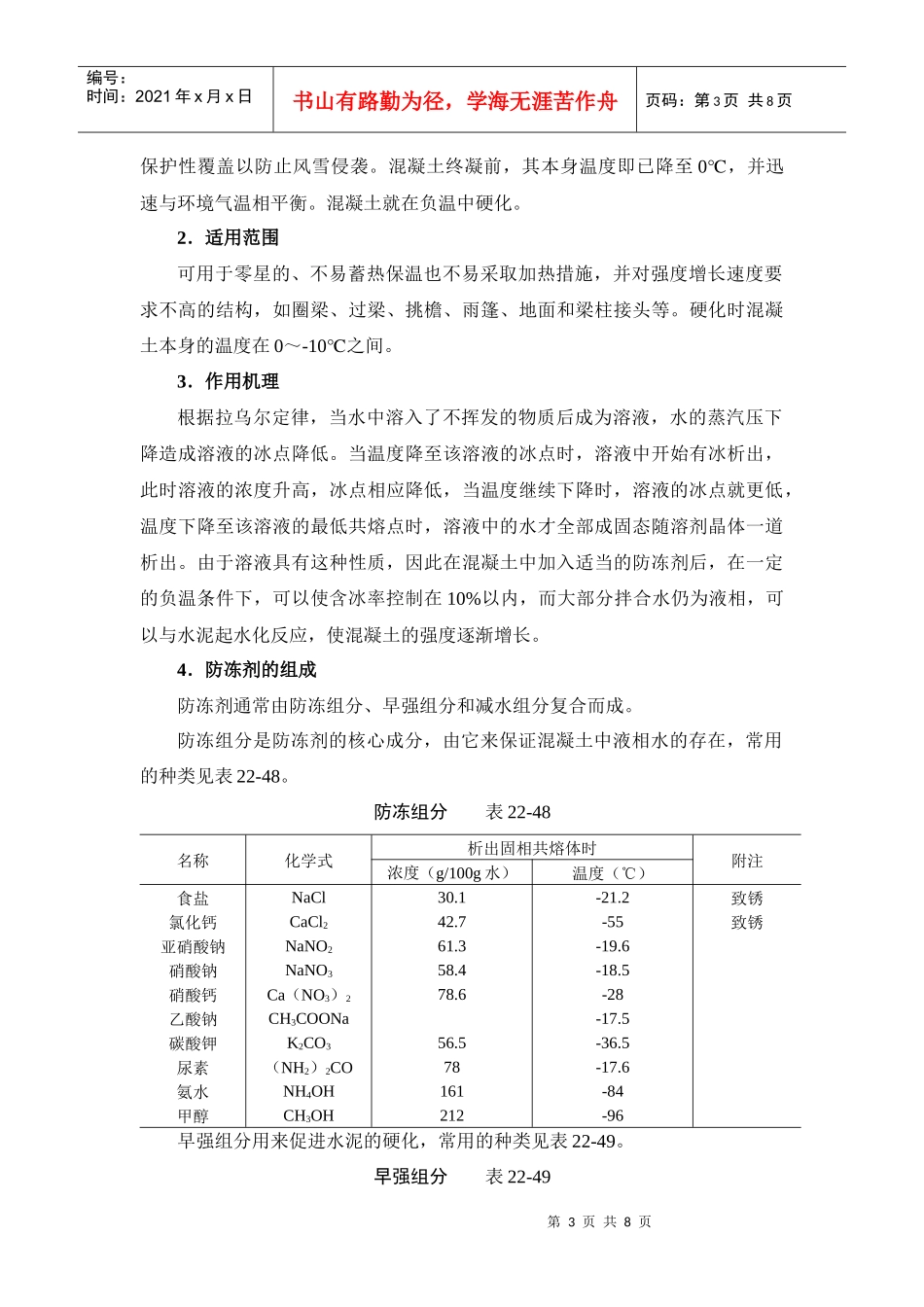

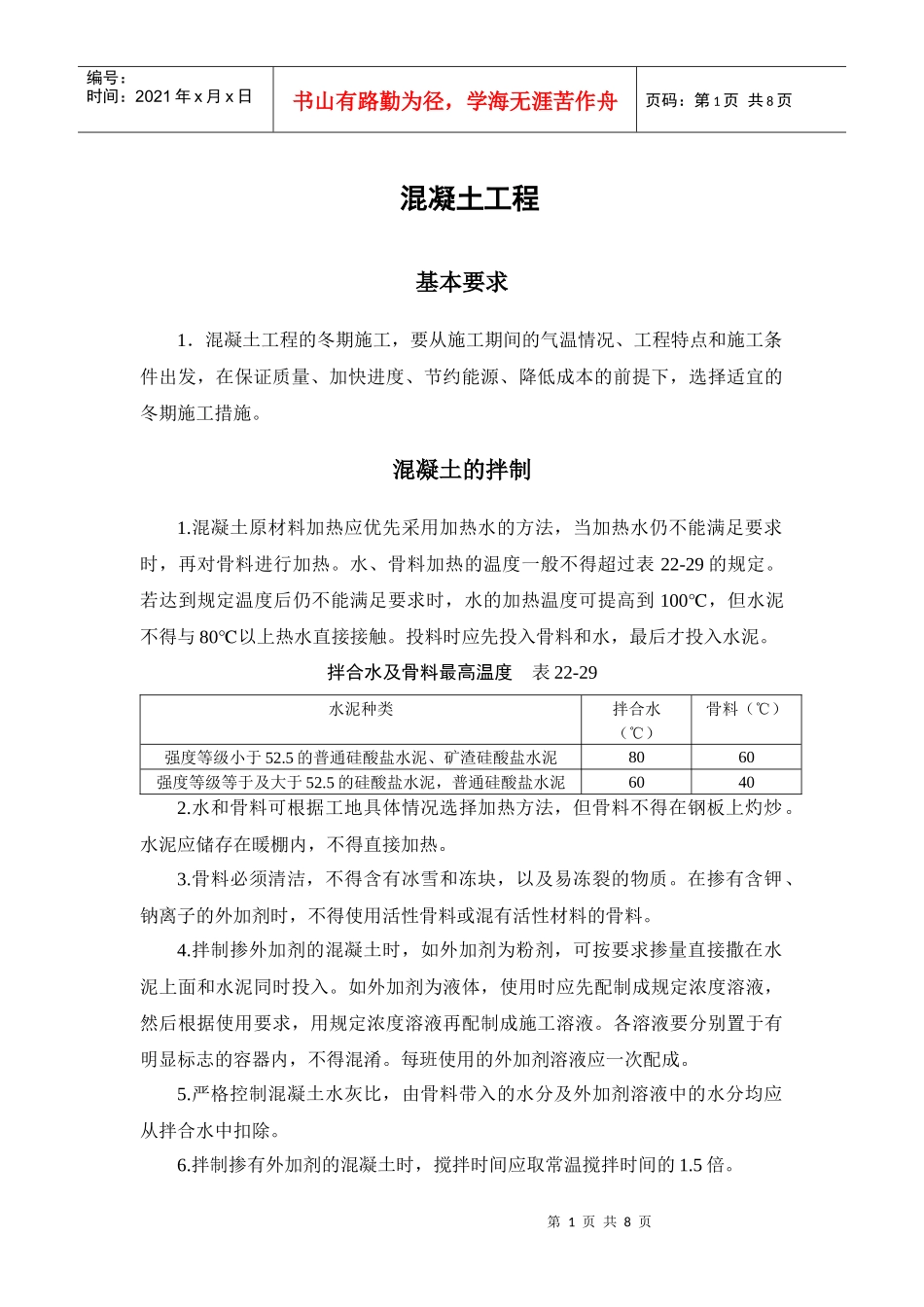

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页混凝土工程基本要求1.混凝土工程的冬期施工,要从施工期间的气温情况、工程特点和施工条件出发,在保证质量、加快进度、节约能源、降低成本的前提下,选择适宜的冬期施工措施。混凝土的拌制1.混凝土原材料加热应优先采用加热水的方法,当加热水仍不能满足要求时,再对骨料进行加热。水、骨料加热的温度一般不得超过表22-29的规定。若达到规定温度后仍不能满足要求时,水的加热温度可提高到100℃,但水泥不得与80℃以上热水直接接触。投料时应先投入骨料和水,最后才投入水泥。拌合水及骨料最高温度表22-29水泥种类拌合水(℃)骨料(℃)强度等级小于52.5的普通硅酸盐水泥、矿渣硅酸盐水泥8060强度等级等于及大于52.5的硅酸盐水泥,普通硅酸盐水泥60402.水和骨料可根据工地具体情况选择加热方法,但骨料不得在钢板上灼炒。水泥应储存在暖棚内,不得直接加热。3.骨料必须清洁,不得含有冰雪和冻块,以及易冻裂的物质。在掺有含钾、钠离子的外加剂时,不得使用活性骨料或混有活性材料的骨料。4.拌制掺外加剂的混凝土时,如外加剂为粉剂,可按要求掺量直接撒在水泥上面和水泥同时投入。如外加剂为液体,使用时应先配制成规定浓度溶液,然后根据使用要求,用规定浓度溶液再配制成施工溶液。各溶液要分别置于有明显标志的容器内,不得混淆。每班使用的外加剂溶液应一次配成。5.严格控制混凝土水灰比,由骨料带入的水分及外加剂溶液中的水分均应从拌合水中扣除。6.拌制掺有外加剂的混凝土时,搅拌时间应取常温搅拌时间的1.5倍。第2页共8页第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页7.混凝土拌合物的出机温度不宜低于10℃,入模温度不得低于5℃。8.混凝土拌合物的理论温度,可按下式计算:T0=[0.9(mceTce+msaTsa+mgTg)+4.2Tw(mw-wsamsa-wgmg)+c1(wsamsaTsa+wgmgTg)-c2(wmmsa+wgmg)」÷[4.2mw+0.9(mce+msa+mg)](22-10)式中T0——混凝土拌合物温度(℃);mw、mce、msa、mg——水、水泥、砂、石的用量(kg);Tw、Tce、Tsa、Tg——水、水泥、砂、石的温度(℃);wsa、wg——砂、石的含水率(%);c1、c2——水的比热容[kJ/(kg·K)]及冰的溶解热(kJ/kg)。当骨料温度>0℃时,c1=4.2,c2=0;≤0℃时,c1=2.1,c2=335。9.混凝土拌合物的出机温度,可按下式计算:T1=T0-0.16(T0-Ti)(22-11)式中T1——混凝土拌合物出机温度(℃);Ti——搅拌机棚内温度(℃)。混凝土的运输和浇筑1.冬期施工运输混凝土拌合物,应使热量损失尽量减少,可采取下列措施:(1)正确选择放置搅拌机的地点,尽量缩短运距,选择最佳的运输路线;(2)正确选择运输容器的形式、大小和保温材料;(3)尽量减少装卸次数并合理组织装入、运输和卸出混凝土的工作。2.混凝土在浇筑前,应清除模板和钢筋上的冰雪和污垢,装运拌合物的容器应有保温措施。负温混凝土1.工艺特点将拌合水预先加热,必要时砂子也加热,使经过搅拌后的混凝土于出机时具有一定的零上温度。在拌合物中加入防冻剂,混凝土浇筑后不再加热,仅做第3页共8页第2页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共8页保护性覆盖以防止风雪侵袭。混凝土终凝前,其本身温度即已降至0℃,并迅速与环境气温相平衡。混凝土就在负温中硬化。2.适用范围可用于零星的、不易蓄热保温也不易采取加热措施,并对强度增长速度要求不高的结构,如圈梁、过梁、挑檐、雨篷、地面和梁柱接头等。硬化时混凝土本身的温度在0~-10℃之间。3.作用机理根据拉乌尔定律,当水中溶入了不挥发的物质后成为溶液,水的蒸汽压下降造成溶液的冰点降低。当温度降至该溶液的冰点时,溶液中开始有冰析出,此时溶液的浓度升高,冰点相应降低,当温度继续下降时,溶液的冰点就更低,温度下降至该溶液的最低共熔点时,溶液中的水才全部成固态随溶剂晶体一道析出。由于溶液具有这种性质,因此在混凝土中加入适当的防冻剂后,在一定的负温条件下,可以使含冰率控制在10%以内,而大部分拌合水仍...
