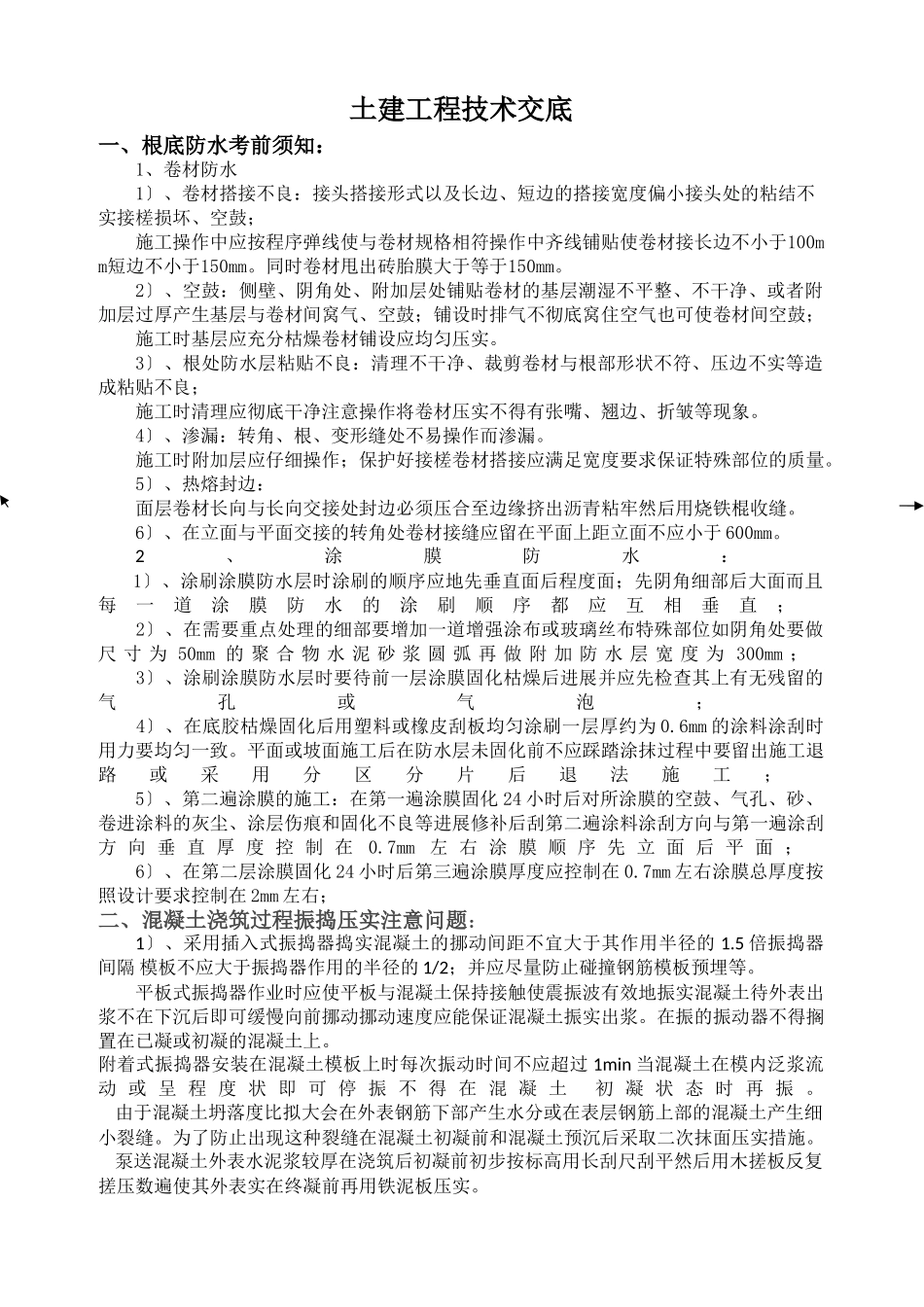

土建工程技术交底一、根底防水考前须知:1、卷材防水1〕、卷材搭接不良:接头搭接形式以及长边、短边的搭接宽度偏小接头处的粘结不实接槎损坏、空鼓;施工操作中应按程序弹线使与卷材规格相符操作中齐线铺贴使卷材接长边不小于100mm短边不小于150mm
同时卷材甩出砖胎膜大于等于150mm
2〕、空鼓:侧壁、阴角处、附加层处铺贴卷材的基层潮湿不平整、不干净、或者附加层过厚产生基层与卷材间窝气、空鼓;铺设时排气不彻底窝住空气也可使卷材间空鼓;施工时基层应充分枯燥卷材铺设应均匀压实
3〕、根处防水层粘贴不良:清理不干净、裁剪卷材与根部形状不符、压边不实等造成粘贴不良;施工时清理应彻底干净注意操作将卷材压实不得有张嘴、翘边、折皱等现象
4〕、渗漏:转角、根、变形缝处不易操作而渗漏
施工时附加层应仔细操作;保护好接槎卷材搭接应满足宽度要求保证特殊部位的质量
5〕、热熔封边:面层卷材长向与长向交接处封边必须压合至边缘挤出沥青粘牢然后用烧铁棍收缝
6〕、在立面与平面交接的转角处卷材接缝应留在平面上距立面不应小于600mm
2、涂膜防水:1〕、涂刷涂膜防水层时涂刷的顺序应地先垂直面后程度面;先阴角细部后大面而且每一道涂膜防水的涂刷顺序都应互相垂直;2〕、在需要重点处理的细部要增加一道增强涂布或玻璃丝布特殊部位如阴角处要做尺寸为50mm的聚合物水泥砂浆圆弧再做附加防水层宽度为300mm;3〕、涂刷涂膜防水层时要待前一层涂膜固化枯燥后进展并应先检查其上有无残留的气孔或气泡;4〕、在底胶枯燥固化后用塑料或橡皮刮板均匀涂刷一层厚约为0
6mm的涂料涂刮时用力要均匀一致

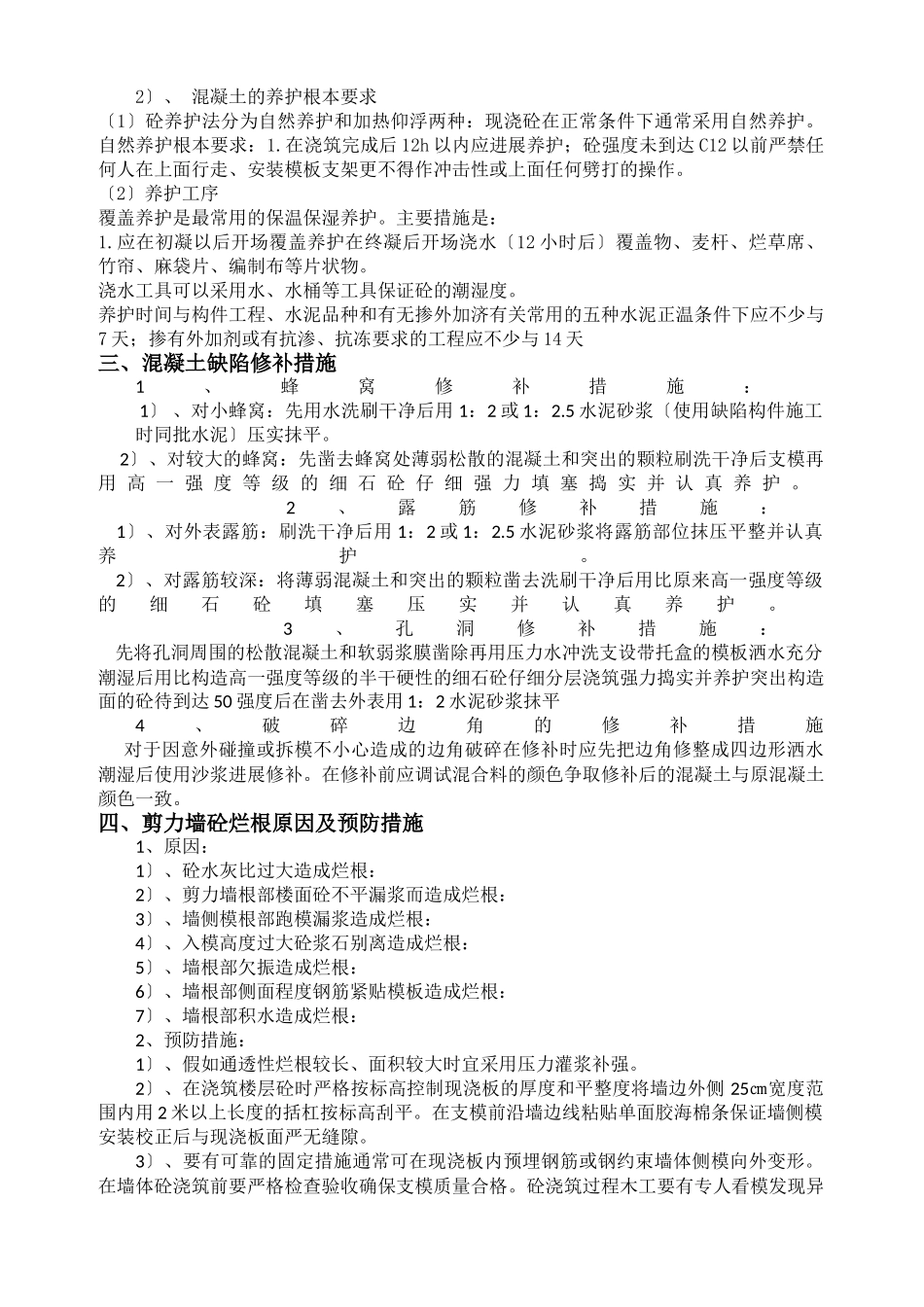

平面或坡面施工后在防水层未固化前不应踩踏涂抹过程中要留出施工退路或采用分区分片后退法施工;5〕、第二遍涂膜的施工:在第一遍涂膜固化24小时后对所涂膜的空鼓、气孔、砂、卷进涂料的灰尘、涂层伤痕和固化不良等进展修补后刮第二遍涂料涂刮方向与第一遍
