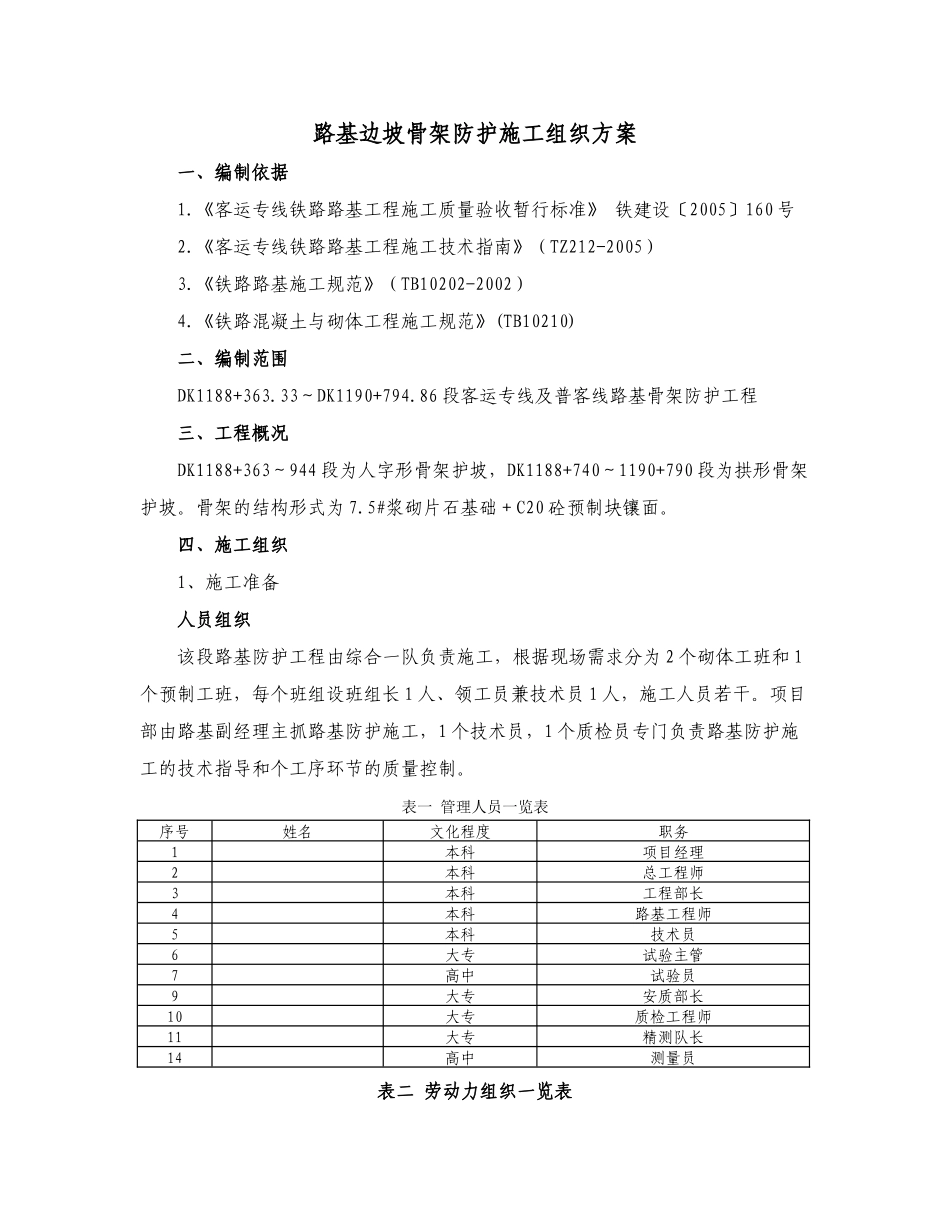

路基边坡骨架防护施工组织方案一、编制依据1
《客运专线铁路路基工程施工质量验收暂行标准》铁建设〔2005〕160号2
《客运专线铁路路基工程施工技术指南》(TZ212-2005)3
《铁路路基施工规范》(TB10202-2002)4
《铁路混凝土与砌体工程施工规范》(TB10210)二、编制范围DK1188+363
33~DK1190+794
86段客运专线及普客线路基骨架防护工程三、工程概况DK1188+363~944段为人字形骨架护坡,DK1188+740~1190+790段为拱形骨架护坡

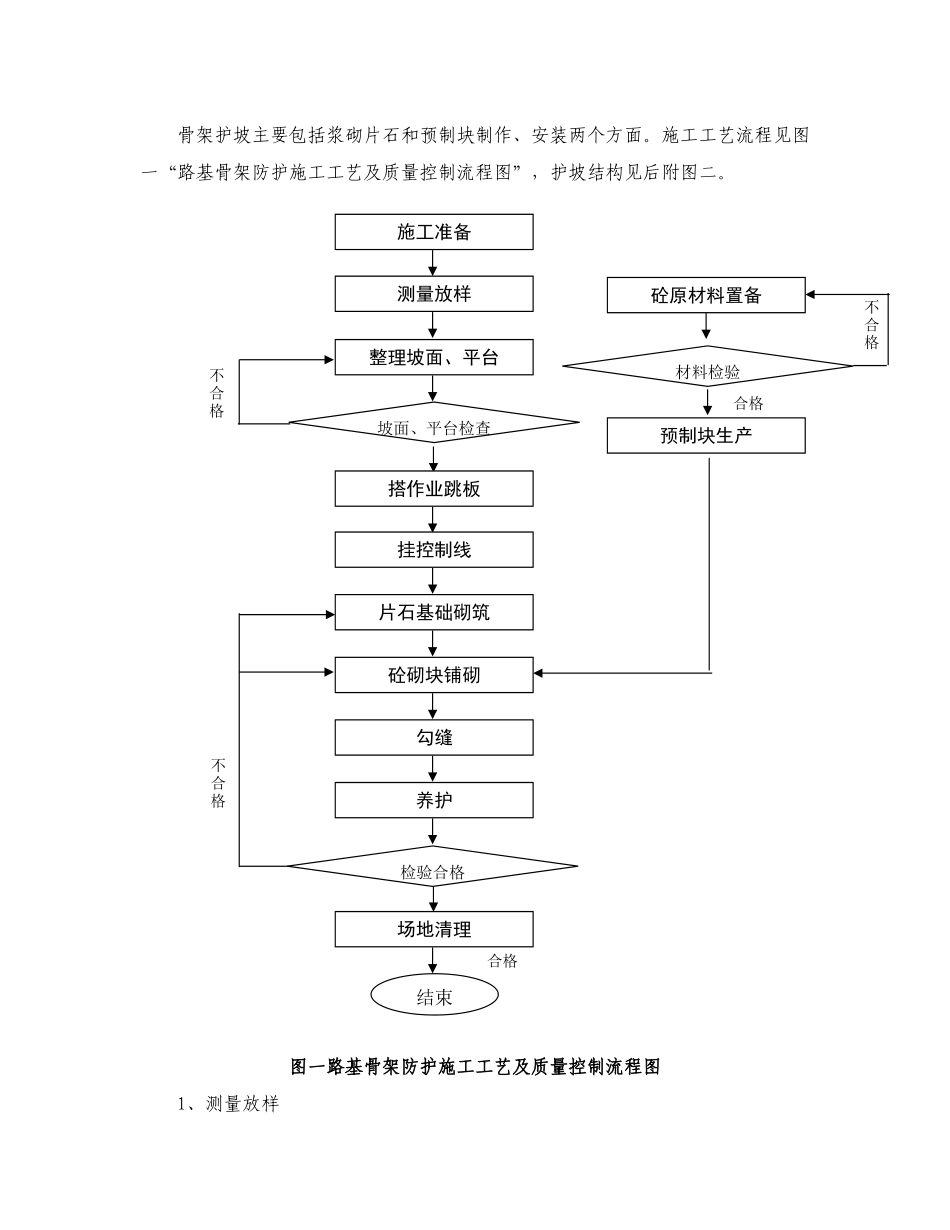

骨架的结构形式为7
5#浆砌片石基础+C20砼预制块镶面
四、施工组织1、施工准备人员组织该段路基防护工程由综合一队负责施工,根据现场需求分为2个砌体工班和1个预制工班,每个班组设班组长1人、领工员兼技术员1人,施工人员若干
项目部由路基副经理主抓路基防护施工,1个技术员,1个质检员专门负责路基防护施工的技术指导和个工序环节的质量控制
表一管理人员一览表序号姓名文化程度职务1本科项目经理2本科总工程师3本科工程部长4本科路基工程师5本科技术员6大专试验主管7高中试验员9大专安质部长10大专质检工程师11大专精测队长14高中测量员表二劳动力组织一览表序号工班人数责任范围1预制工班15预制厂建设及所有预制构件的加工制作2砌体一班40DK1188+363~DK1188+944段所有砌体施工3砌体二班40DK1189+740~DK1190+790段所有砌体施工机械设备配制路基防护施工所需设备主要有小型挖掘机、砂浆拌和设备、砼预制块生产设备等详见“路基防护工程机械设备配置表一览表”
