目录第一章编制依据本工程业主提供的有关设计参考图纸本工程地质勘察报告《地基与基础工程施工及验收规范》()《建筑与市政降水工程技术规范》()总承包合同第二章工程概况一、工程概况工程名称:工程地点:本工程位于市中心约公里会所
建设单位:有限公司工程规模:本会所工程由地下设备用房、电气用房及游泳池、乒乓球及篮球室、和温室;首层为会所办公、接待、健身及休息室组成
会所建筑面积为3145
57m2,其中地上992
5m2,地下2153
07m2;会所为地上一层,局部两层,地下两层,地下层高为4
5m,地上层高为4
2m,局部层高为9

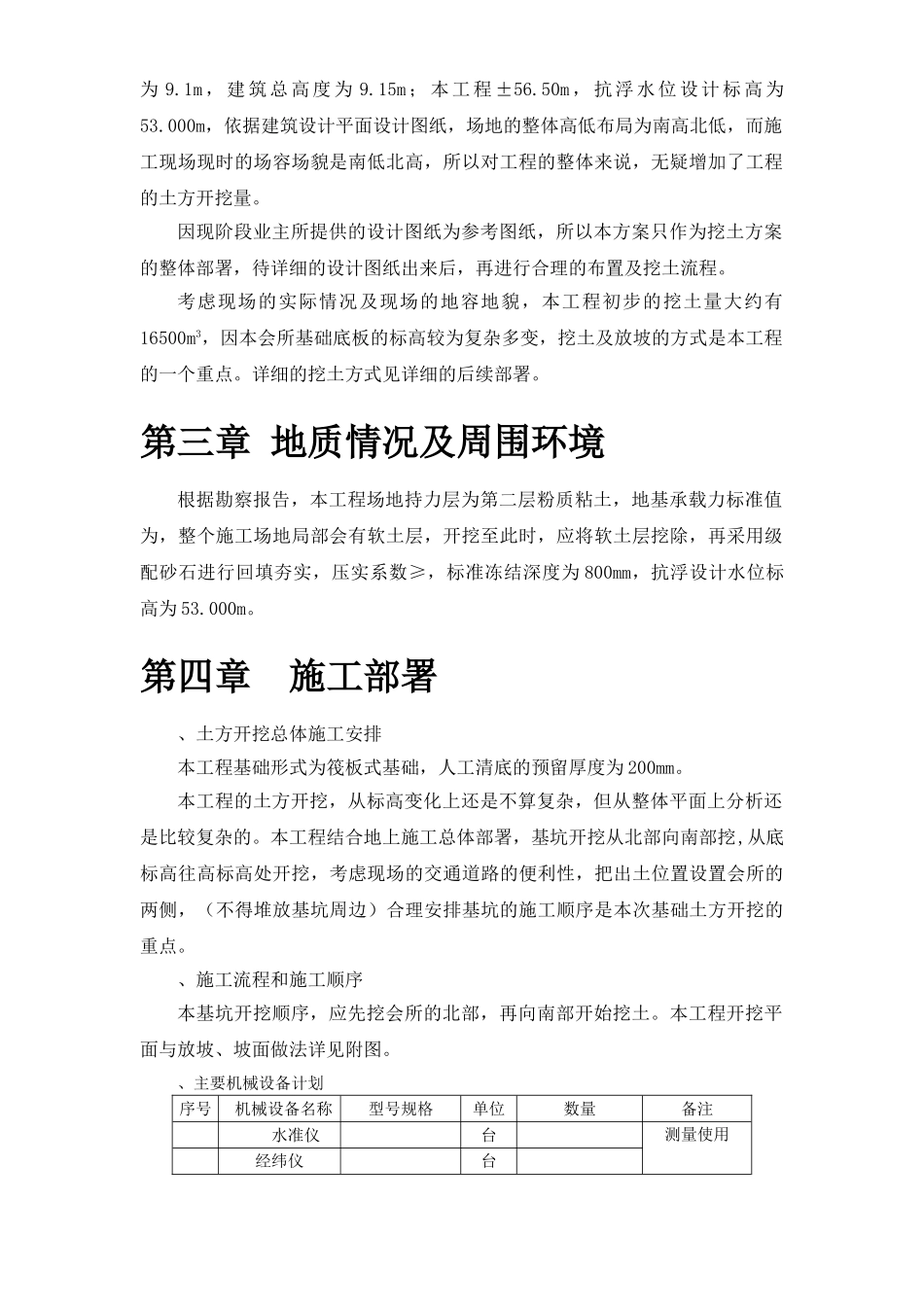

1m,建筑总高度为9
15m;本工程±56
50m,抗浮水位设计标高为53
000m,依据建筑设计平面设计图纸,场地的整体高低布局为南高北低,而施工现场现时的场容场貌是南低北高,所以对工程的整体来说,无疑增加了工程的土方开挖量
因现阶段业主所提供的设计图纸为参考图纸,所以本方案只作为挖土方案的整体部署,待详细的设计图纸出来后,再进行合理的布置及挖土流程
考虑现场的实际情况及现场的地容地貌,本工程初步的挖土量大约有16500m3,因本会所基础底板的标高较为复杂多变,挖土及放坡的方式是本工程的一个重点
详细的挖土方式见详细的后续部署
第三章地质情况及周围环境根据勘察报告,本工程场地持力层为第二层粉质粘土,地基承载力标准值为,整个施工场地局部会有软土层,开挖至此时,应将软土层挖除,再采用级配砂石进行回填夯实,压实系数≥,标准冻结深度为800mm,抗浮设计水位标高为53
第四章施工部署、土方开挖总体施工安排本工程基础形式为筏板式基础,人工清底的预留厚度为200mm
本工程的土方开挖,从标高变化上还是不算复杂,但从整体平面上分析还是比较复杂的
本工程结合地上施工总体部署,基坑开挖从北部向南部挖,从底标高往高标高处开挖,考虑现场的交通道路的便利性,把出土位
