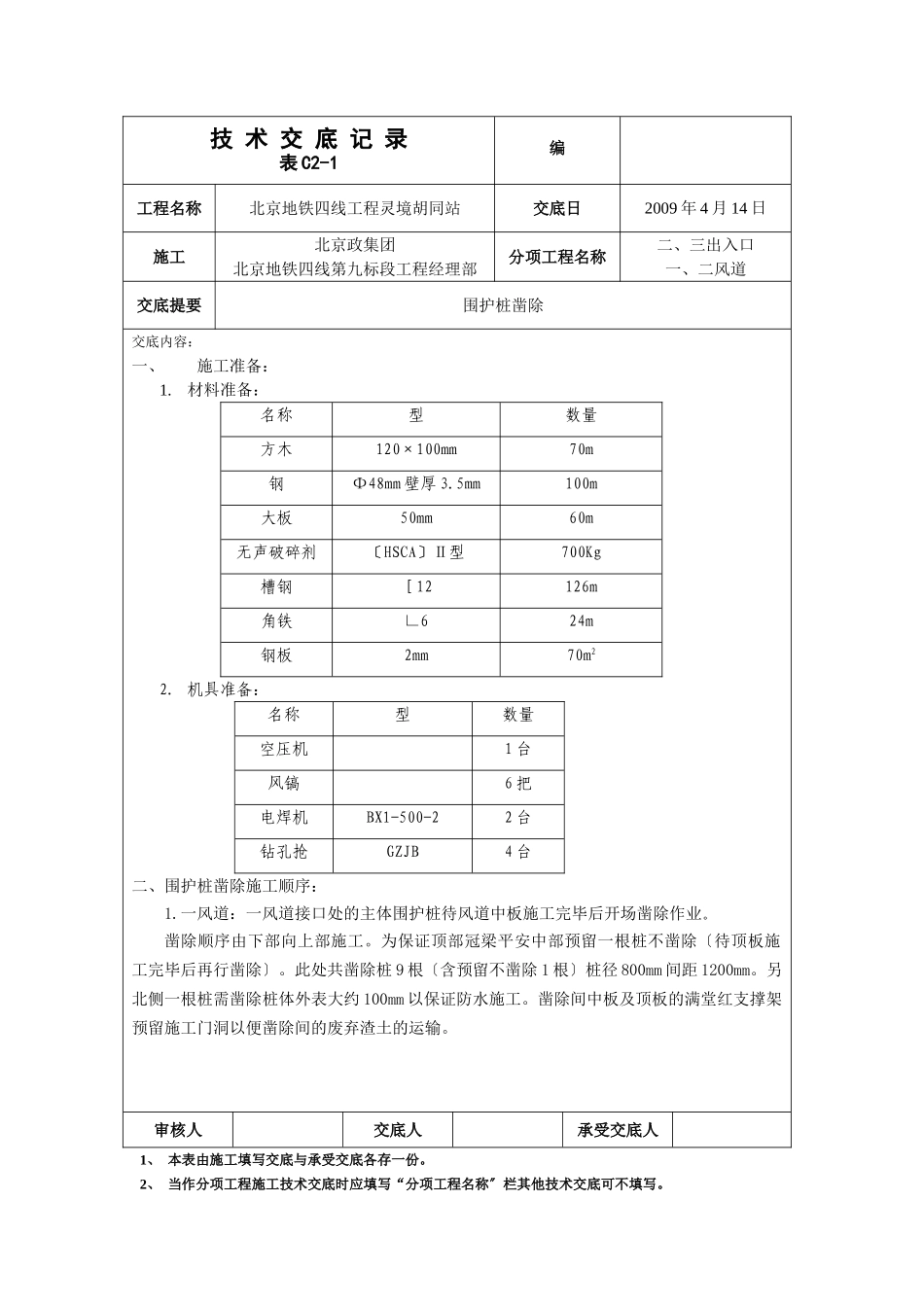

技术交底记录表C2-1编工程名称北京地铁四线工程灵境胡同站交底日2009年4月14日施工北京政集团北京地铁四线第九标段工程经理部分项工程名称二、三出入口一、二风道交底提要围护桩凿除交底内容:一、施工准备:1
材料准备:名称型数量方木120×100mm70m钢Φ48mm壁厚3
5mm100m大板50mm60m无声破碎剂〔HSCA〕Ⅱ型700Kg槽钢[12126m角铁∟624m钢板2mm70m22
机具准备:名称型数量空压机1台风镐6把电焊机BX1-500-22台钻孔抢GZJB4台二、围护桩凿除施工顺序:1
一风道:一风道接口处的主体围护桩待风道中板施工完毕后开场凿除作业
凿除顺序由下部向上部施工
为保证顶部冠梁平安中部预留一根桩不凿除〔待顶板施工完毕后再行凿除〕
此处共凿除桩9根〔含预留不凿除1根〕桩径800mm间距1200mm
另北侧一根桩需凿除桩体外表大约100mm以保证防水施工
凿除间中板及顶板的满堂红支撑架预留施工门洞以便凿除间的废弃渣土的运输
审核人交底人承受交底人1、本表由施工填写交底与承受交底各存一份
2、当作分项工程施工技术交底时应填写“分项工程名称〞栏其他技术交底可不填写

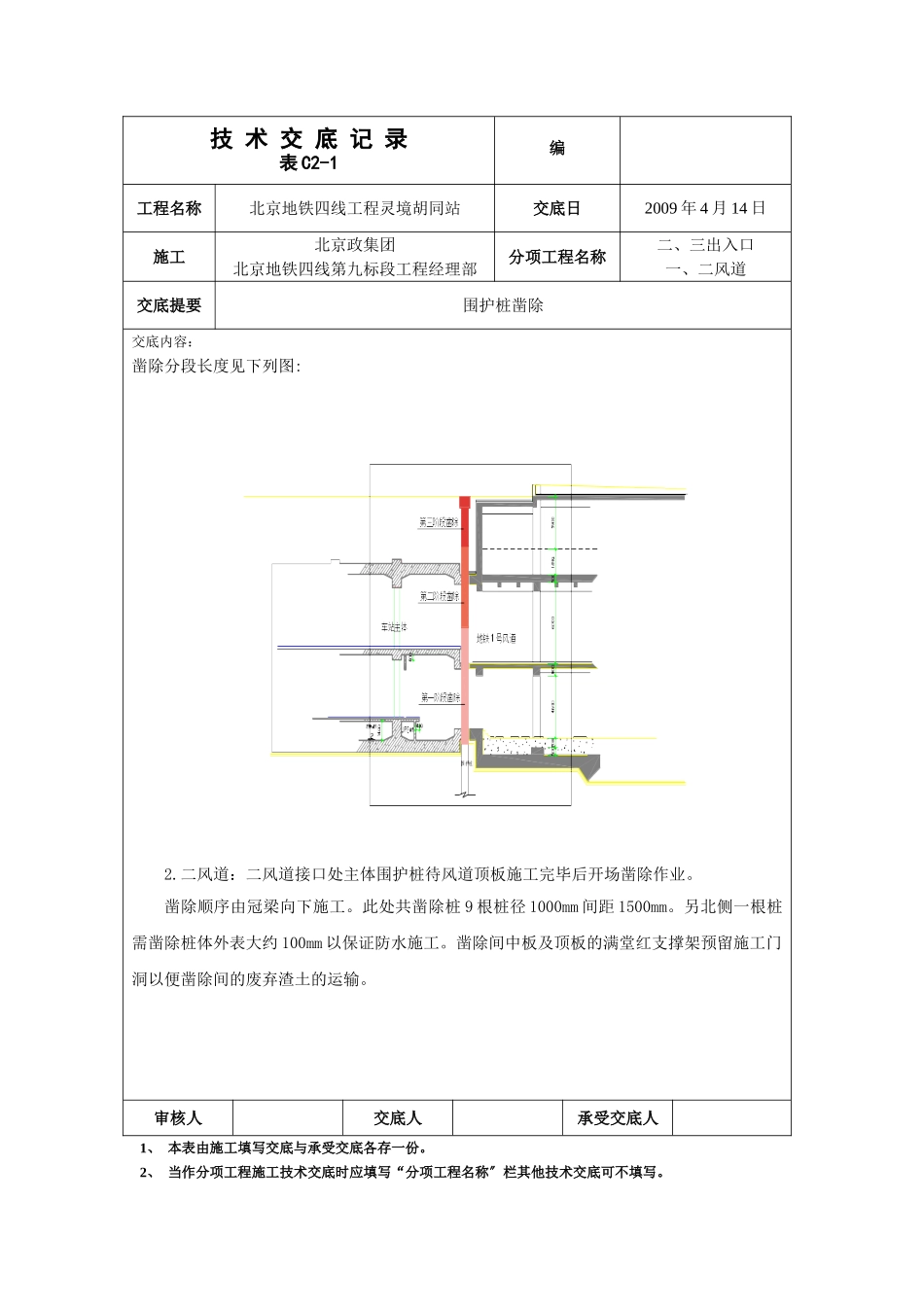

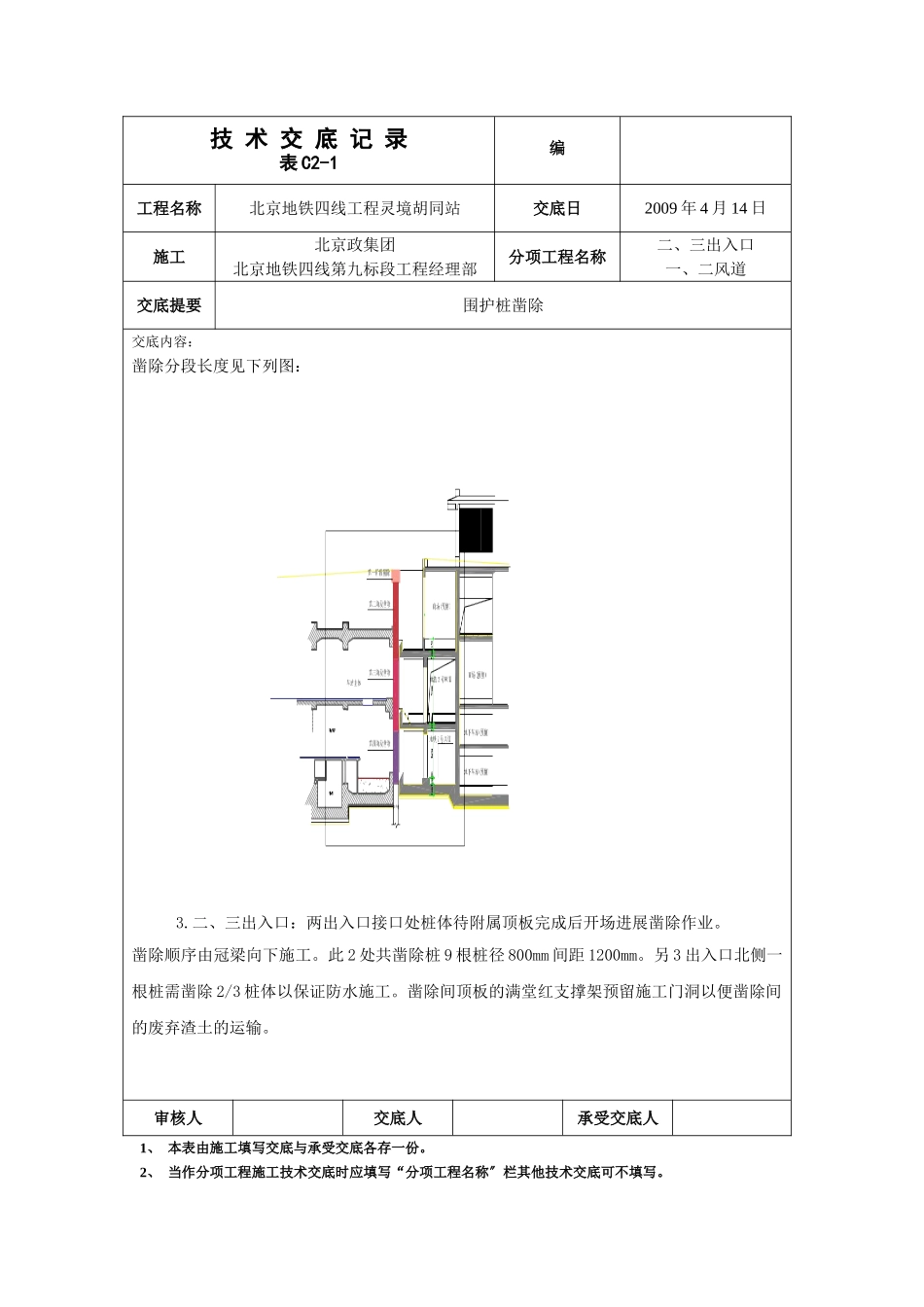

技术交底记录表C2-1编工程名称北京地铁四线工程灵境胡同站交底日2009年4月14日施工北京政集团北京地铁四线第九标段工程经理部分项工程名称二、三出入口一、二风道交底提要围护桩凿除交底内容:凿除分段长度见下列图:2
二风道:二风道接口处主体围护桩待风道顶板施工完毕后开场凿除作业
凿除顺序由冠梁向下施工
此处共凿除桩9根桩径1000mm间距1500mm
另北侧一根桩需凿除桩体外表大约100mm以保证防水施工
凿除间中板及顶板的满堂红支撑架预留施工门洞以便凿除间的废弃渣土的运输
审核人交底人承受交底人1、本表由施工填写交底与承受交底各存一份
2、当作分项工程施工技术交底时应填写“分项工程名称〞
