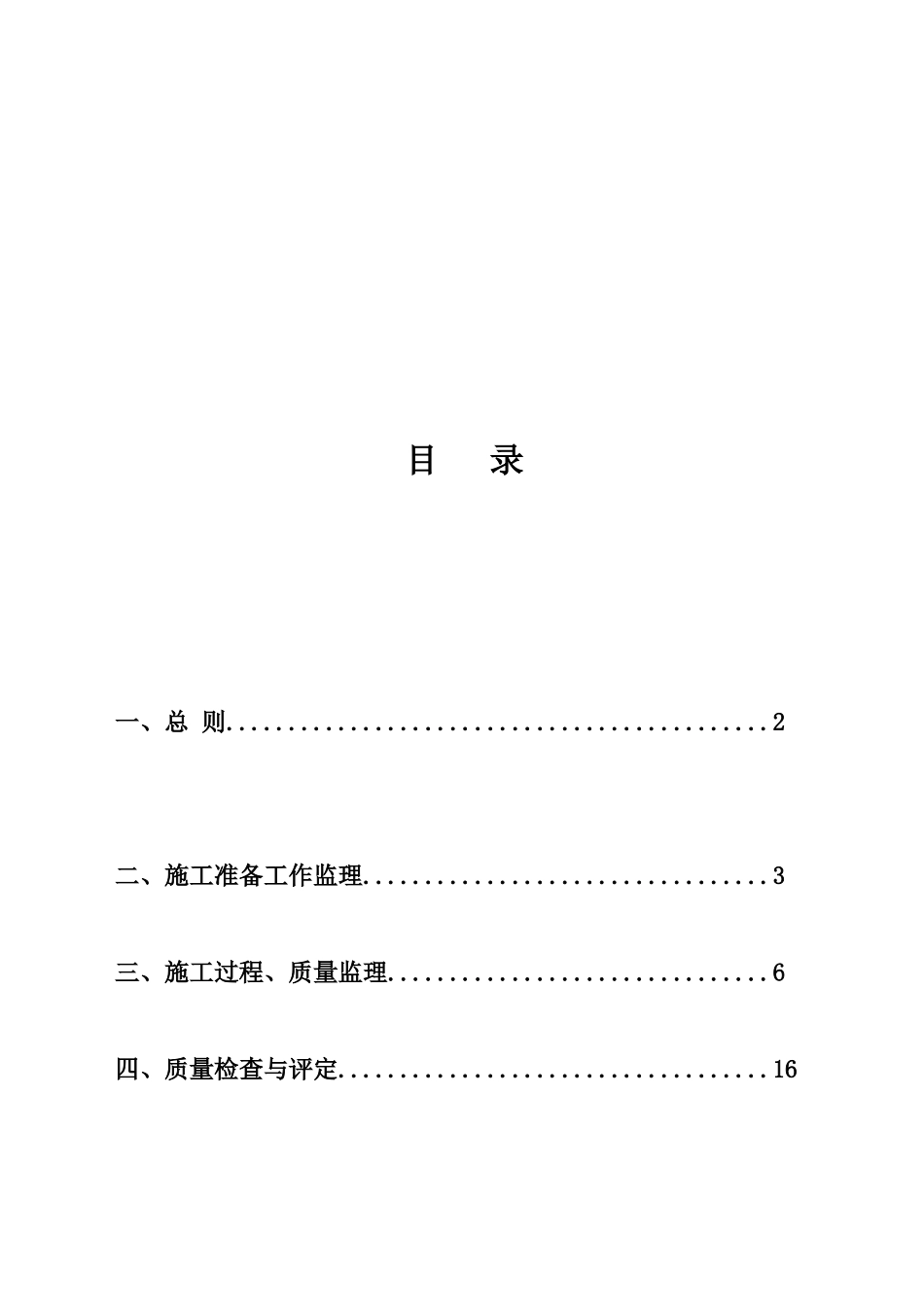

目录一、总则
2二、施工准备工作监理
3三、施工过程、质量监理
6四、质量检查与评定

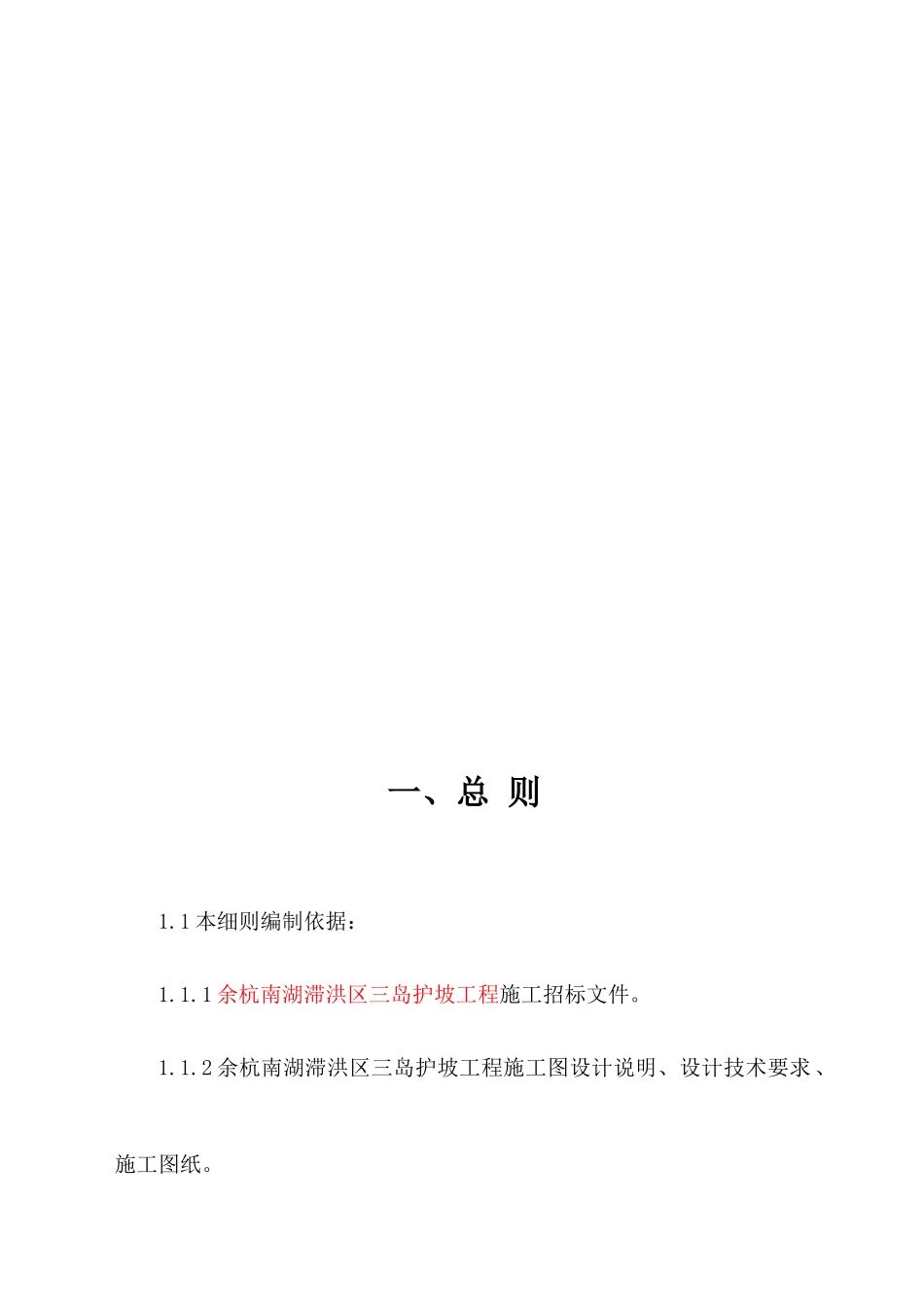

16一、总则1
1本细则编制依据:1
1余杭南湖滞洪区三岛护坡工程施工招标文件
2余杭南湖滞洪区三岛护坡工程施工图设计说明、设计技术要求、施工图纸

3国家及水利部和城市绿化等有关部门制定颁发的施工技术及工程验收规范、规程和质量标准
1)《堤防工程施工规范》(SL260—98)2)《水利水电工程施工测量规范》(SL52—93)3)《土工试验规程》(SL237—1999)4)《水利水电建设工程验收规范》(SL223—2008)5)《堤防工程施工质量评定与验收规程》(SL239—1999)6)《水利水电工程施工质量检验与评定规程》(SL176—2007)7)《水利水电基本建设单元工程质量等级评定标准》(SDJ249—88)8)浙江省实施《水利水电工程施工质量评定规程(试行)》办法1
2本细则仅适用于余杭南湖滞洪区三岛护坡工程
3本细则末尽部分参照合同文件技术条款及有关规程、规范
二、施工准备工作监理2
1开工条件控制按下列程序进行1)向施工单位进行监理工作交底
2)审批施工单位报送的实施性施工组织设计及施工措施计划
3)施工质量保证体系的检查认可
4)移交测量控制网点,审签施工单位施工控制网点施测成果
5)检查施工条件
6)签发工程开工令
2明确监理例行程序,下发监理作业表格;明确工程质量、进度、投资监理签证的程序;明确监理机构与施工单位之间函件、文件、报表等公文手续;明确工程例会召开的地点、时
