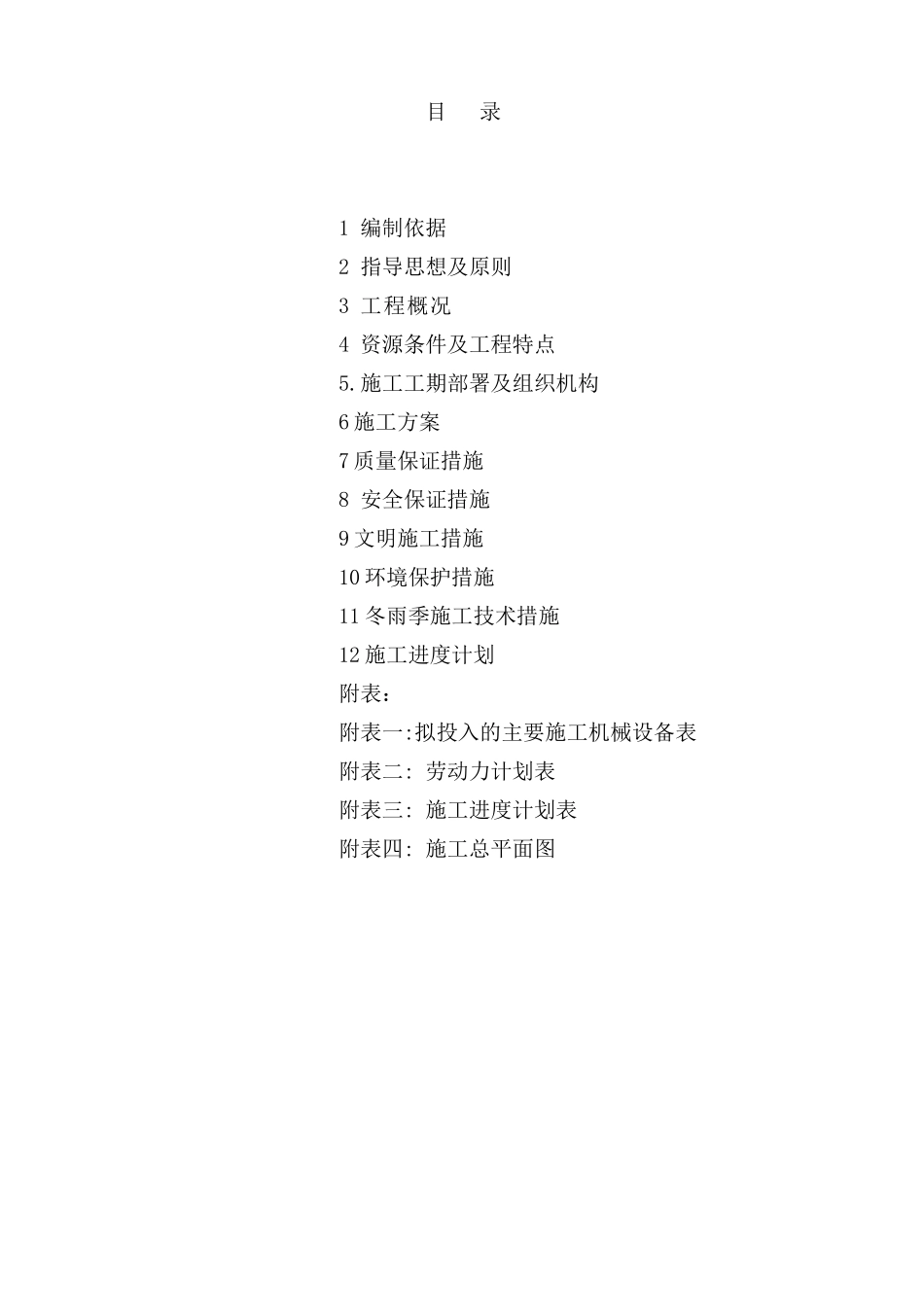

目录1编制依据2指导思想及原则3工程概况4资源条件及工程特点5
施工工期部署及组织机构6施工方案7质量保证措施8安全保证措施9文明施工措施10环境保护措施11冬雨季施工技术措施12施工进度计划附表:附表一:拟投入的主要施工机械设备表附表二:劳动力计划表附表三:施工进度计划表附表四:施工总平面图1.编制依据1

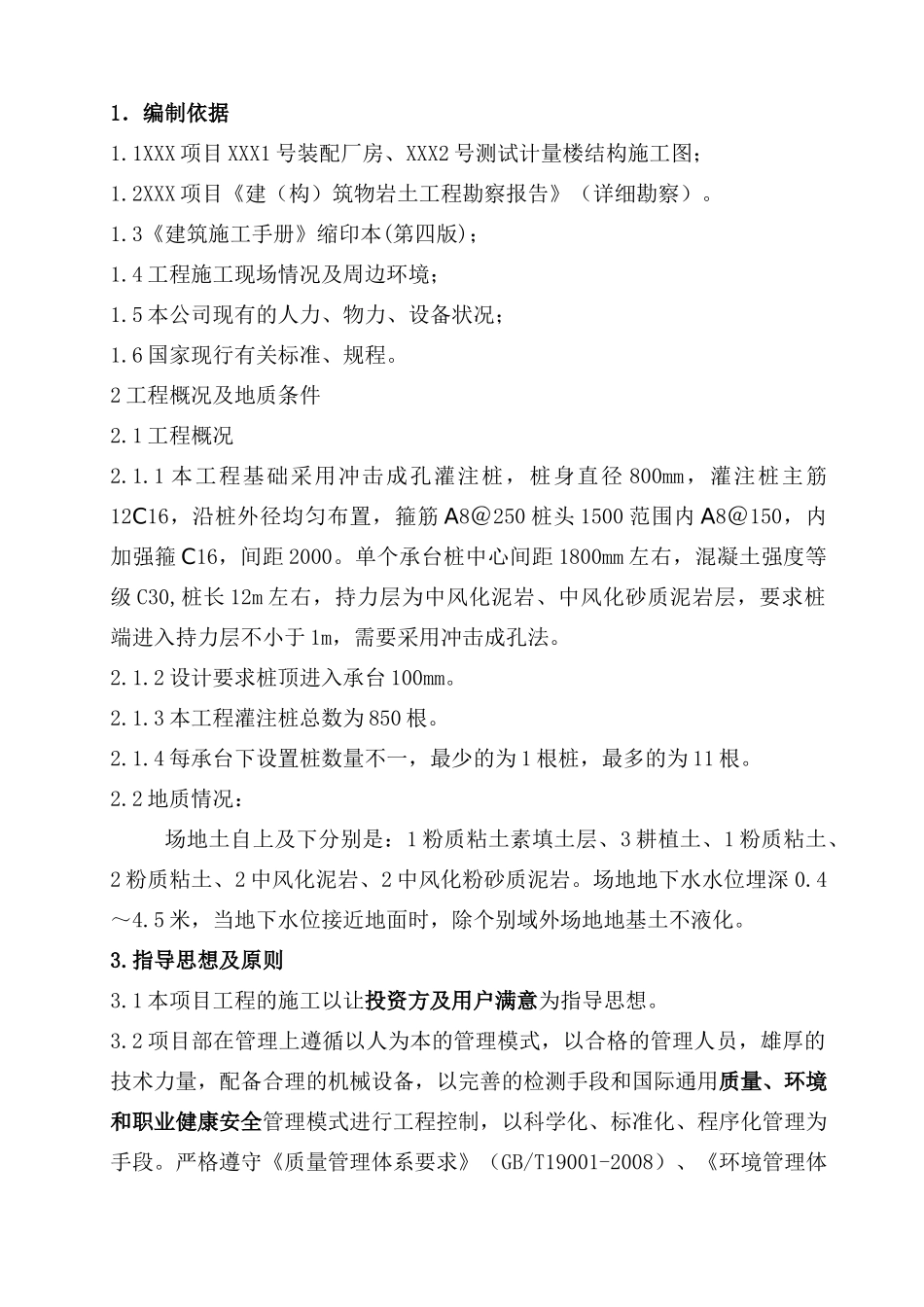

1XXX项目XXX1号装配厂房、XXX2号测试计量楼结构施工图;1
2XXX项目《建(构)筑物岩土工程勘察报告》(详细勘察)
3《建筑施工手册》缩印本(第四版);1
4工程施工现场情况及周边环境;1
5本公司现有的人力、物力、设备状况;1
6国家现行有关标准、规程
2工程概况及地质条件2
1工程概况2
1本工程基础采用冲击成孔灌注桩,桩身直径800mm,灌注桩主筋12C16,沿桩外径均匀布置,箍筋A8@250桩头1500范围内A8@150,内加强箍C16,间距2000
单个承台桩中心间距1800mm左右,混凝土强度等级C30,桩长12m左右,持力层为中风化泥岩、中风化砂质泥岩层,要求桩端进入持力层不小于1m,需要采用冲击成孔法
2设计要求桩顶进入承台100mm
3本工程灌注桩总数为850根
4每承台下设置桩数量不一,最少的为1根桩,最多的为11根
2地质情况:场地土自上及下分别是:1粉质粘土素填土层、3耕植土、1粉质粘土、2粉质粘土、2中风化泥岩、2中风化粉砂质泥岩
场地地下水水位埋深0
5米,当地下水位接近地面时,除个别域外场地地基土不液化
指导思想及原则3
1本项目工程的施工以让投资方及用户满意为指导思想

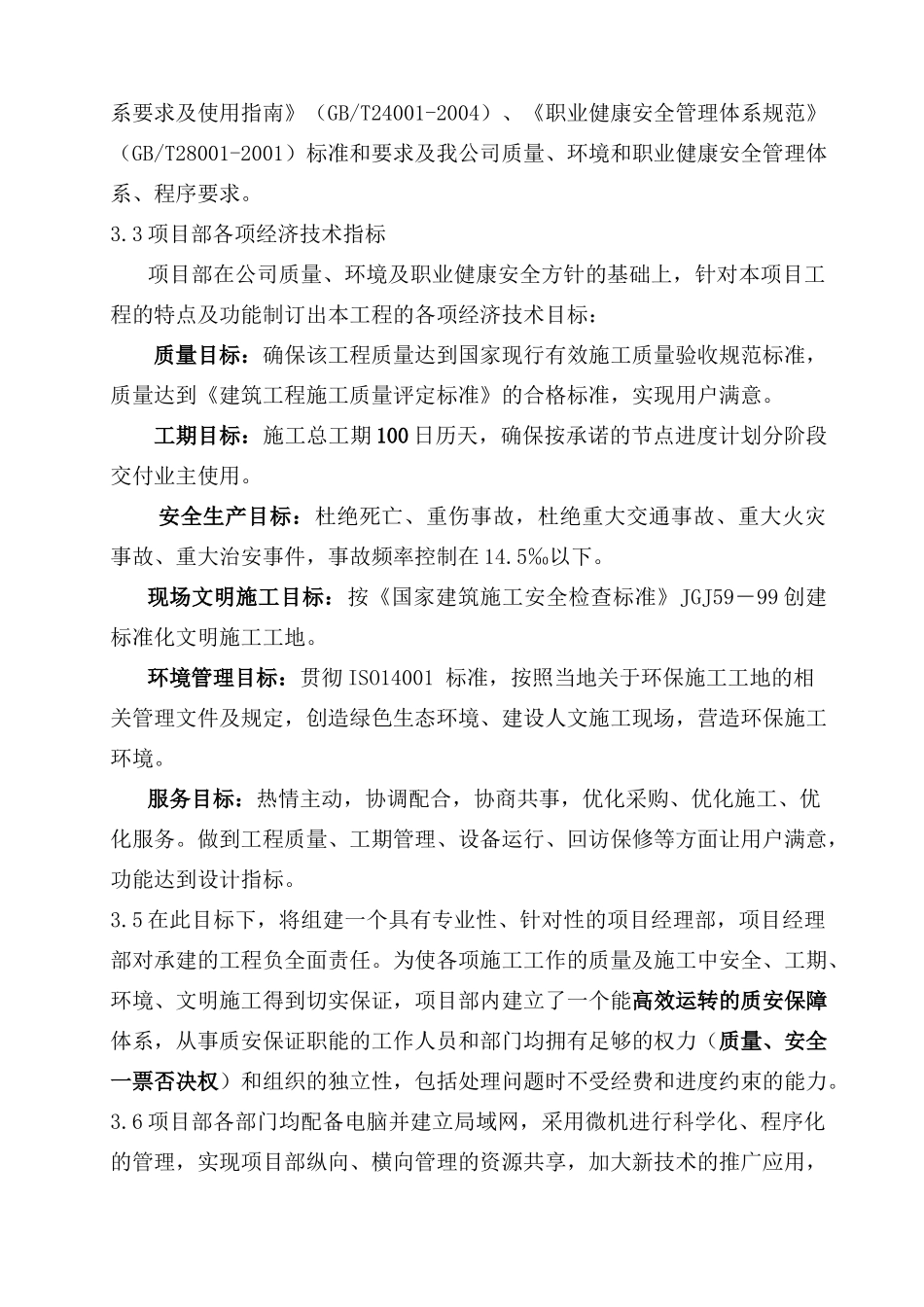

2项目部在管理上遵循以人为本的管理模式,以合格的管理人员,雄厚的技术力量,配备合理的机械设备,以完善的检测手段和国际通用质量、环境和职业健康安全管理模式进行工程控制,以科学化、标准化、程序化管理为手段
