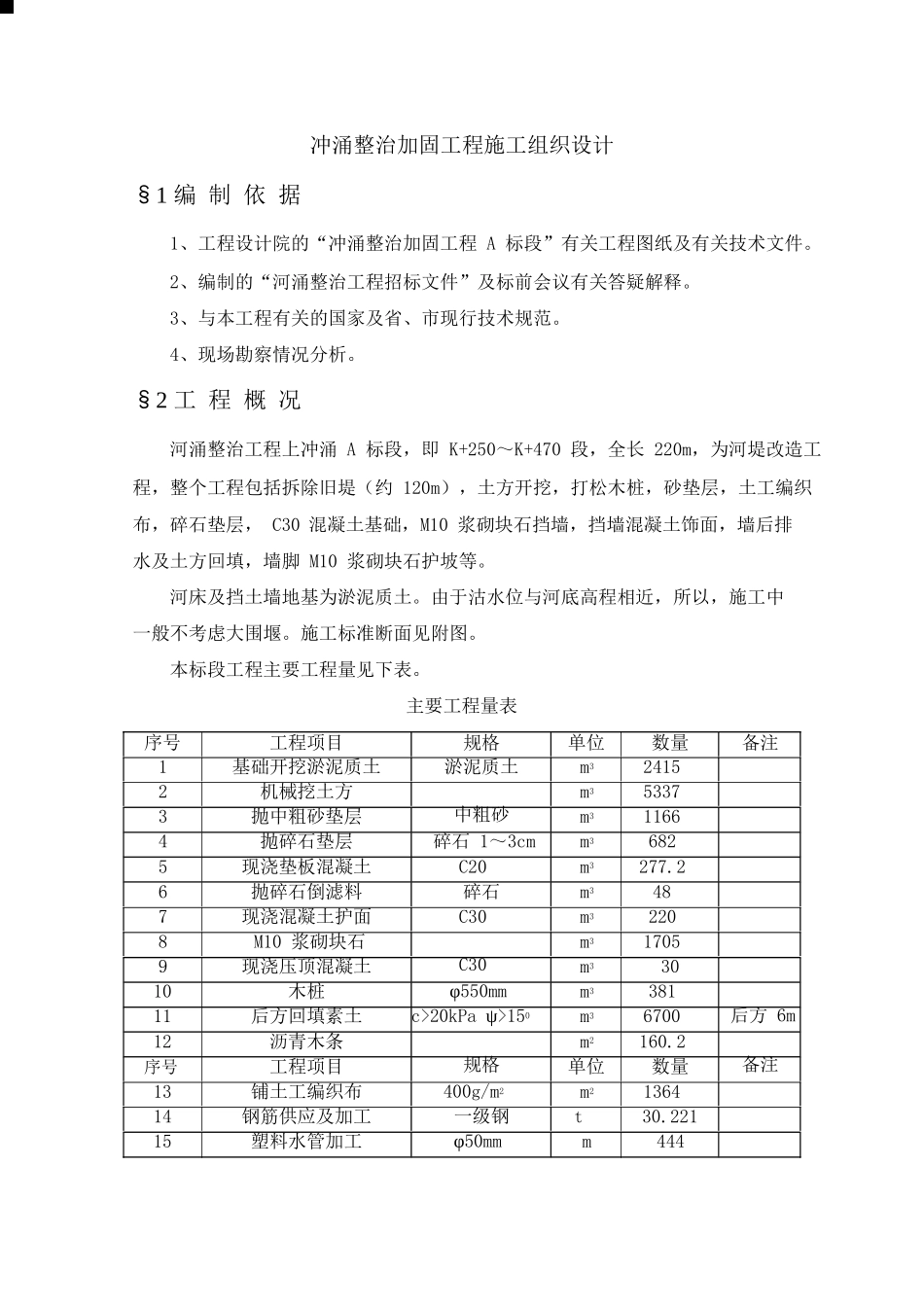

§1编制依据冲涌整治加固工程施工组织设计1、工程设计院的“冲涌整治加固工程A标段”有关工程图纸及有关技术文件
2、编制的“河涌整治工程招标文件”及标前会议有关答疑解释
3、与本工程有关的国家及省、市现行技术规范
4、现场勘察情况分析
§2工程概况河涌整治工程上冲涌A标段,即K+250~K+470段,全长220m,为河堤改造工程,整个工程包括拆除旧堤(约120m),土方开挖,打松木桩,砂垫层,土工编织布,碎石垫层,C30混凝土基础,M10浆砌块石挡墙,挡墙混凝土饰面,墙后排水及土方回填,墙脚M10浆砌块石护坡等
河床及挡土墙地基为淤泥质土
由于沽水位与河底高程相近,所以,施工中一般不考虑大围堰
施工标准断面见附图
本标段工程主要工程量见下表
主要工程量表序号123456789101112序号131415工程项目基础开挖淤泥质土机械挖土方抛中粗砂垫层抛碎石垫层现浇垫板混凝土抛碎石倒滤料现浇混凝土护面M10浆砌块石现浇压顶混凝土木桩后方回填素土沥青木条工程项目铺土工编织布钢筋供应及加工塑料水管加工规格淤泥质土中粗砂碎石1~3cmC20碎石C30C30φ550mmc>20kPaψ>150规格400g/m2一级钢φ50mm单位m3m3m3m3m3m3m3m3m3m3m3m2单位m2tm数量241553371166682277
2482201705303816700160
2数量136430

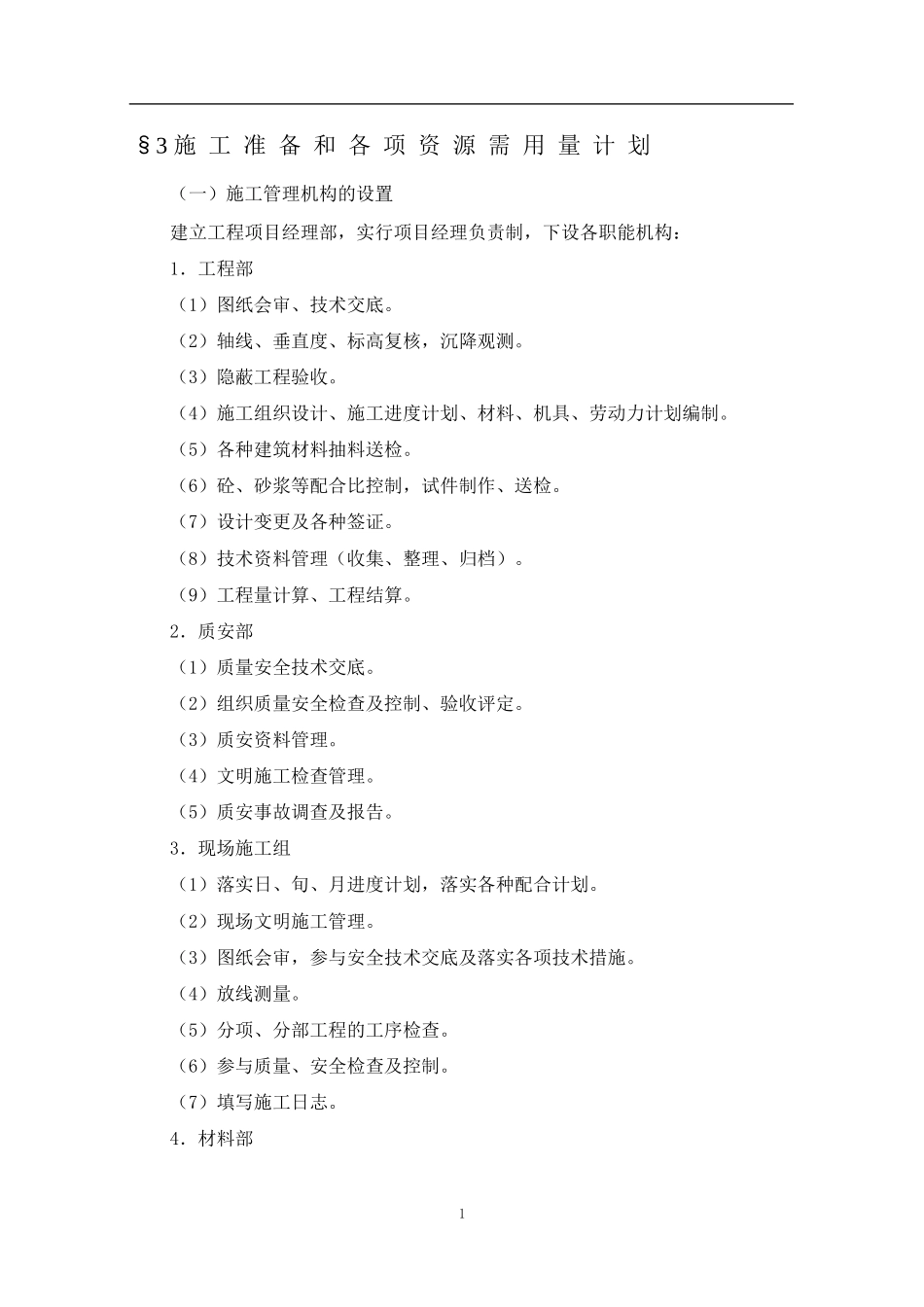

221444备注后方6m备注§3施工准备和各项资源需用量计划(一)施工管理机构的设置建立工程项目经理部,实行项目经理负责制,下设各职能机构:1.工程部(1)图纸会审、技术交底
(2)轴线、垂直度、标高复核,沉降观测
(3)隐蔽工程验收
(4)施工组织设计、施工进度计划、材料、机具、劳动力计划编制
(5)各种建筑材料抽料送检
(6)砼、砂浆等配合比控制,试件制作、送检

(7)设计变更及各种签证
