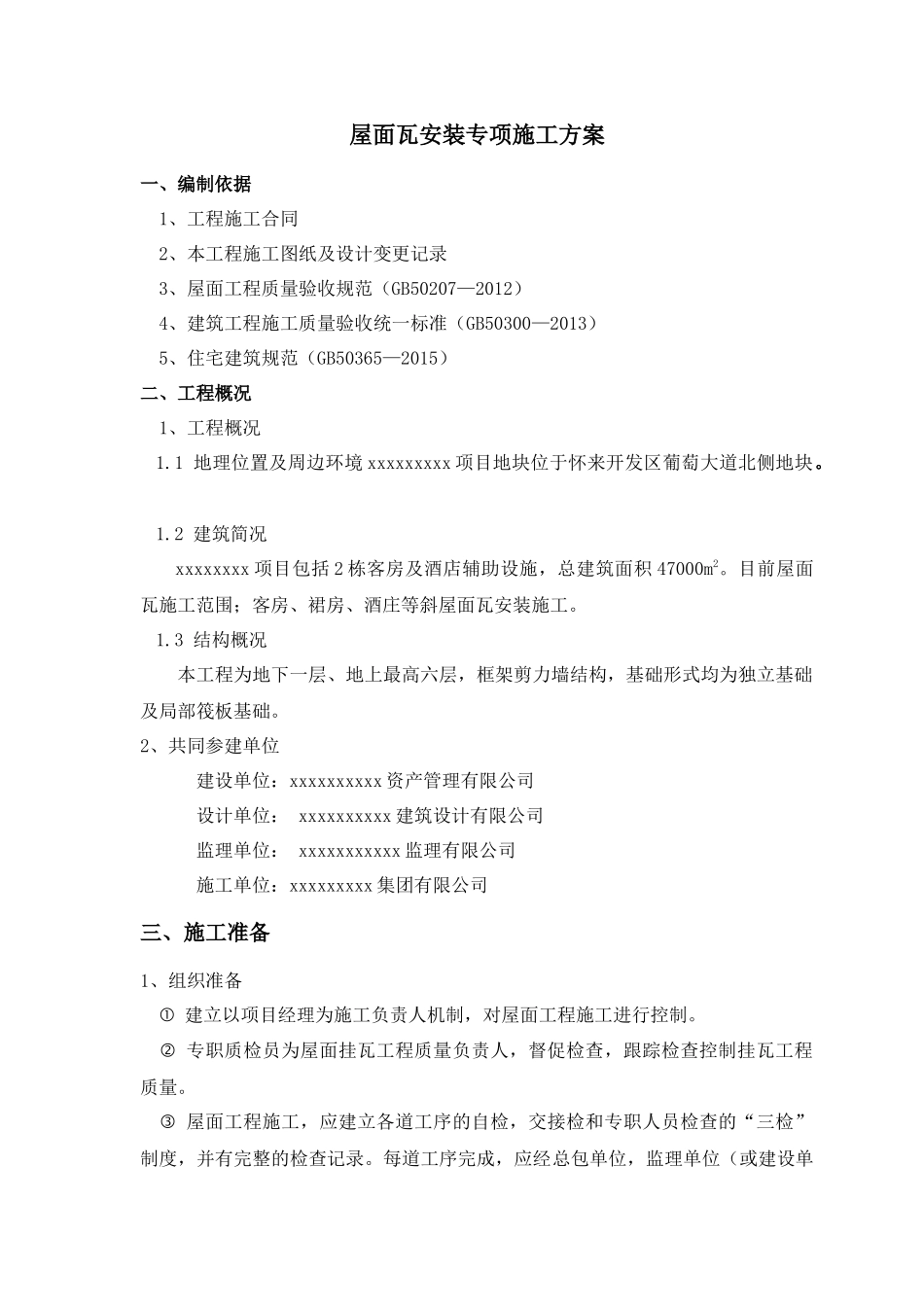

屋面瓦安装专项施工方案一、编制依据1、工程施工合同2、本工程施工图纸及设计变更记录3、屋面工程质量验收规范(GB50207—2012)4、建筑工程施工质量验收统一标准(GB50300—2013)5、住宅建筑规范(GB50365—2015)二、工程概况1、工程概况1
1地理位置及周边环境xxxxxxxxx项目地块位于怀来开发区葡萄大道北侧地块
2建筑简况xxxxxxxx项目包括2栋客房及酒店辅助设施,总建筑面积47000m2
目前屋面瓦施工范围;客房、裙房、酒庄等斜屋面瓦安装施工
3结构概况本工程为地下一层、地上最高六层,框架剪力墙结构,基础形式均为独立基础及局部筏板基础
2、共同参建单位建设单位:xxxxxxxxxx资产管理有限公司设计单位:xxxxxxxxxx建筑设计有限公司监理单位:xxxxxxxxxxx监理有限公司施工单位:xxxxxxxxx集团有限公司三、施工准备1、组织准备建立以项目经理为施工负责人机制,对屋面工程施工进行控制
专职质检员为屋面挂瓦工程质量负责人,督促检查,跟踪检查控制挂瓦工程质量
屋面工程施工,应建立各道工序的自检,交接检和专职人员检查的“三检”制度,并有完整的检查记录
每道工序完成,应经总包单位,监理单位(或建设单位)检查验收,合格后方可进行下道工序的施工
2、技术准备施工前技术人员应认真审图,掌握施工图的细部构造及有关技术要求,并检查图纸不清楚之处,及与设计院联系,办理洽商
按方案和技术规程对操作者进行技术交底
3、材料准备屋面工程所采用的水泥瓦等应有产品合格证和性能检测报告,材料的品种,规格,性能等应符合现行国家,地方产品标准的设计要求
施工条件准备:各项材料根据施工进度计划及时运到现场,并做好各项材料的检查工作,每道工序施工后及时进行检查验收工作,为下道工序施工创造条件

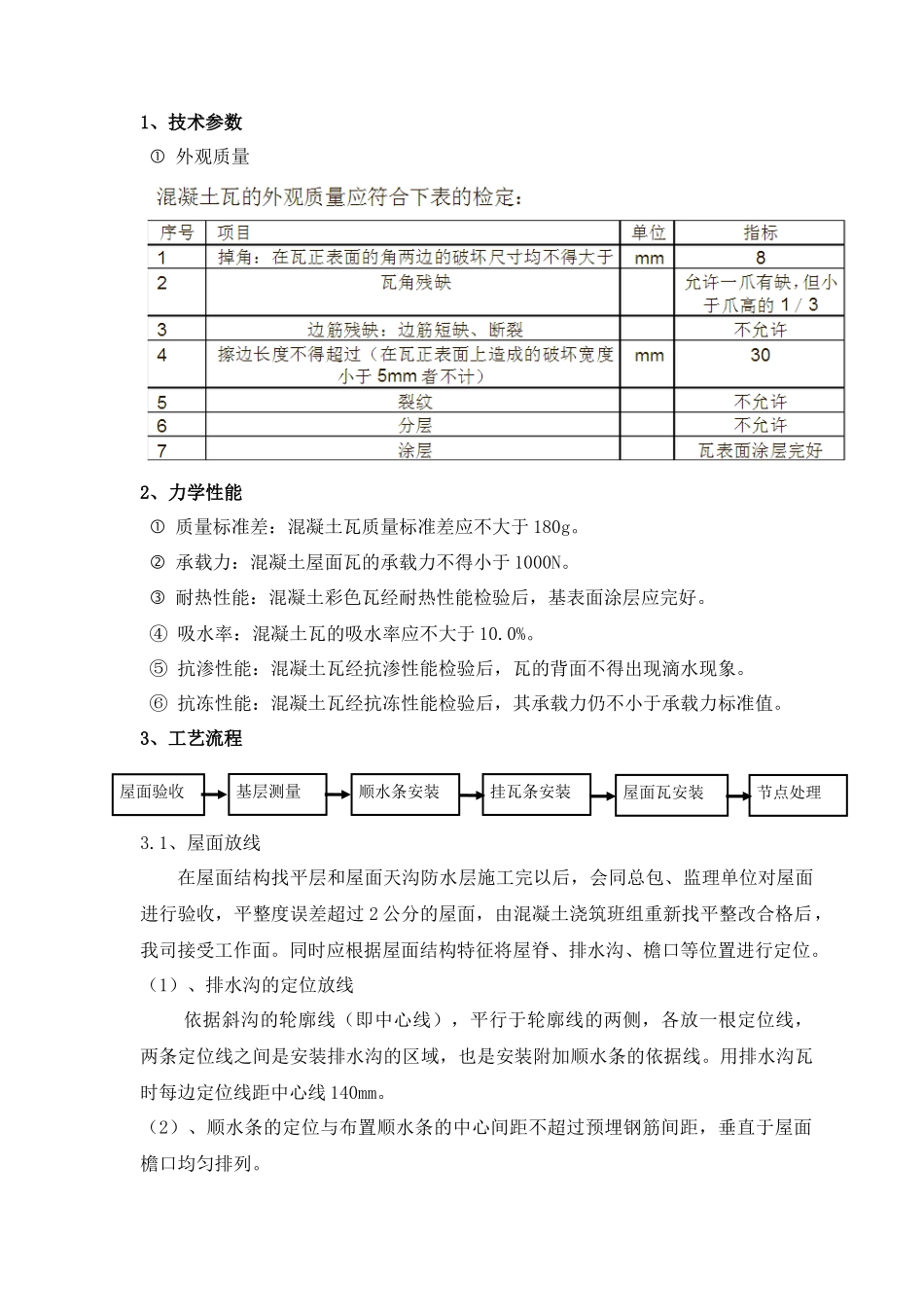

4、拟投入的主要施工机械设备表序号机械或设备名
