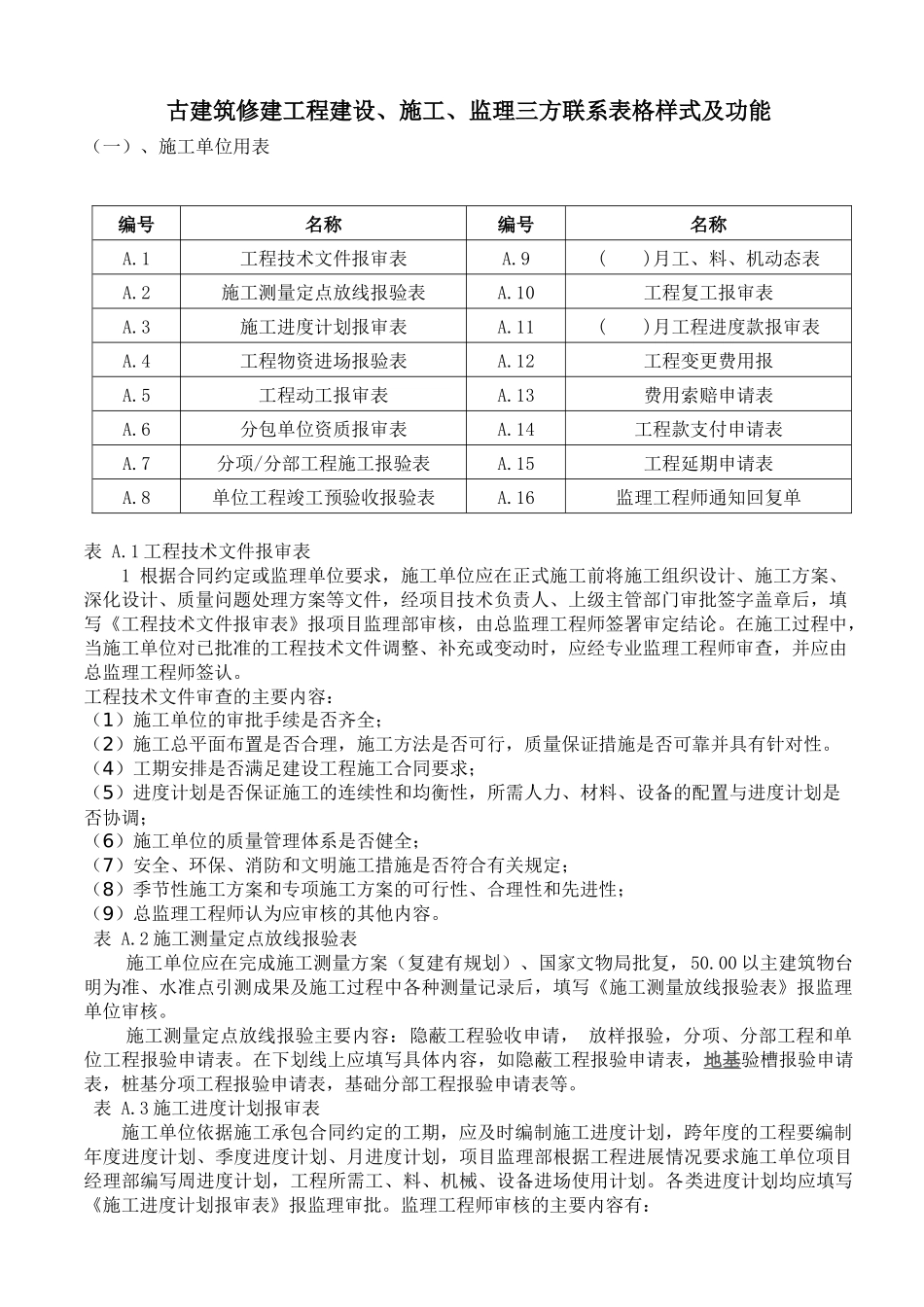

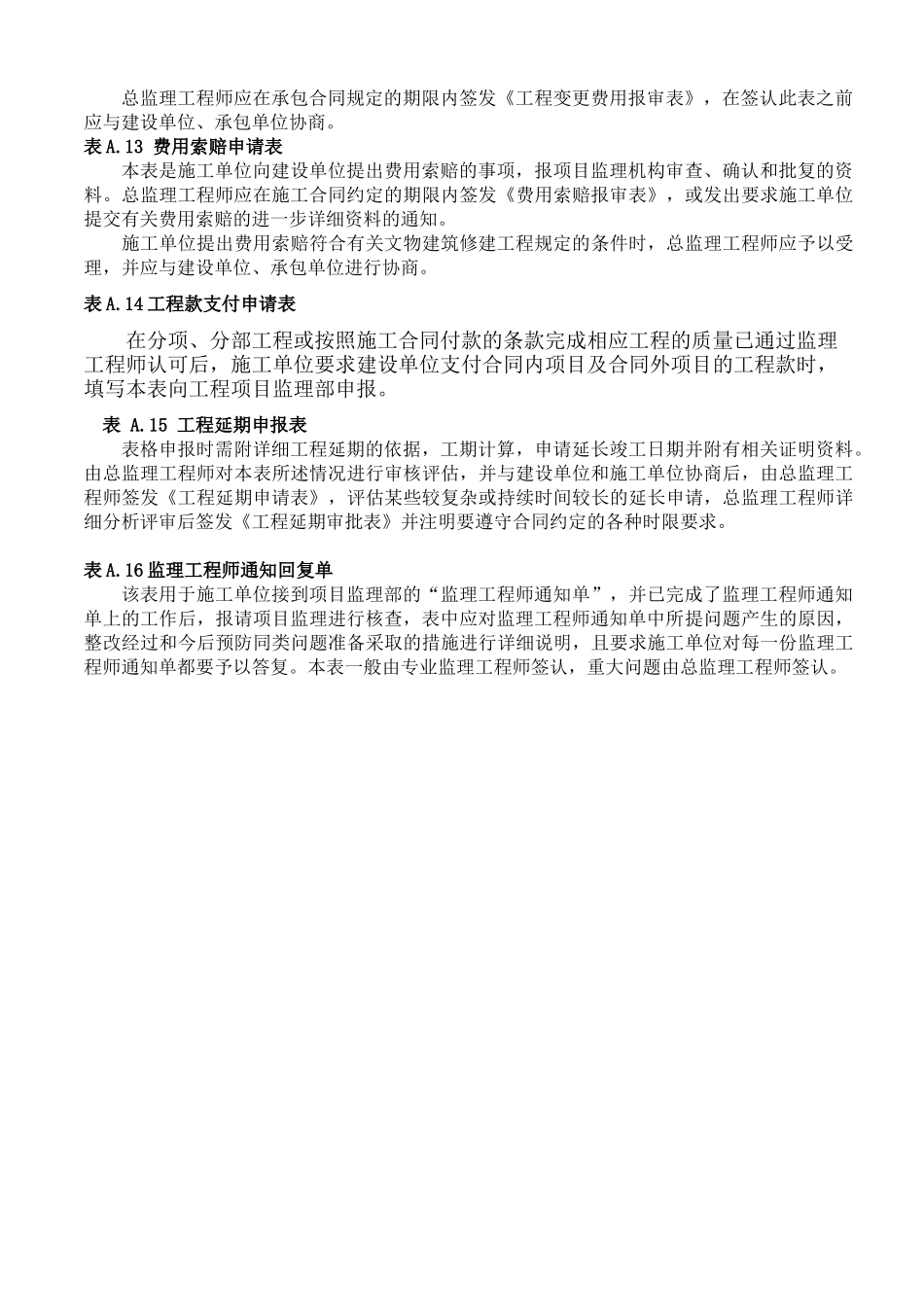

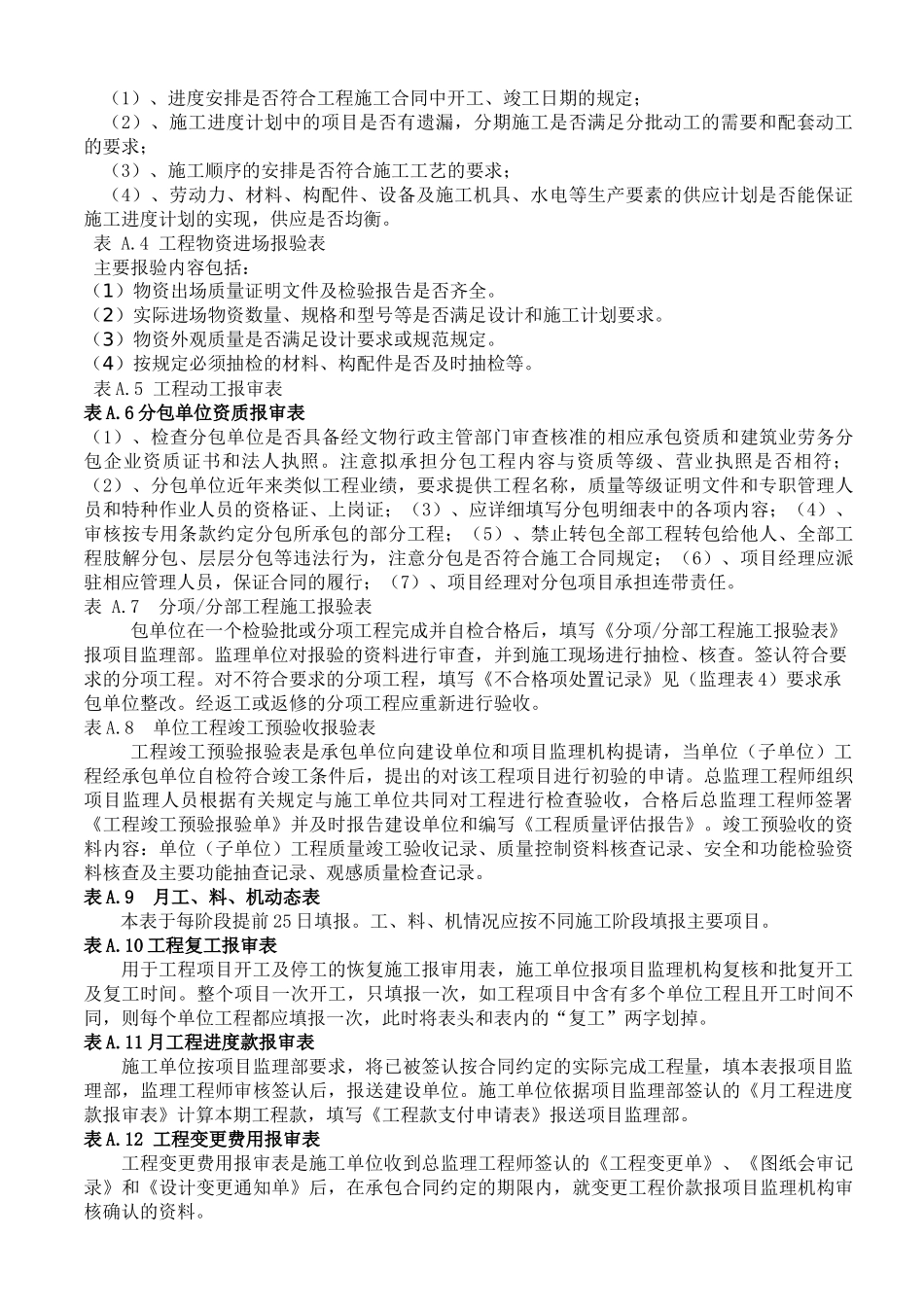

古建筑修建工程建设、施工、监理三方联系表格样式及功能(一)、施工单位用表编号名称编号名称A
1工程技术文件报审表A
9()月工、料、机动态表A
2施工测量定点放线报验表A
10工程复工报审表A
3施工进度计划报审表A
11()月工程进度款报审表A
4工程物资进场报验表A
12工程变更费用报A
5工程动工报审表A
13费用索赔申请表A
6分包单位资质报审表A
14工程款支付申请表A
7分项/分部工程施工报验表A
15工程延期申请表A
8单位工程竣工预验收报验表A
16监理工程师通知回复单表A
1工程技术文件报审表1根据合同约定或监理单位要求,施工单位应在正式施工前将施工组织设计、施工方案、深化设计、质量问题处理方案等文件,经项目技术负责人、上级主管部门审批签字盖章后,填写《工程技术文件报审表》报项目监理部审核,由总监理工程师签署审定结论
在施工过程中,当施工单位对已批准的工程技术文件调整、补充或变动时,应经专业监理工程师审查,并应由总监理工程师签认
工程技术文件审查的主要内容:(1)施工单位的审批手续是否齐全;(2)施工总平面布置是否合理,施工方法是否可行,质量保证措施是否可靠并具有针对性
(4)工期安排是否满足建设工程施工合同要求;(5)进度计划是否保证施工的连续性和均衡性,所需人力、材料、设备的配置与进度计划是否协调;(6)施工单位的质量管理体系是否健全;(7)安全、环保、消防和文明施工措施是否符合有关规定;(8)季节性施工方案和专项施工方案的可行性、合理性和先进性;(9)总监理工程师认为应审核的其他内容
2施工测量定点放线报验表施工单位应在完成施工测量方案(复建有规划)、国家文物局批复,50
00以主建筑物台明为准、水准点引测成果及施工过程中各种测量记录后,填写《施工测量放线报验表》报监理单位审核
施工测量定点放线报验主要内容:隐蔽工程验收申请,放样报验,分项、分
