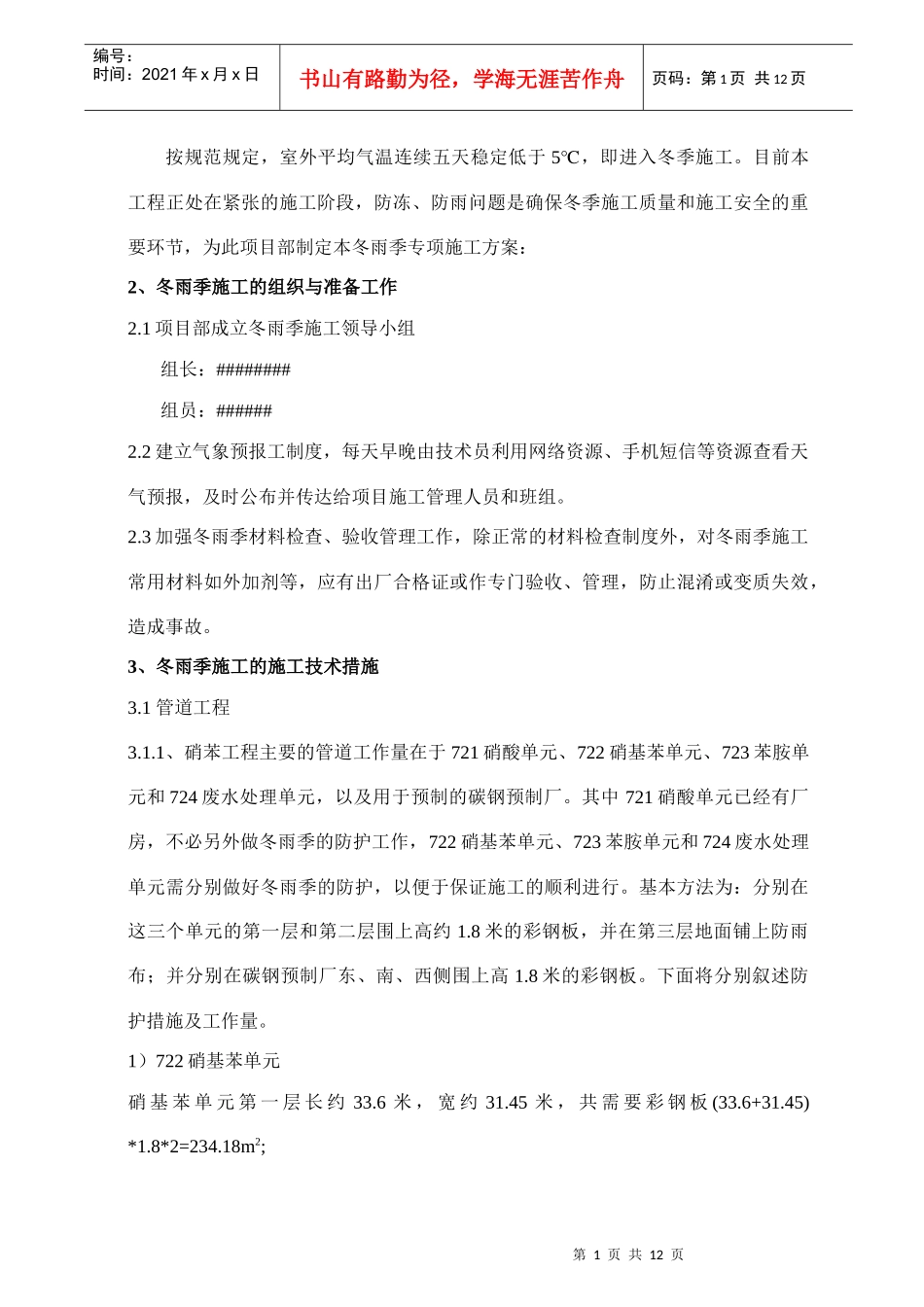

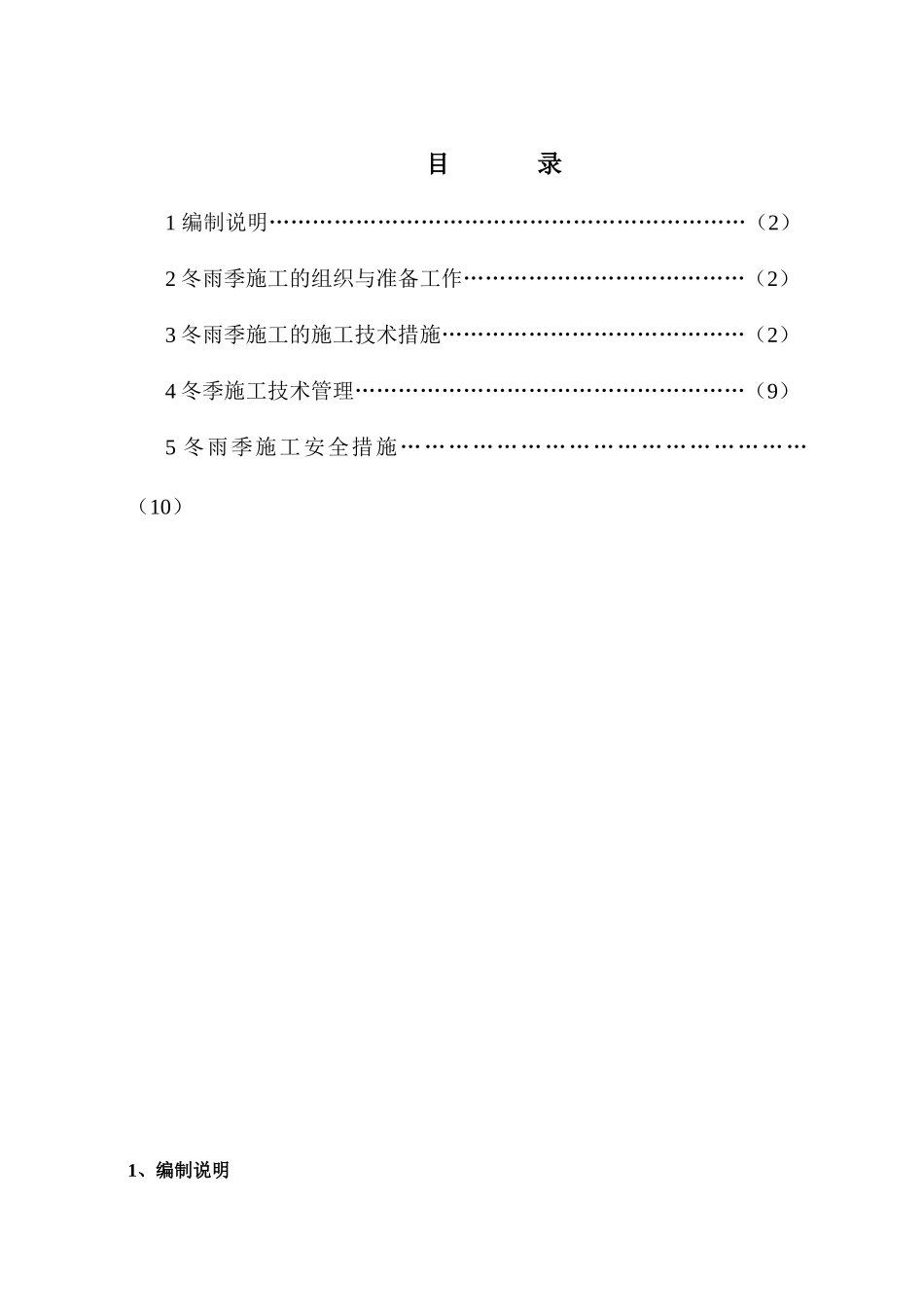

目录1编制说明…………………………………………………………(2)2冬雨季施工的组织与准备工作…………………………………(2)3冬雨季施工的施工技术措施……………………………………(2)4冬季施工技术管理………………………………………………(9)5冬雨季施工安全措施……………………………………………(10)1、编制说明第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共12页按规范规定,室外平均气温连续五天稳定低于5℃,即进入冬季施工
目前本工程正处在紧张的施工阶段,防冻、防雨问题是确保冬季施工质量和施工安全的重要环节,为此项目部制定本冬雨季专项施工方案:2、冬雨季施工的组织与准备工作2
1项目部成立冬雨季施工领导小组组长:########组员:######2
2建立气象预报工制度,每天早晚由技术员利用网络资源、手机短信等资源查看天气预报,及时公布并传达给项目施工管理人员和班组
3加强冬雨季材料检查、验收管理工作,除正常的材料检查制度外,对冬雨季施工常用材料如外加剂等,应有出厂合格证或作专门验收、管理,防止混淆或变质失效,造成事故
3、冬雨季施工的施工技术措施3
1管道工程3
1、硝苯工程主要的管道工作量在于721硝酸单元、722硝基苯单元、723苯胺单元和724废水处理单元,以及用于预制的碳钢预制厂
其中721硝酸单元已经有厂房,不必另外做冬雨季的防护工作,722硝基苯单元、723苯胺单元和724废水处理单元需分别做好冬雨季的防护,以便于保证施工的顺利进行
基本方法为:分别在这三个单元的第一层和第二层围上高约1
8米的彩钢板,并在第三层地面铺上防雨布;并分别在碳钢预制厂东、南、西侧围上高1
8米的彩钢板
下面将分别叙述防护措施及工作量
1)722硝基苯单元硝基苯单元第一层长约33
6米,宽约31
45米,共需要彩钢板(33
