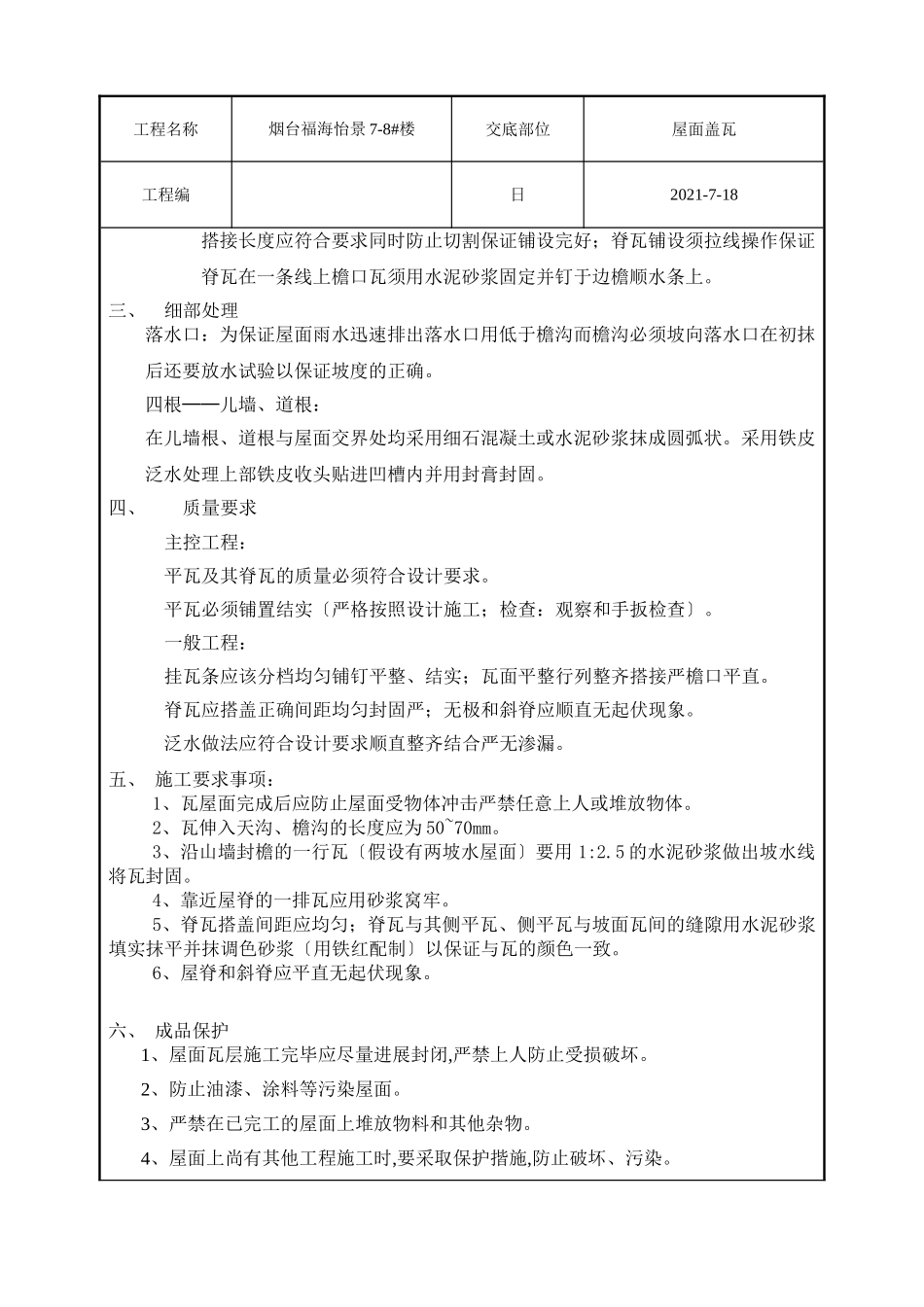

工程名称烟台福海怡景7-8#楼交底部位屋面盖瓦工程编日2021-7-18交底内容:一、施工准备1.材料及主要机具水泥:32
5矿渣硅酸盐水泥具备厂家合格证、检测〔经试验合格后才能使用〕
砂子:应用中粗砂使用前过筛子含泥量不超过5无杂质
瓦材:应有合格证或质保单对存在分层、裂缝、露砂、酥松、外表粗糙、边缘不齐等缺陷的水泥瓦不得使用
2.主要机具搅拌机、筛子、托灰板、木抹子、铁抹子、靠尺、云石机、托线板、细线等
3.施工要求:找平层〔屋面保温层完成后要做一层找平层35厚C20细石砼〕:斜屋面采用1:3水泥砂浆找平层屋面平整度应到达5mm/2mm
找平层的外表必须平整整齐坡度一致无积水不起砂
二、本工程中7-8#楼屋面挂瓦做法:按
05J1-103-屋23
卧瓦层为1:3水泥砂浆;瓦材为块瓦
1、施工工艺:清理基层→水泥砂浆找平→分线、弹线→粉挂瓦条〔25*35〕盖瓦→铺贴脊瓦→养护→检查、验收
2、清理基层:基层外表必须清理干净特别是檐沟、落水口、排气道内的杂物应清理干净
3、水泥砂浆找平:抹一道1:3水泥砂浆,随抹随用木抹子搓平
4、按照屋面泛水的布进展排瓦,一般从屋脊和分水岭处开场排,然后沿纵横双向进展预排
5、平瓦铺设时应按自右向左自下而上顺序操作
6、排水沟处瓦切割后应保证边沿整齐并用1:3水泥砂浆将瓦片底部空隙全部封住切割机械采用电动圆锯机
7、脊瓦铺设应从斜屋脊底端开场自下而上至斜屋脊顶脊瓦大封头瓦应紧贴檐口用掺颜料的水泥砂浆将脊瓦固定在另一端直至铺设小封头脊瓦
脊瓦之间的工程名称烟台福海怡景7-8#楼交底部位屋面盖瓦工程编日2021-7-18搭接长度应符合要求同时防止切割保证铺设完好;脊瓦铺设须拉线操作保证脊瓦在一条线上檐口瓦须用水泥砂浆固定并钉于边檐顺水条上
三、细部处理落水口:为保证屋面雨水迅速排出落水口用低于檐沟而檐沟必须坡向落水口在初抹后还要放水试验以保证
