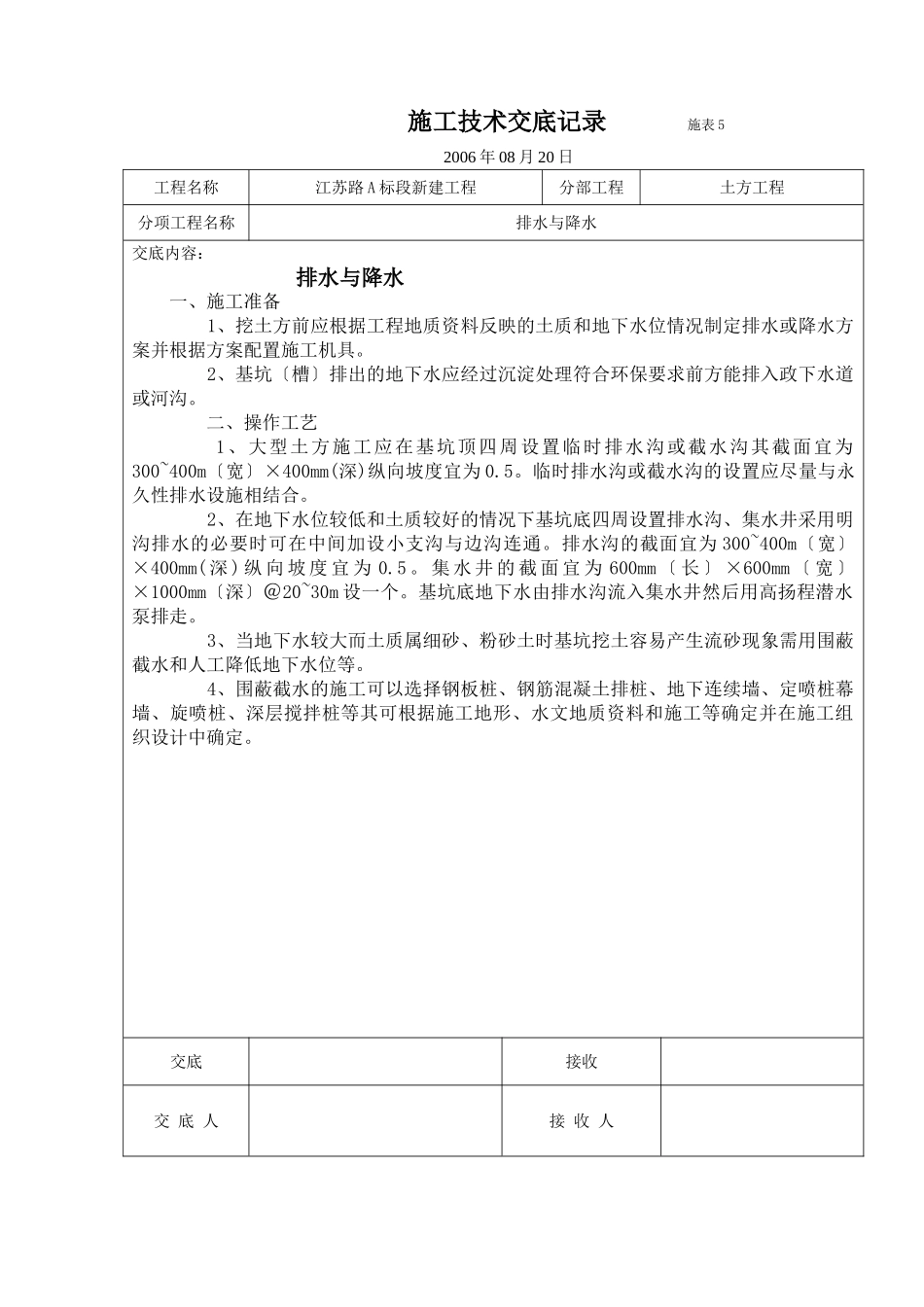

施工技术交底记录施表52006年08月20日工程名称江苏路A标段新建工程分部工程土方工程分项工程名称排水与降水交底内容:排水与降水一、施工准备1、挖土方前应根据工程地质资料反映的土质和地下水位情况制定排水或降水方案并根据方案配置施工机具
2、基坑〔槽〕排出的地下水应经过沉淀处理符合环保要求前方能排入政下水道或河沟
二、操作工艺1、大型土方施工应在基坑顶四周设置临时排水沟或截水沟其截面宜为300~400m〔宽〕×400mm(深)纵向坡度宜为0
临时排水沟或截水沟的设置应尽量与永久性排水设施相结合
2、在地下水位较低和土质较好的情况下基坑底四周设置排水沟、集水井采用明沟排水的必要时可在中间加设小支沟与边沟连通
排水沟的截面宜为300~400m〔宽〕×400mm(深)纵向坡度宜为0
集水井的截面宜为600mm〔长〕×600mm〔宽〕×1000mm〔深〕@20~30m设一个
基坑底地下水由排水沟流入集水井然后用高扬程潜水泵排走
3、当地下水较大而土质属细砂、粉砂土时基坑挖土容易产生流砂现象需用围蔽截水和人工降低地下水位等
4、围蔽截水的施工可以选择钢板桩、钢筋混凝土排桩、地下连续墙、定喷桩幕墙、旋喷桩、深层搅拌桩等其可根据施工地形、水文地质资料和施工等确定并在施工组织设计中确定

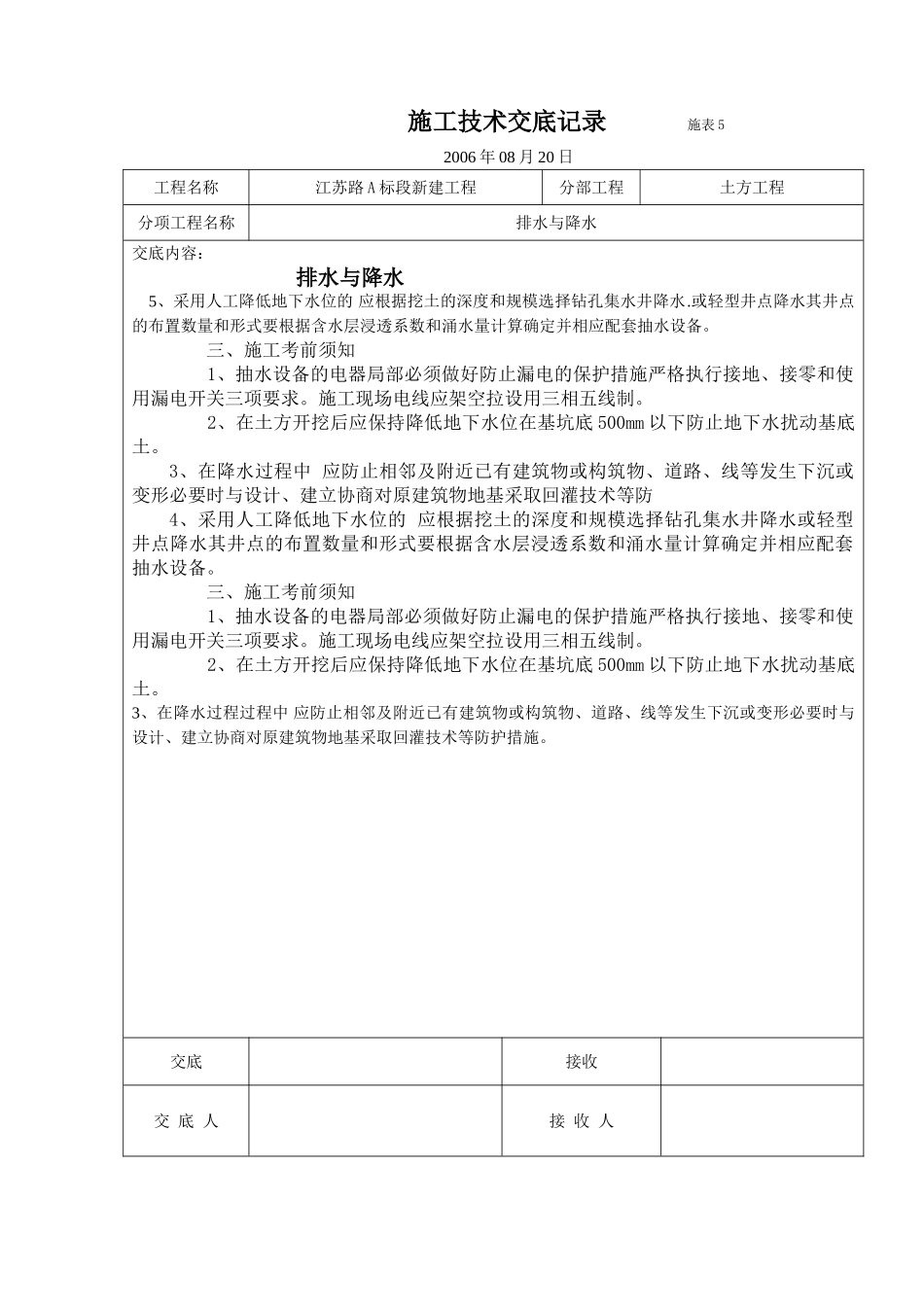

交底接收交底人接收人施工技术交底记录施表52006年08月20日工程名称江苏路A标段新建工程分部工程土方工程分项工程名称排水与降水交底内容:排水与降水5、采用人工降低地下水位的应根据挖土的深度和规模选择钻孔集水井降水
或轻型井点降水其井点的布置数量和形式要根据含水层浸透系数和涌水量计算确定并相应配套抽水设备
三、施工考前须知1、抽水设备的电器局部必须做好防止漏电的保护措施严格执行接地、接零和使用漏电开关三项要求
施工现场电线应架空拉设用三相五线制
2、在土方开挖后应保持降低地下水位在基坑底500mm
